馬場目川・富津内川・内川川 河川改修事業の進捗状況(令和7年11月時点)
コンテンツ番号:91755
更新日:
馬場目川・富津内川・内川川 河川改修事業の進捗状況(令和7年11月時点)

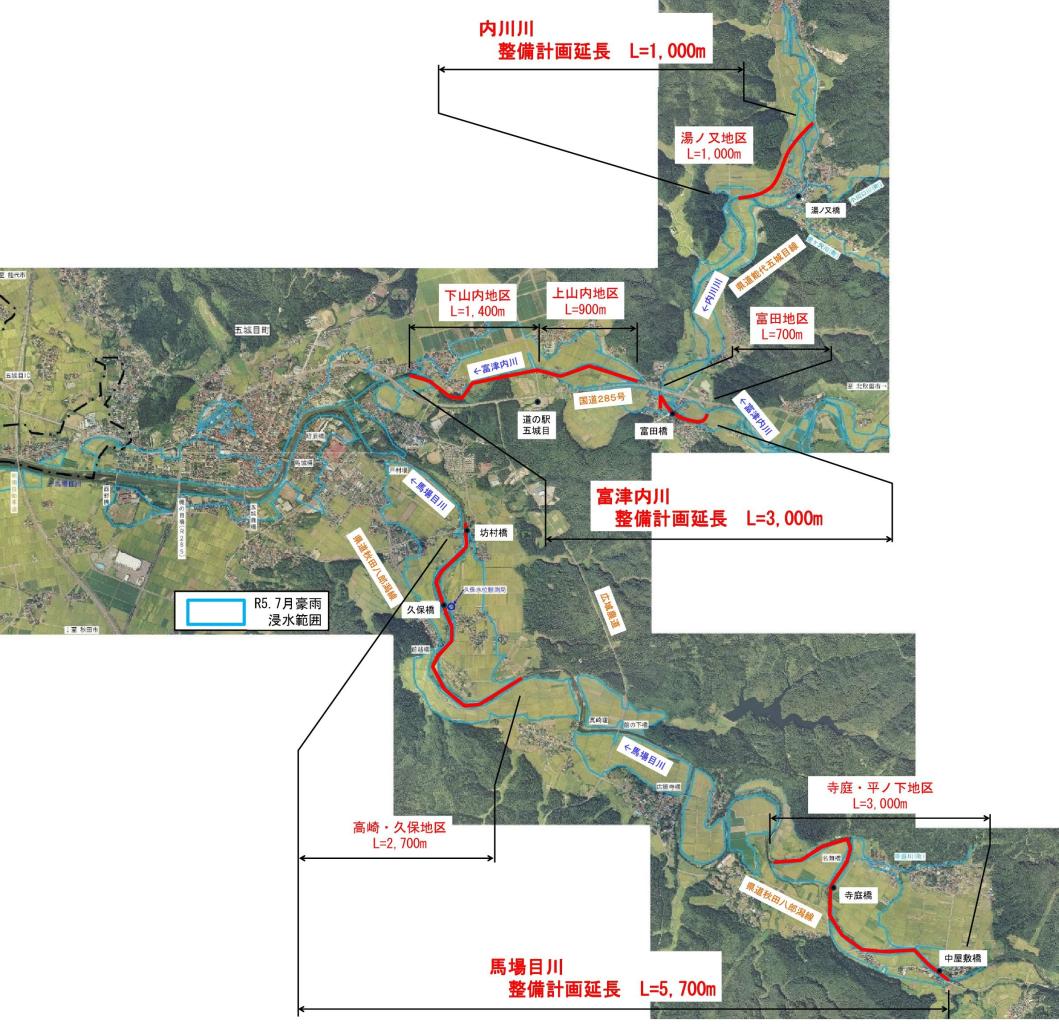

秋田県南秋田郡五城目町を流れる3河川(馬場目川、富津内川、内川川)において河川改修事業を行っております。
事業の概要と現在の進捗状況をお知らせします。
-001 (1).jpg)
【馬場目川】
〇高崎・久保地区
事業期間:令和6年度~令和15年度
整備延長:L=2,700m
整備内容:河道掘削、築堤
現在の進捗状況:10月に用地説明会を開催し、用地補償契約を進めております。

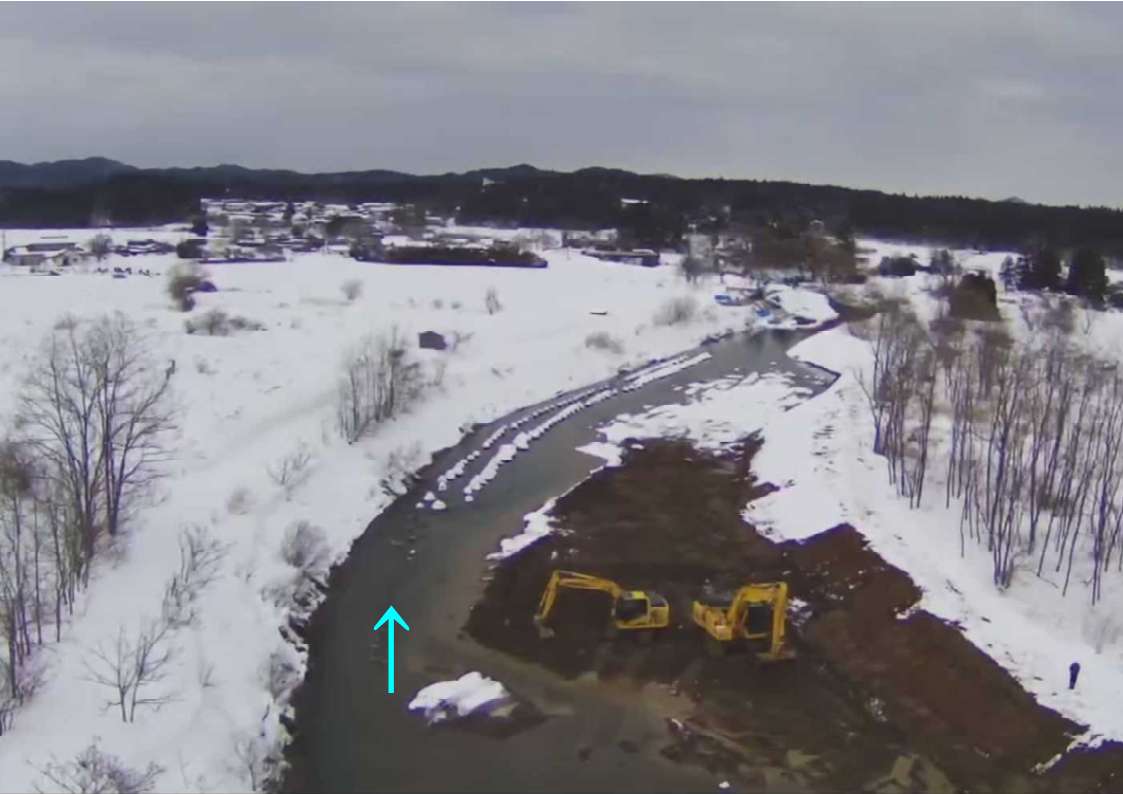

令和6年度に引き続き、令和7年度も久保橋下流の河道掘削を実施しますが、
施工業者も決まり、12月から工事に着手する予定としています。
〇寺庭・平ノ下地区
事業期間:令和6年度~令和15年度
整備延長:L=3,000m
整備内容:河道掘削、築堤
現在の進捗状況:構造物設計と用地測量を実施しておりますが、11月に一部区間の用地境界立会を実施しております。
【富津内川】
◯下山内・上山内地区
事業期間:令和6年度~令和9年度
整備延長:L=2,300m
整備内容:河道掘削、築堤
現在の進捗状況:10月に下山内地区で用地説明会を開催し、用地補償契約を進めております。

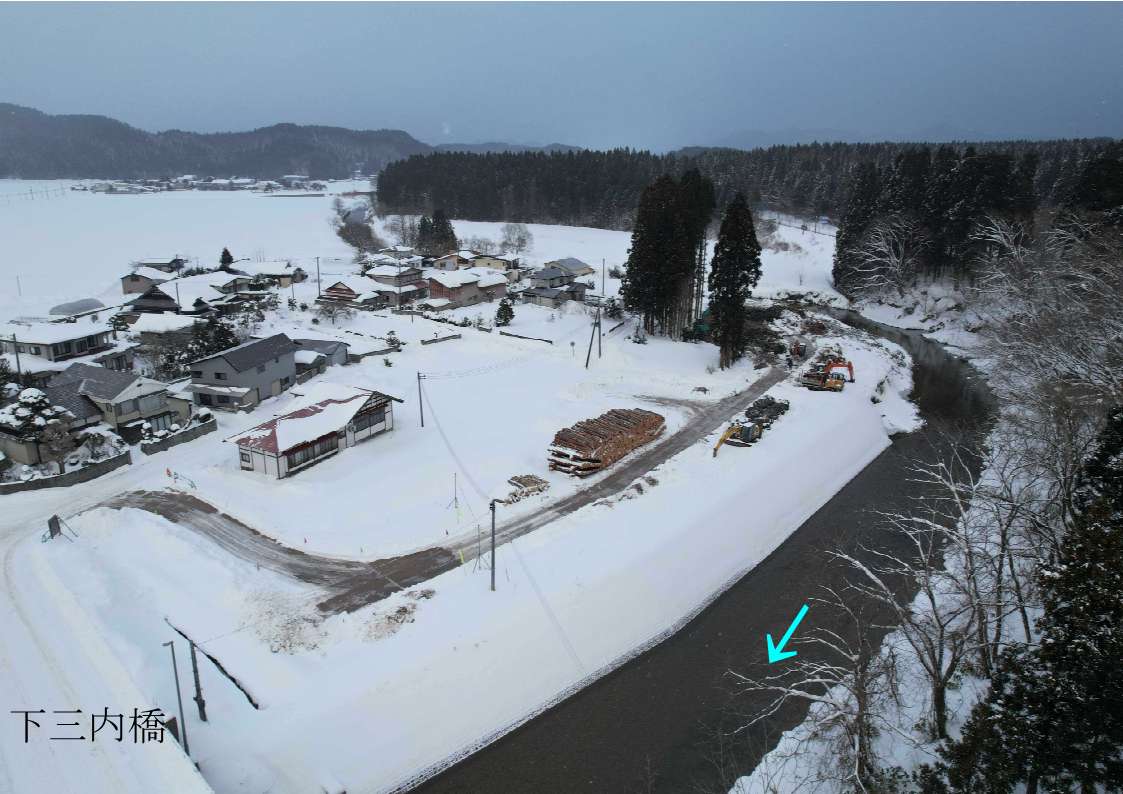

用地補償契約を進めるとともに、年内に工事に着手するため、施工業者も決定しております。
〇富田地区
事業期間:令和6年度~令和9年度
整備延長:L=700m
整備内容:築堤
現在の進捗状況:8月に用地説明会を開催し、用地補償契約を進めております。
【内川川】
〇湯ノ又地区
事業期間:令和6年度~令和9年度
整備延長:L=1,000m

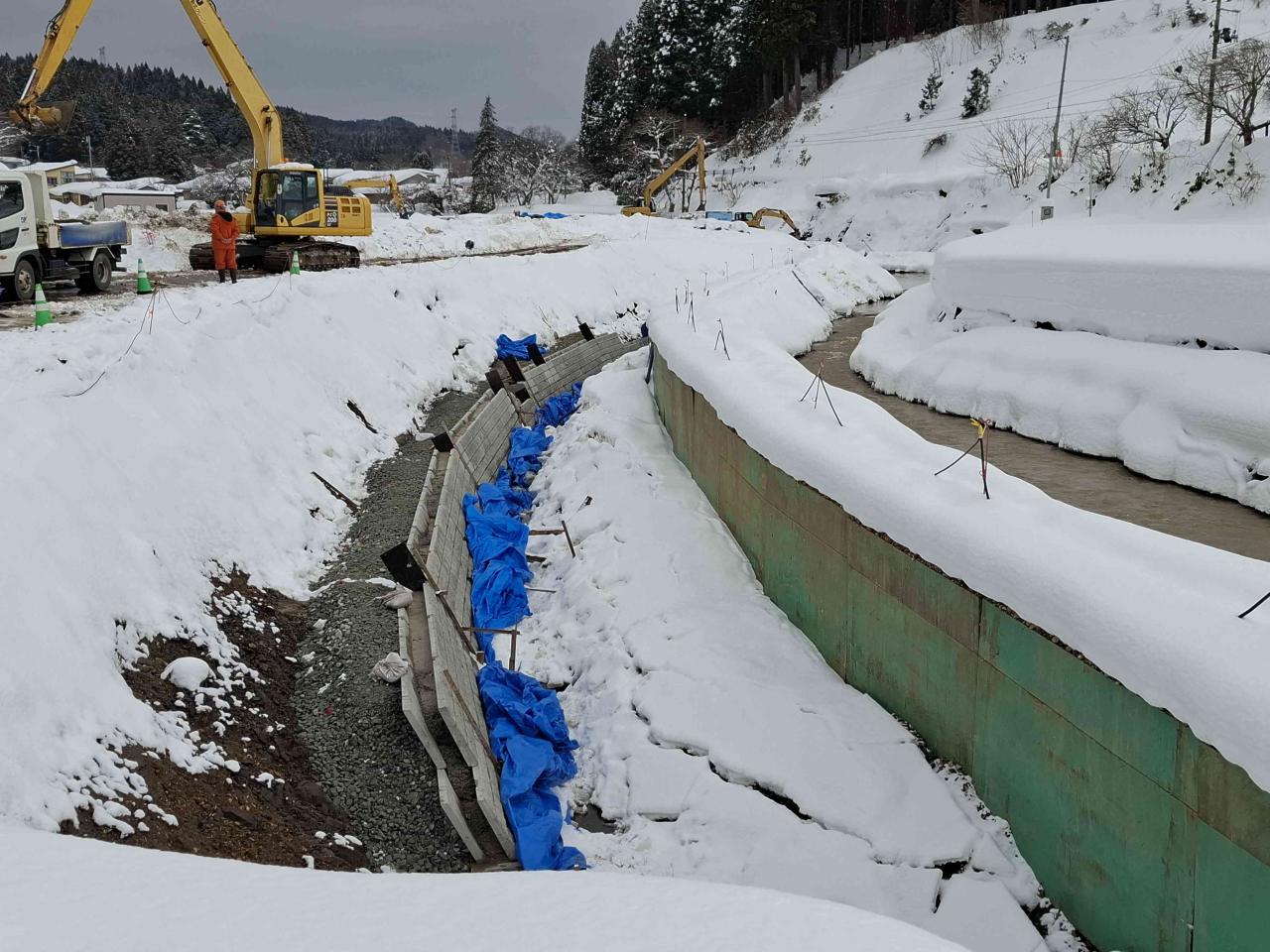

整備内容:捷水路
現在の進捗状況:8月に用地説明会を開催し、用地補償契約を進めております。

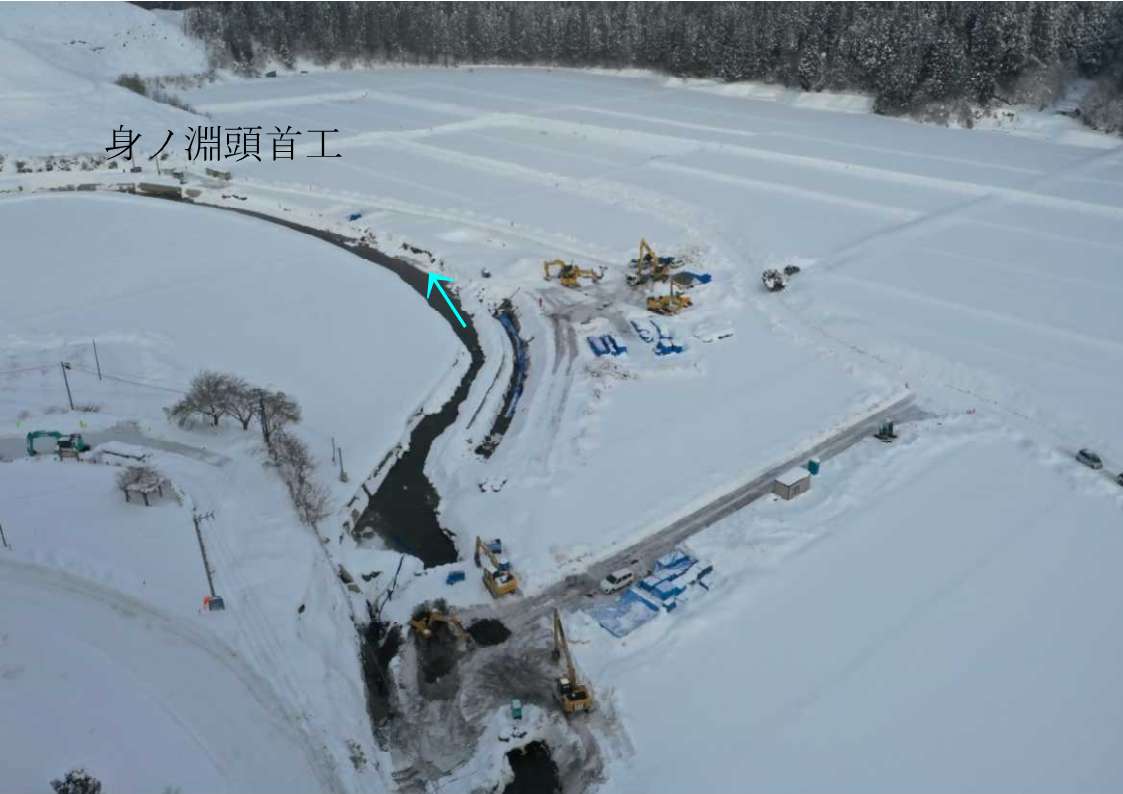

9月には最下流工区の施工業者も決まり、11月から工事に着手する予定としております。
