成瀬発電所 新設(天井クレーン製作据付)工事

(1) 工事概要

 発電所で使用する吊り上げ能力30tの天井クレーンを設置するものです。

 工事は令和5年2月に着手、地上階の建設を行っていた建築工事と調整を図りながら令和7年7月より現地据付を開始し、

 令和8年7月の労働基準監督署の落成検査では定格荷重30tの1.25倍のウェイトを吊り上げるなど安全性を確認し合格となりました。

 その後、令和8年8月に完成しました。

(2) 工事完成状況

・令和8年8月

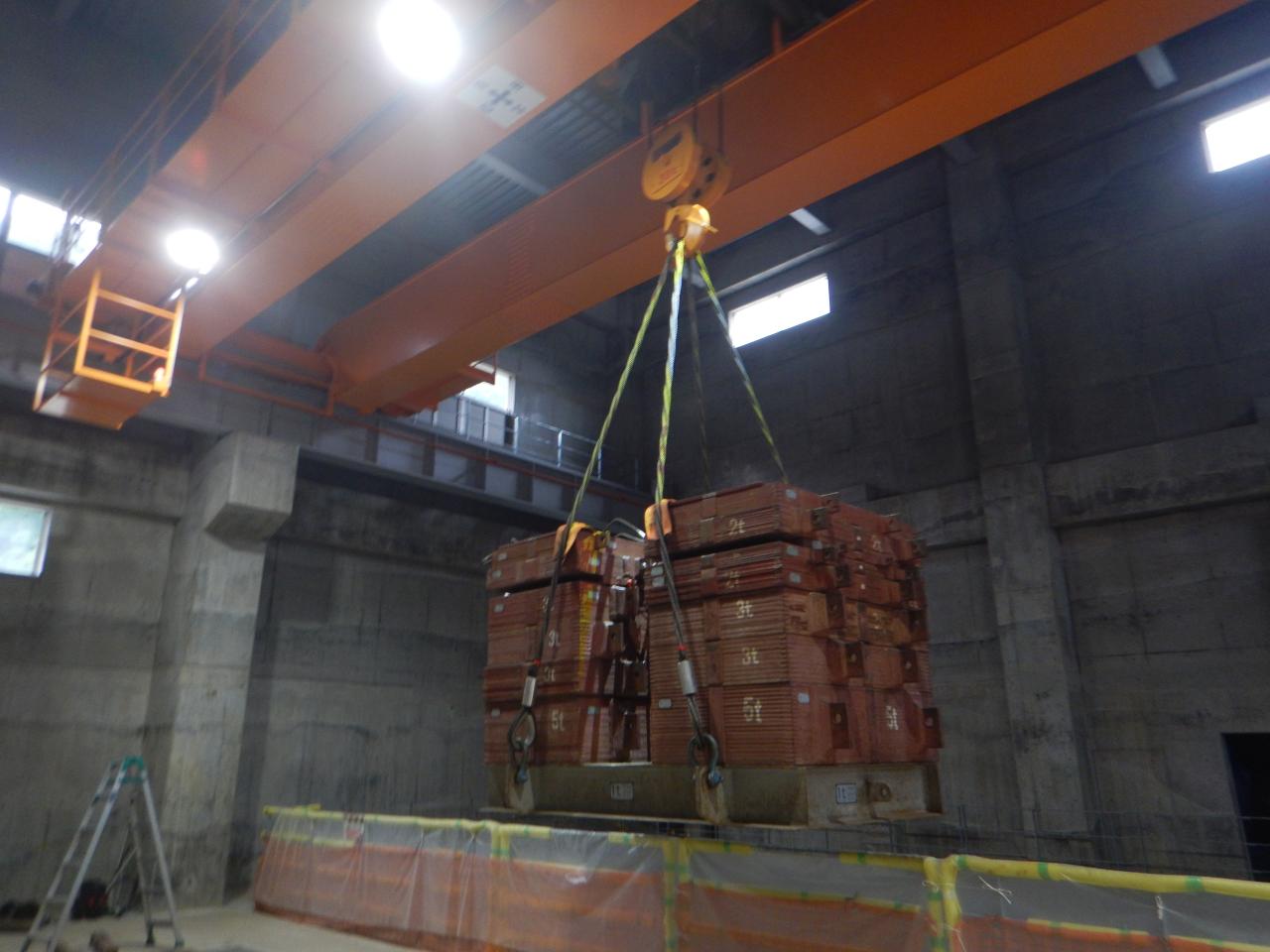

荷重吊上状況

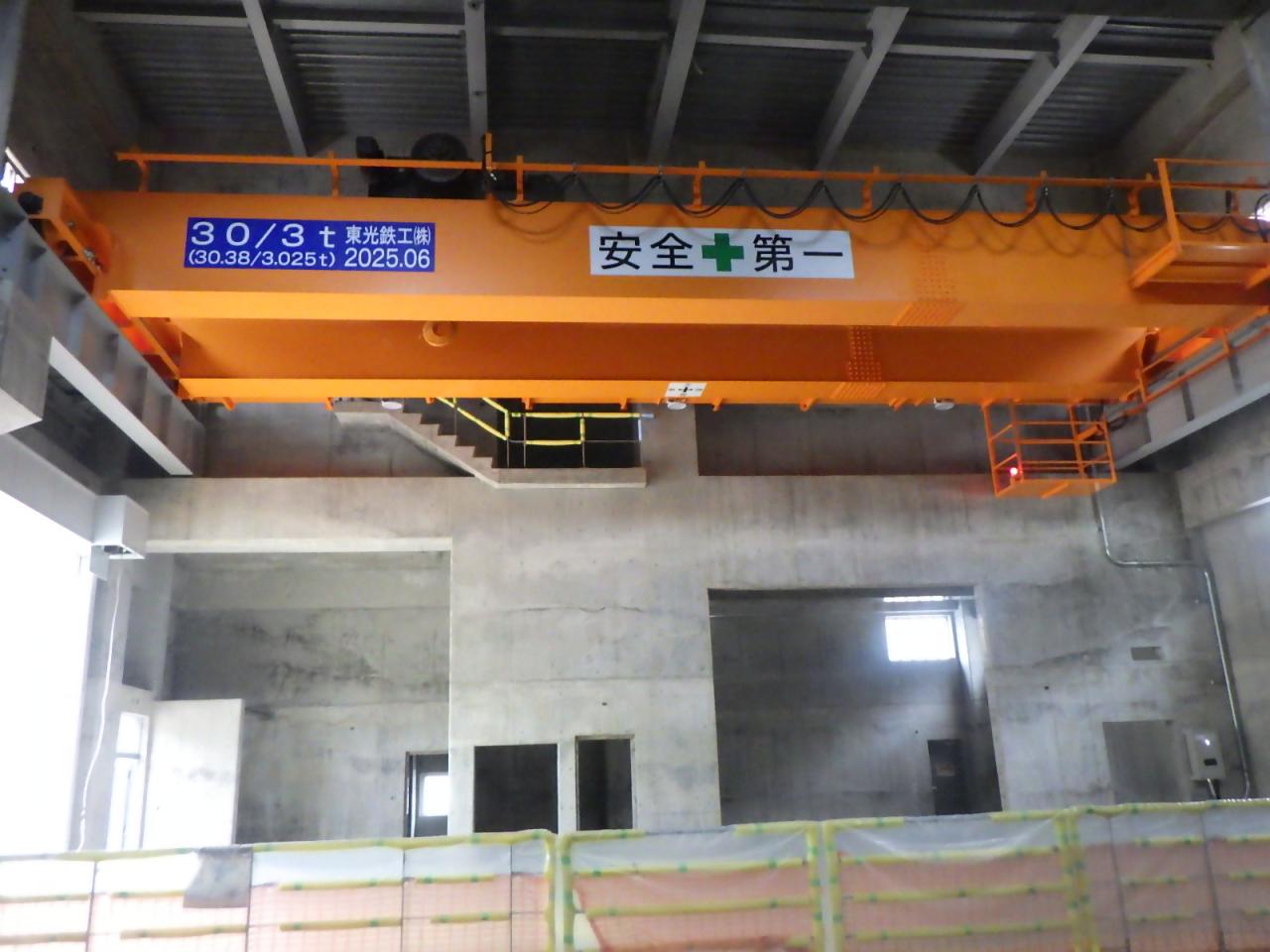

クレーン据付完了
