成瀬発電所 建築1期工事

(1) 工事概要

 発電所建屋の地上階の建設を行うものです。

 工事は令和5年2月27日に着手、地下階の建設を行った土木工事と調整を図りながら同年7月から現地工事を開始し、令和7年12月19日に完成しました。

(2) 工事進捗状況

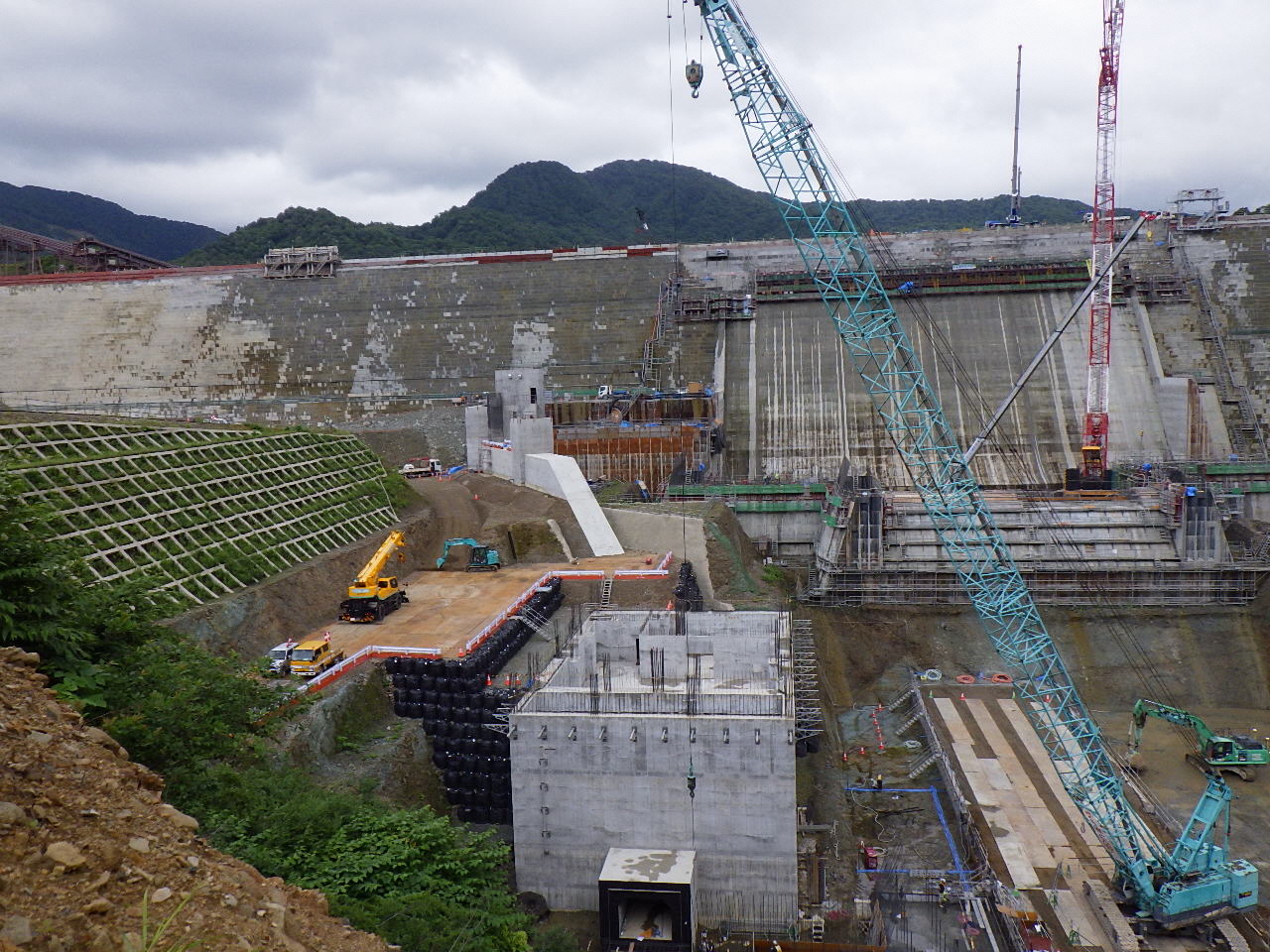

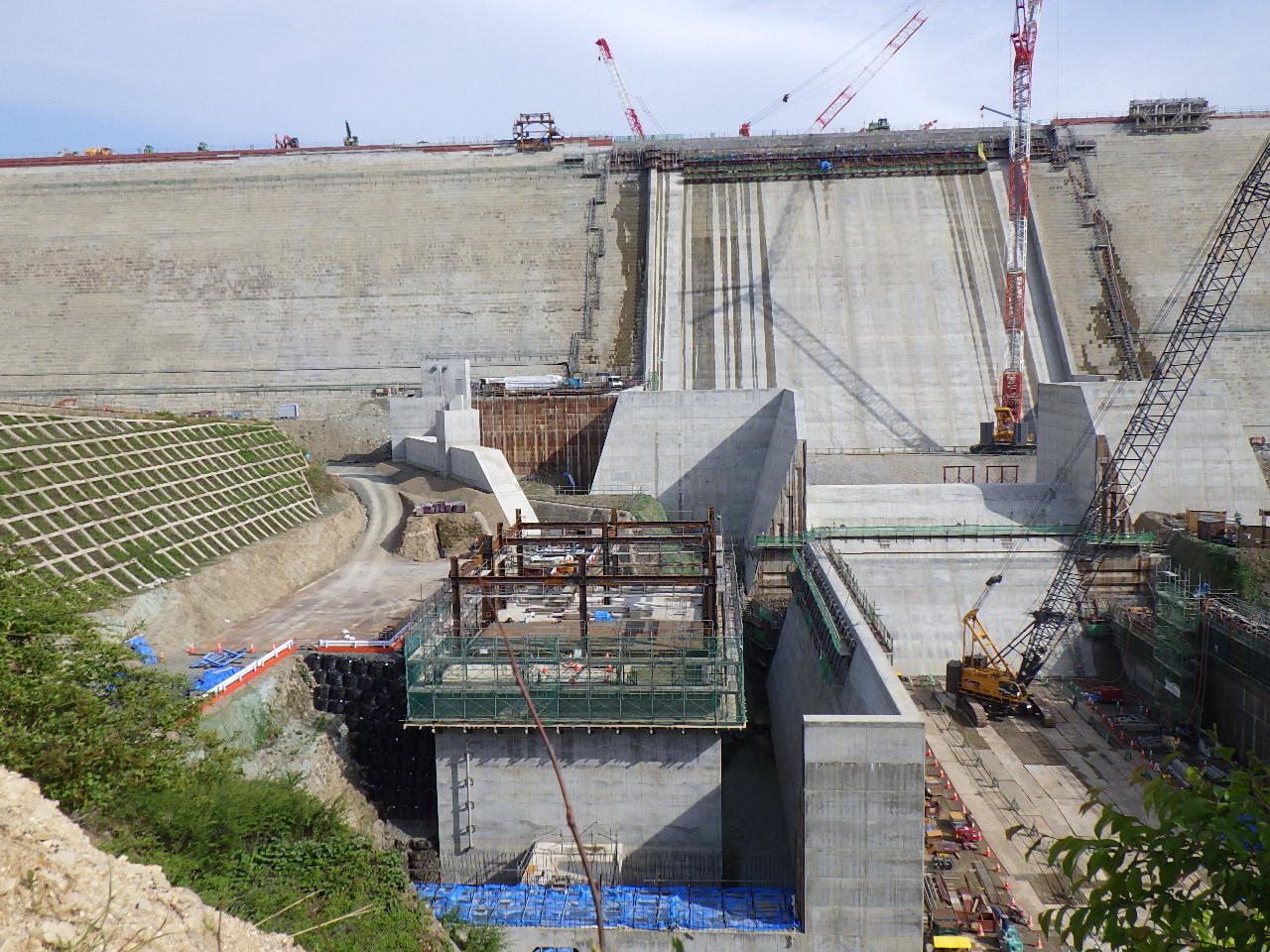

・令和5年7月工事状況

作業用足場設置、鉄骨の組立開始

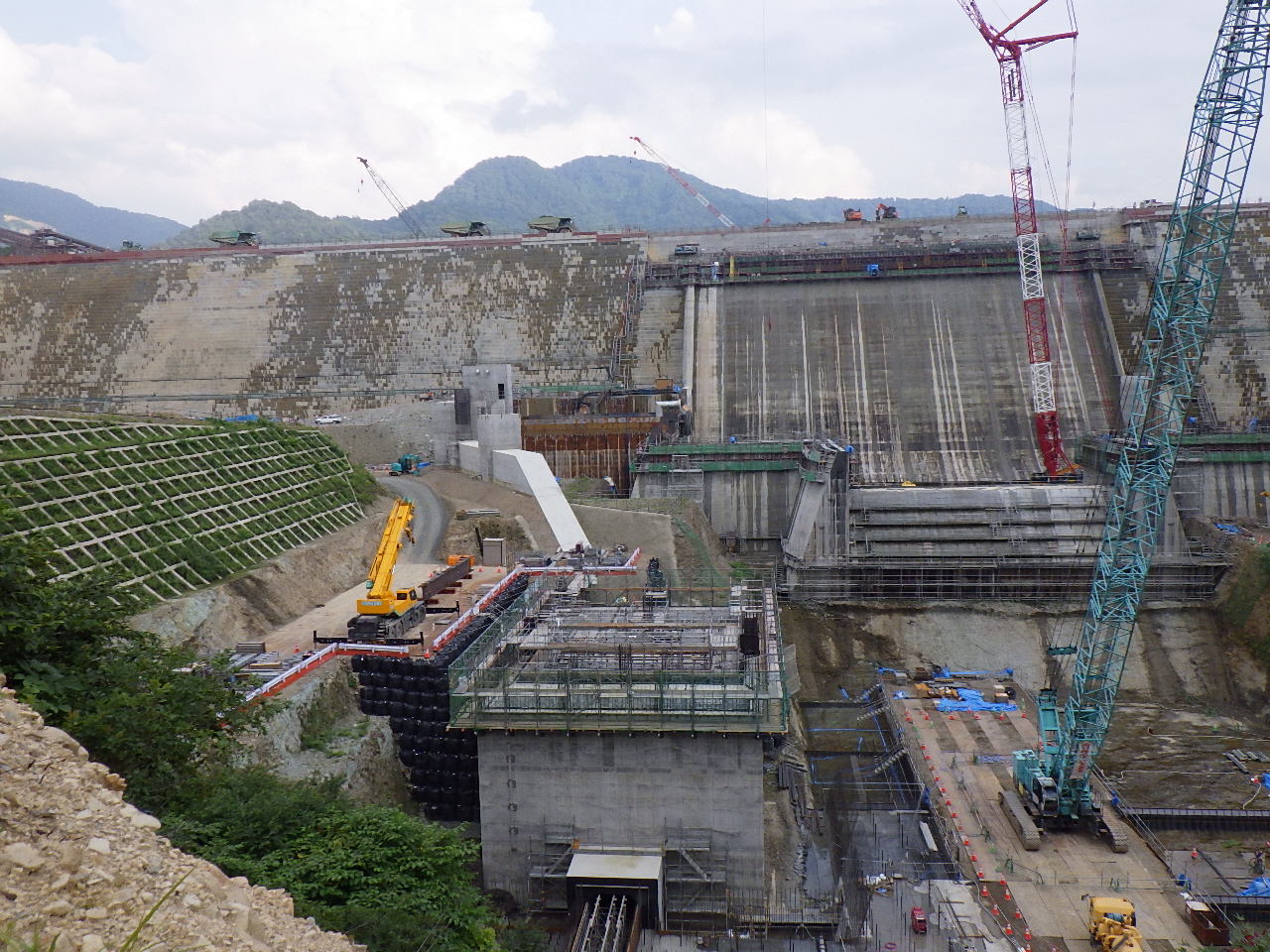

・令和5年8、9月工事状況

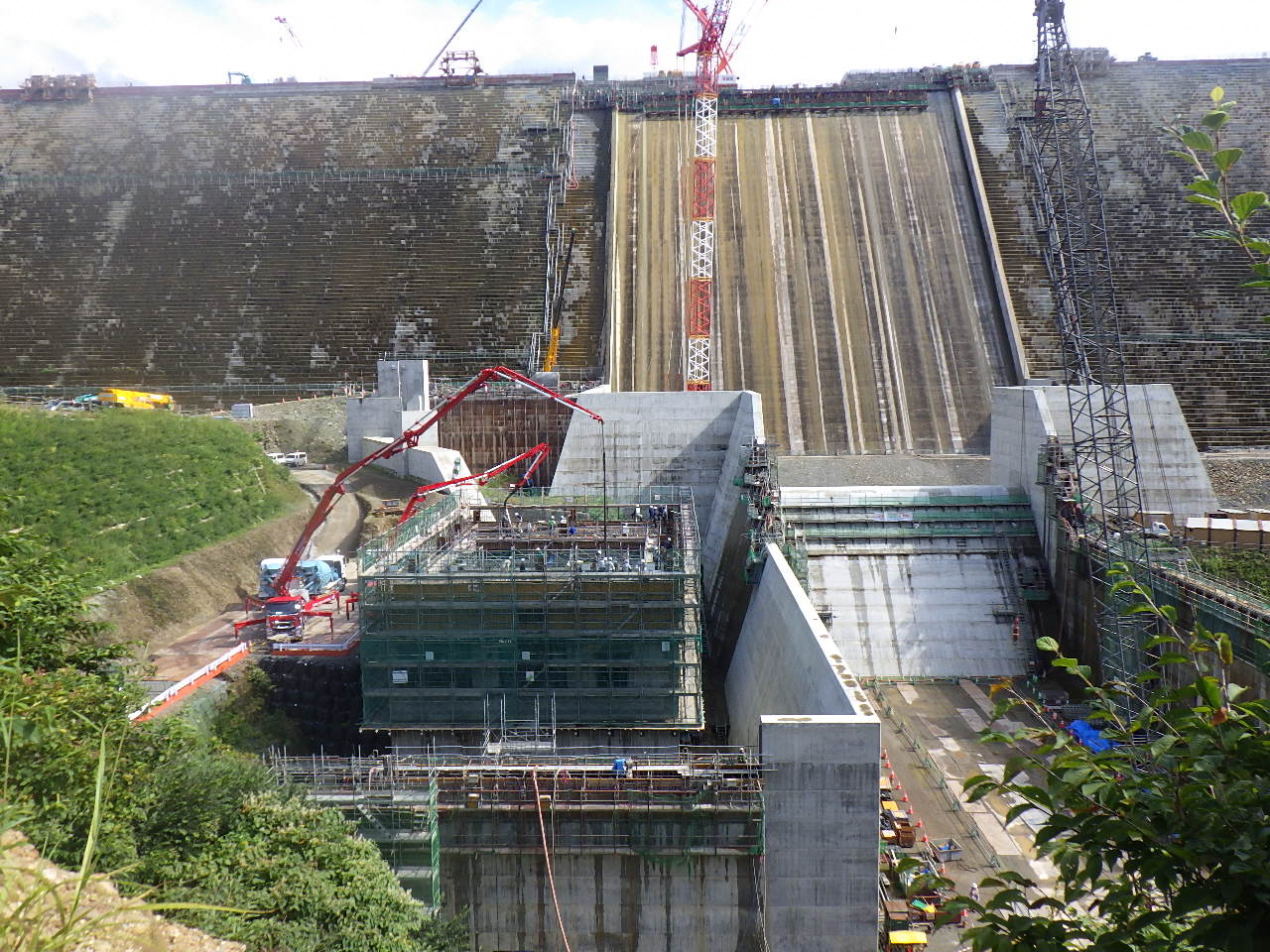

発電所1階の鉄筋組立及びコンクリート打設(1回)を実施

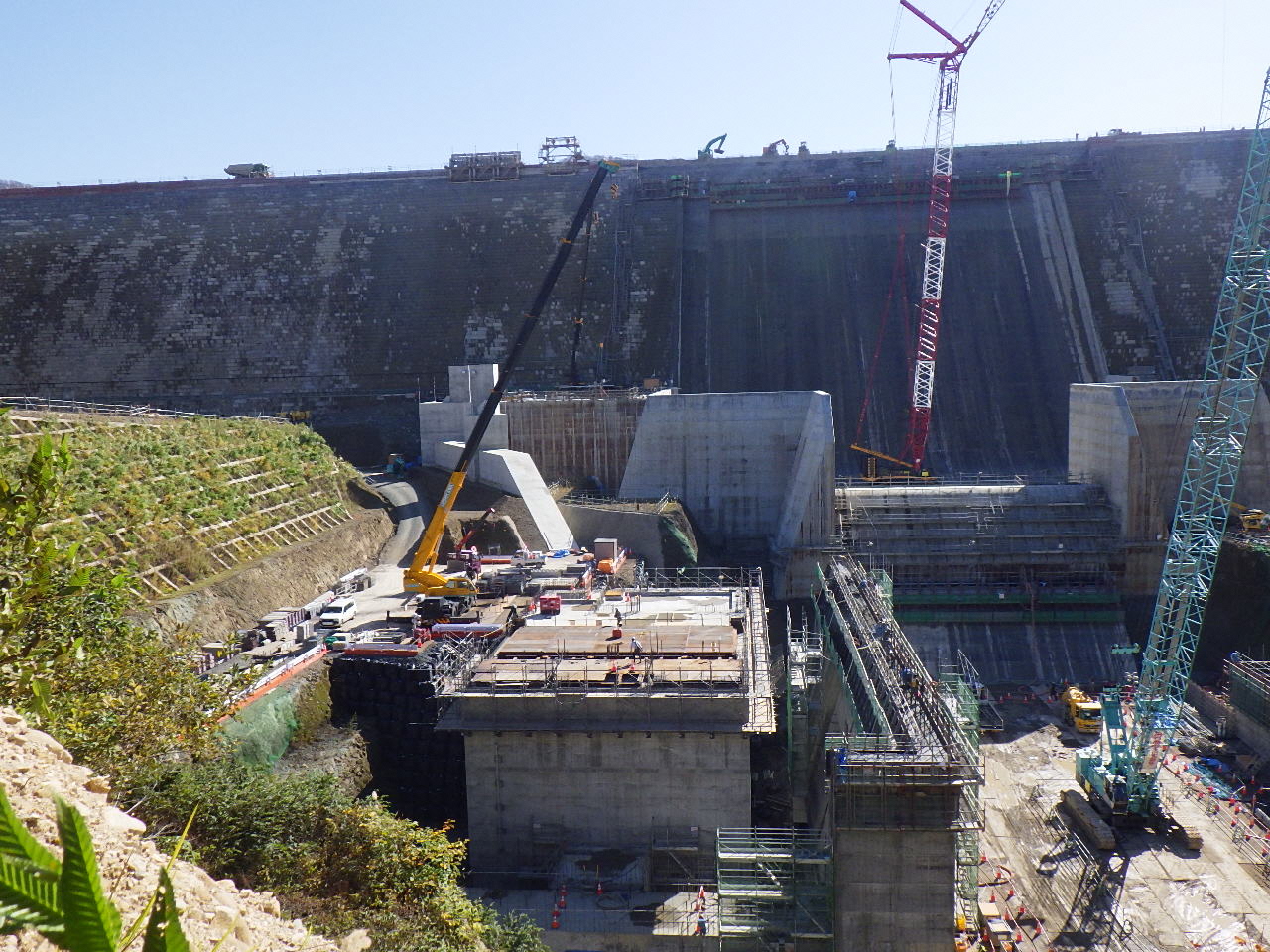

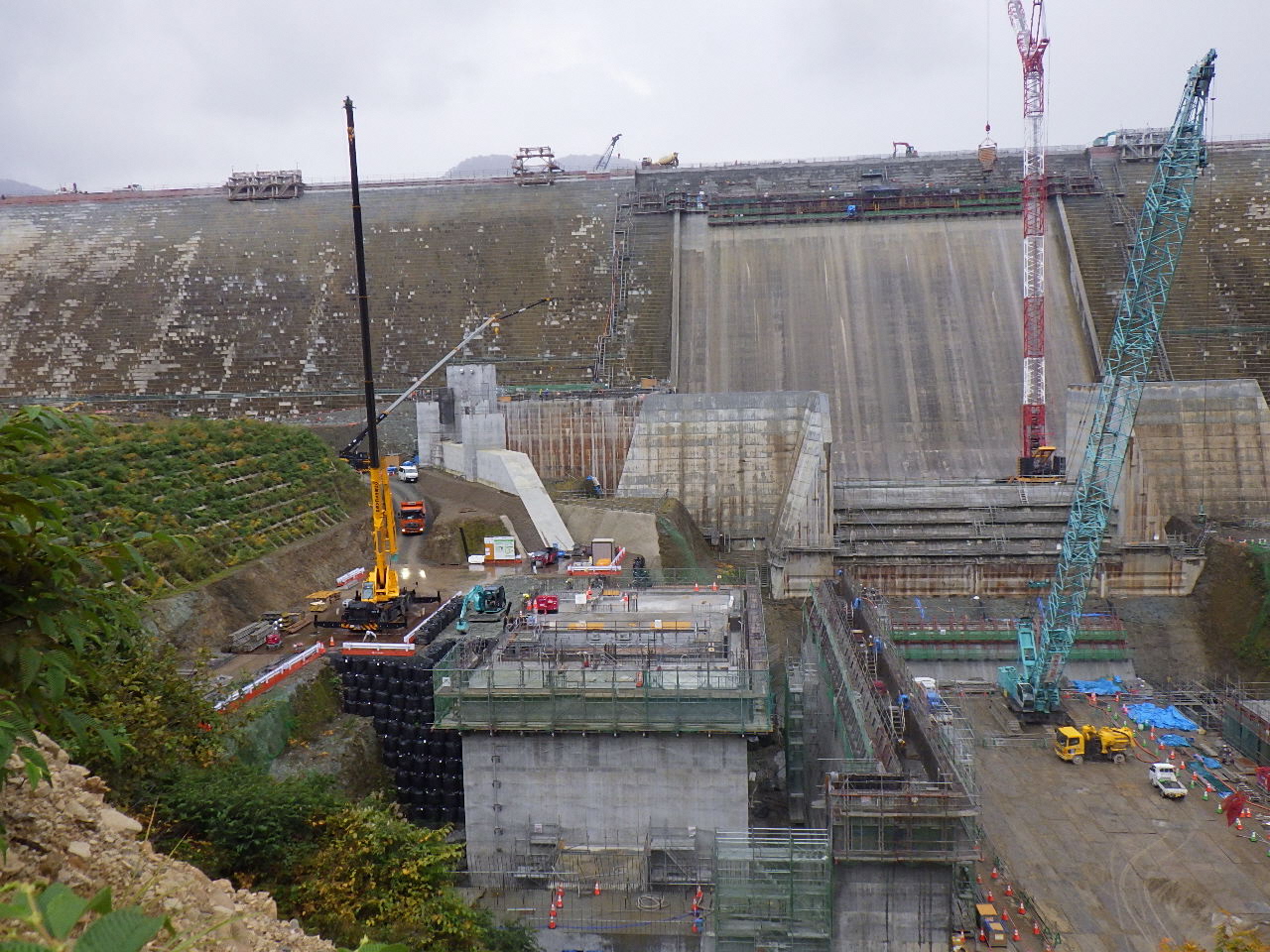

・令和5年10、11月工事状況

10月はコンクリート打設後処理(型枠撤去や仕上げ処理等)や発電所周りの埋戻しを実施

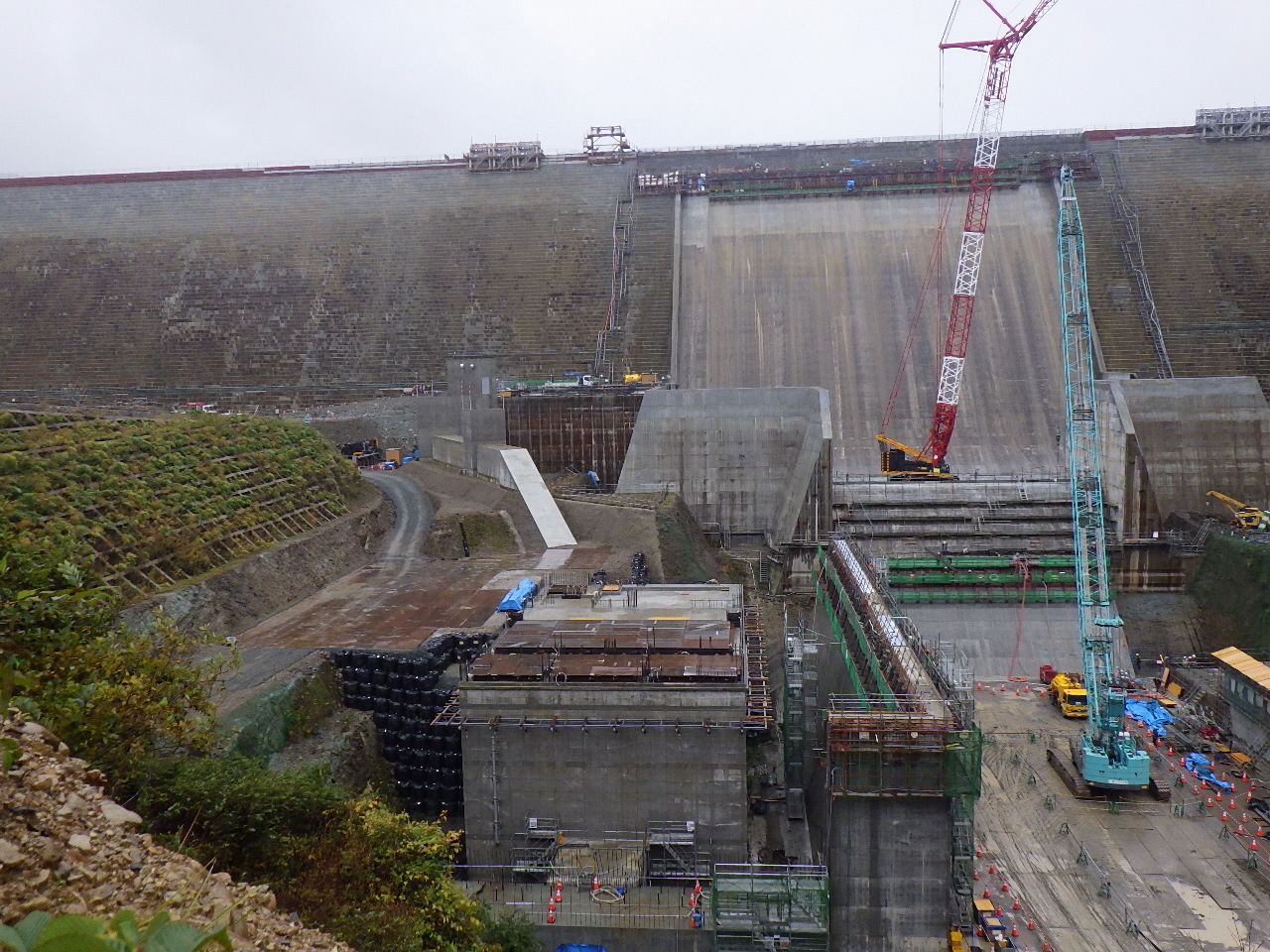

11月は越冬のための仮設設備の設置、作業用足場の解体などの後片付けを実施

11月24日をもって、令和5年度の現地工事を終了し、冬期休工(4月中旬までを予定)となっています。

令和6年4月1日、冬期休工を解除し、建築1期工事を再開しました。

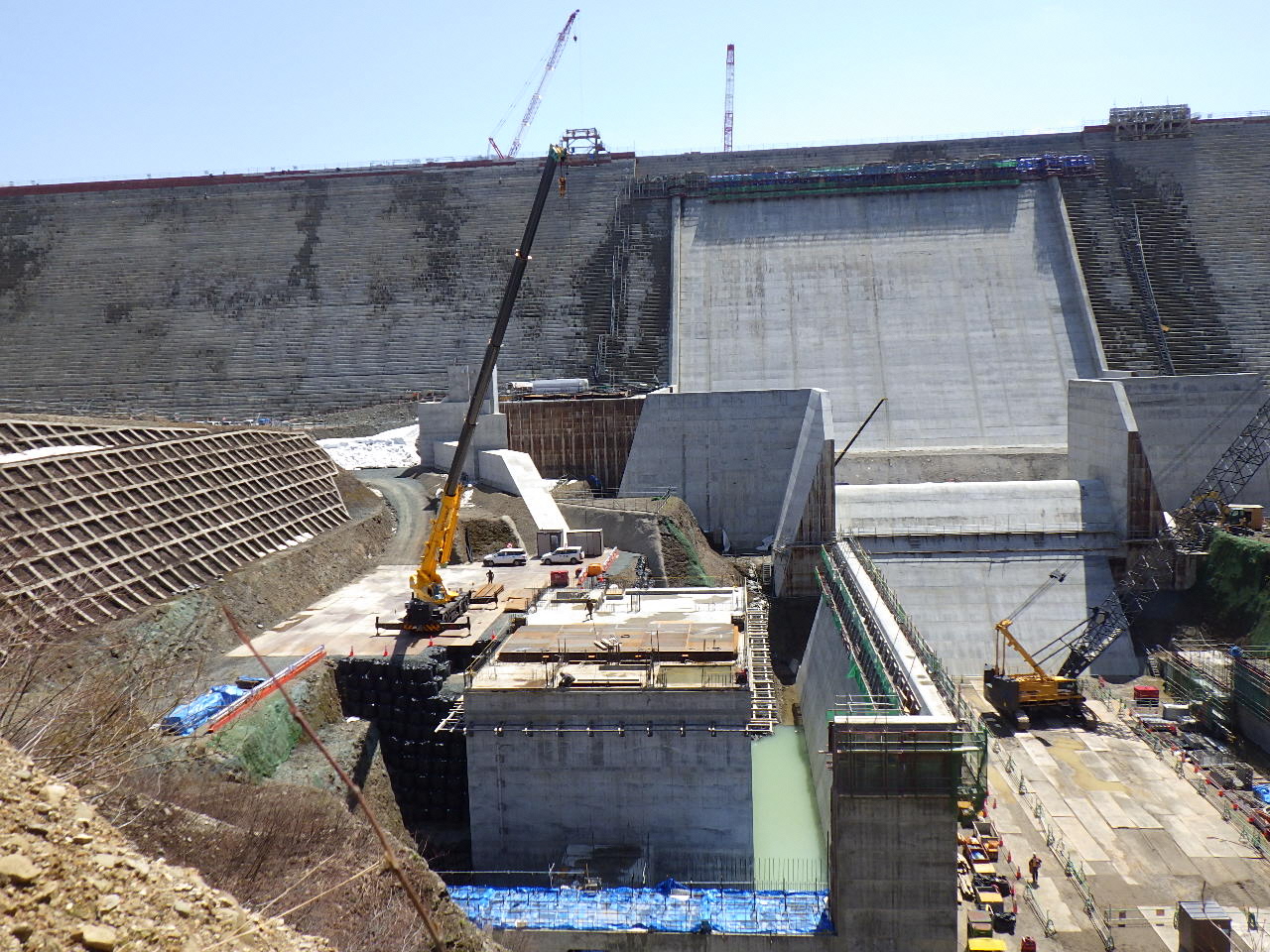

・令和6年4月工事状況

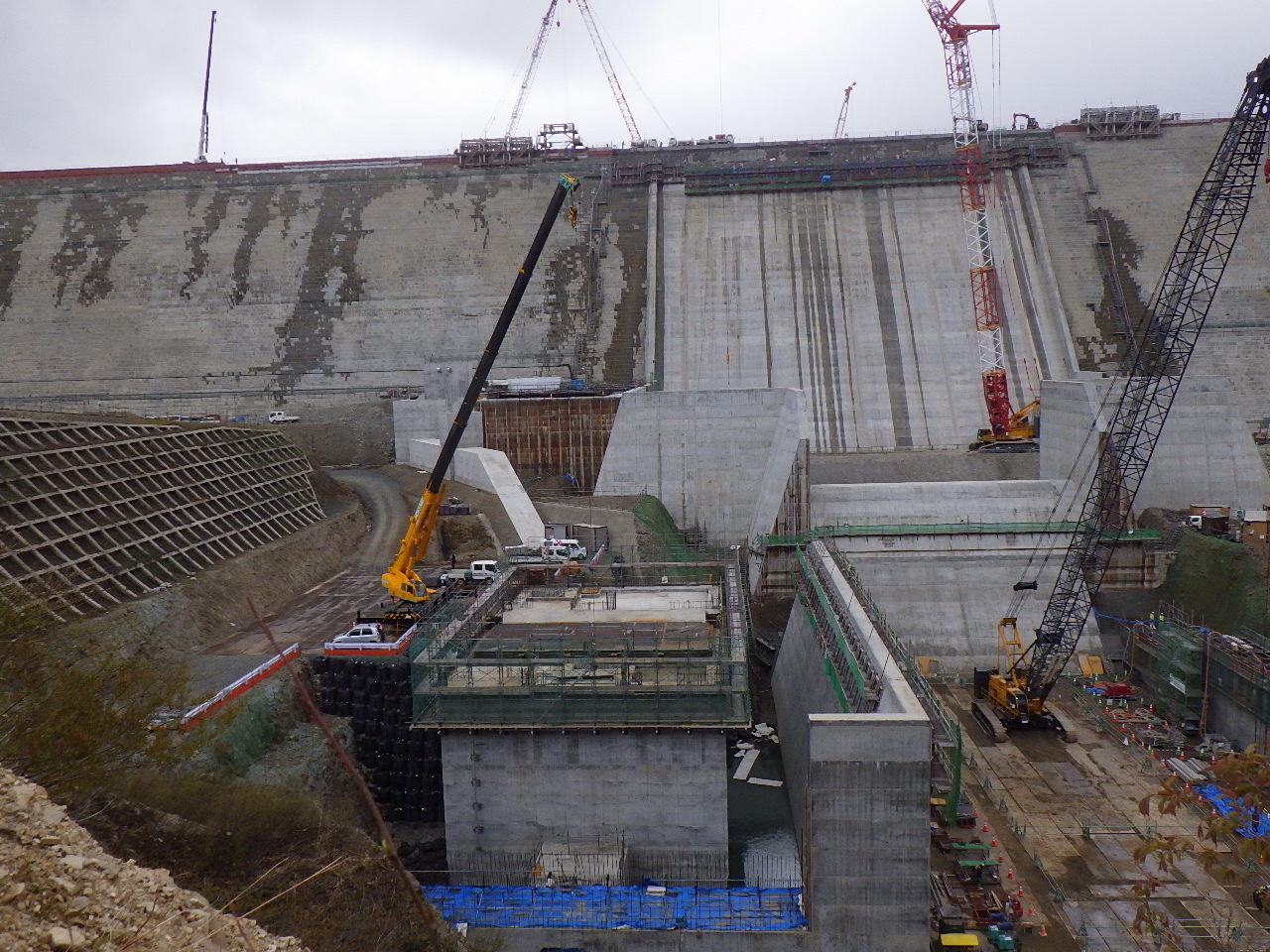

除雪作業後にガードレール設置や足場組立を実施

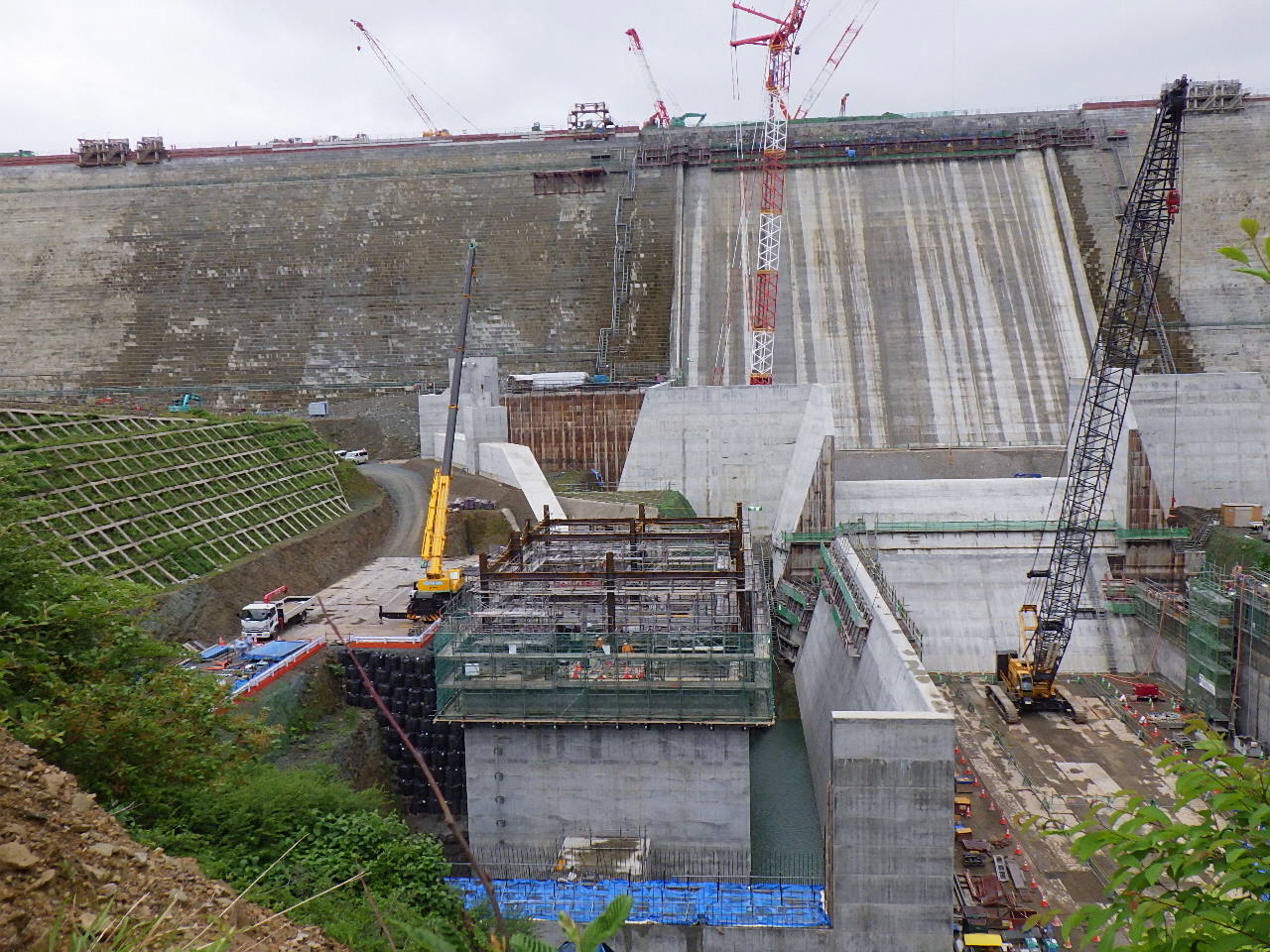

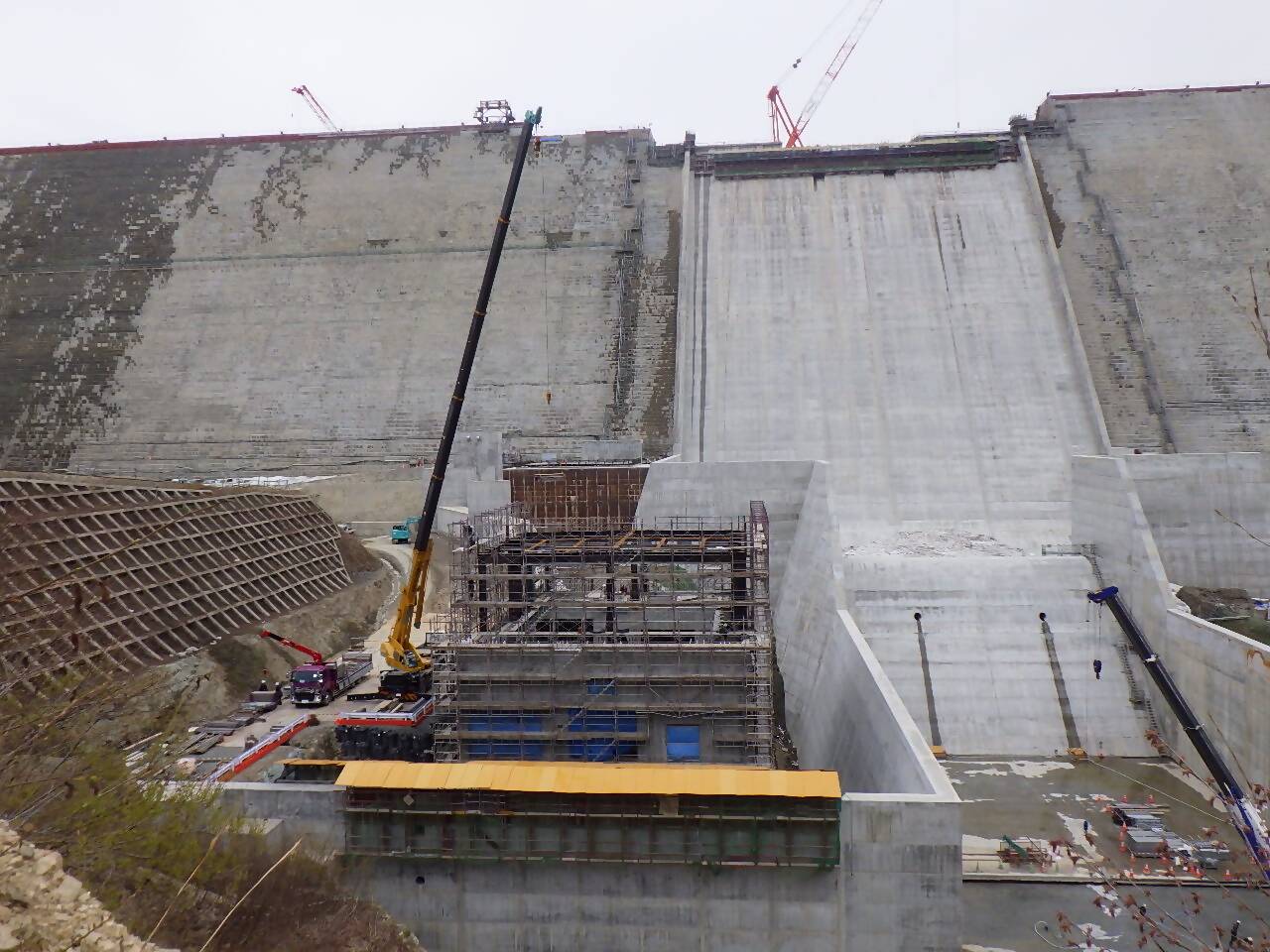

 ・令和6年5月工事状況

発電所1階の鉄骨組立や足場設置、鉄筋組立を実施

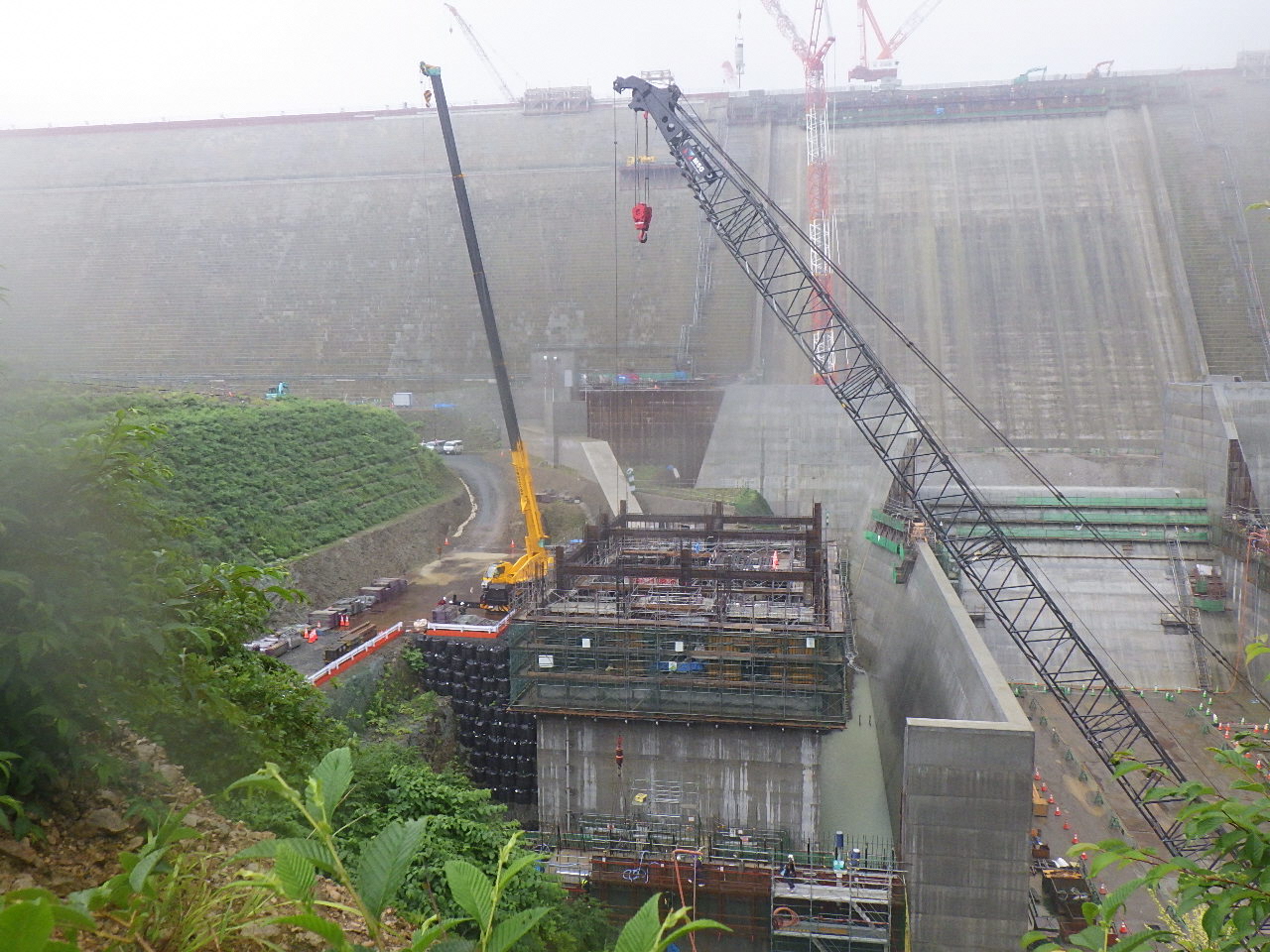

 ・令和6年6、7月工事状況

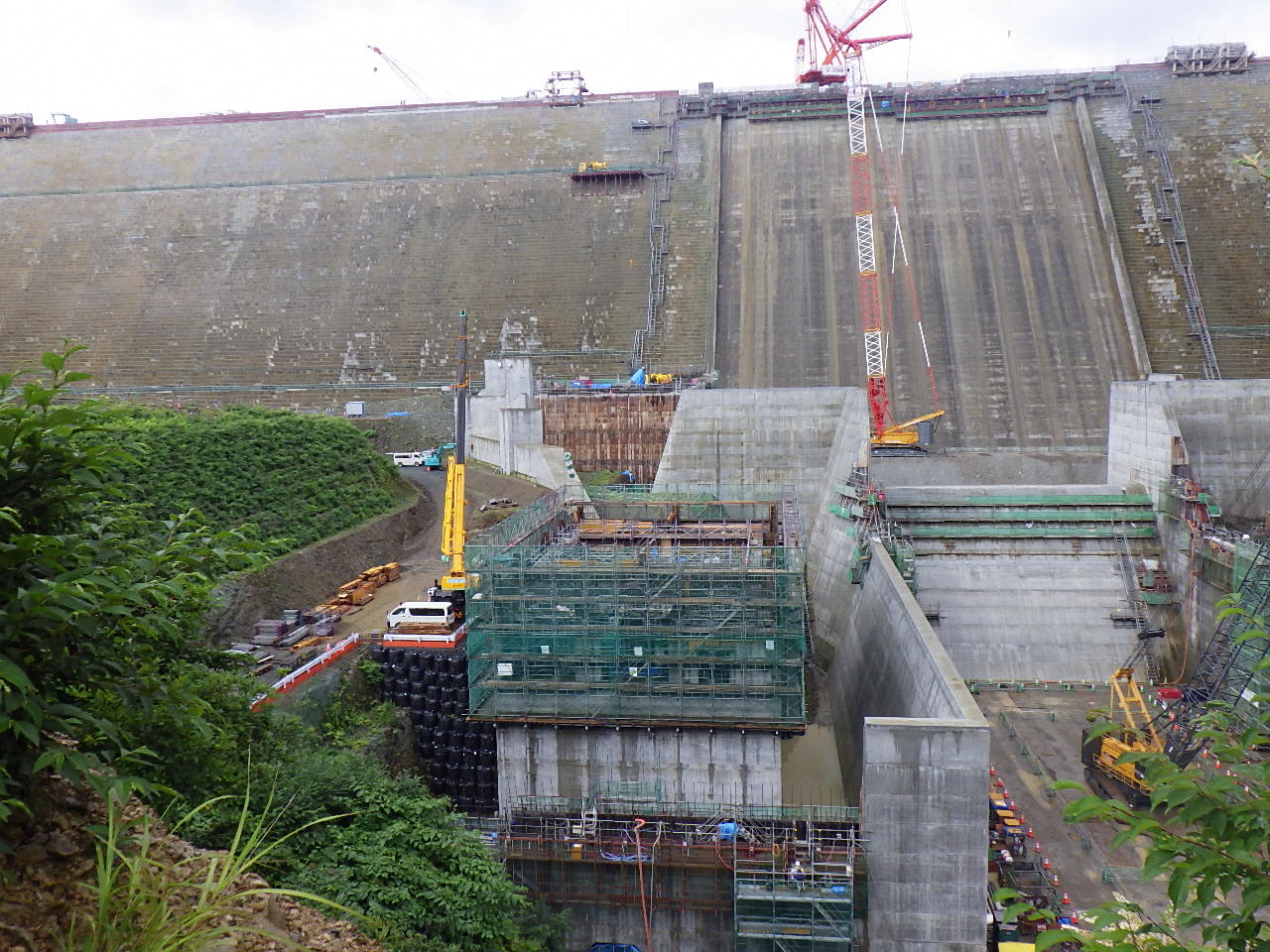

発電所1階の鉄筋組立、型枠設置や壁コンクリート打設を実施

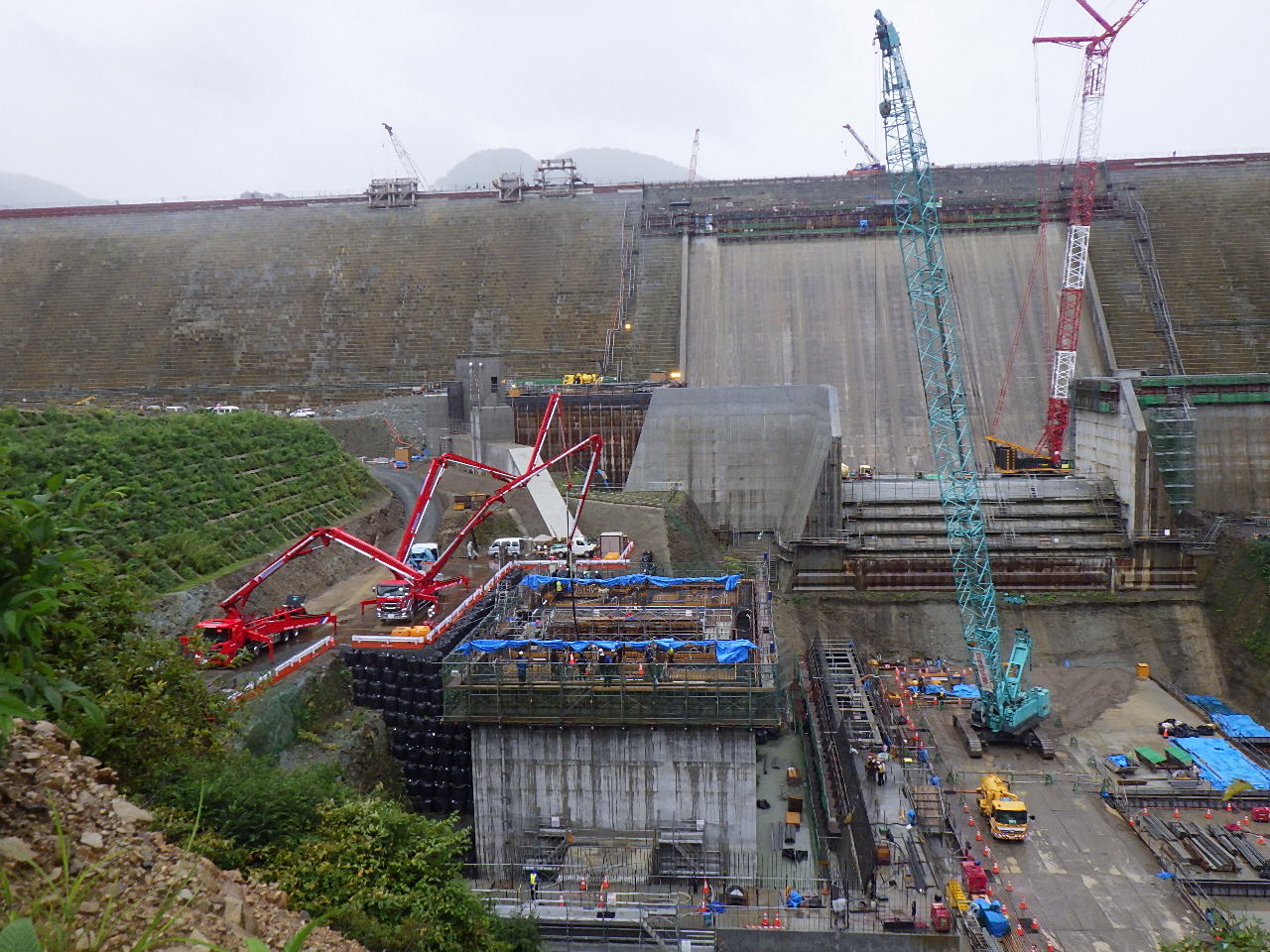

・令和6年8、9月工事状況

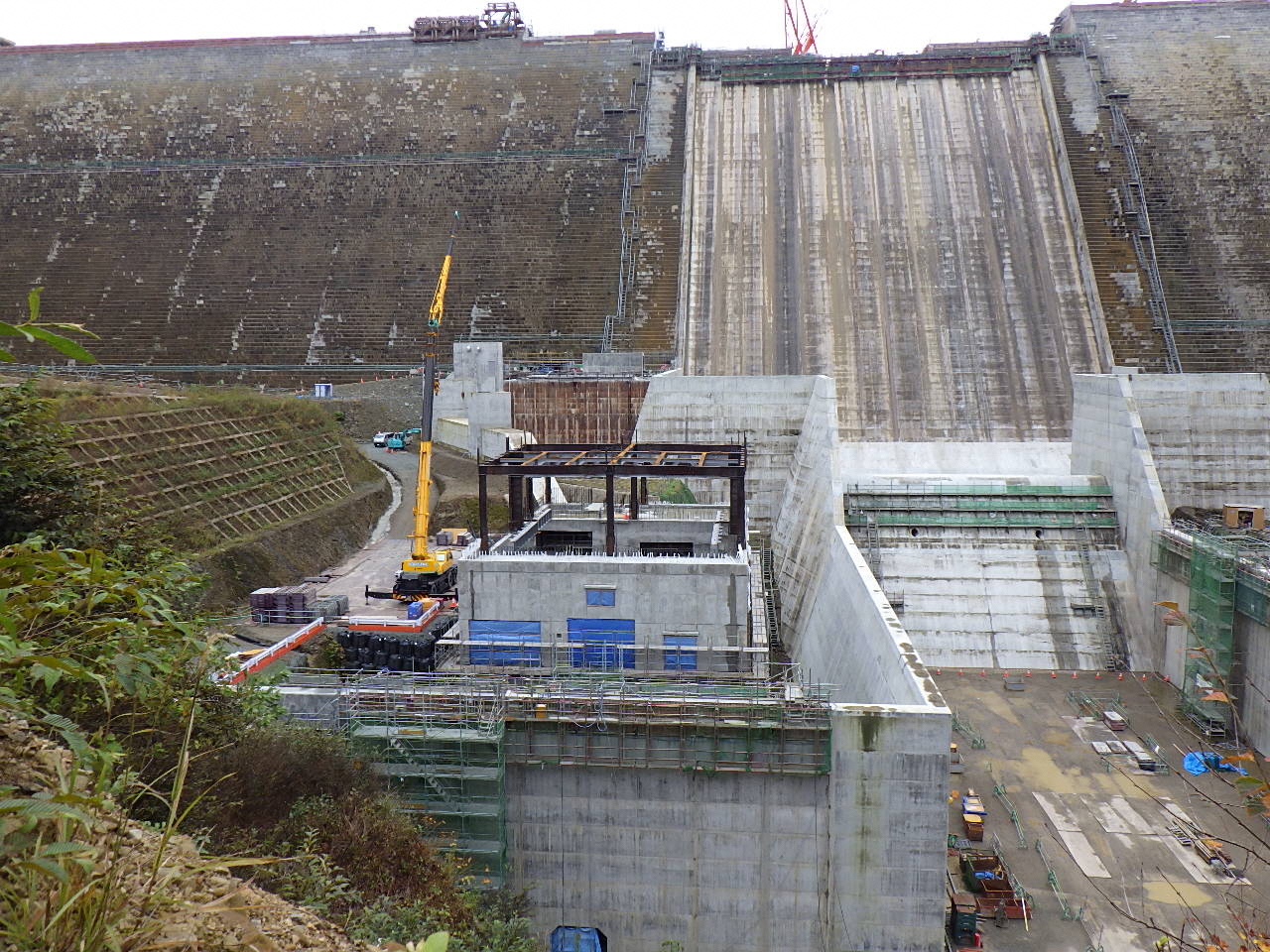

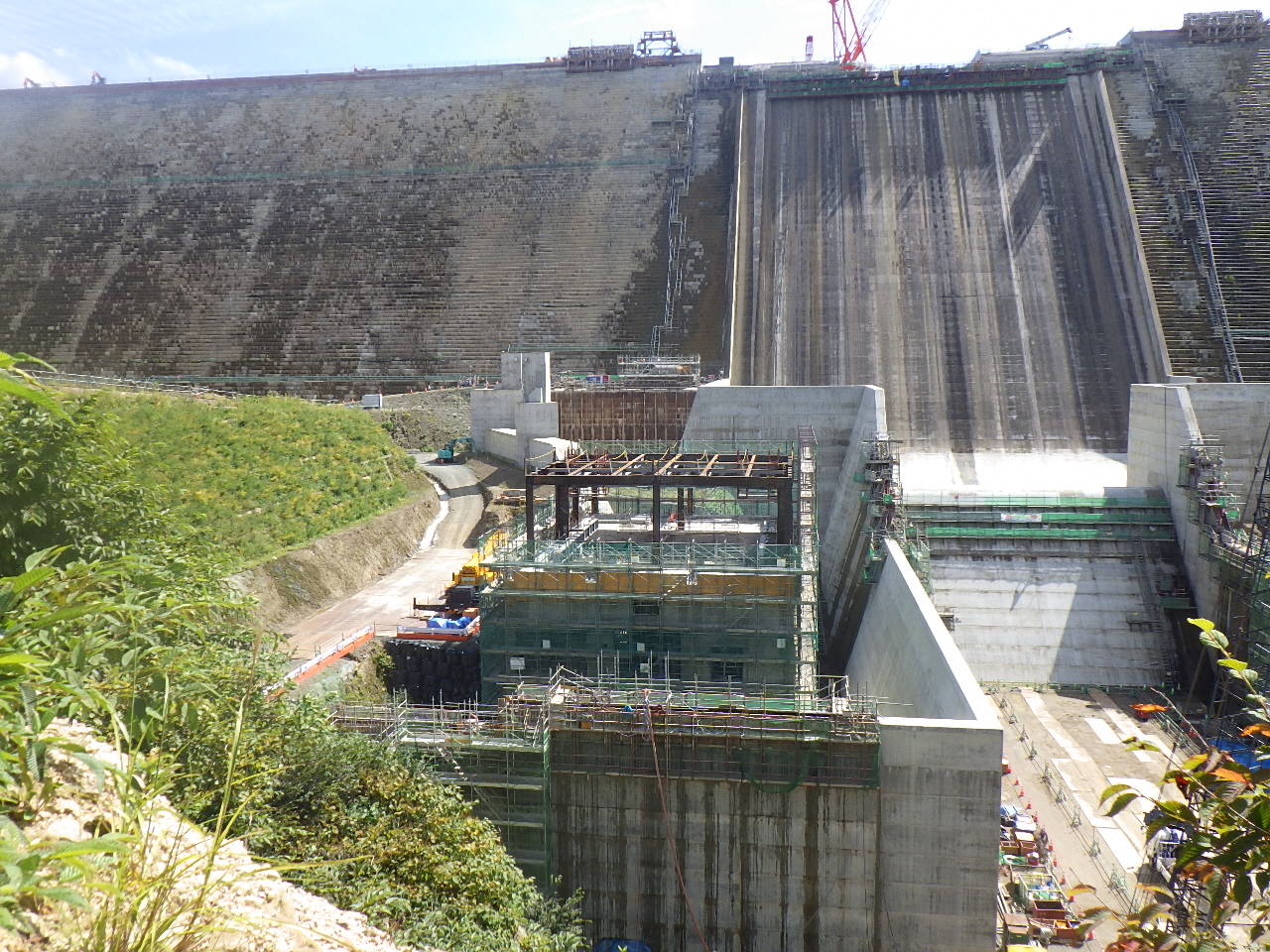

発電所1階上部壁や2階スラブの鉄筋組立、型枠設置やコンクリート打設を実施

また、2階の鉄骨組立を実施

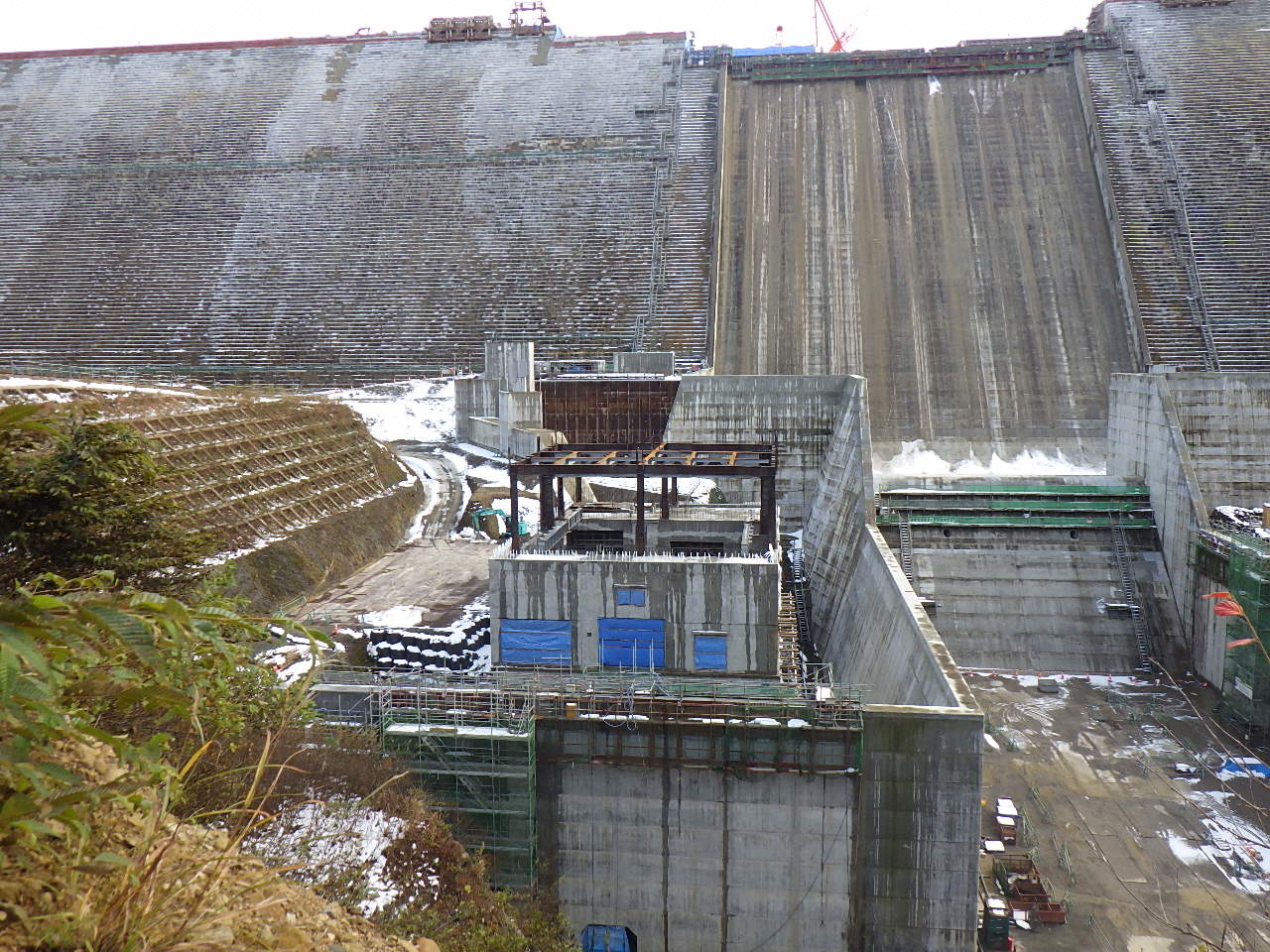

コンクリート打設後処理(型枠撤去や仕上げ処理等)や作業用足場の解体、越冬の準備を実施。

11月22日をもって、令和6年度の現地工事を終了し、冬期休工(4月中旬までを予定)となっています。



・令和7年4、5月工事状況

令和7年度分の現地工事開始のため、令和7年3月31日より、除雪作業を開始しました。

除雪作業及び越冬用仮設撤去後に、2階部分建築のため作業用足場の組み立て、型枠、配筋工事を実施。



 ・令和7年6、7月工事状況

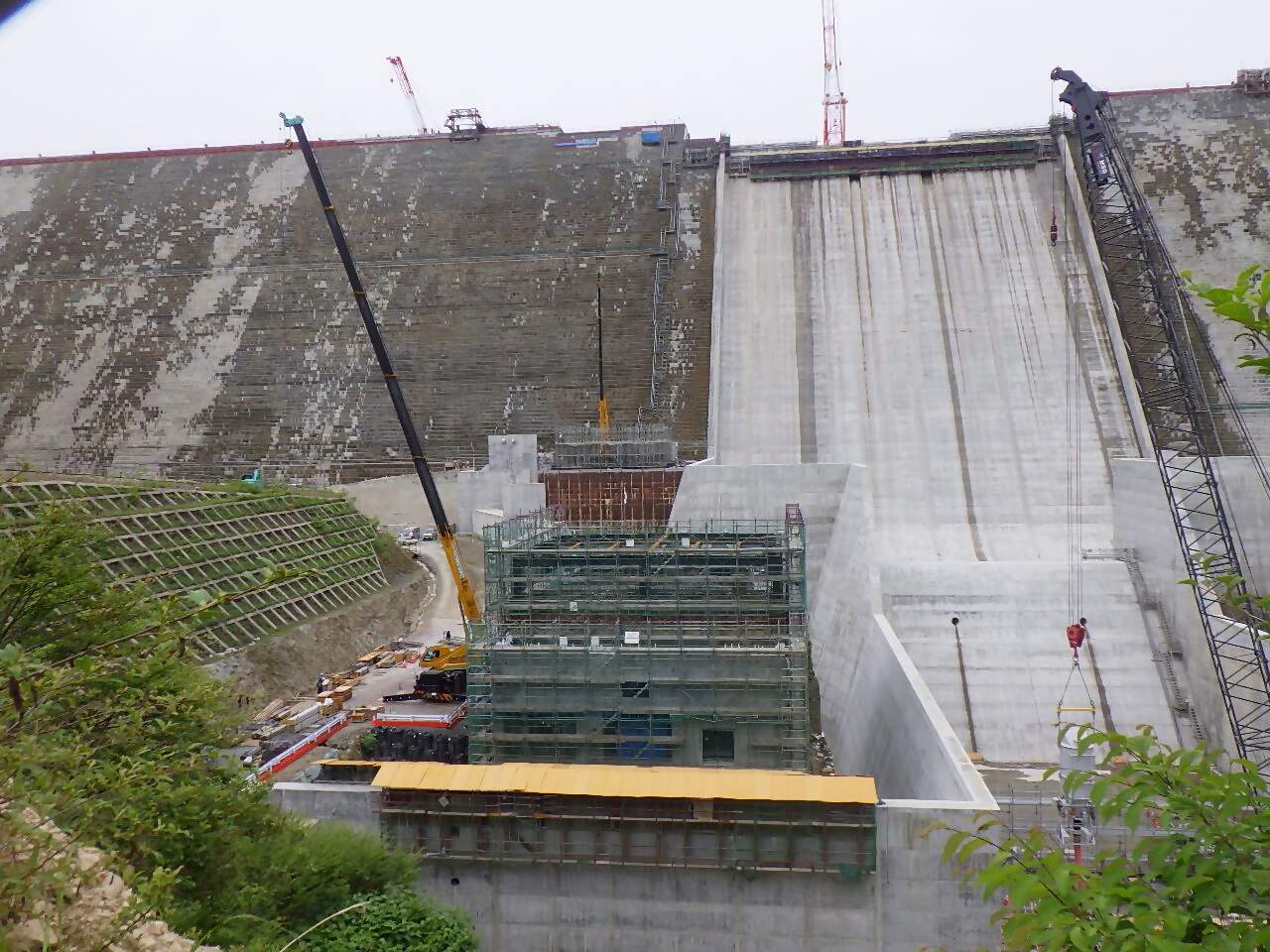

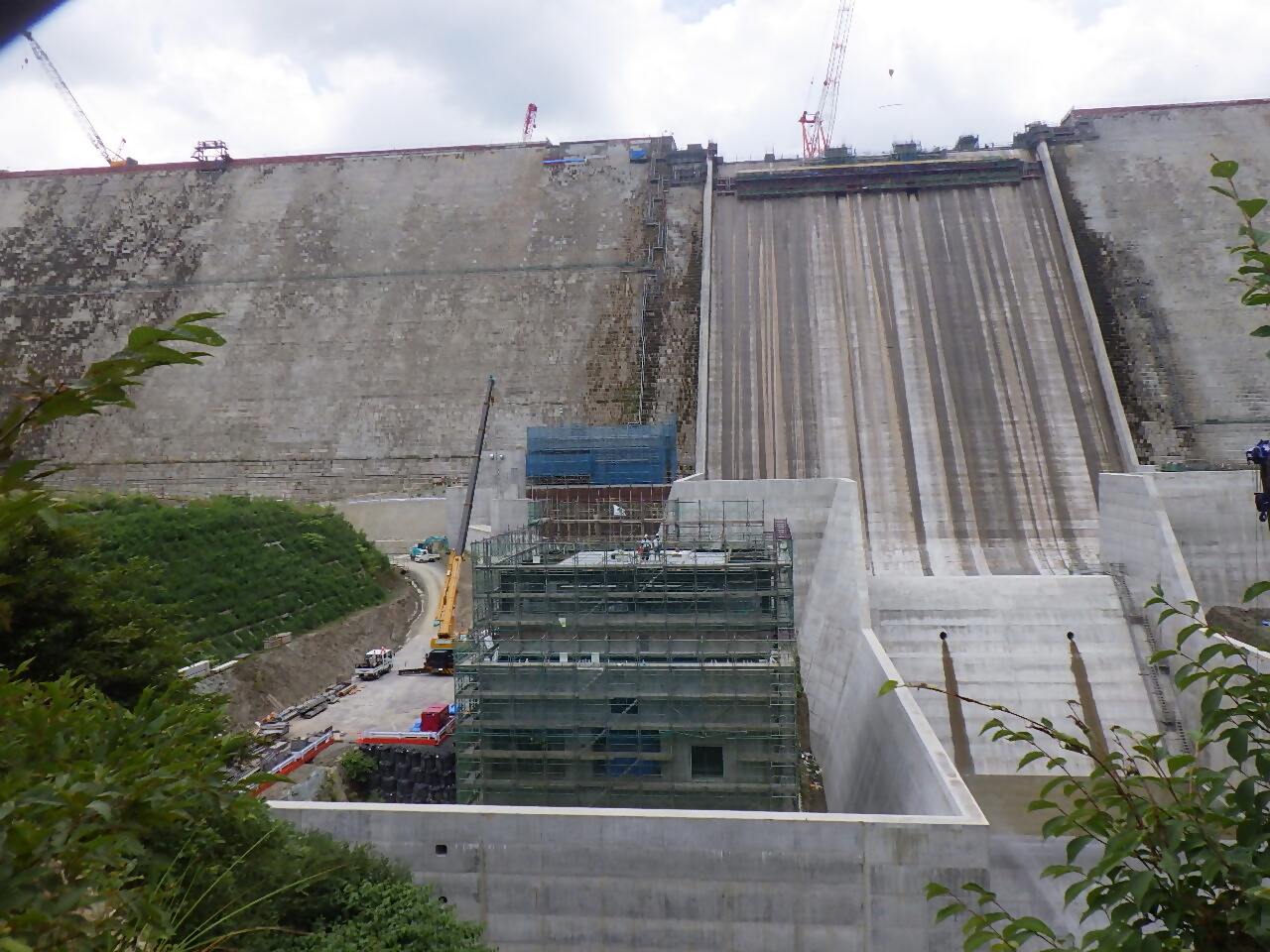

2階部分コンクリート打設実施。

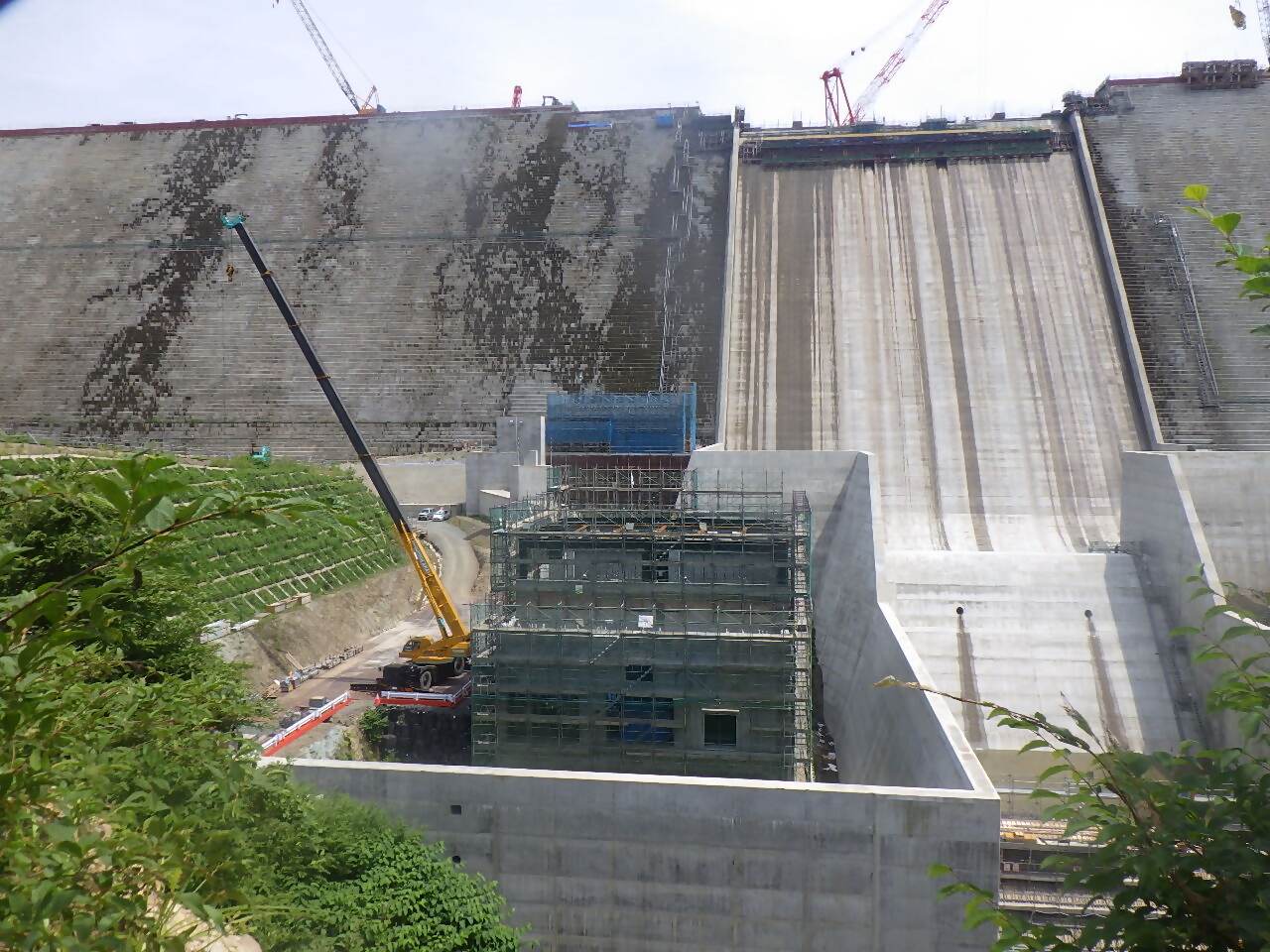

2階(下部)コンクリート打設
2階(下部)コンクリート打設
発電所7月23日時点

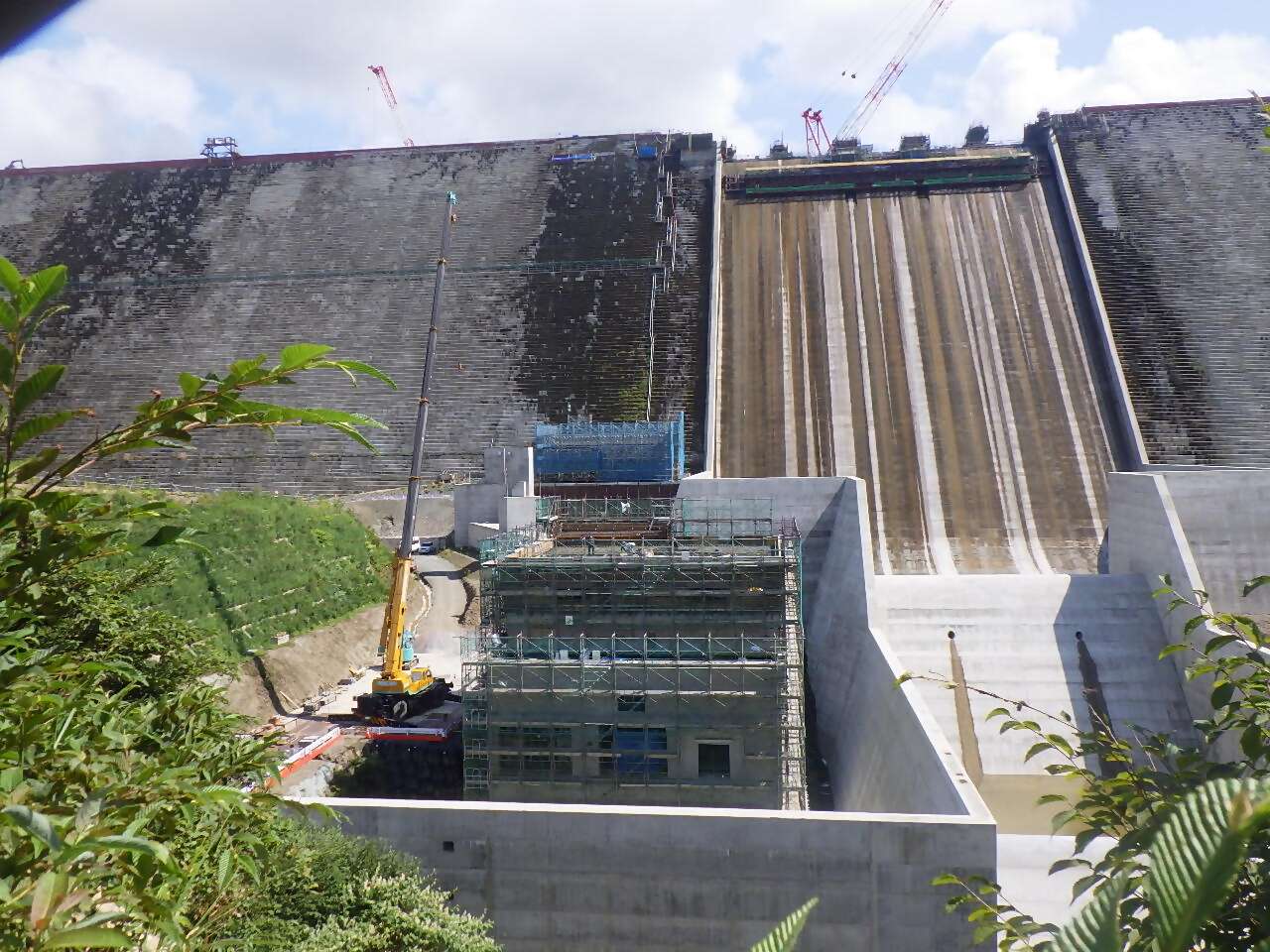

 ・令和7年8、9月工事状況

2階内部型枠・配筋・コンクリート打設実施。

発電所8月25日時点
2階上部コンクリート打設





・令和7年10、11月工事状況

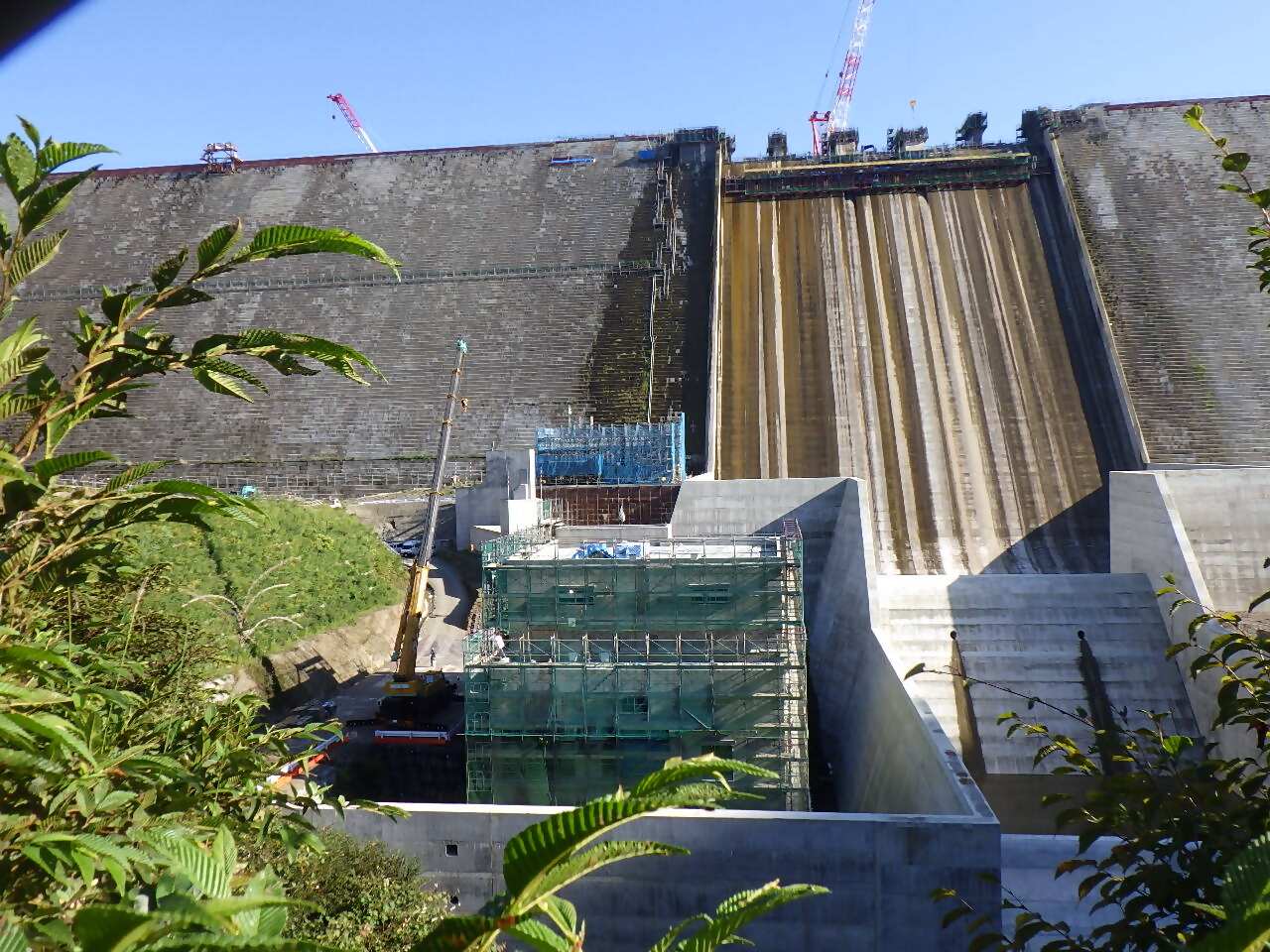

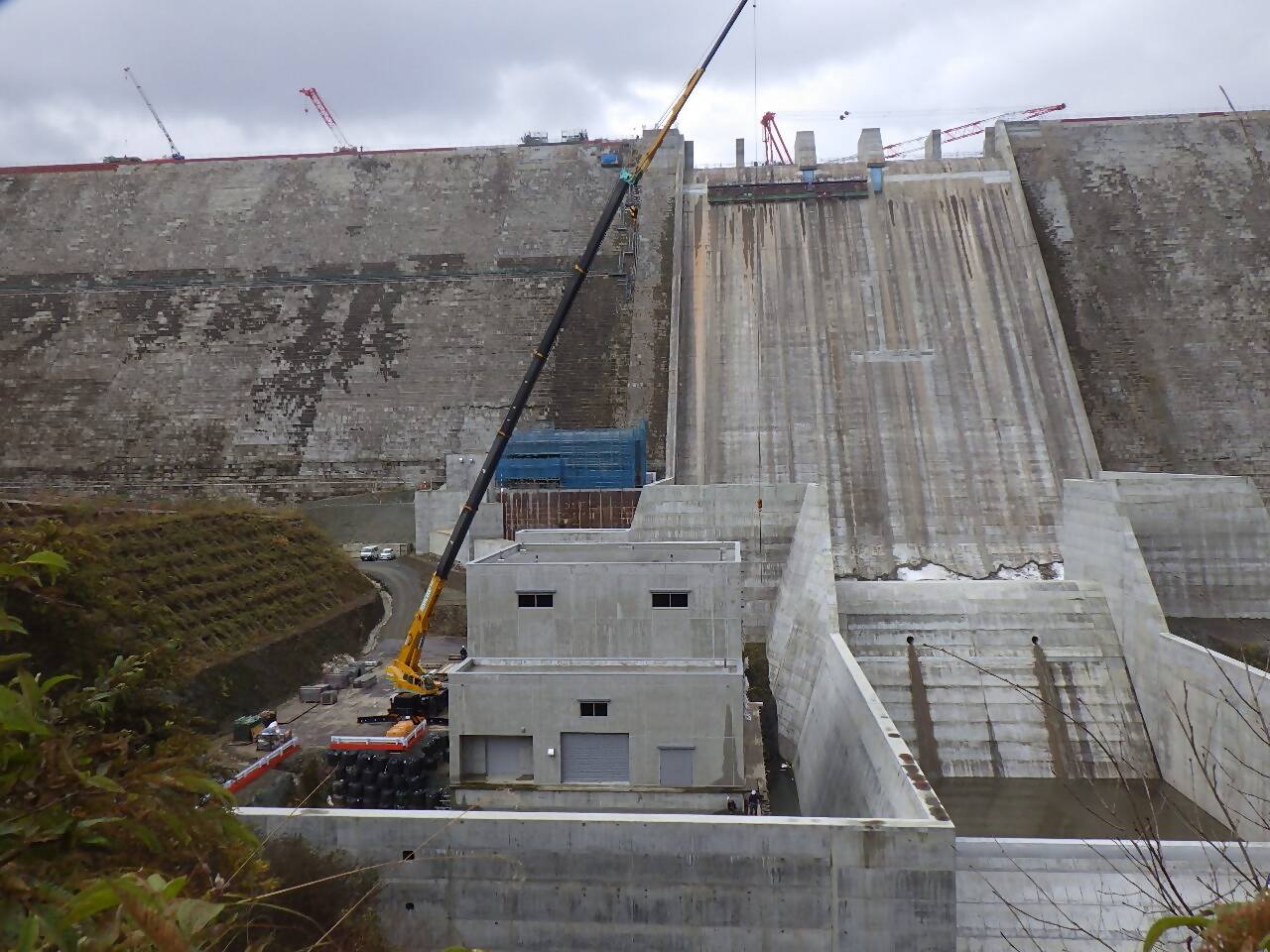

屋上防水実施。足場の撤去を実施し、現場作業終了。

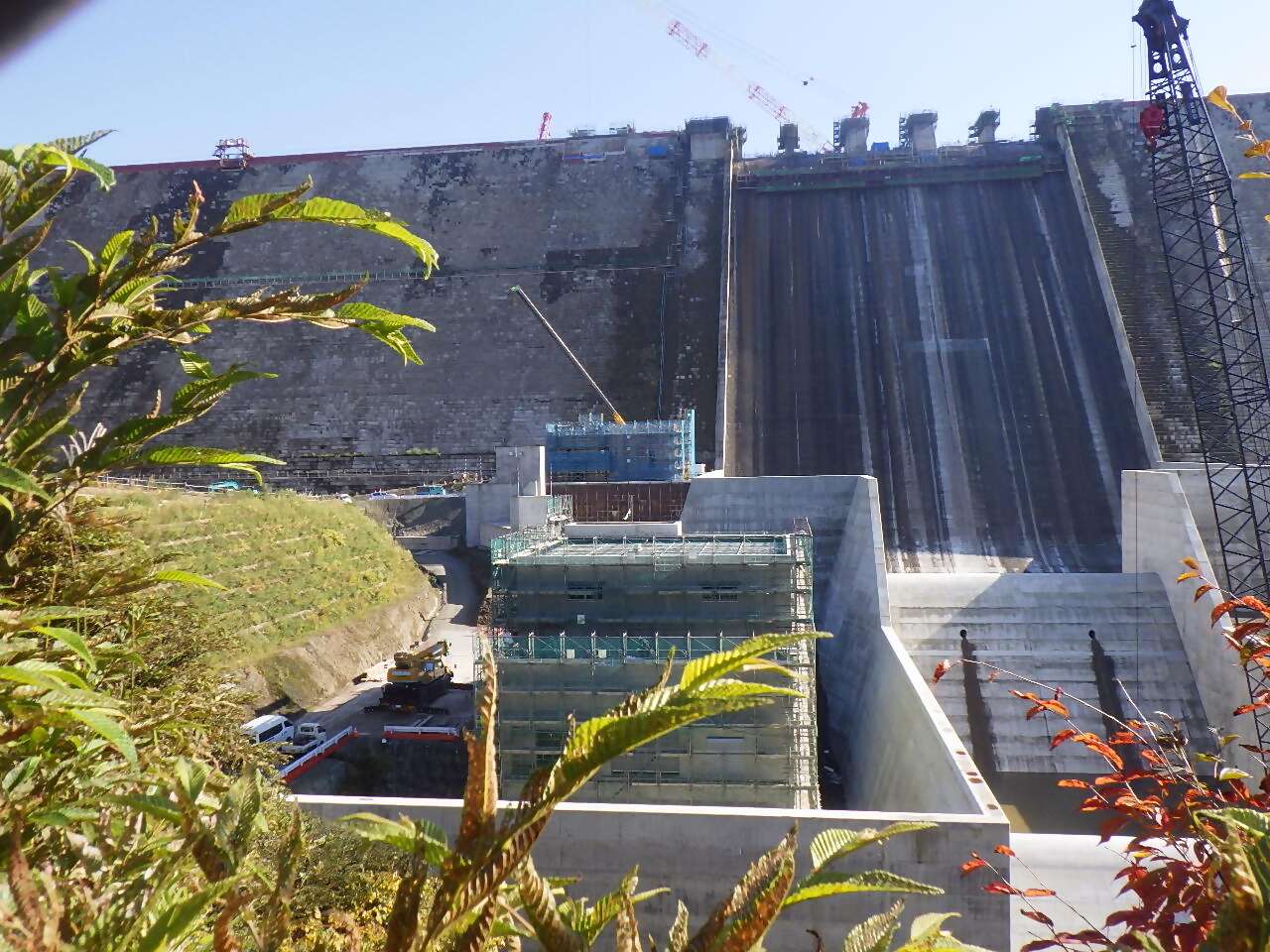

発電所10月29日時点

撤収・完成
