成瀬発電所 土木工事(発電所地下階ほか)
2023年04月05日 | コンテンツ番号 70876
成瀬発電所 土木工事
(1) 工事概要
発電所建屋の地下階の建設などを行うものです。
工事は令和3年7月20日に着手、同年8月から現地工事を開始しています。

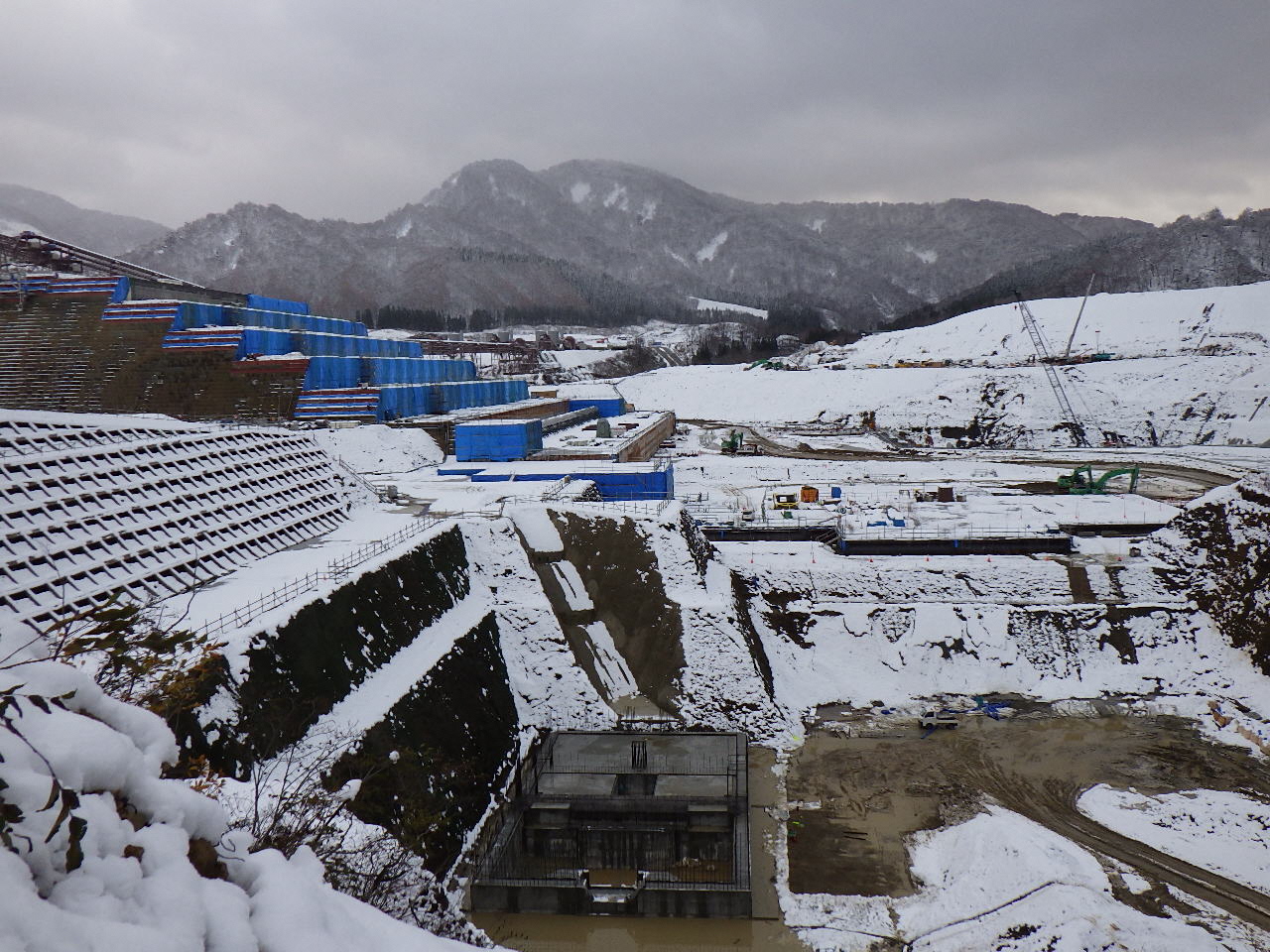

(2) 工事進捗状況
・令和3年8月工事状況

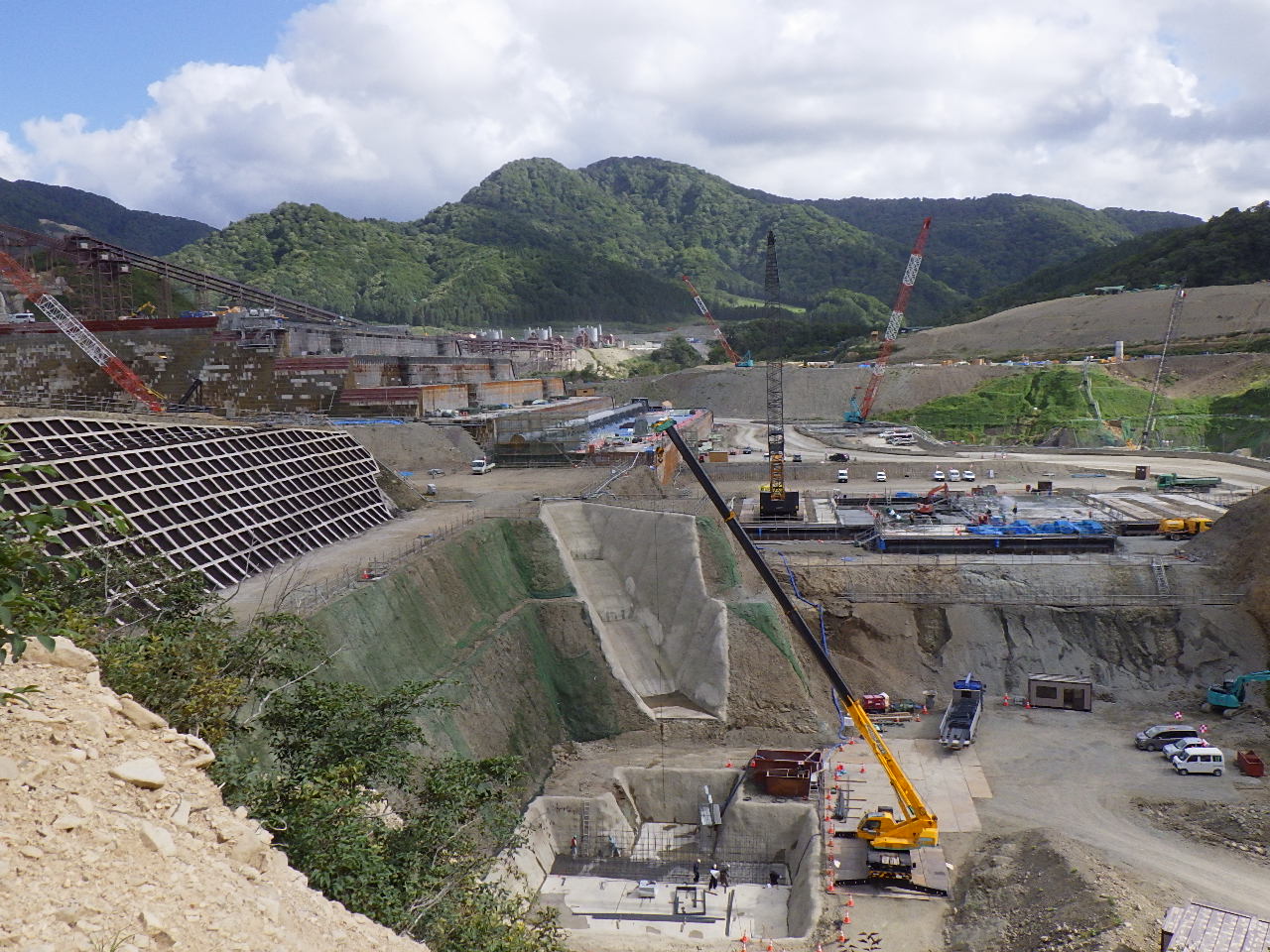

・令和3年9月工事状況
掘削部排水処理後、発電所底版部の鉄筋組立開始
・令和3年10月工事状況
発電所底版部の鉄筋組立及びコンクリート打設(3回)を実施

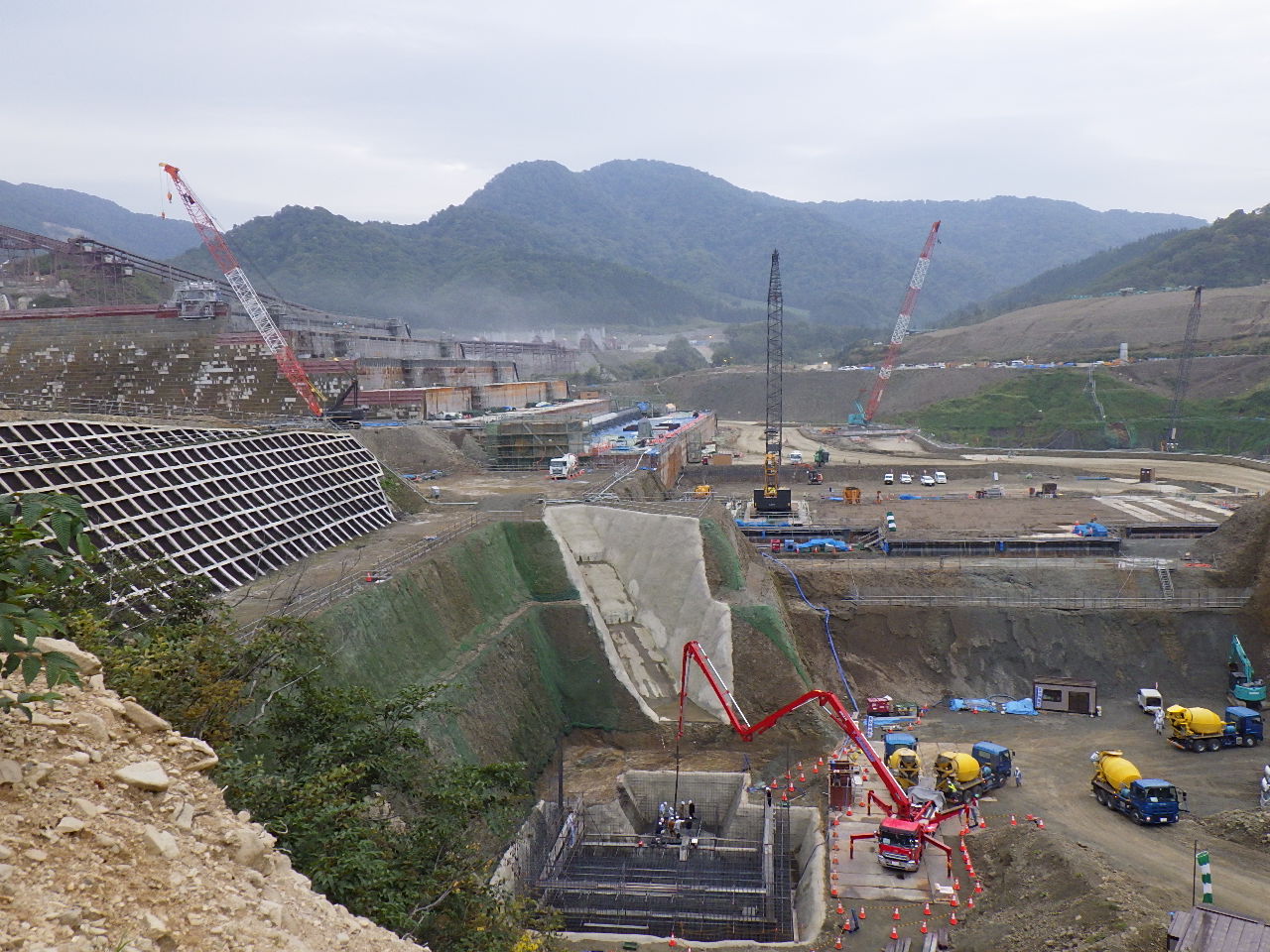

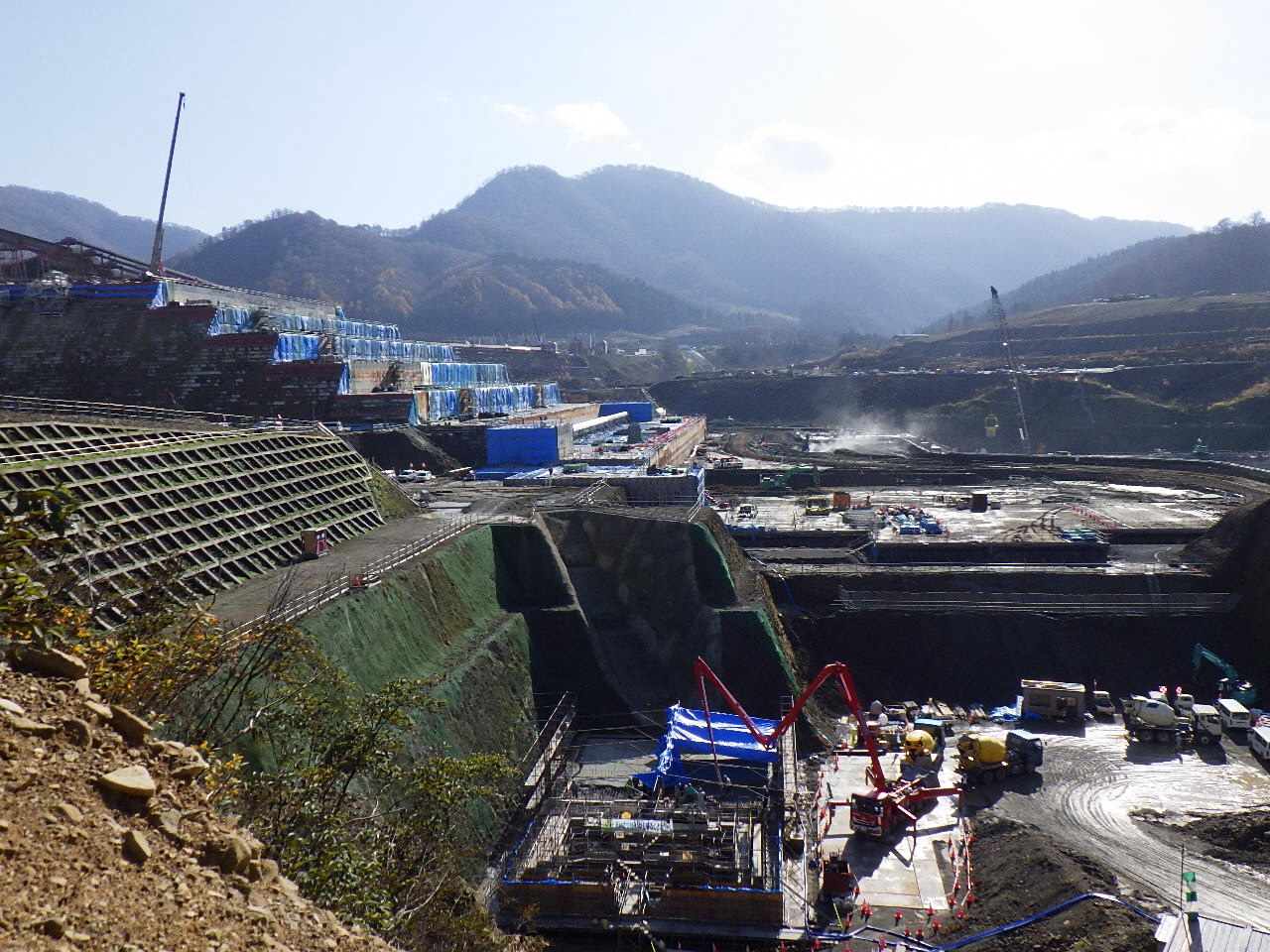

発電所底版部コンクリート打設

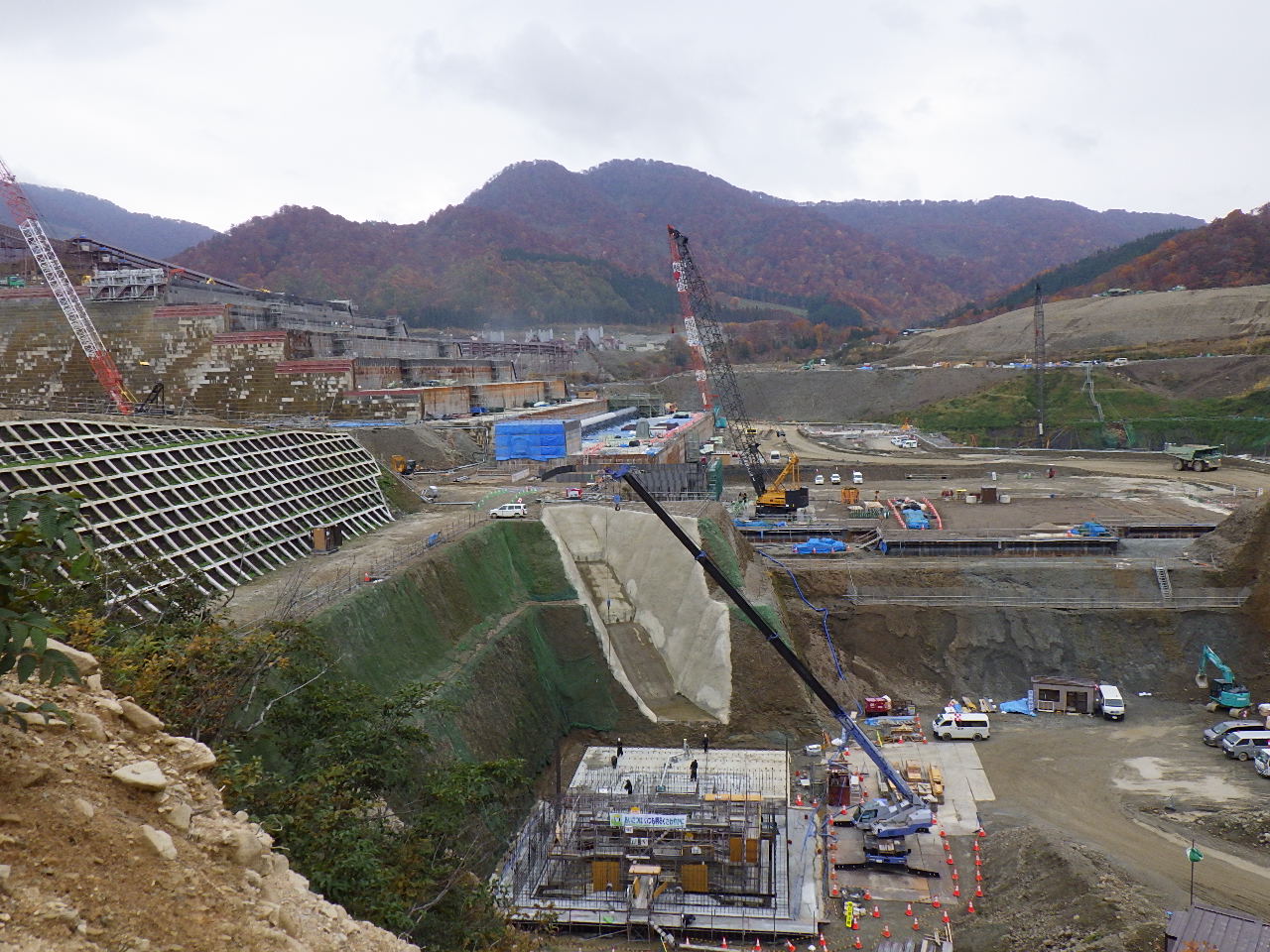

発電所底版部鉄筋組立
・令和3年11月工事状況
10月に引き続き、発電所底版部の鉄筋組立及びコンクリート 打設(2回)を実施

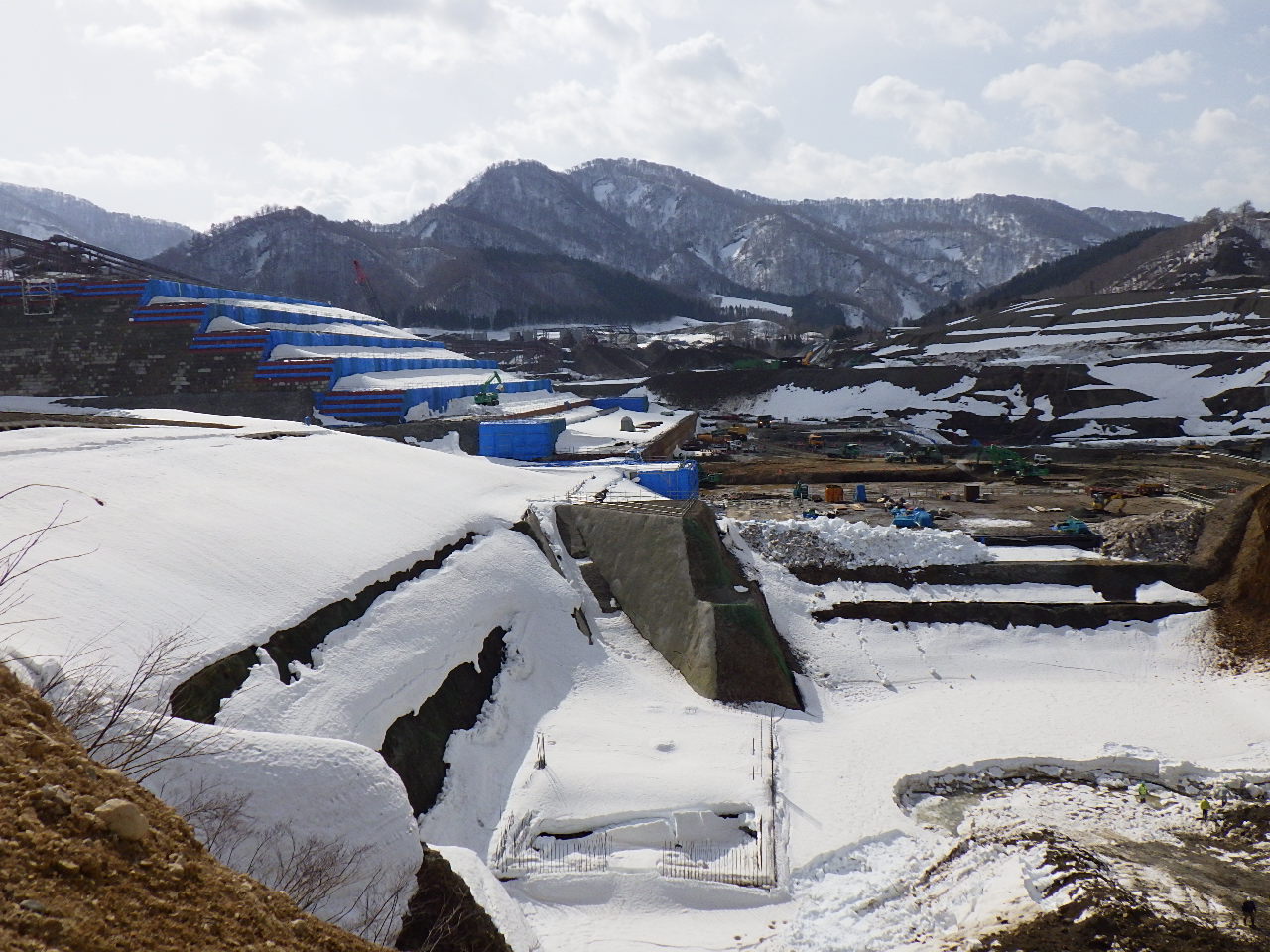

11月26日をもって、令和3年度の現地工事を終了し、冬期休工(4月中旬までを予定)となっています。
令和4年4月1日、冬期休工を解除し、発電所土木工事を再開しました。

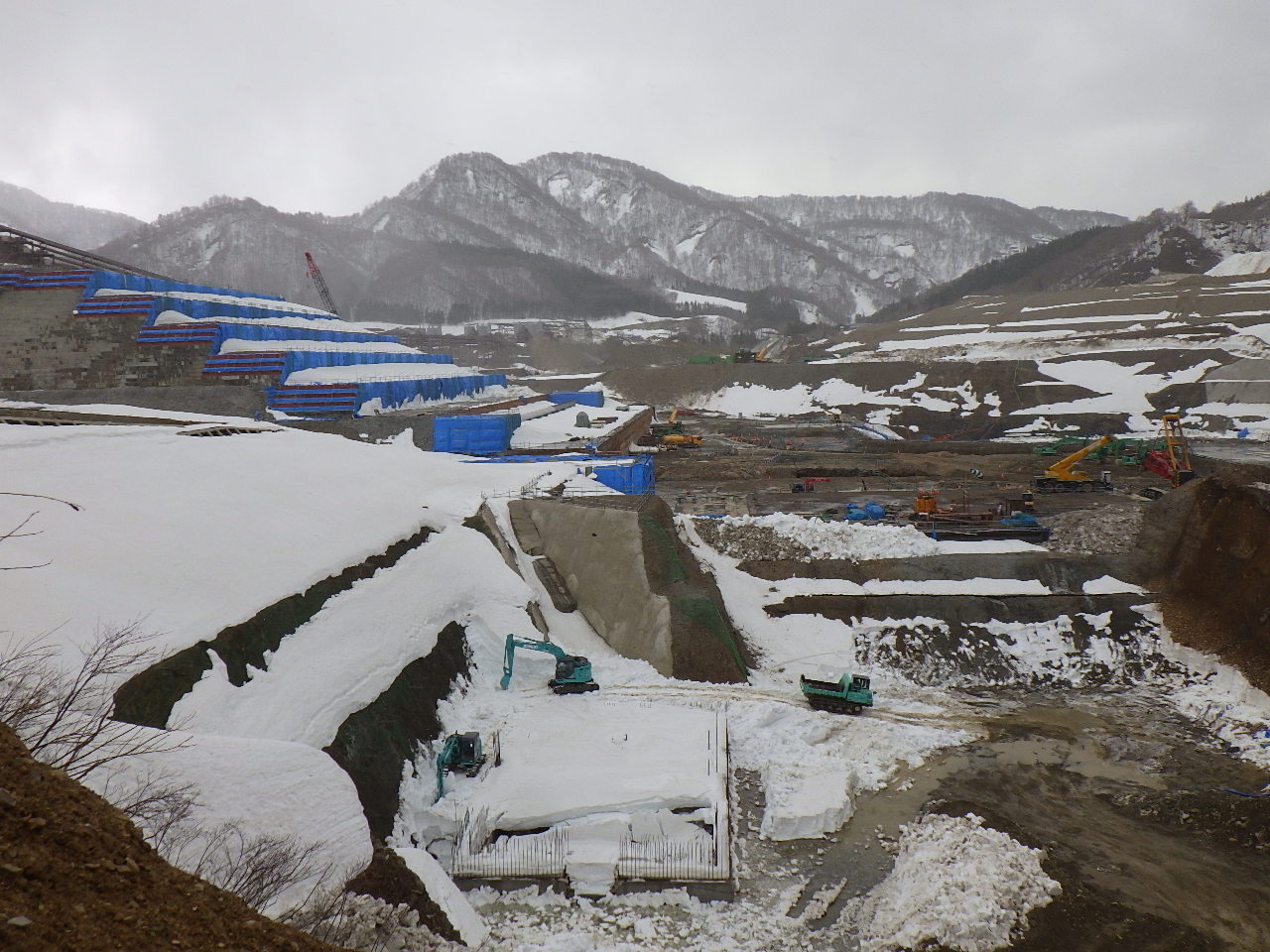

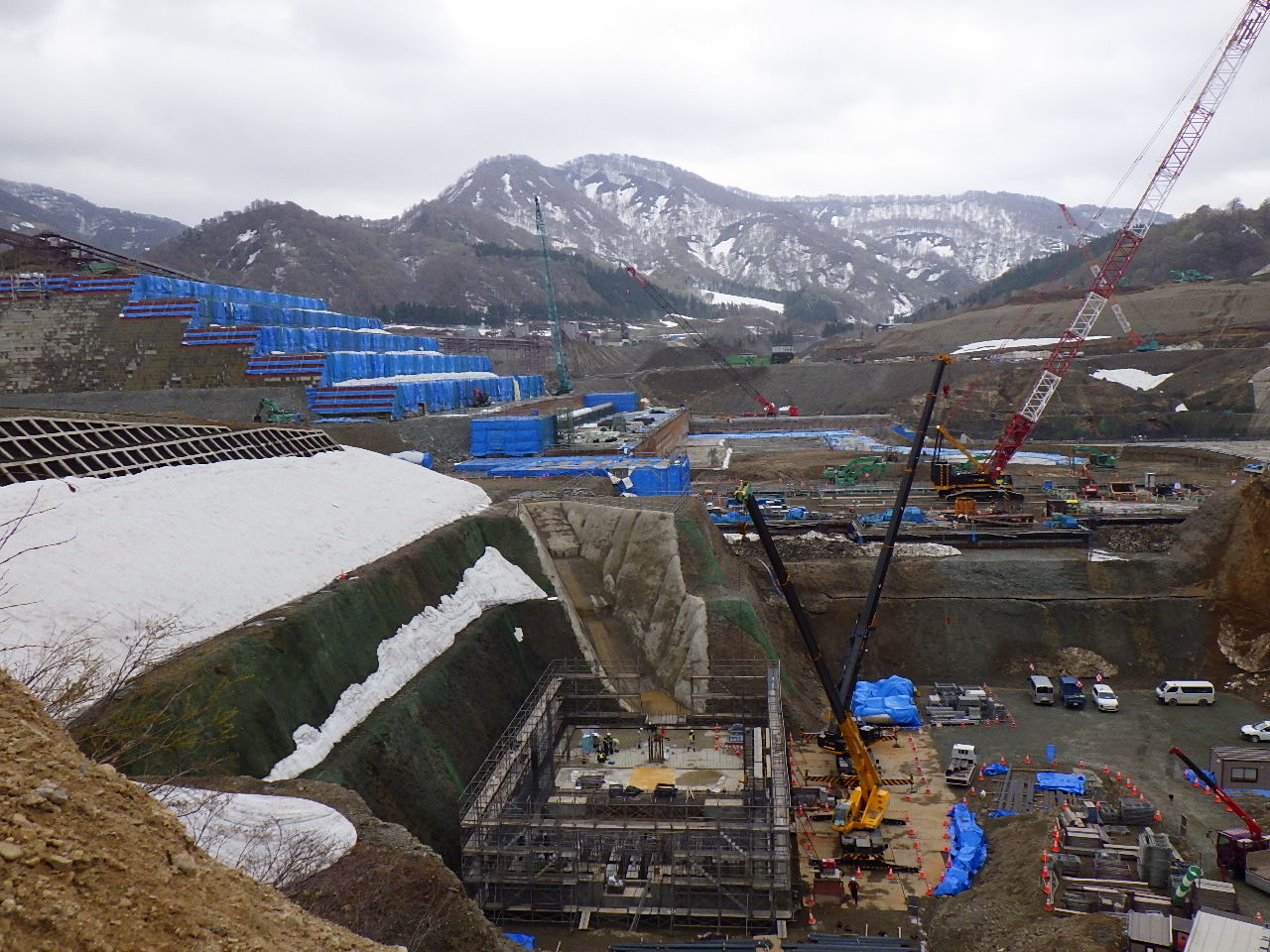

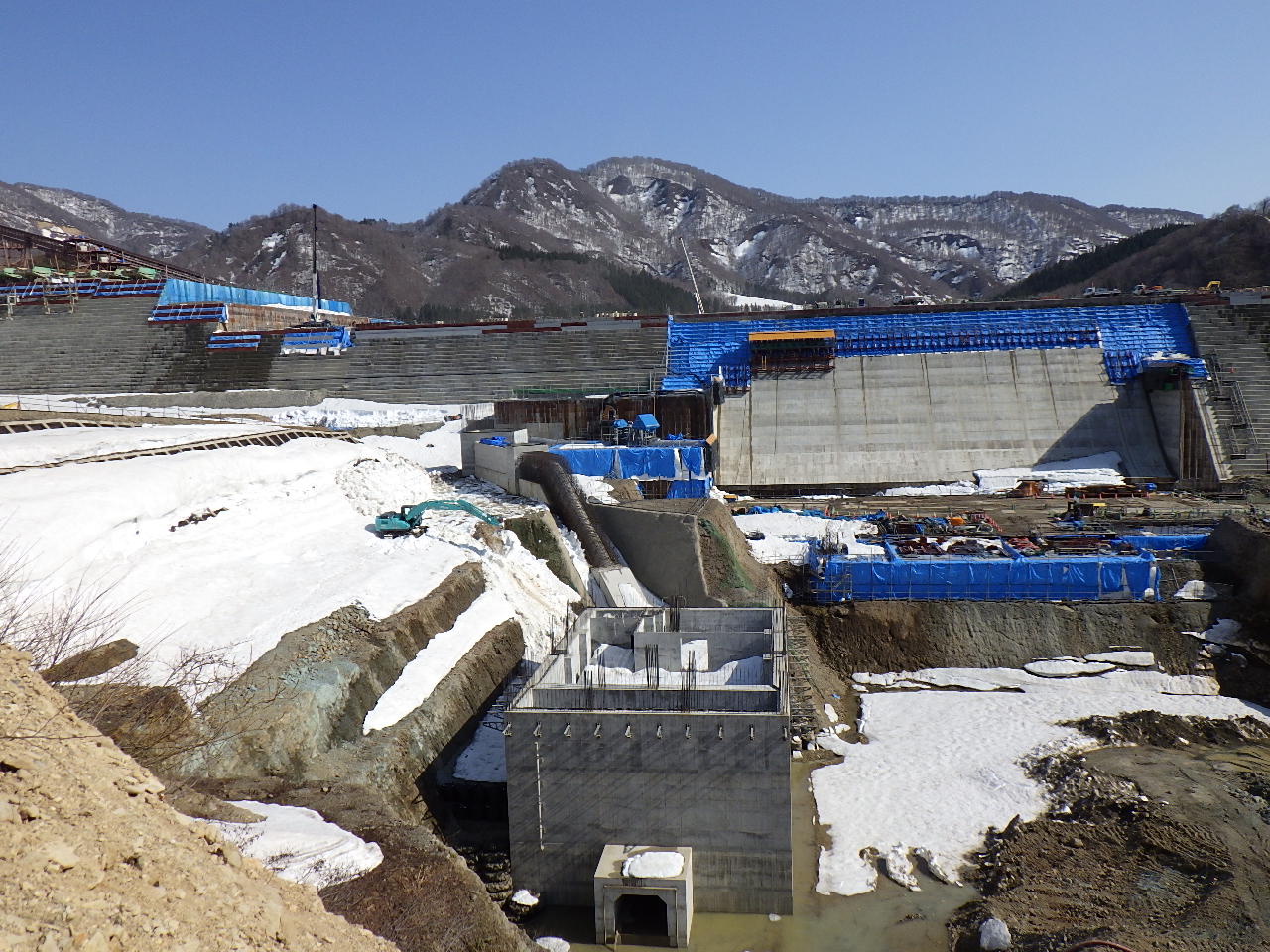

・令和4年4月工事状況

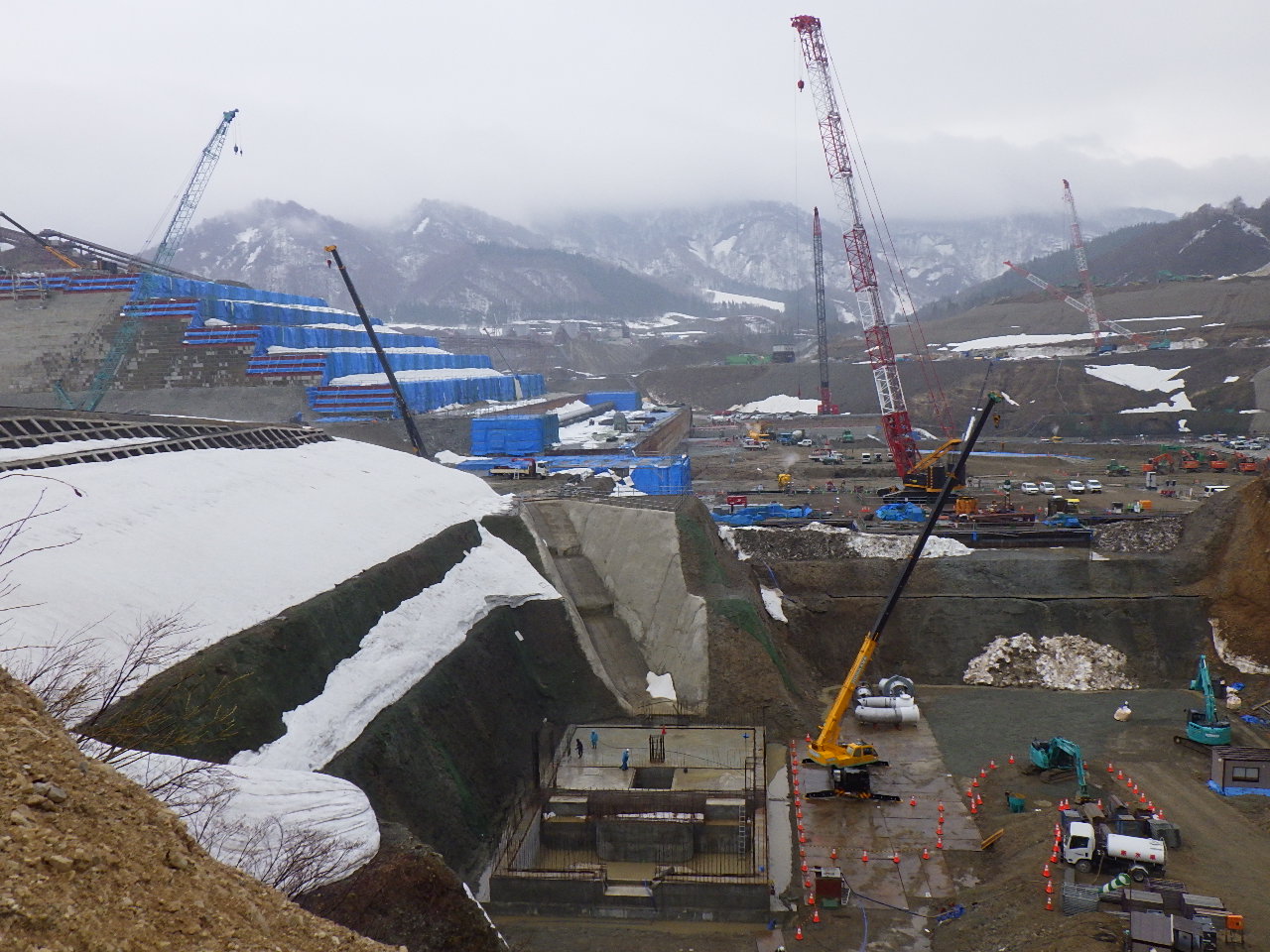

除排雪、排水作業後に発電所地下2階の鉄筋組立を実施
・令和4年5月工事状況

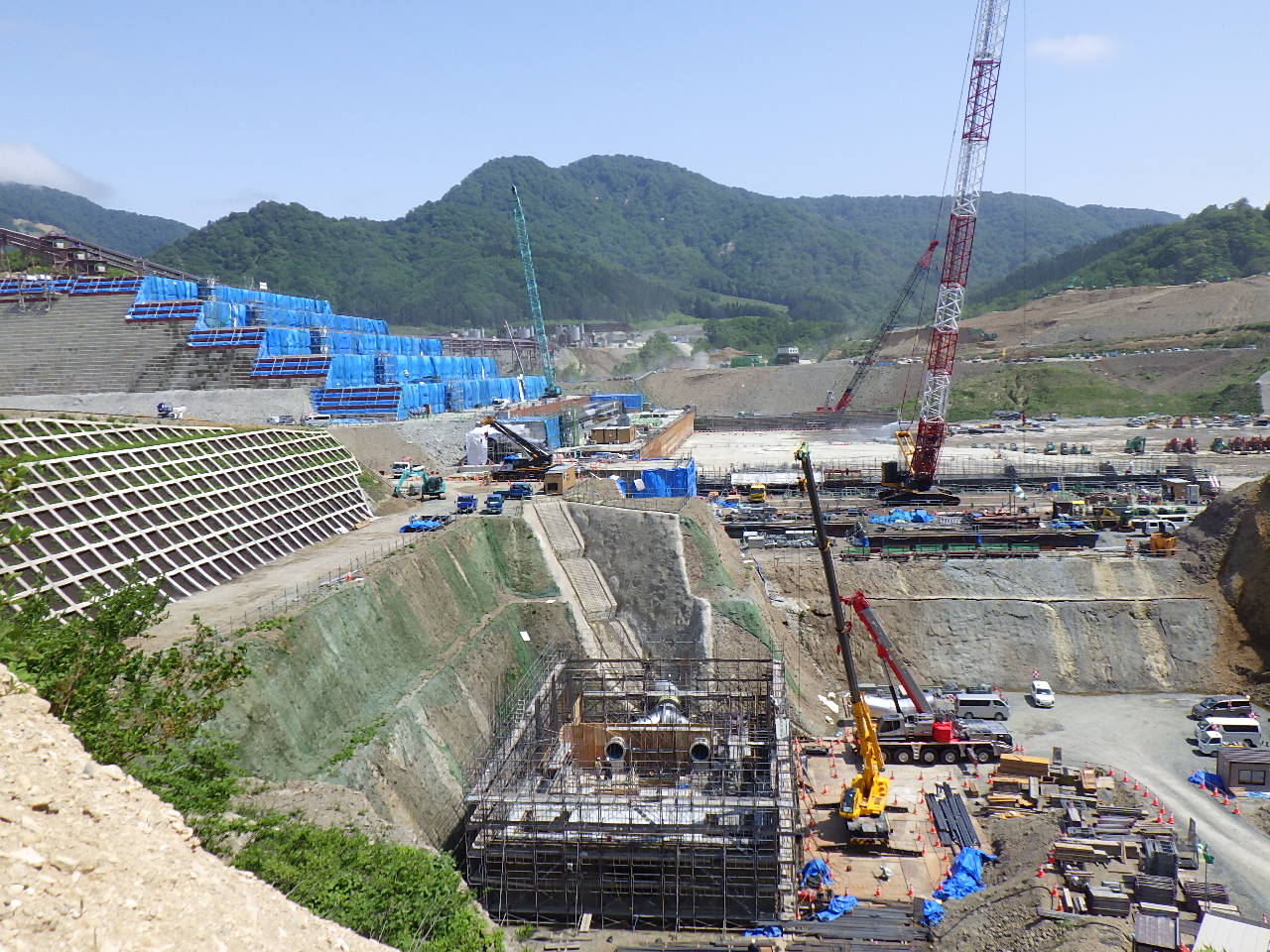

発電所地下2階の鉄筋組立及びコンクリート 打設(1回)を実施

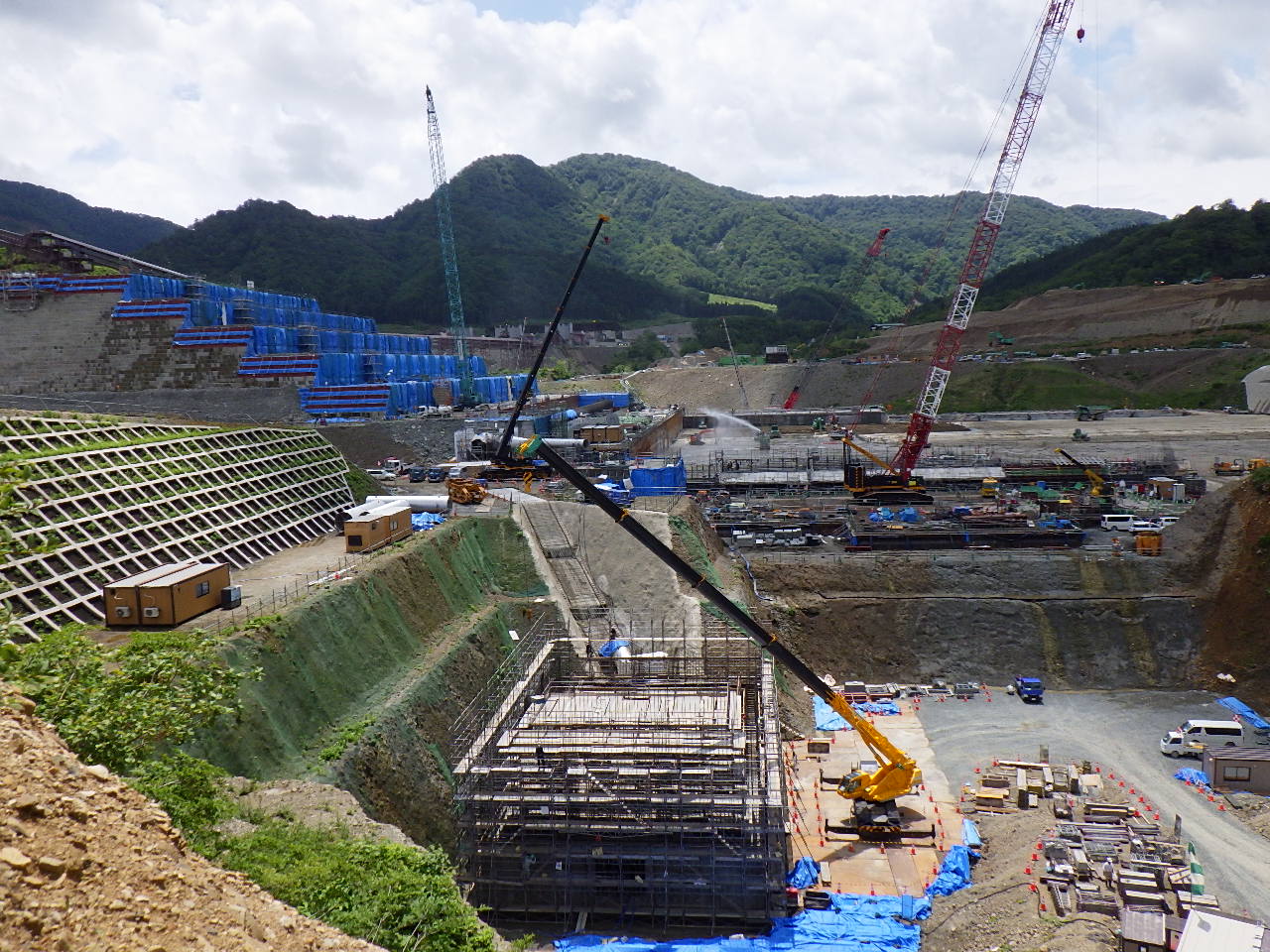

・令和4年6月工事状況

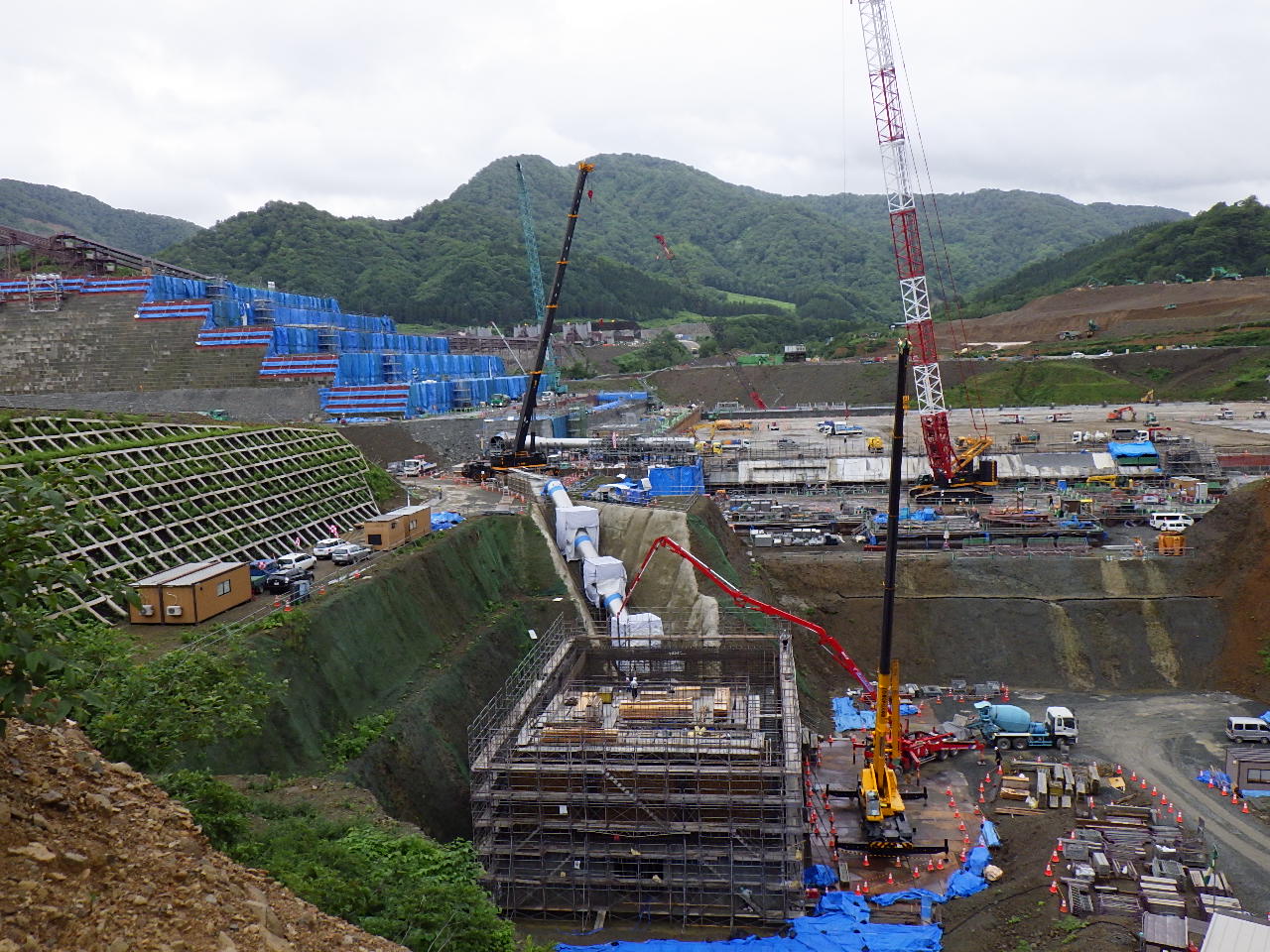

発電所地下2階の鉄筋組立及びコンクリート 打設(3回)を実施

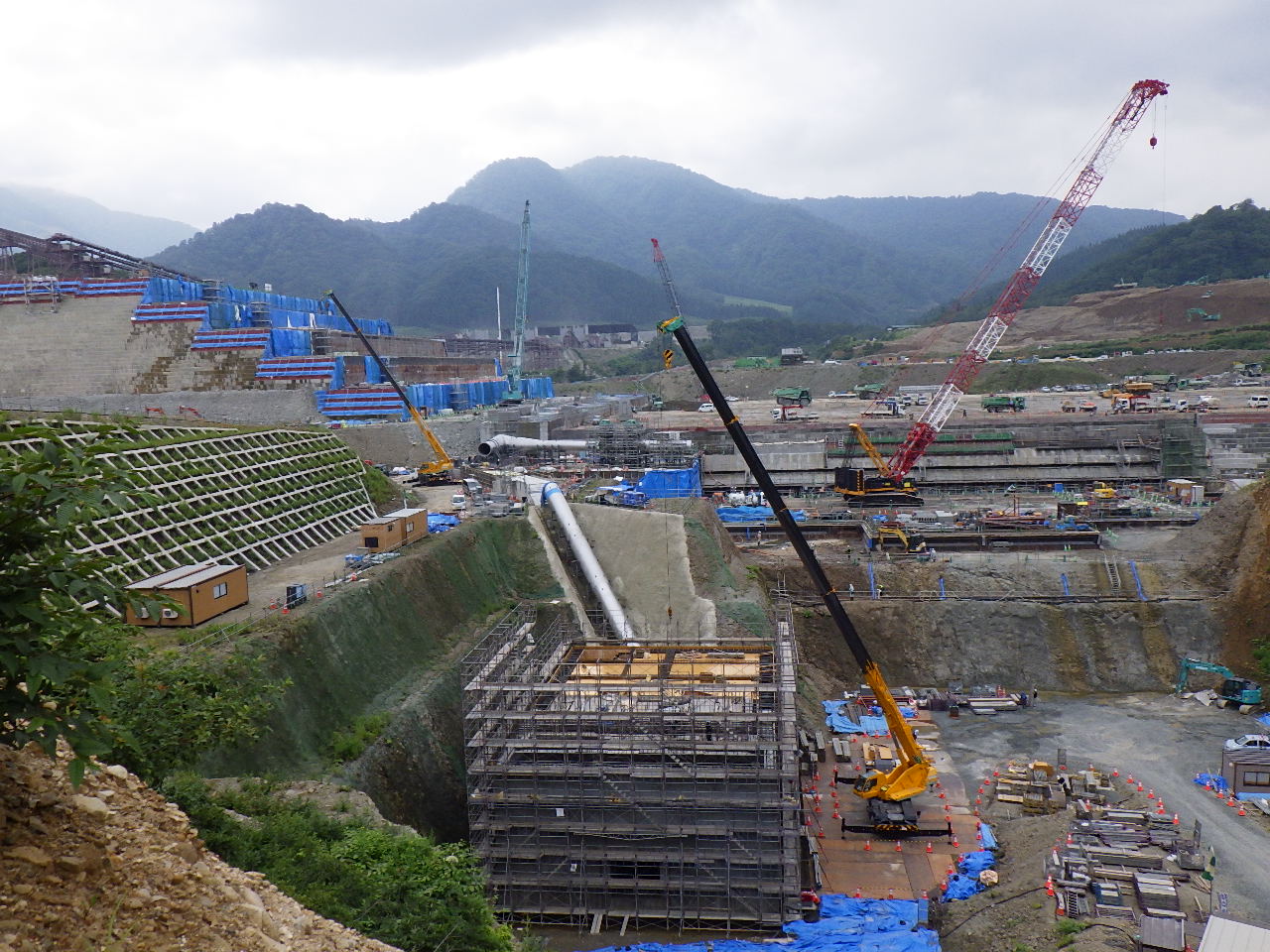

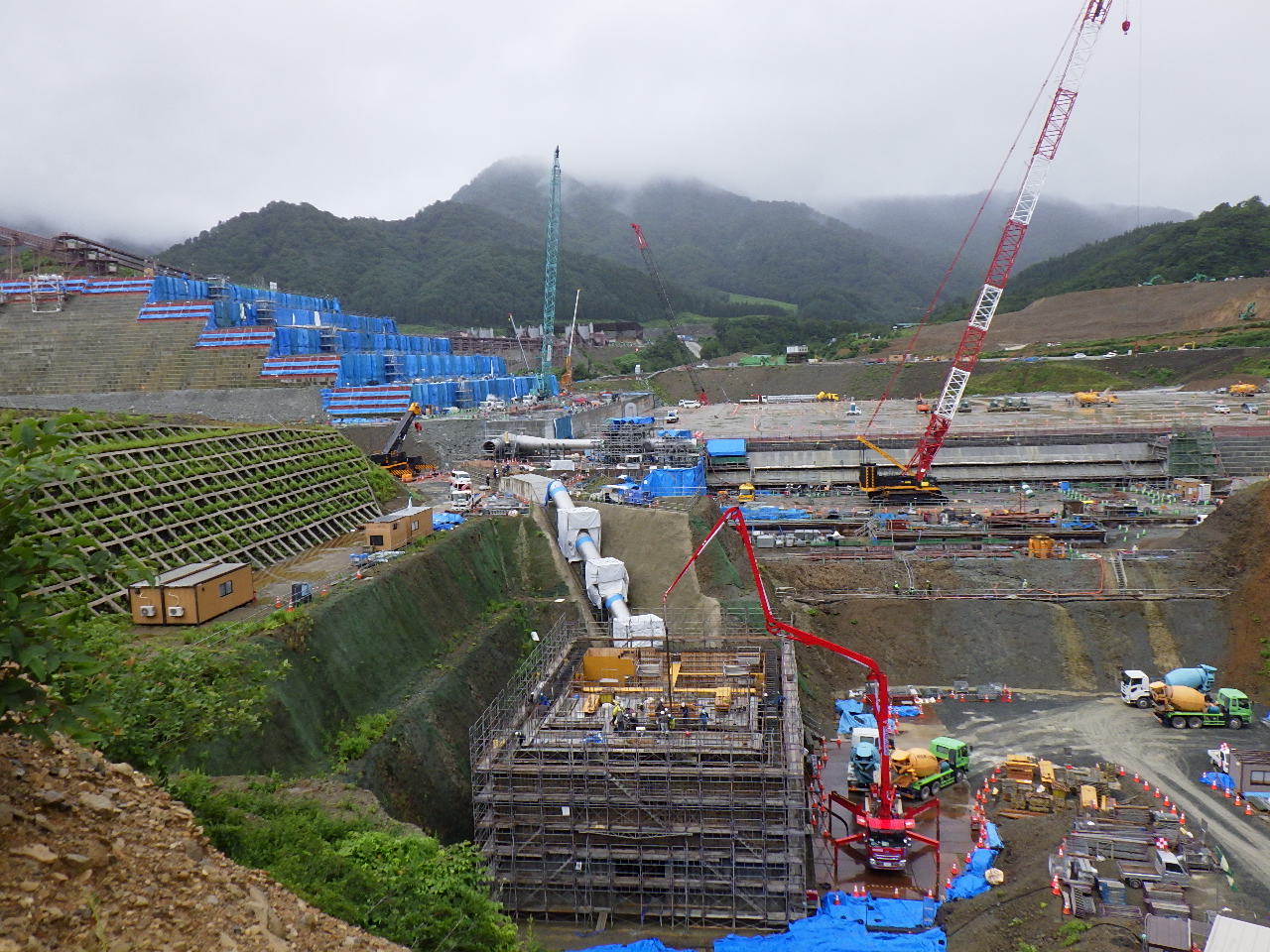

・令和4年7月工事状況
発電所地下2階の鉄筋組立及びコンクリート 打設(2回)を実施

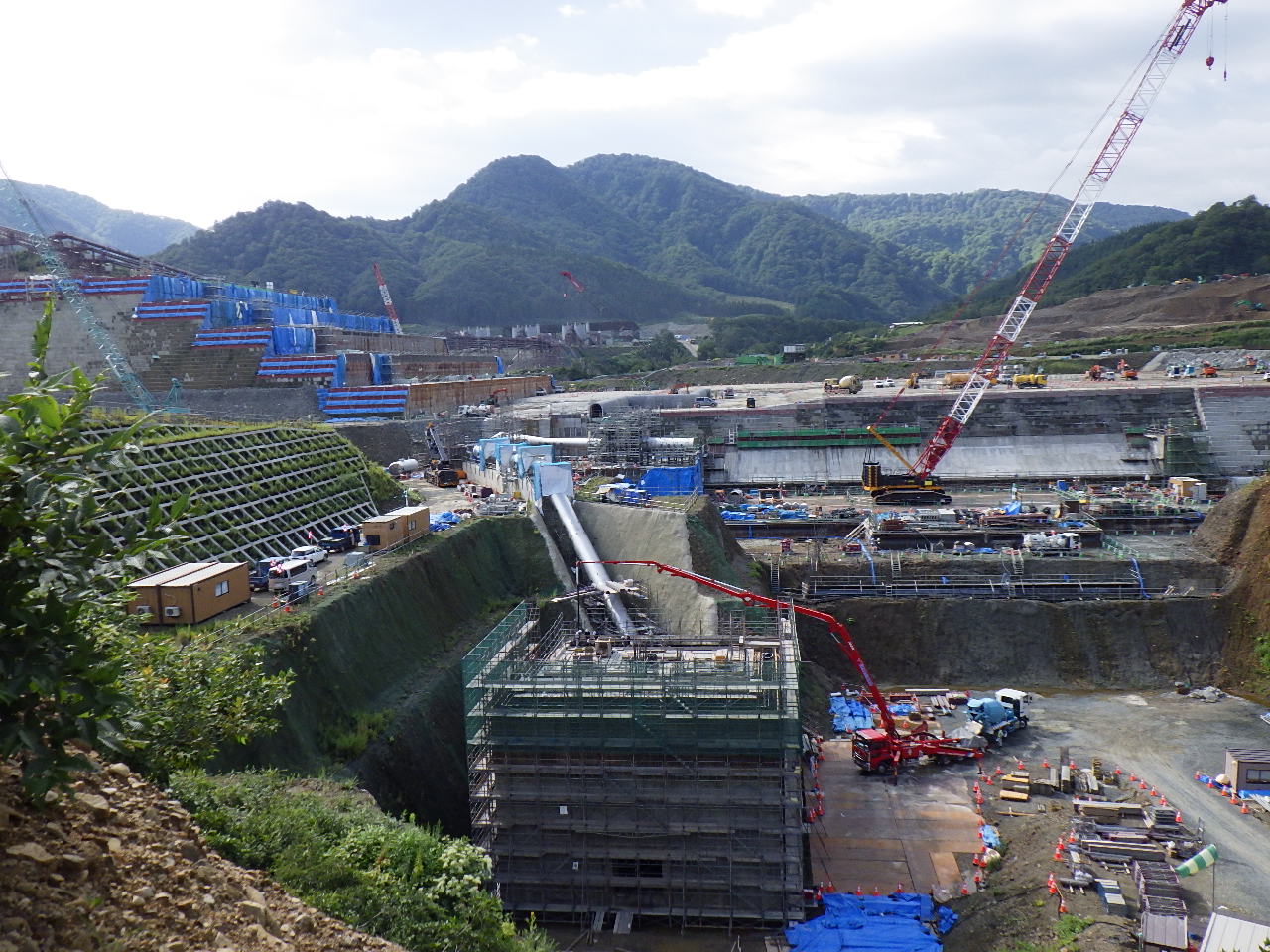

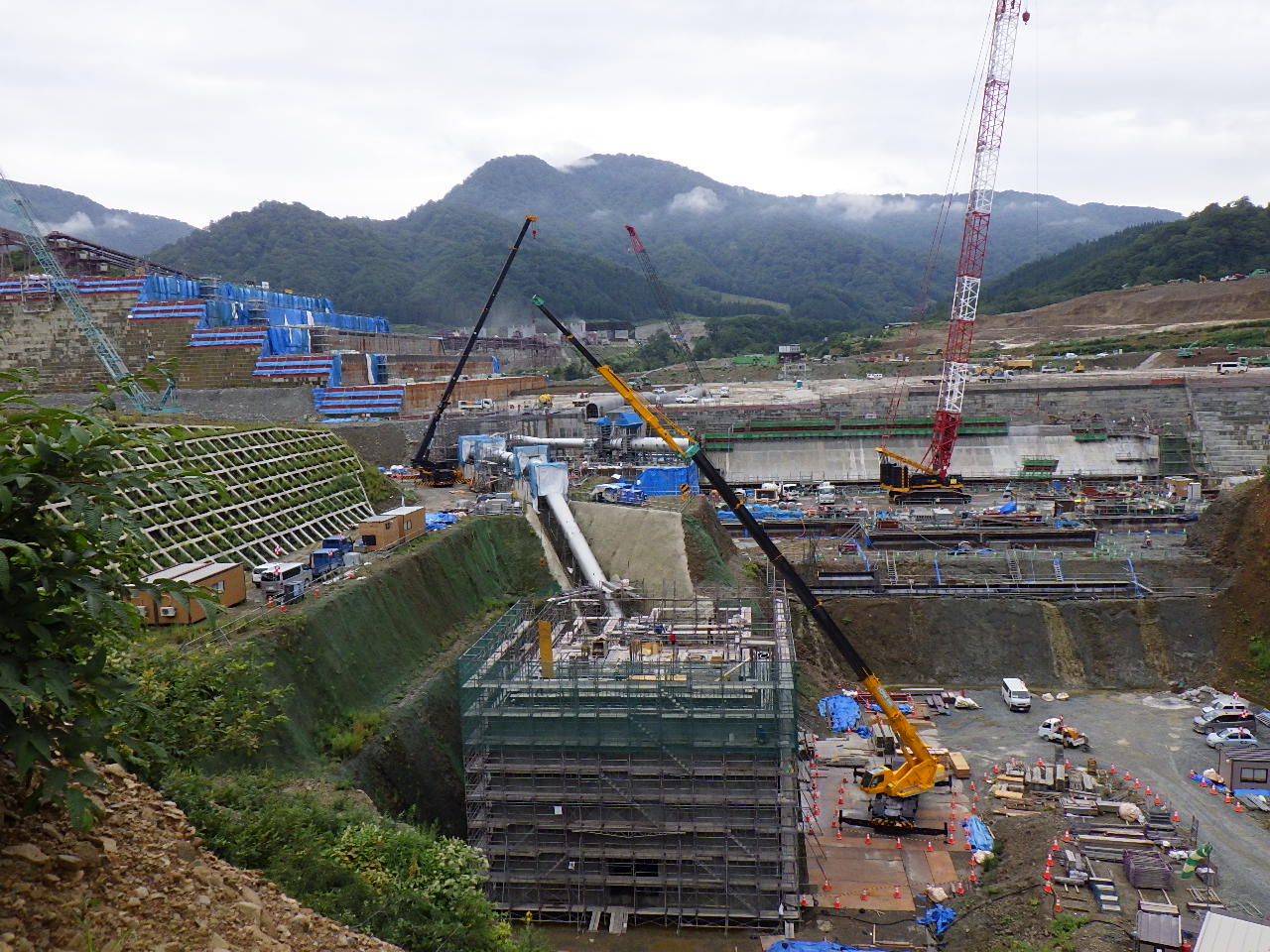

・令和4年8月工事状況
発電所地下1階の鉄筋組立及びコンクリート 打設(2回)を実施

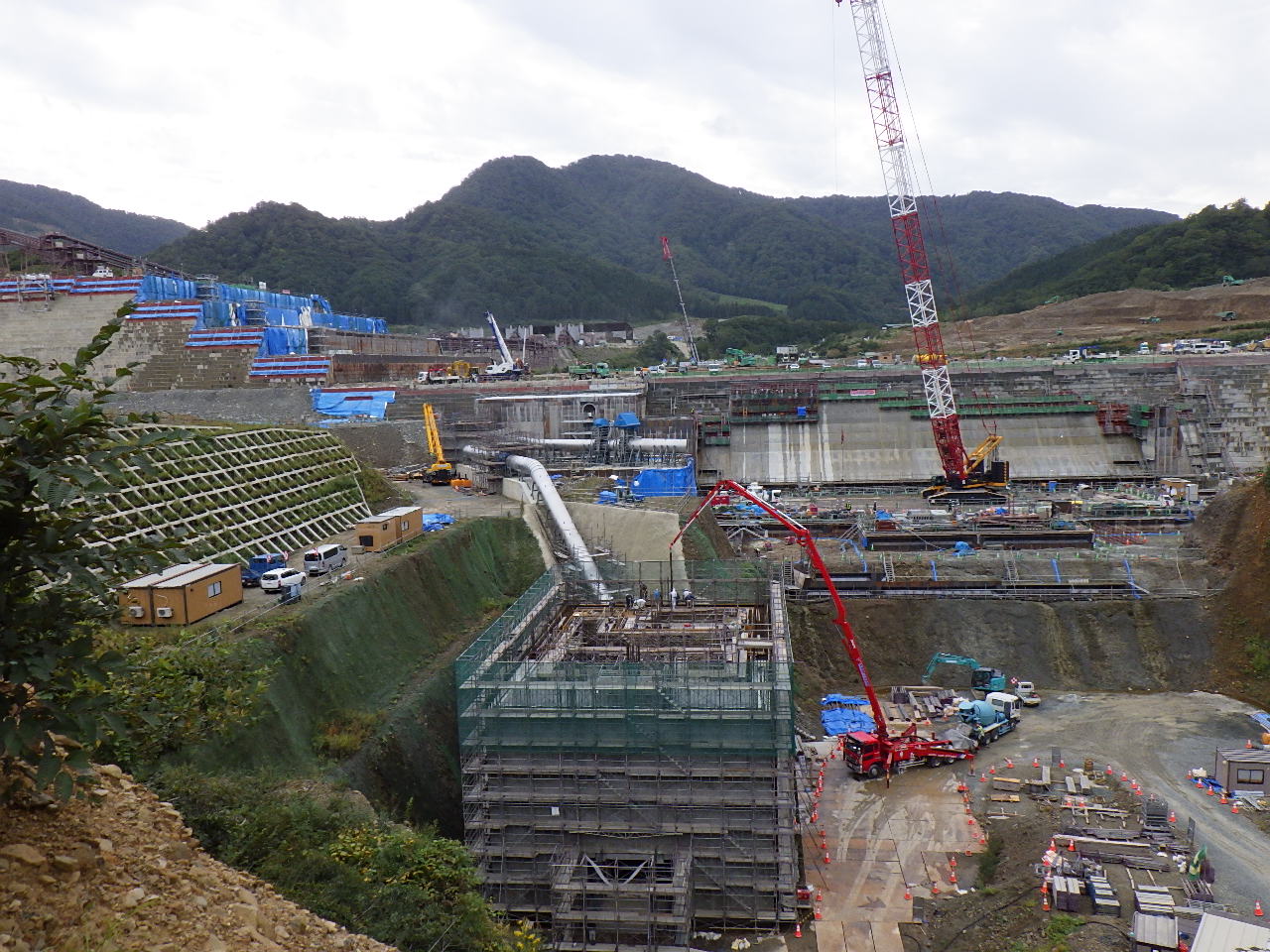

・令和4年9月工事状況

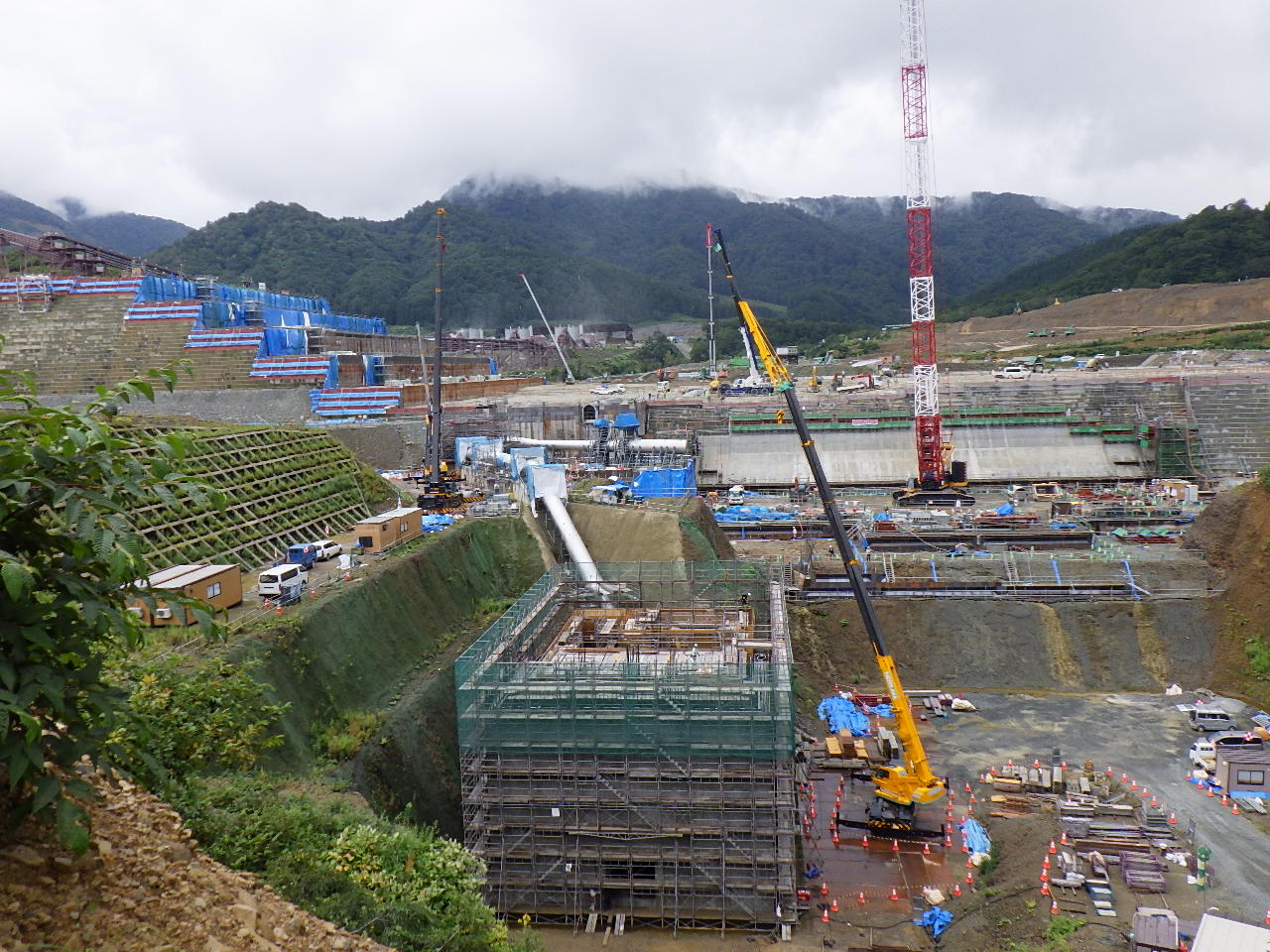

発電所地下1階の鉄筋組立及びコンクリート 打設(1回)を実施
また発電所上流に位置する制水バルブ室や流量計室の鉄筋組立及びコンクリート打設を実施

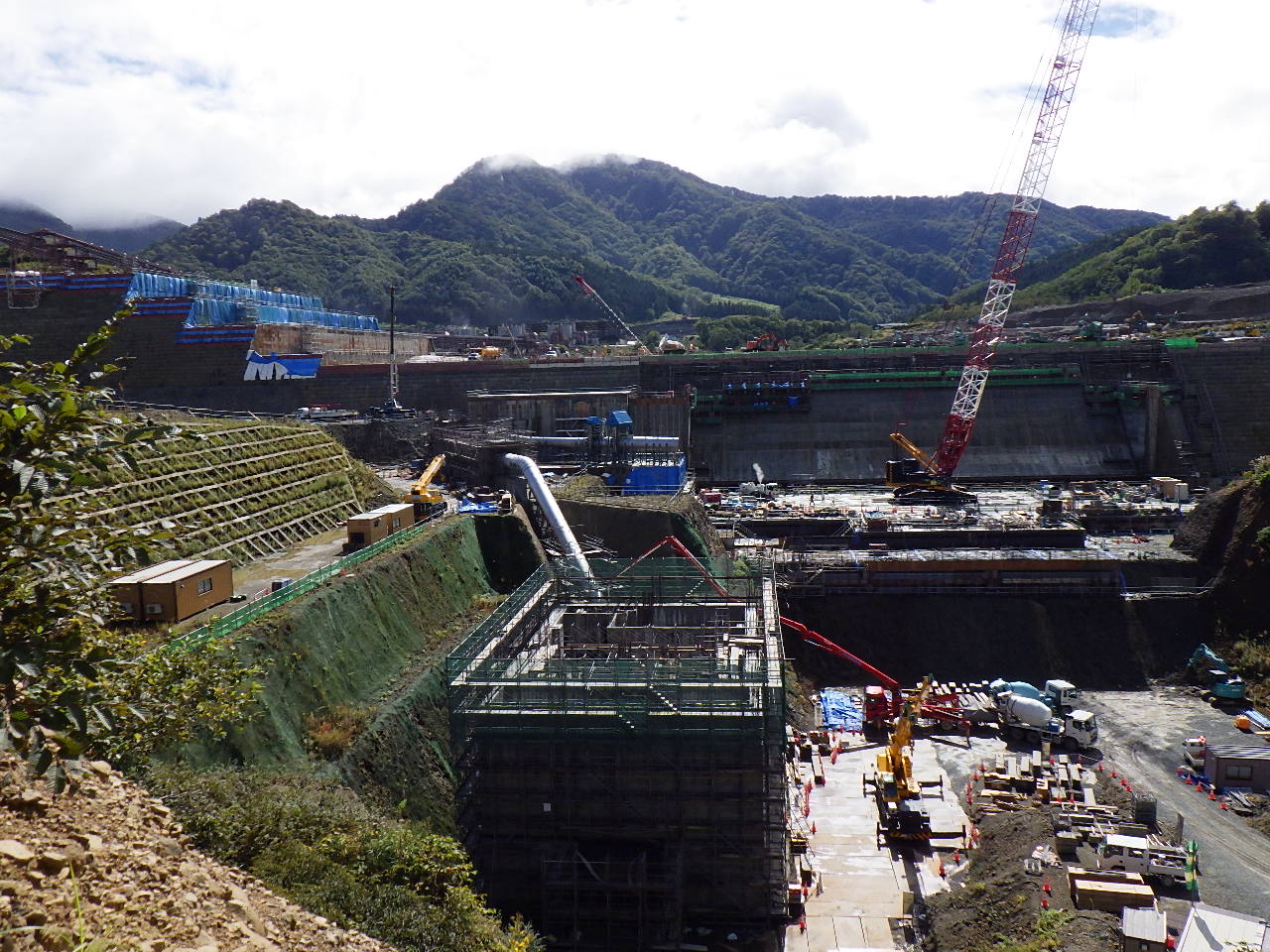

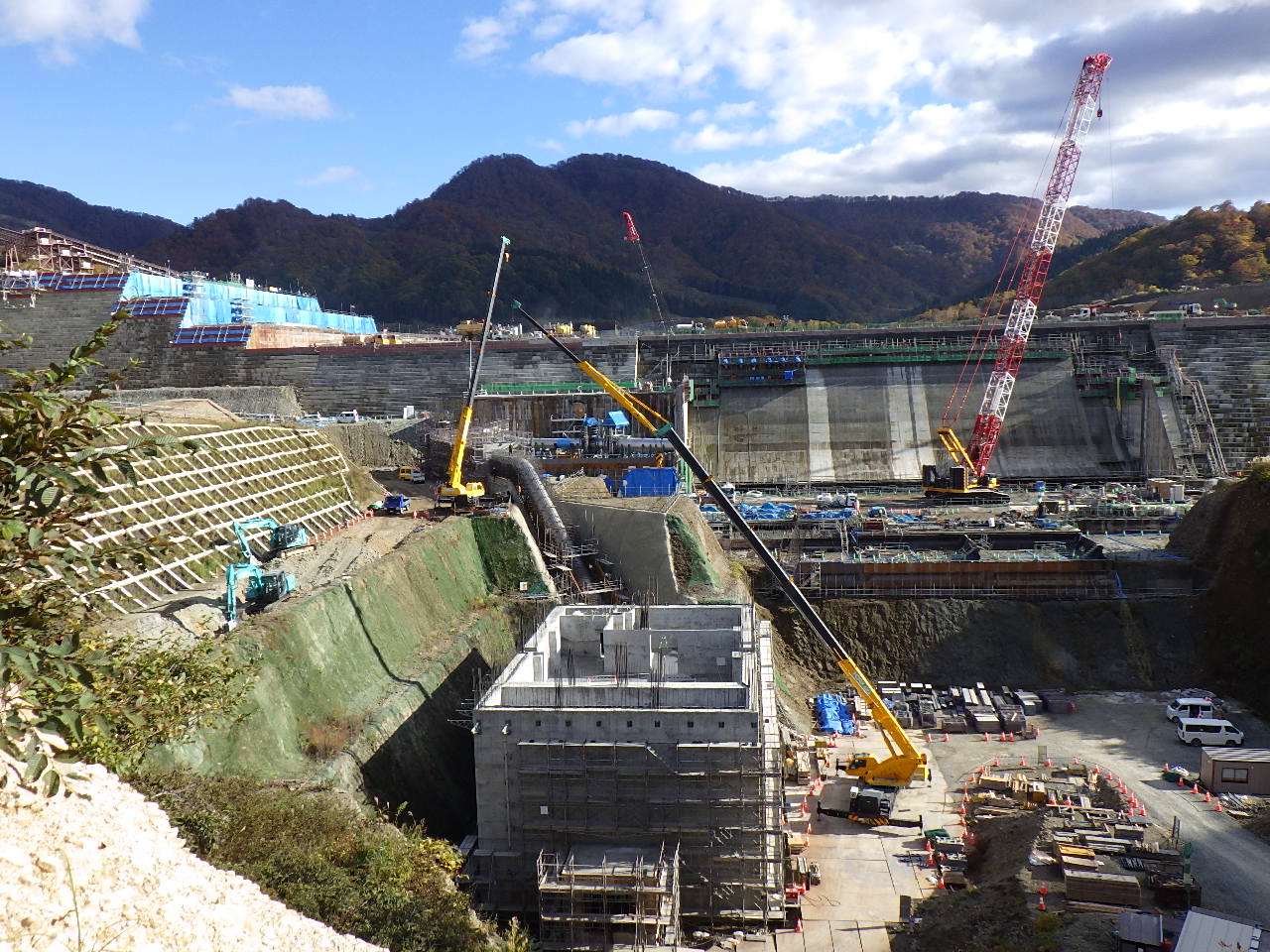

・令和4年10月工事状況

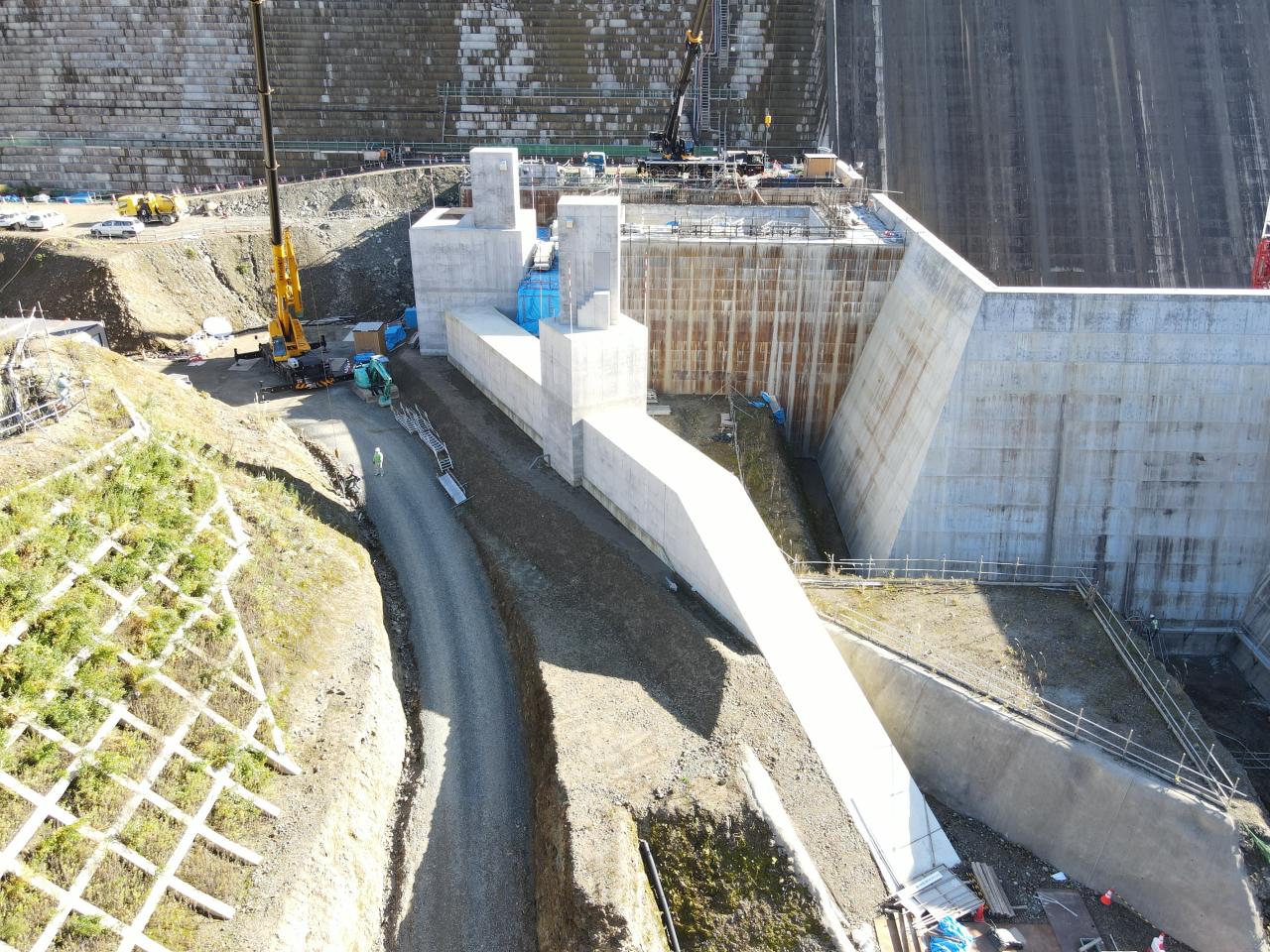

発電所外壁の防水工事や水圧鉄管を保護するための巻立コンクリート 打設を実施
また作業用足場の解体など、後片付けを実施

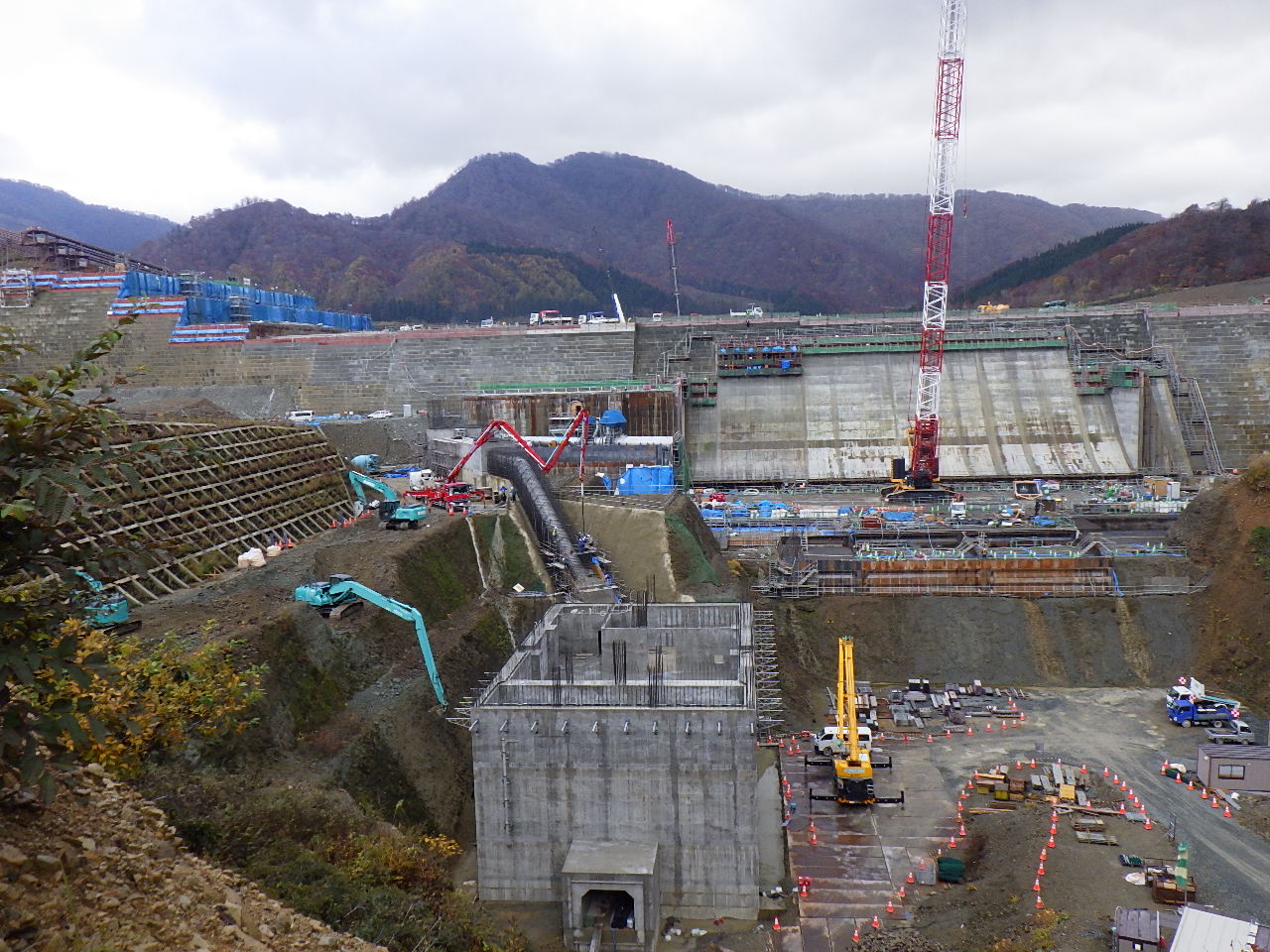

・令和4年11月工事状況

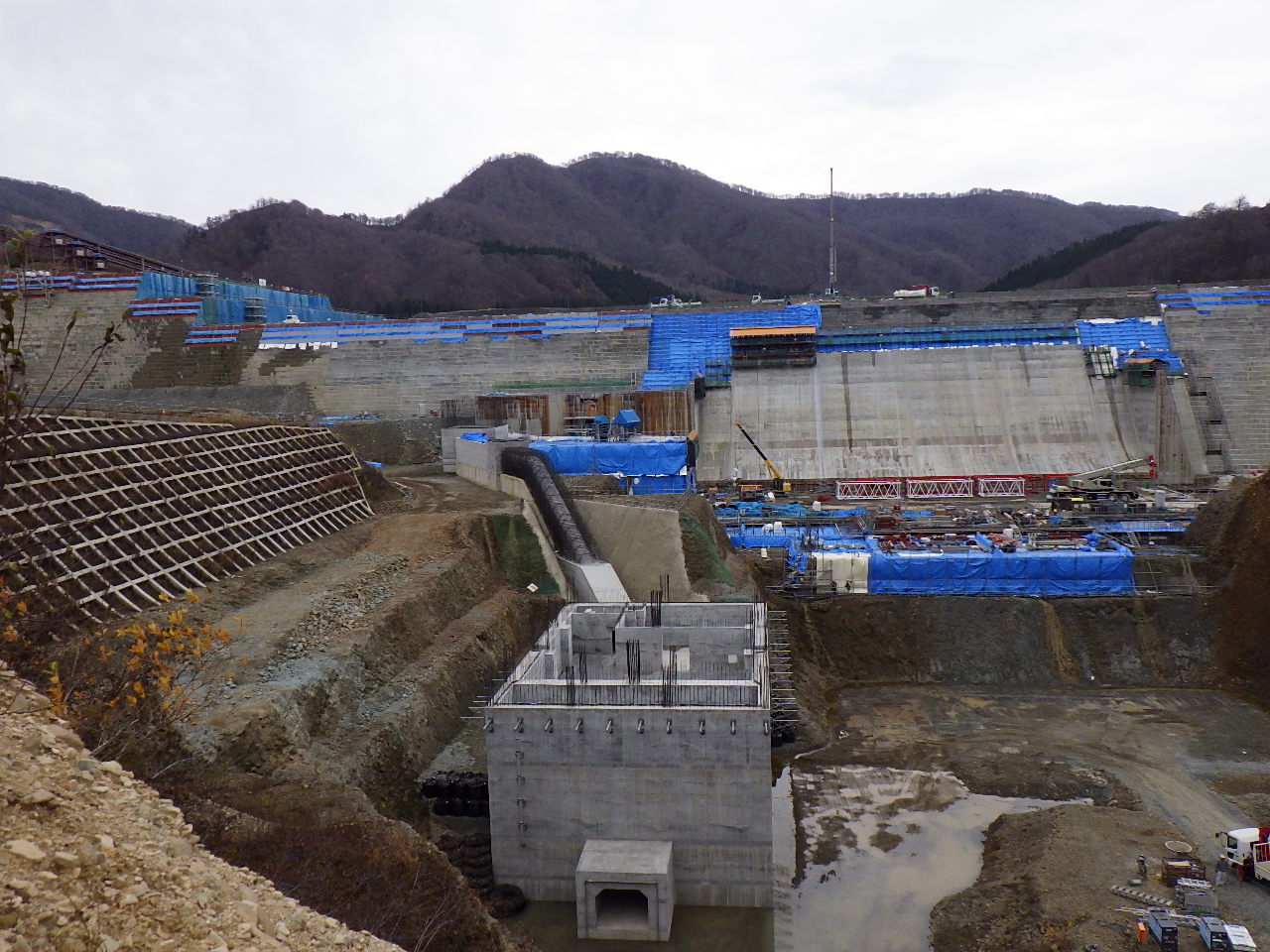

作業用足場の解体などの後片付けや発電所周り掘削部(地下部分)の埋戻しを実施

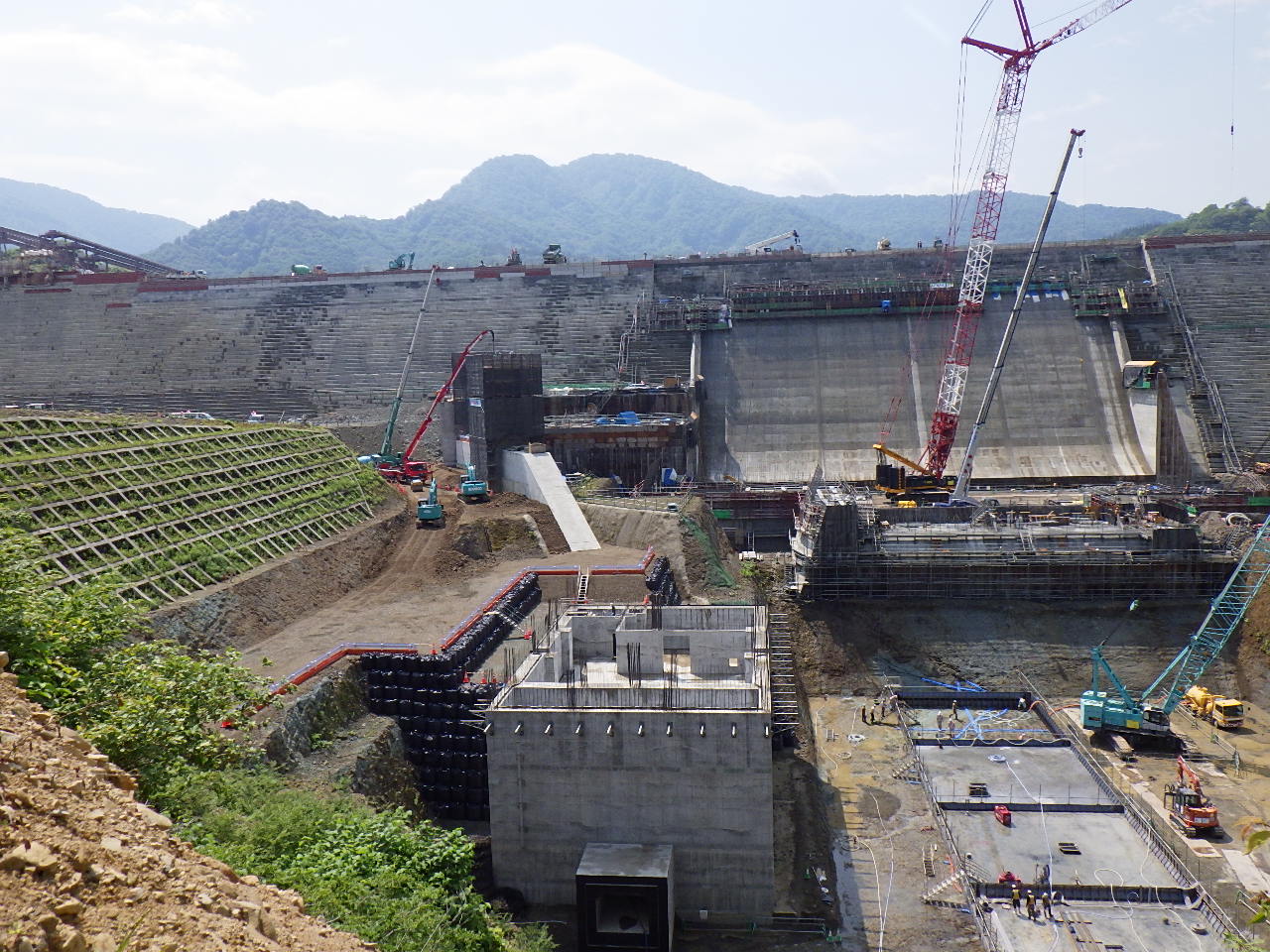

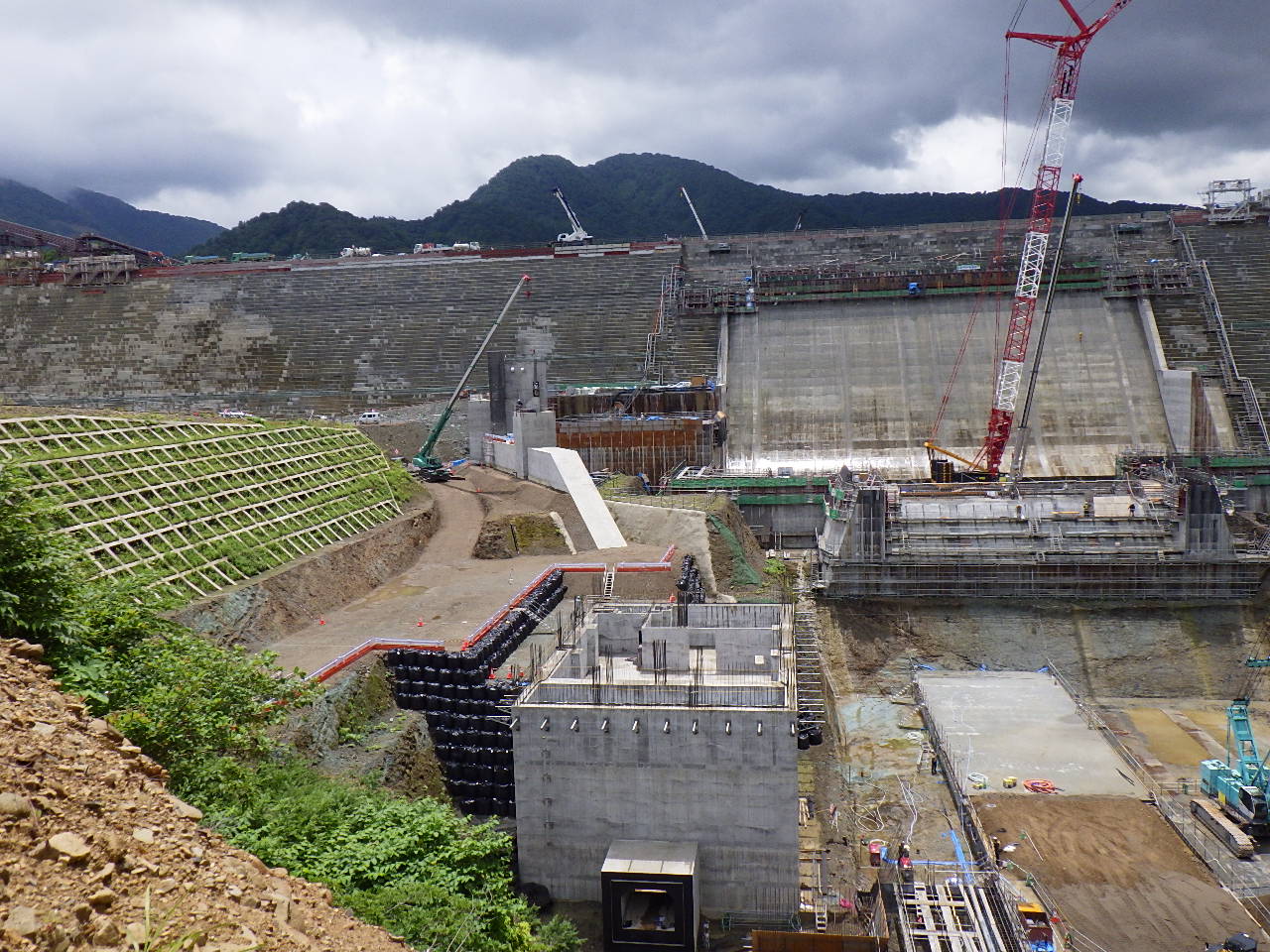

11月30日をもって、令和4年度の現地工事を終了し、冬期休工(4月中旬までを予定)となっています。
