小和瀬発電所 工事進捗状況
2022年12月09日 | コンテンツ番号 58451
1 工事進捗状況

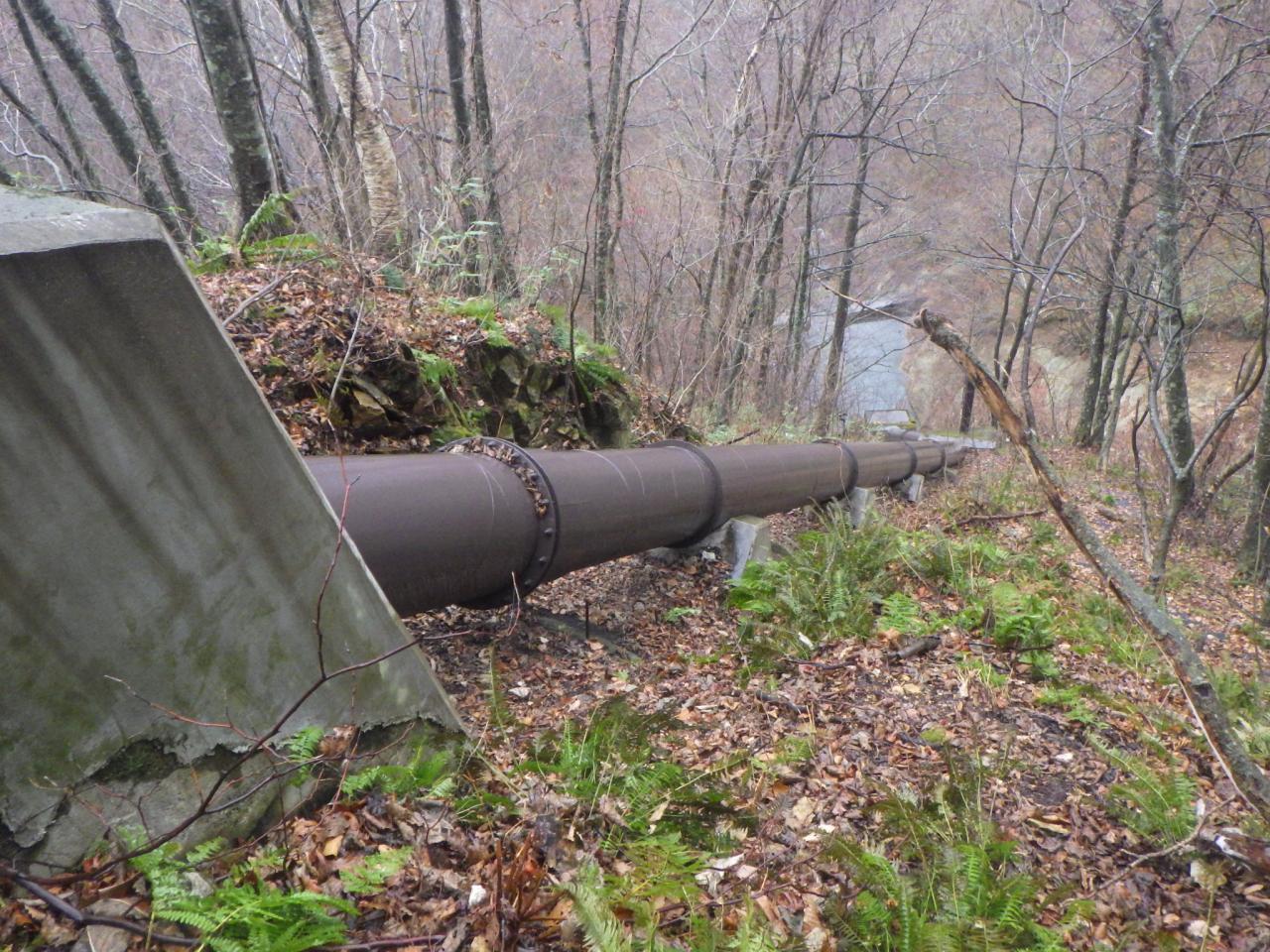

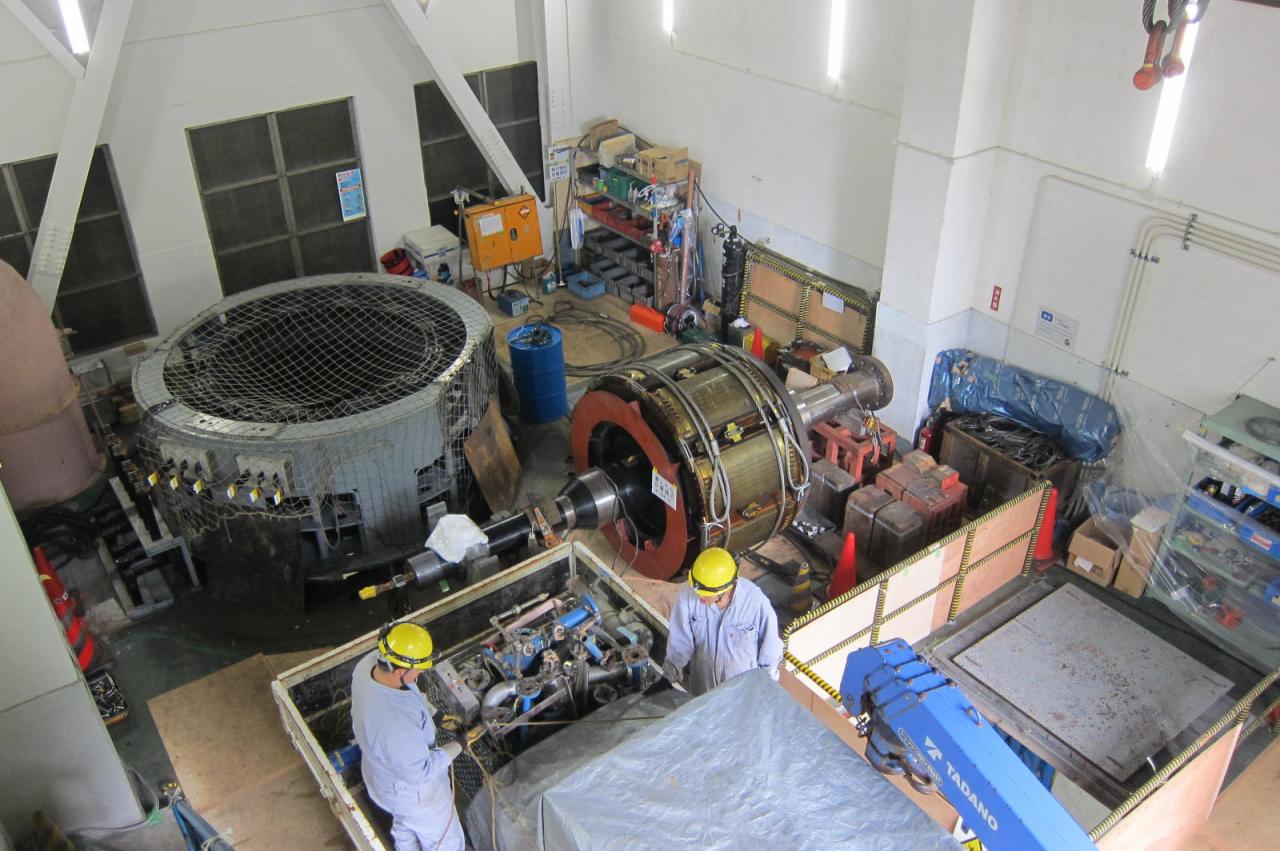

2021年5月10日、発電機停止を行い、水車発電機等の更新工事を本格的に開始しています。

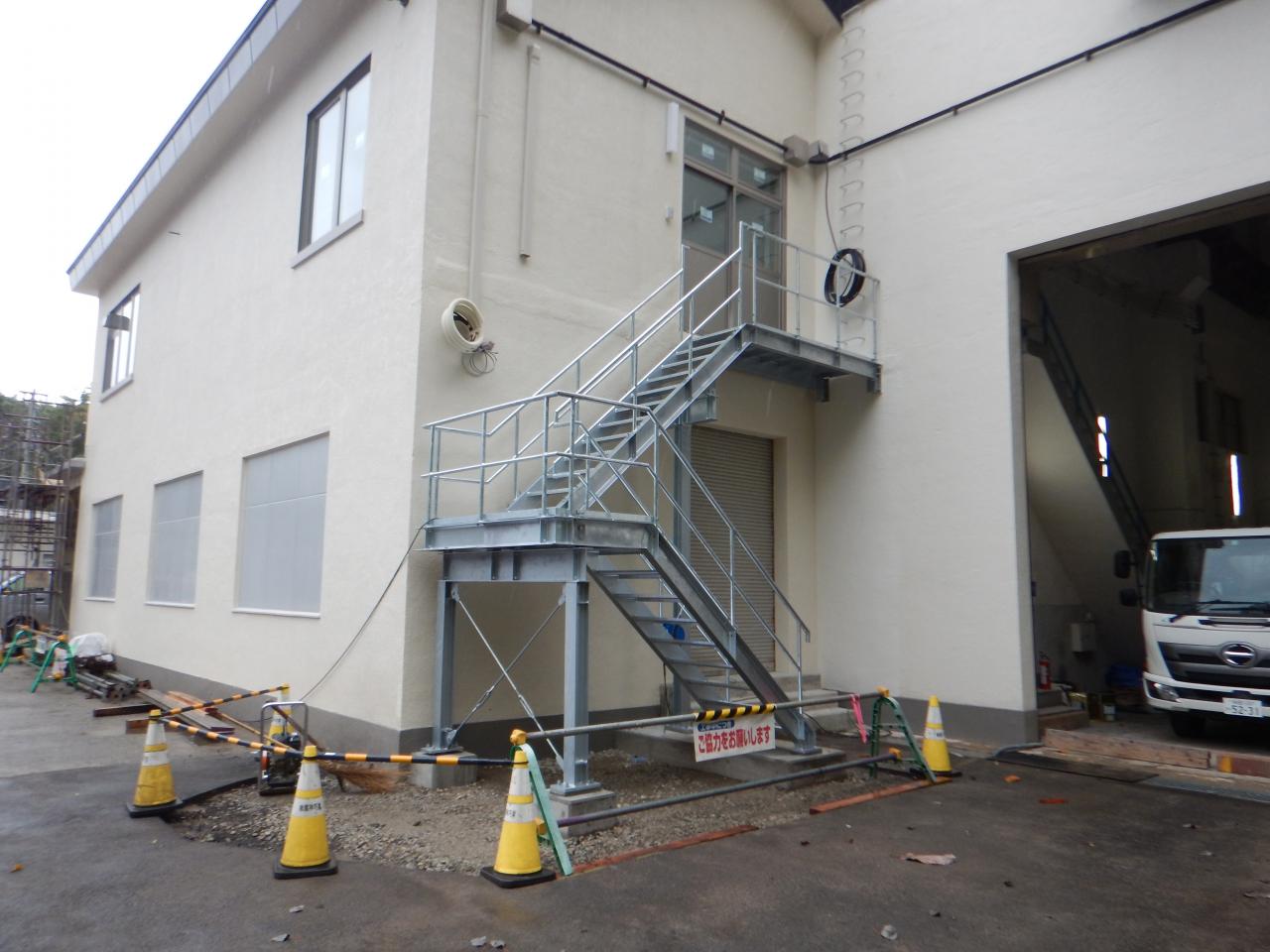

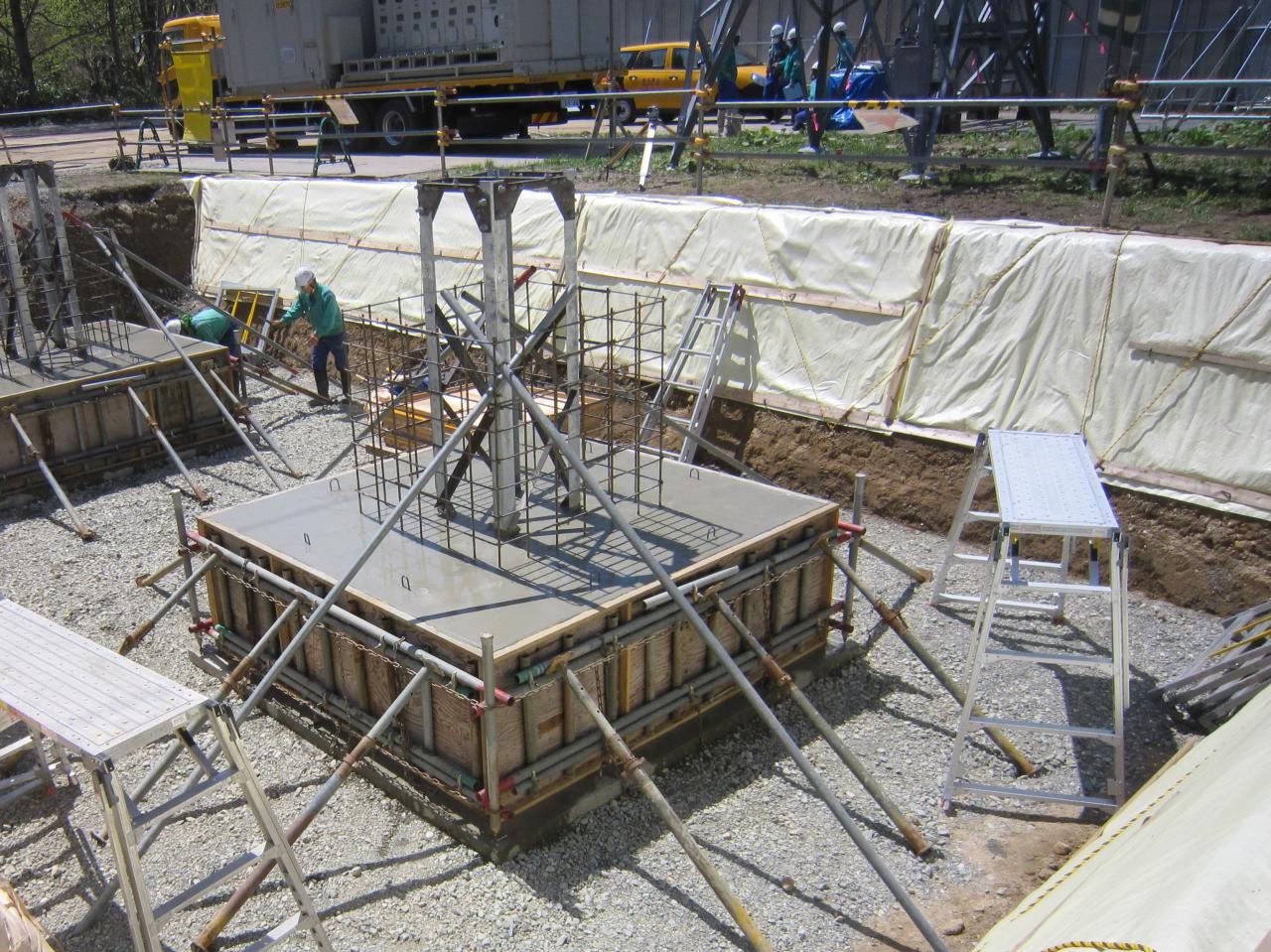

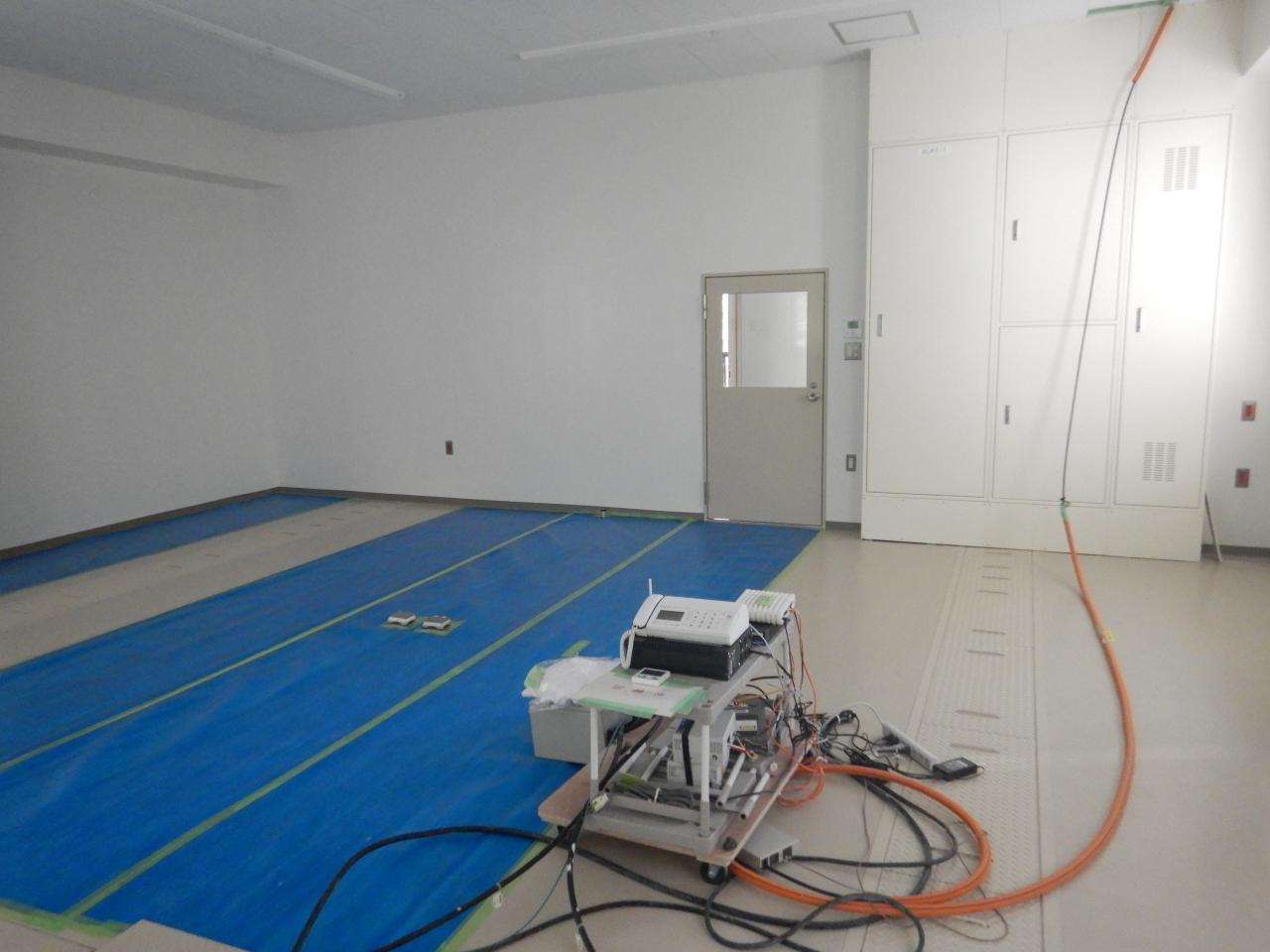

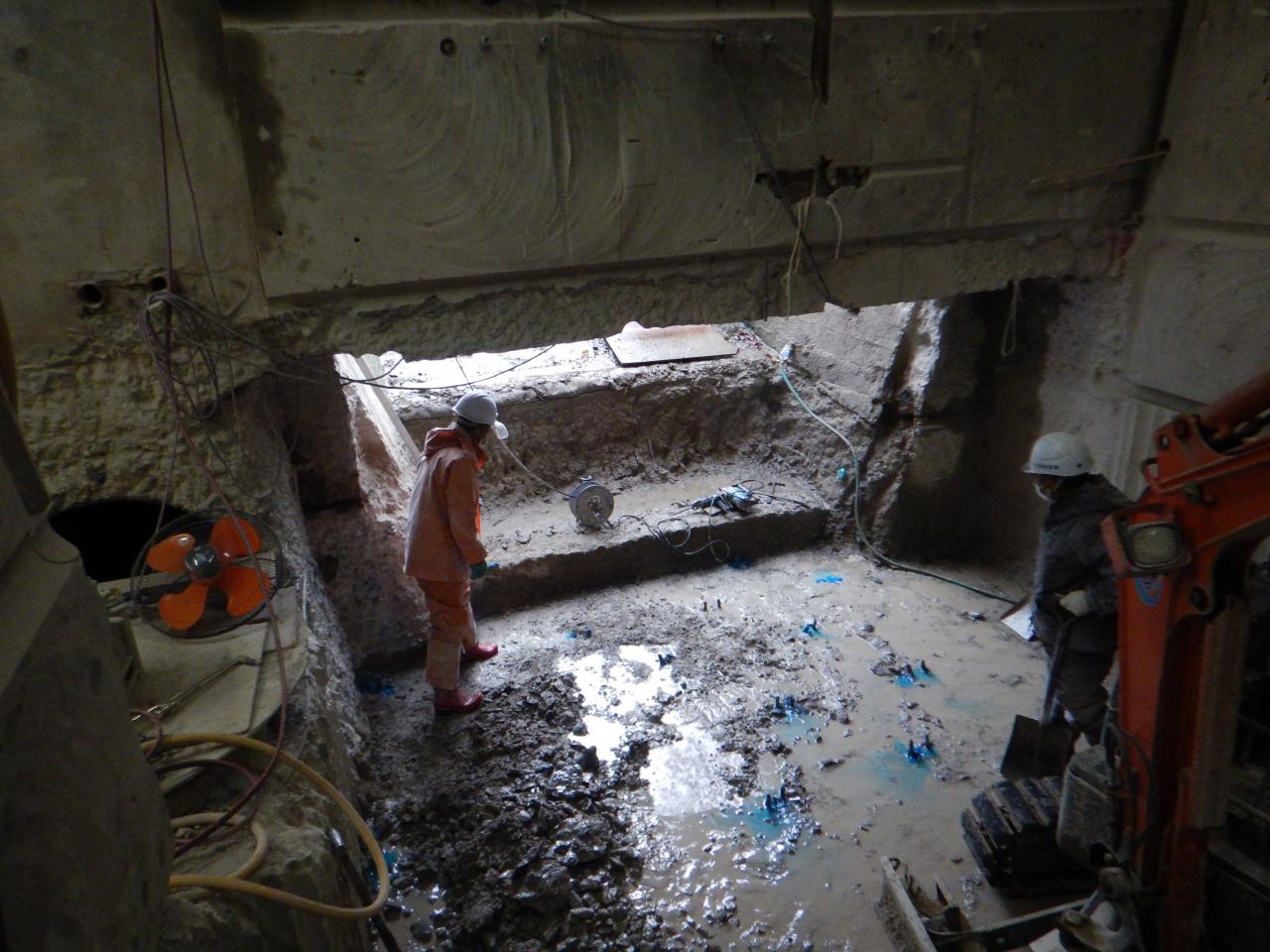

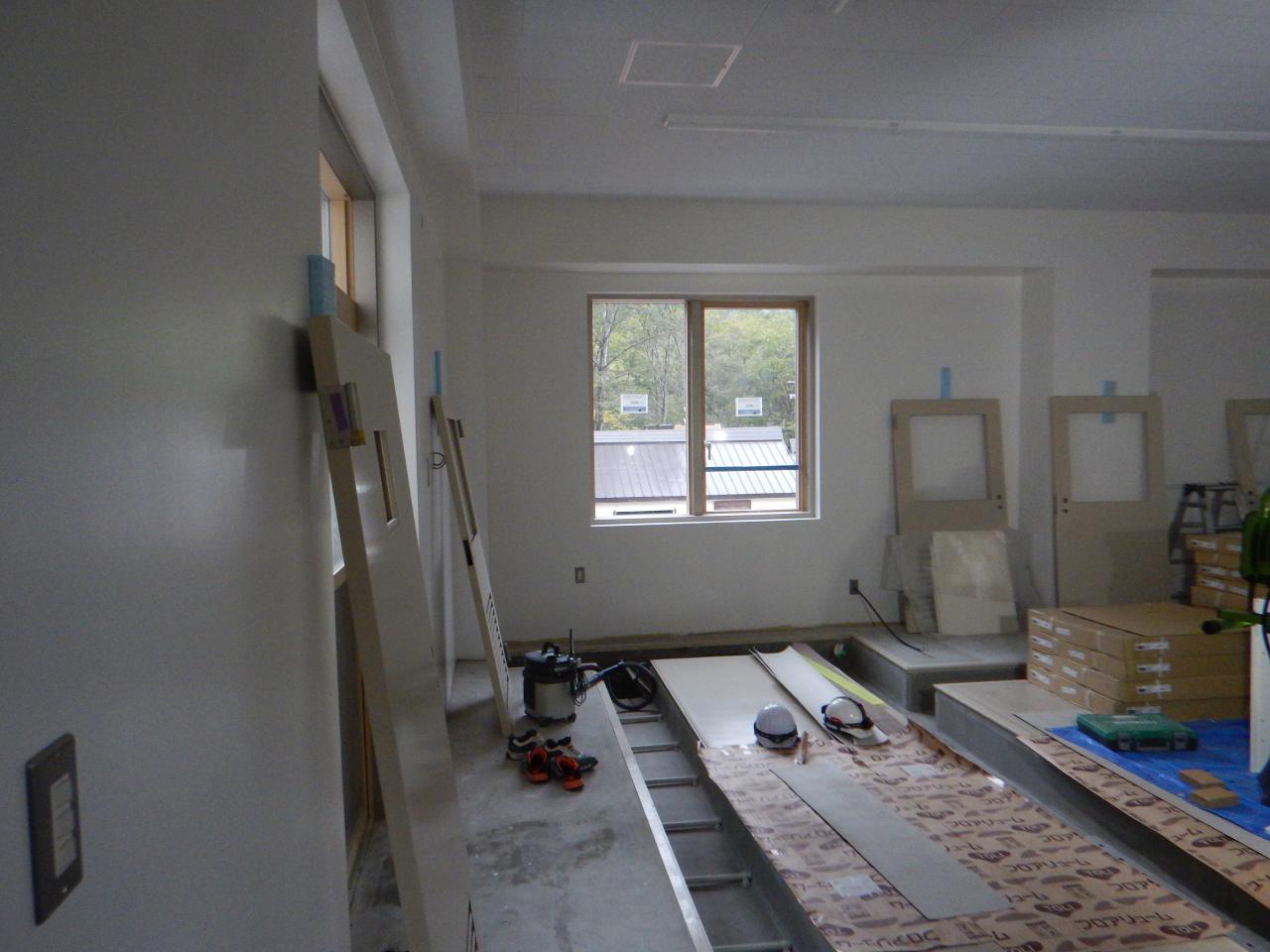

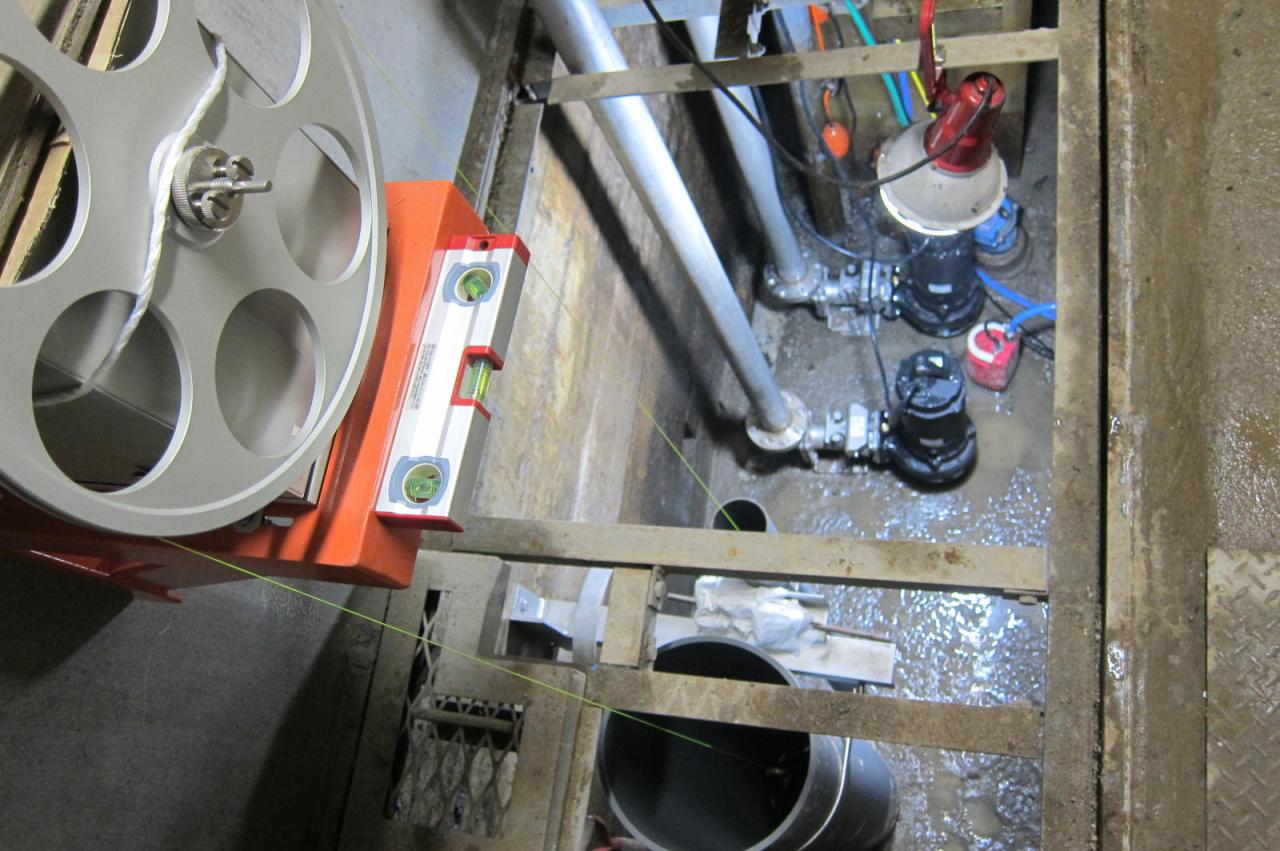

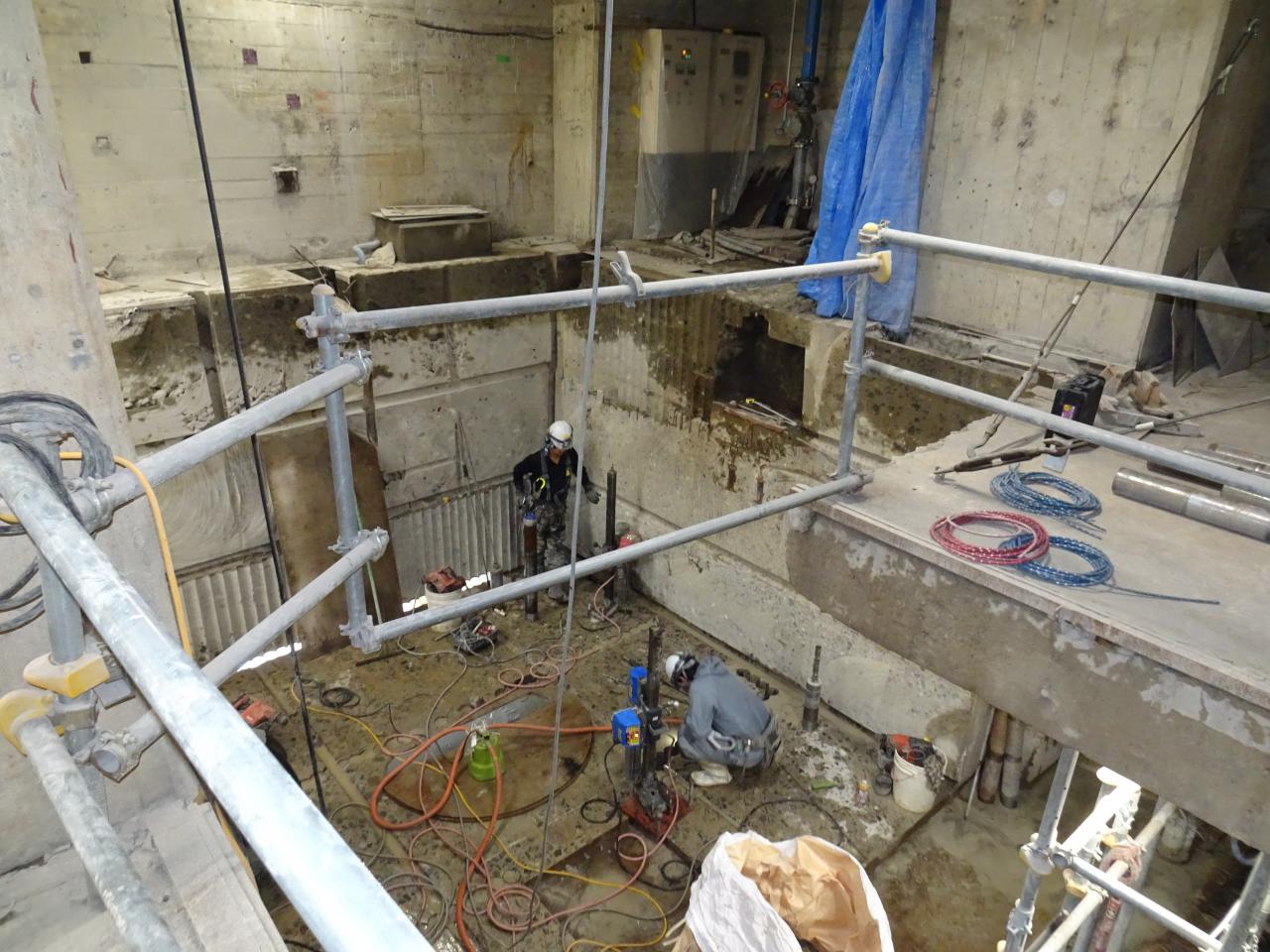

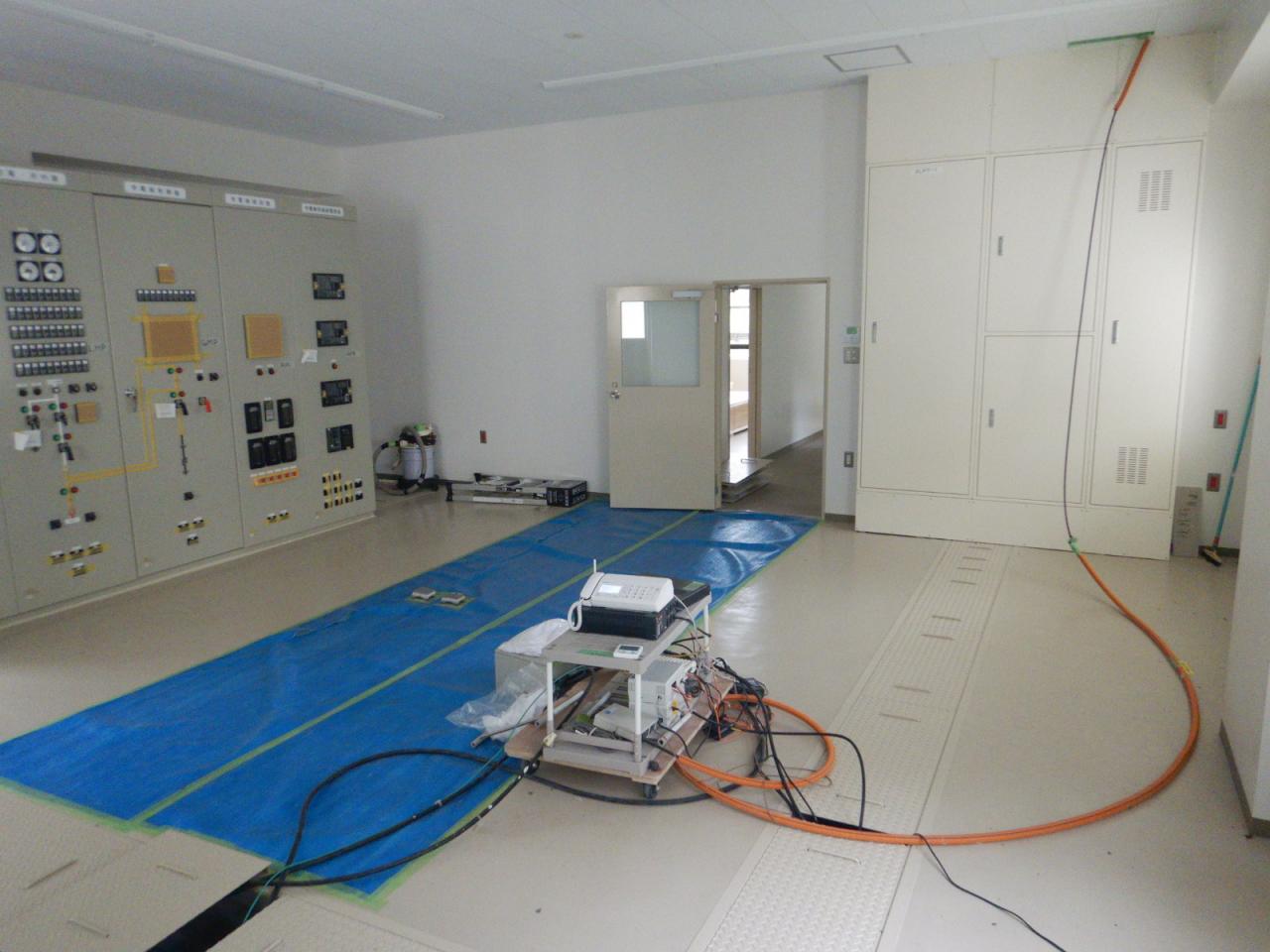

① 2021年5月工事状況

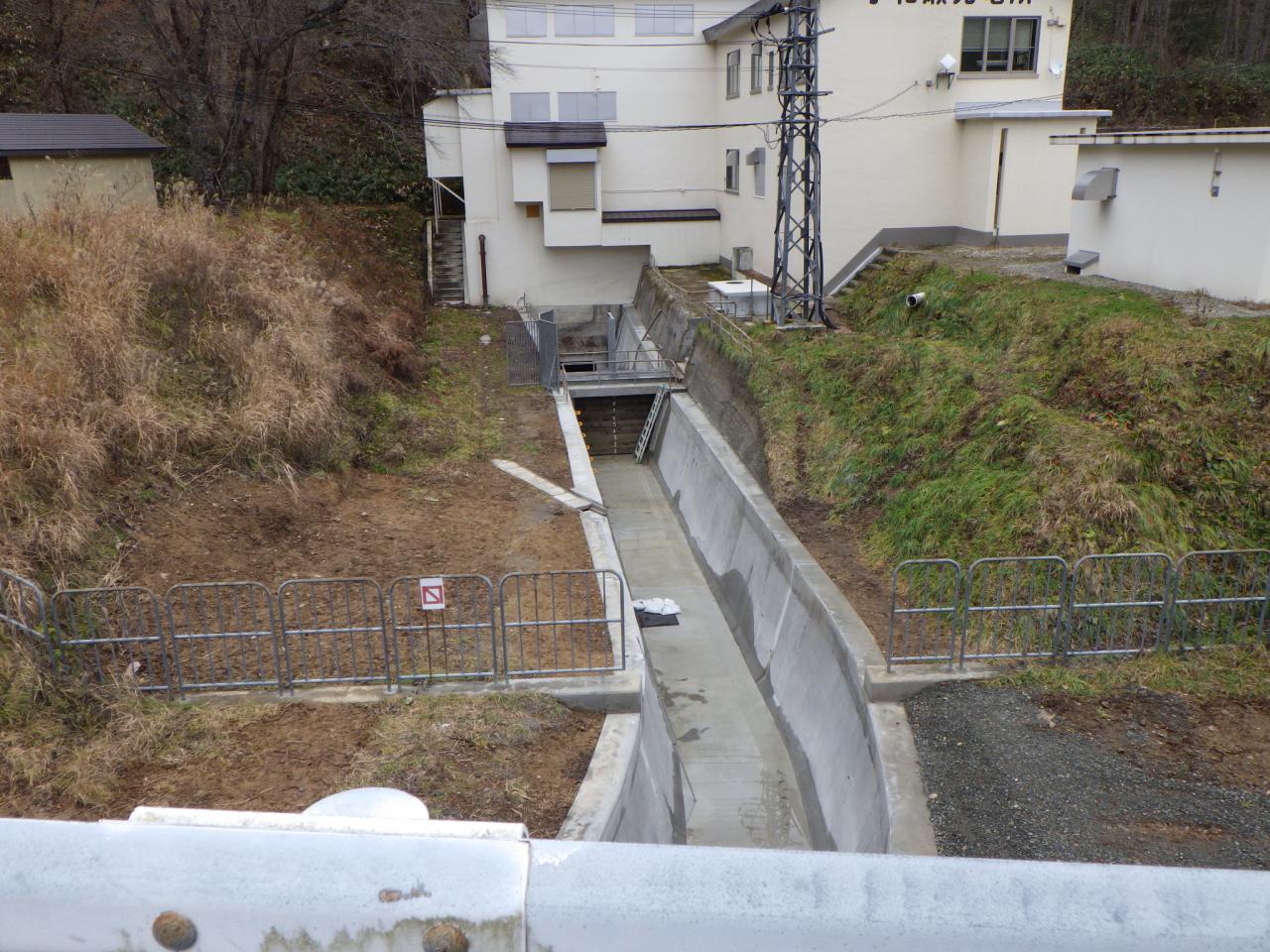

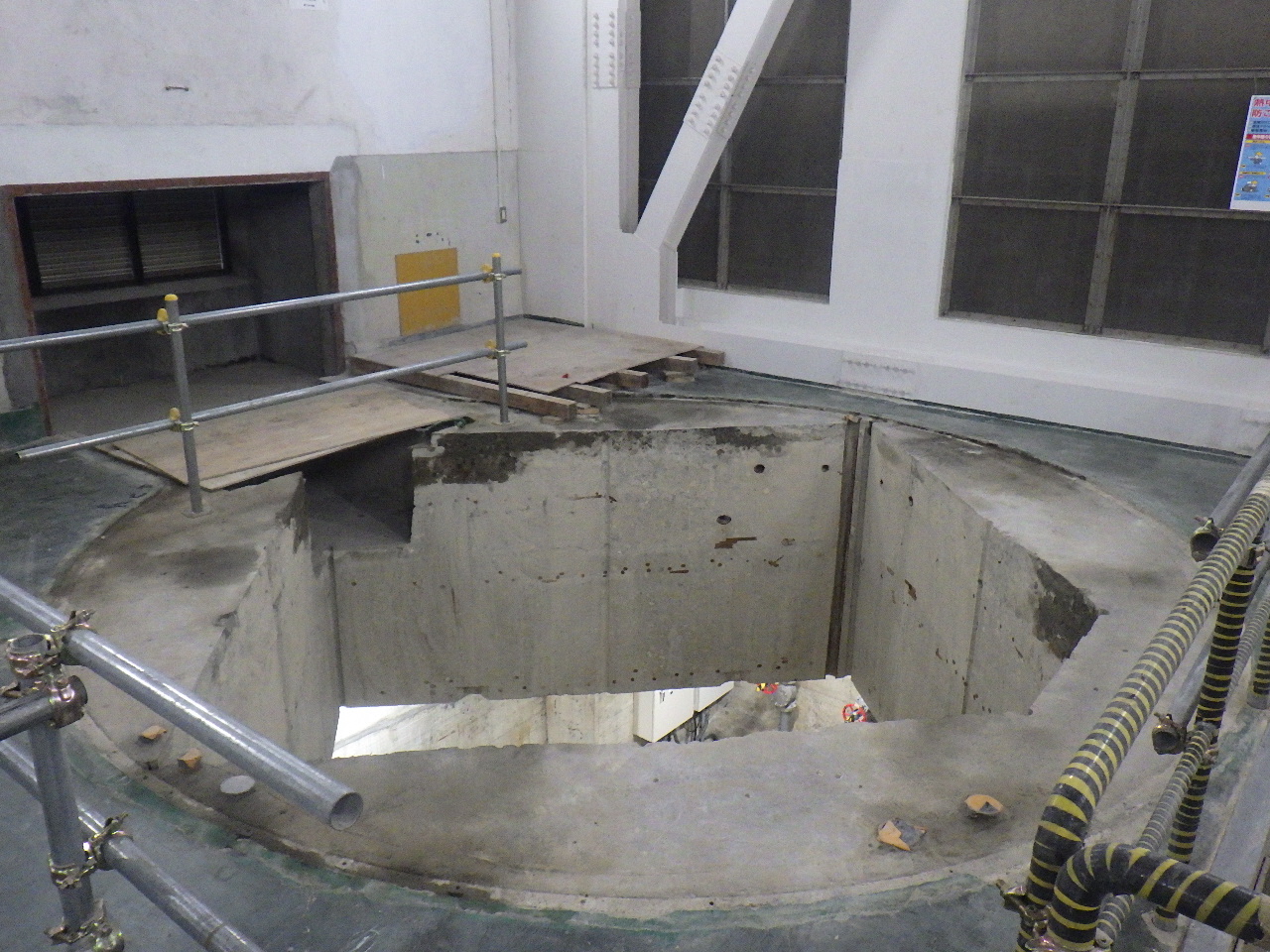

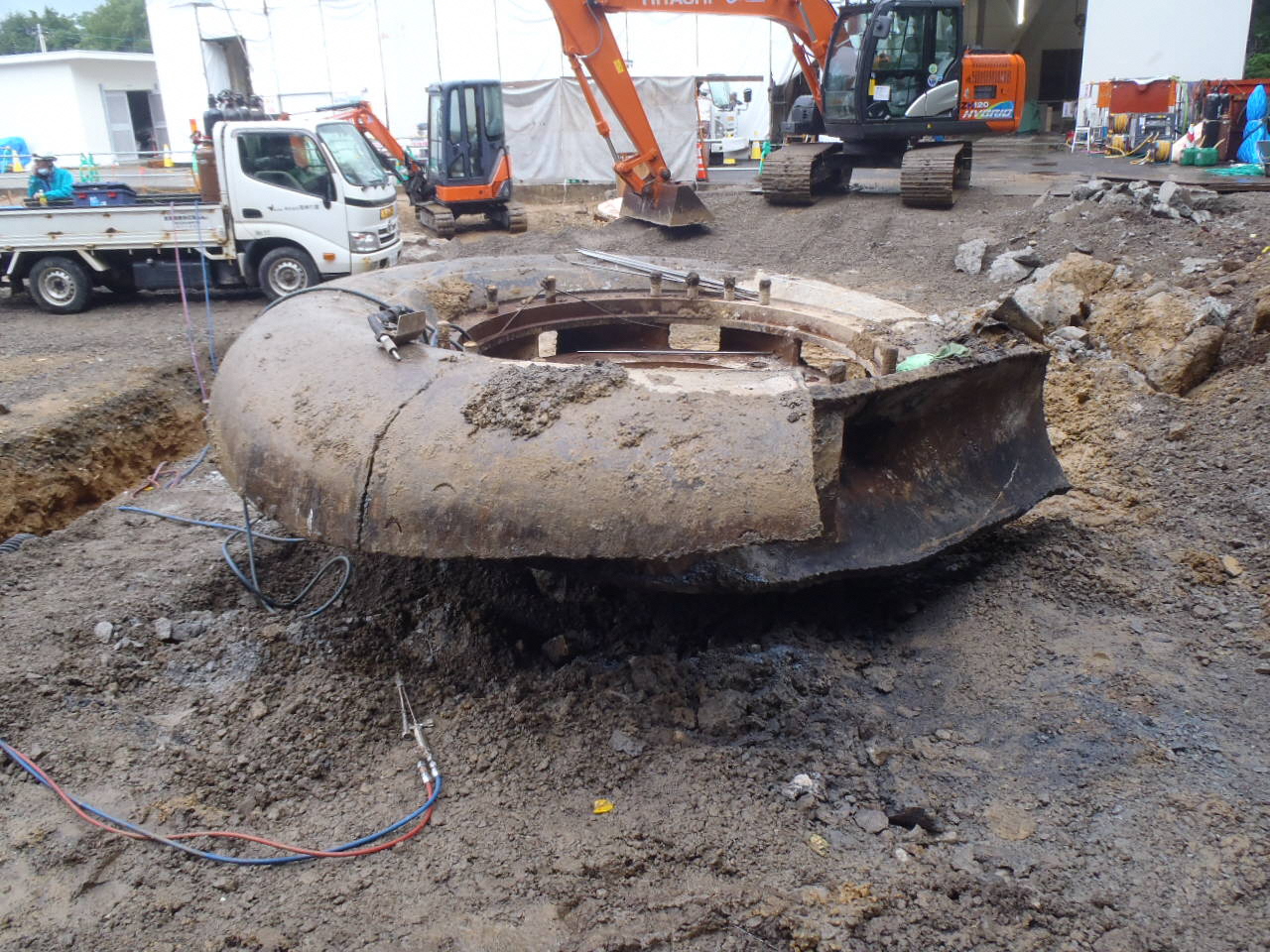

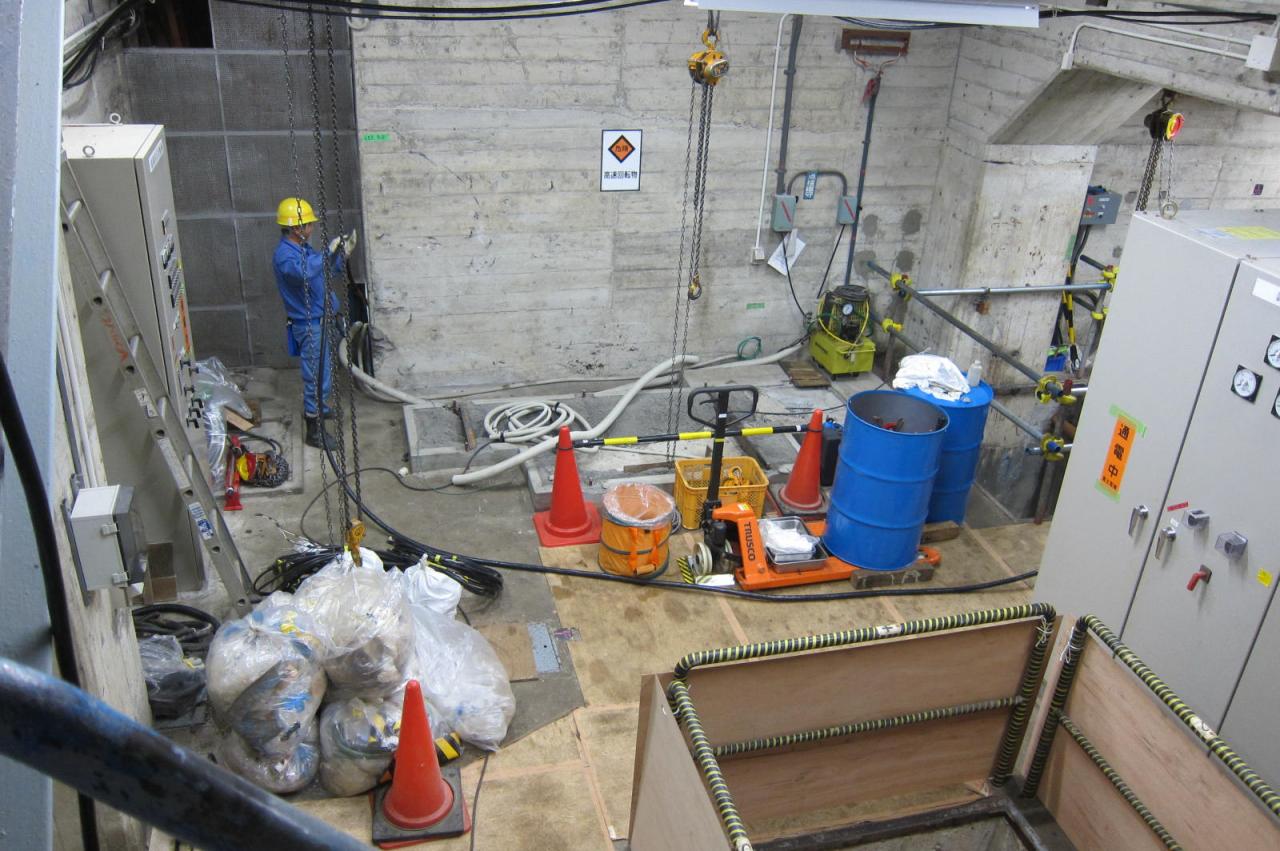

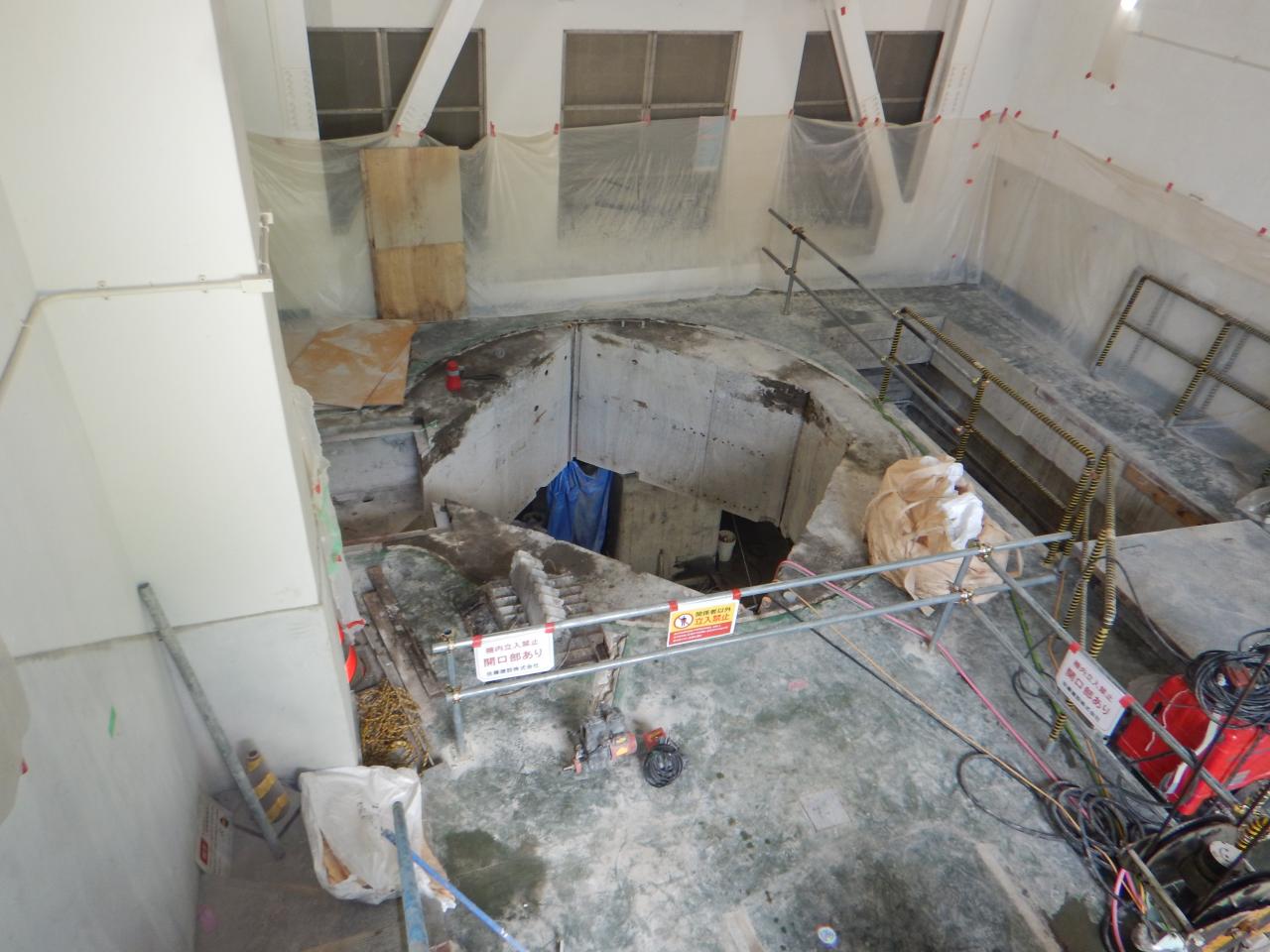

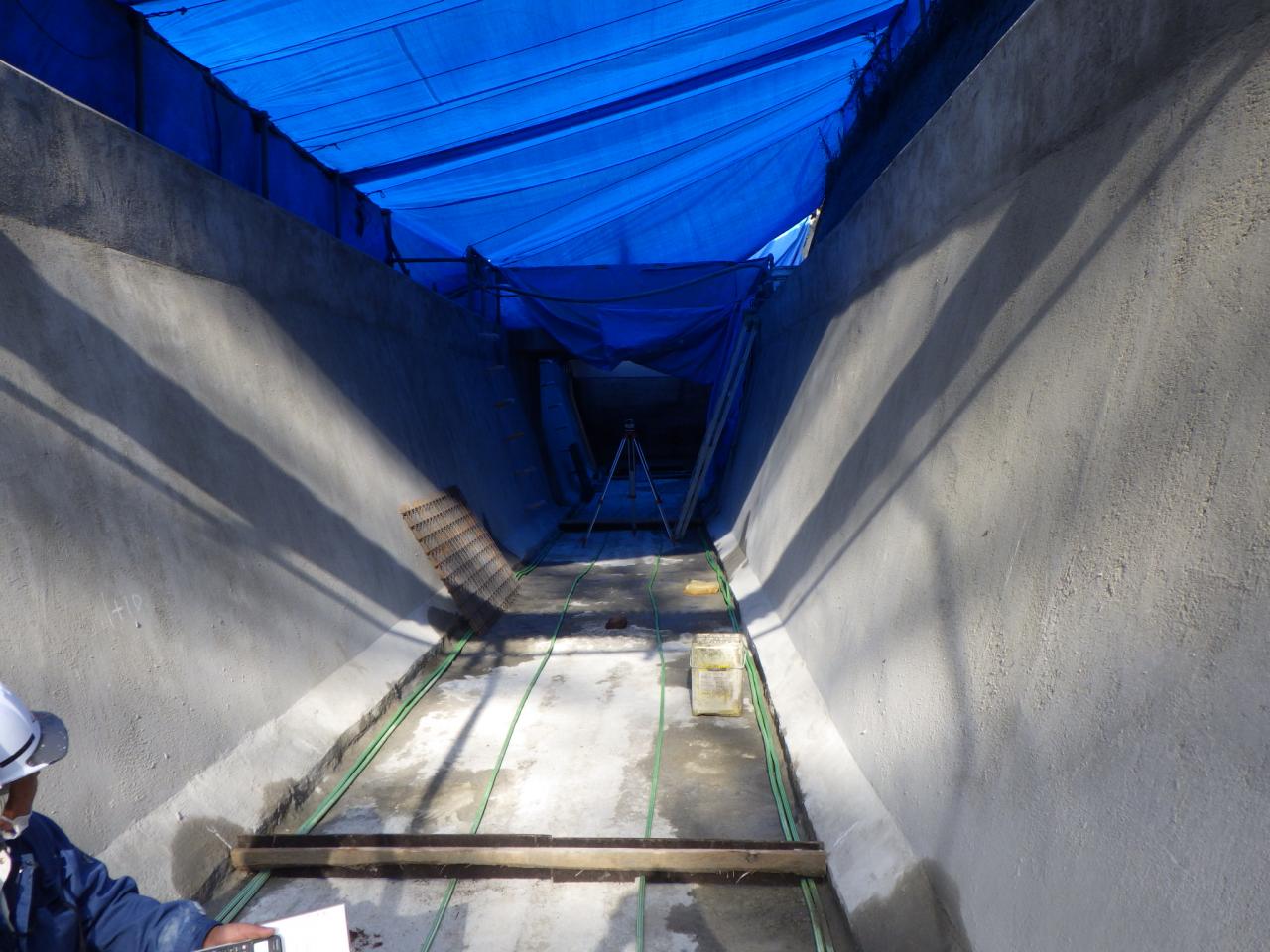

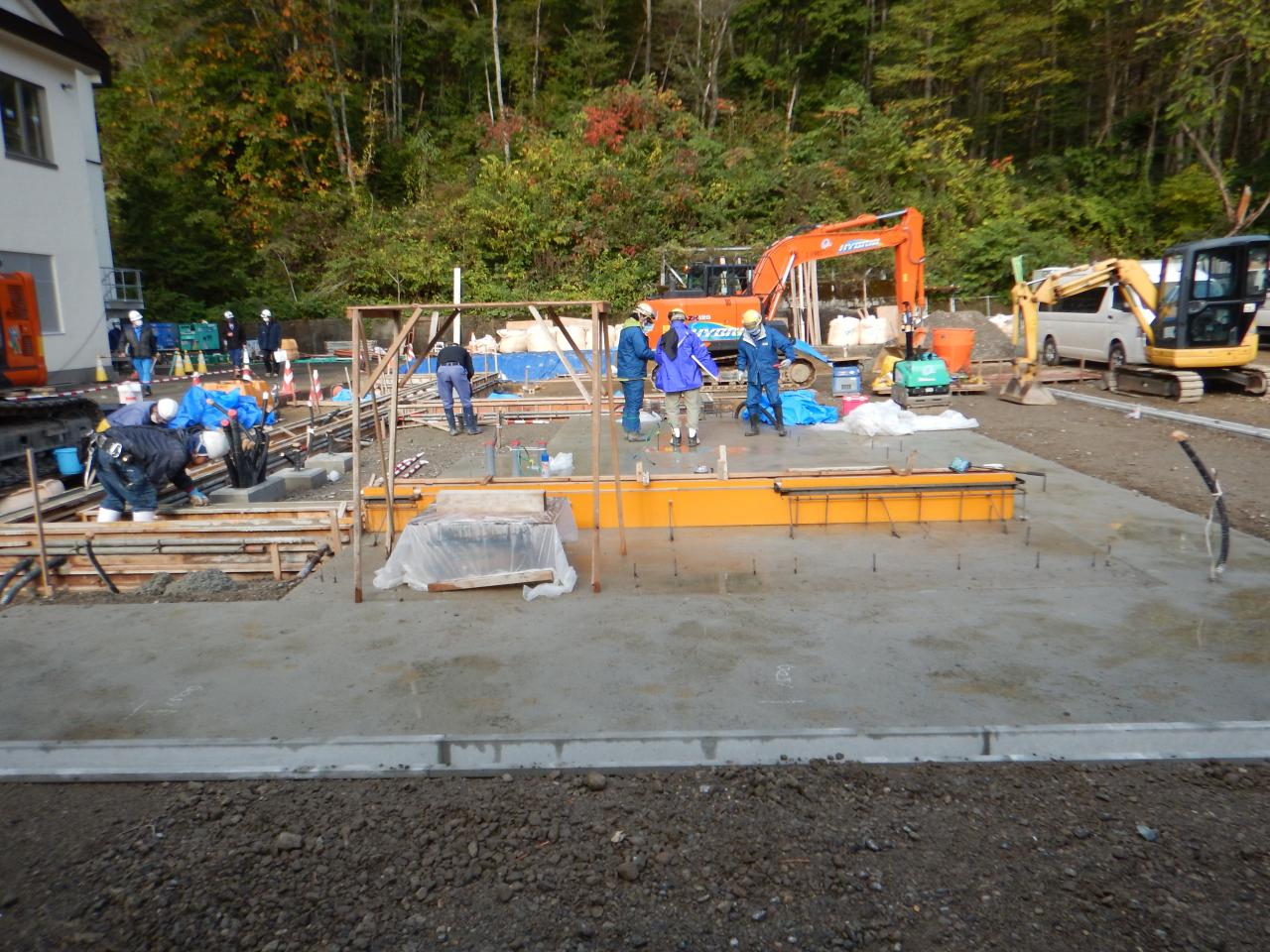

② 2021年6月工事状況

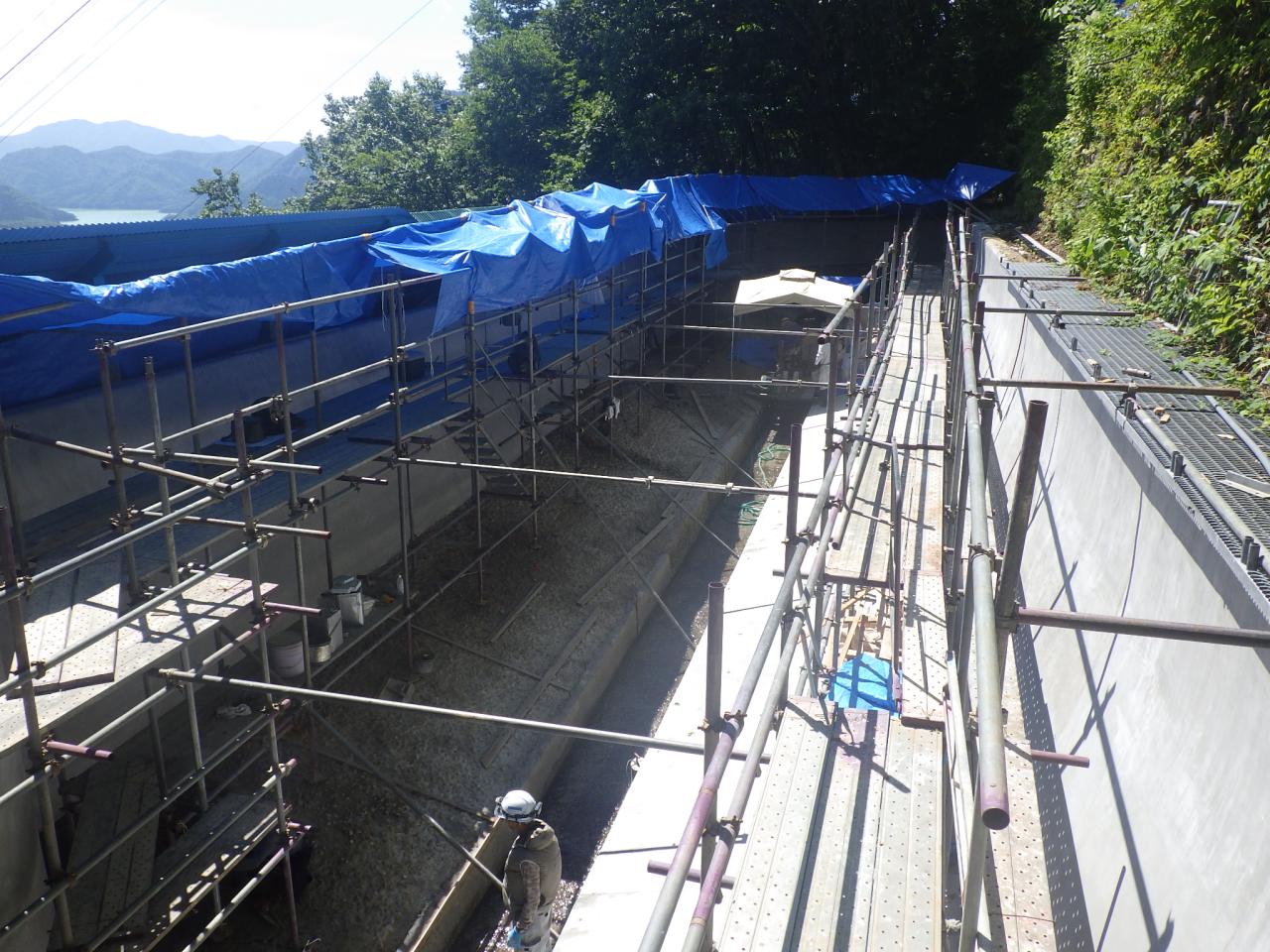

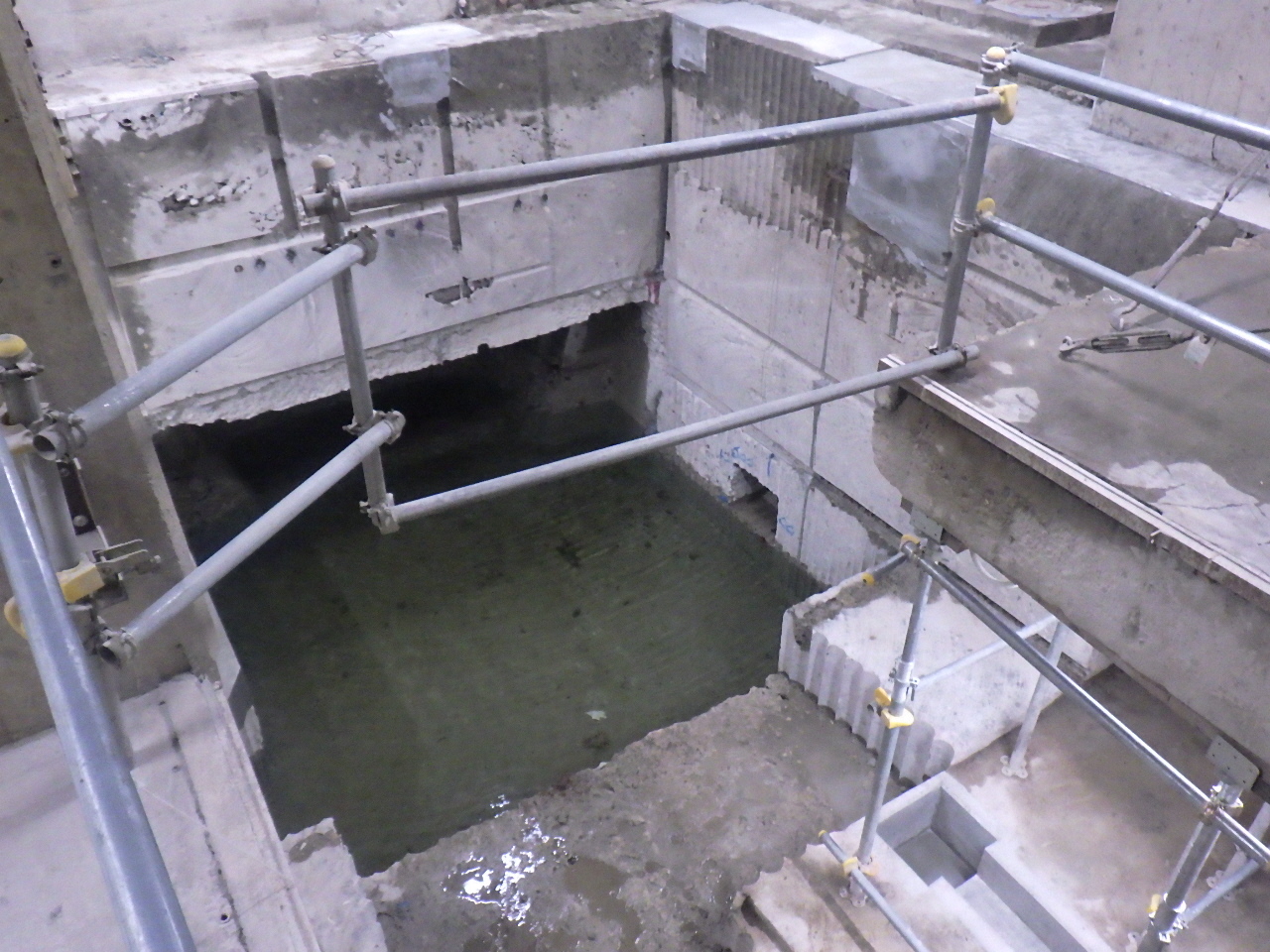

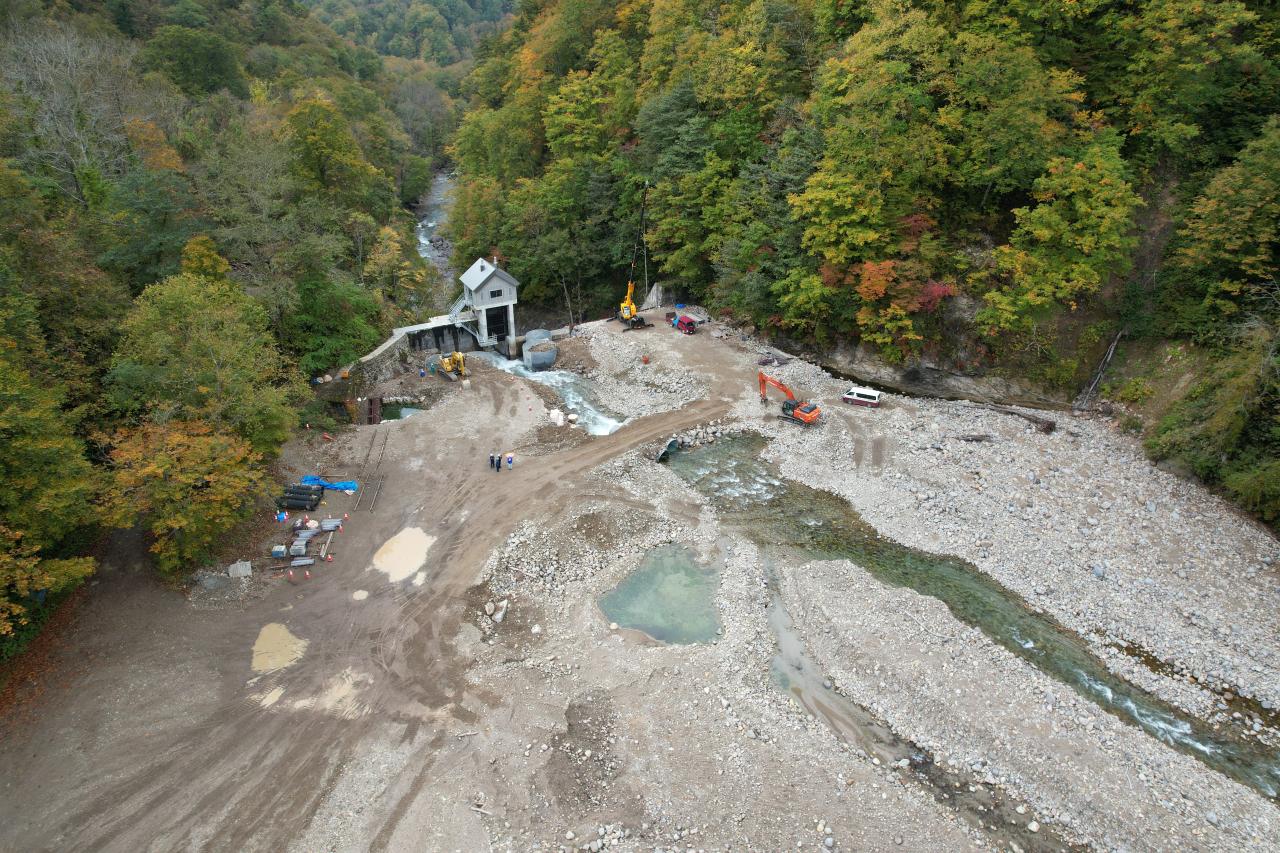

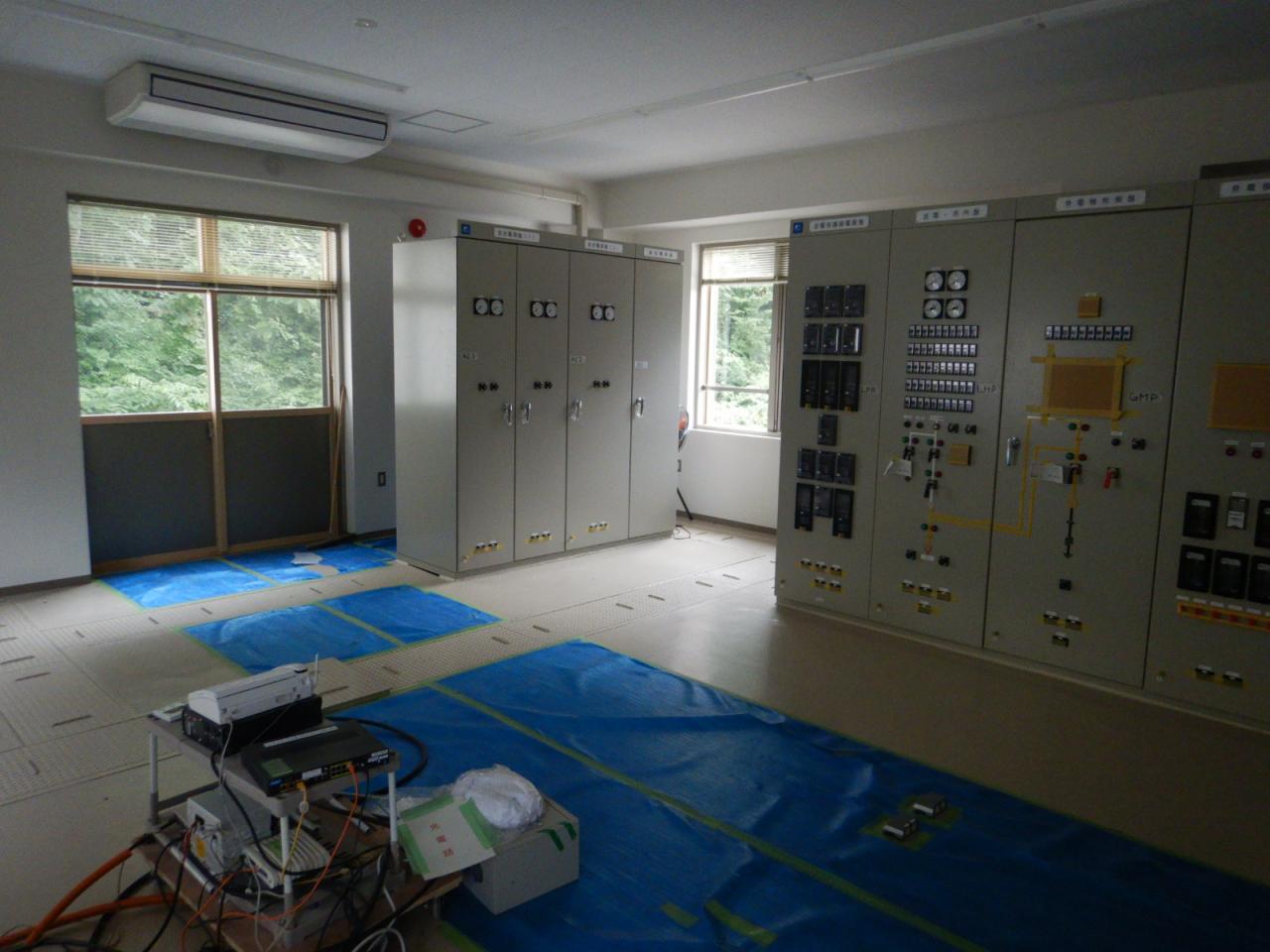

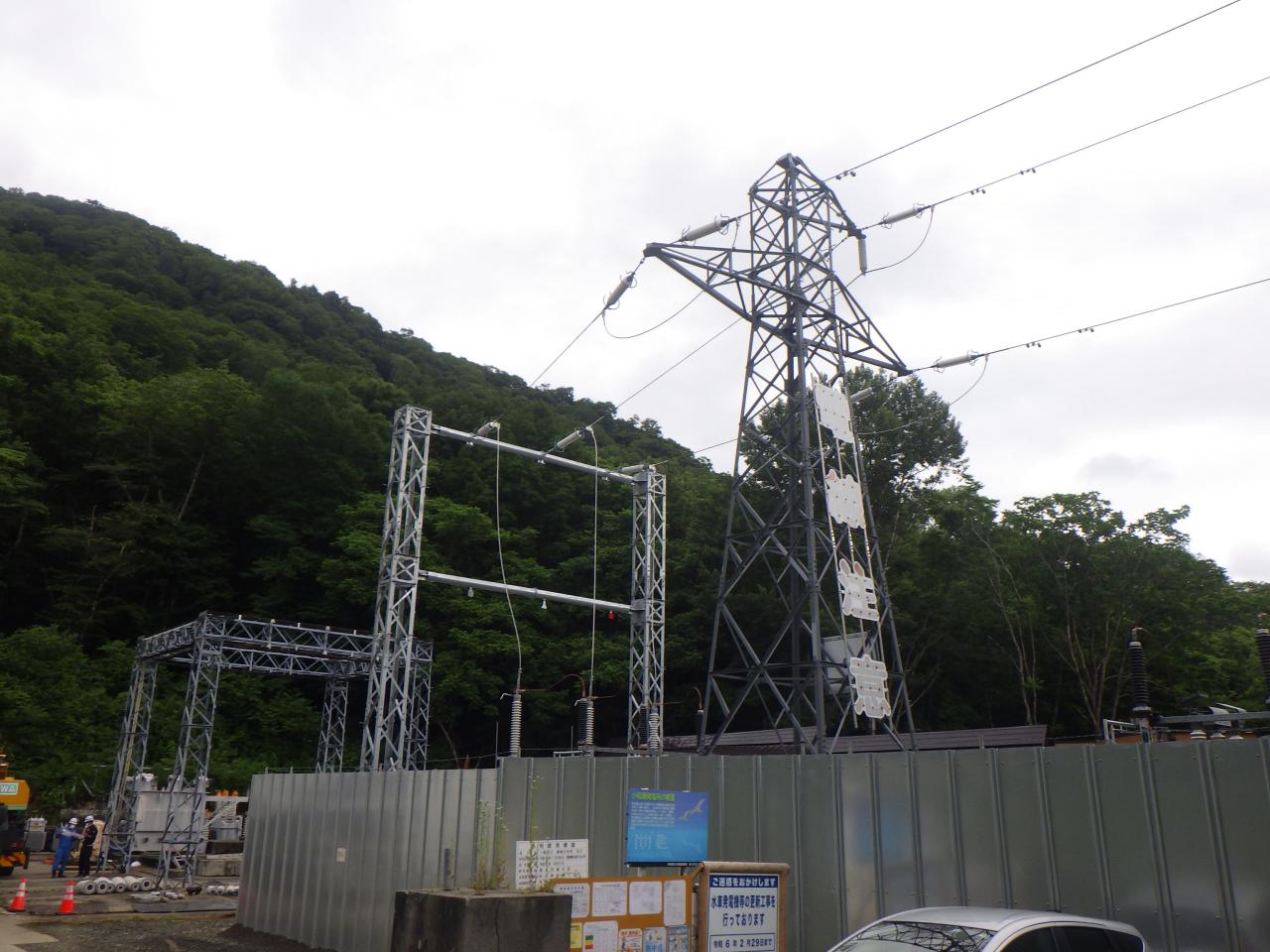

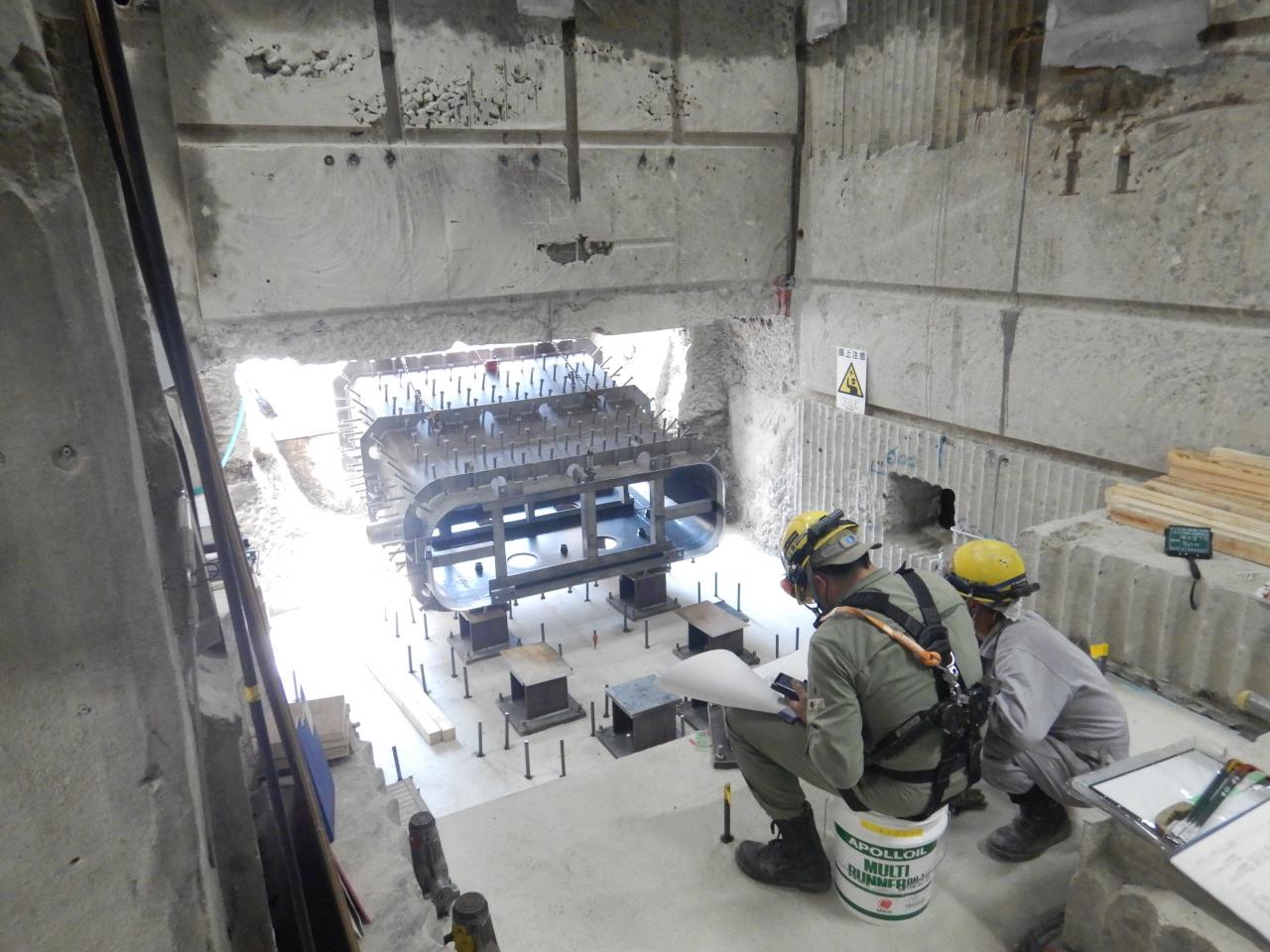

③ 2021年7月工事状況

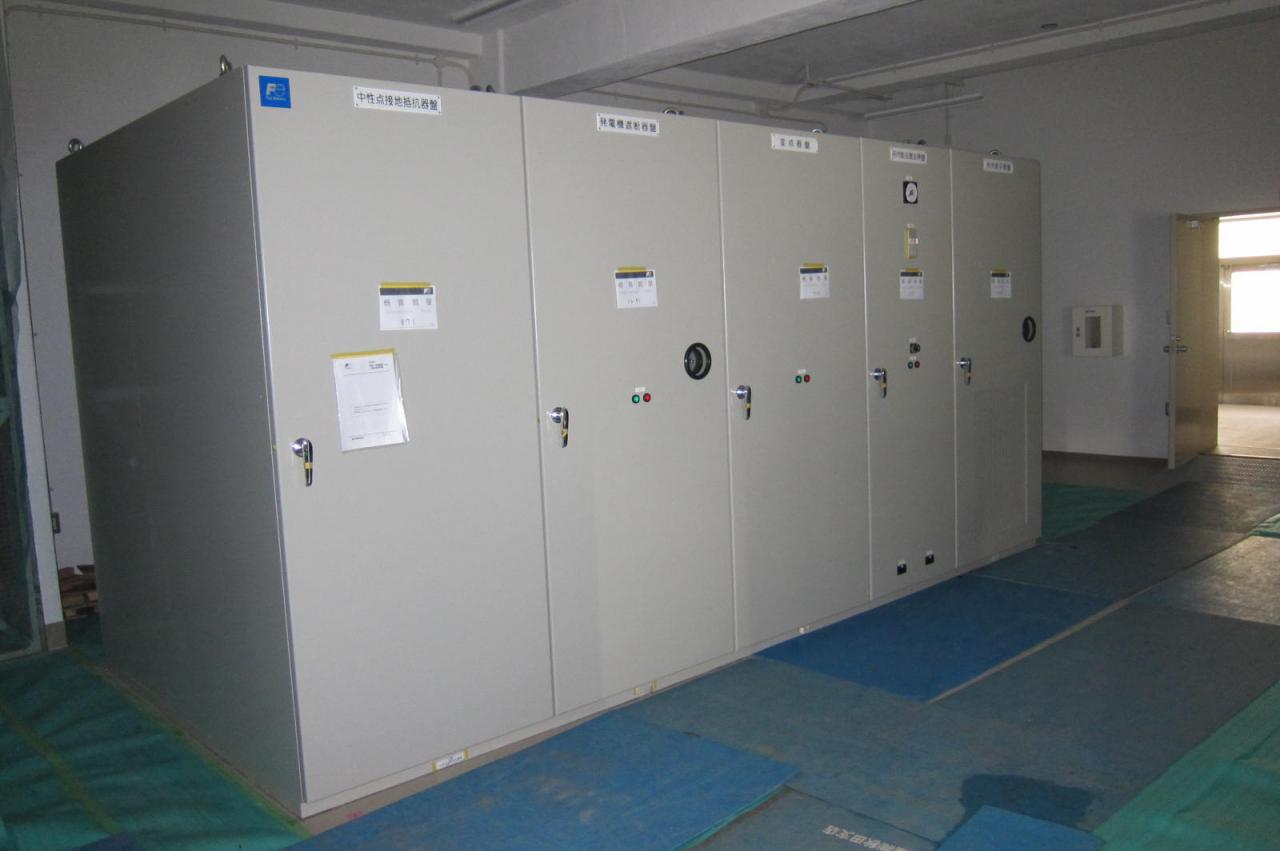

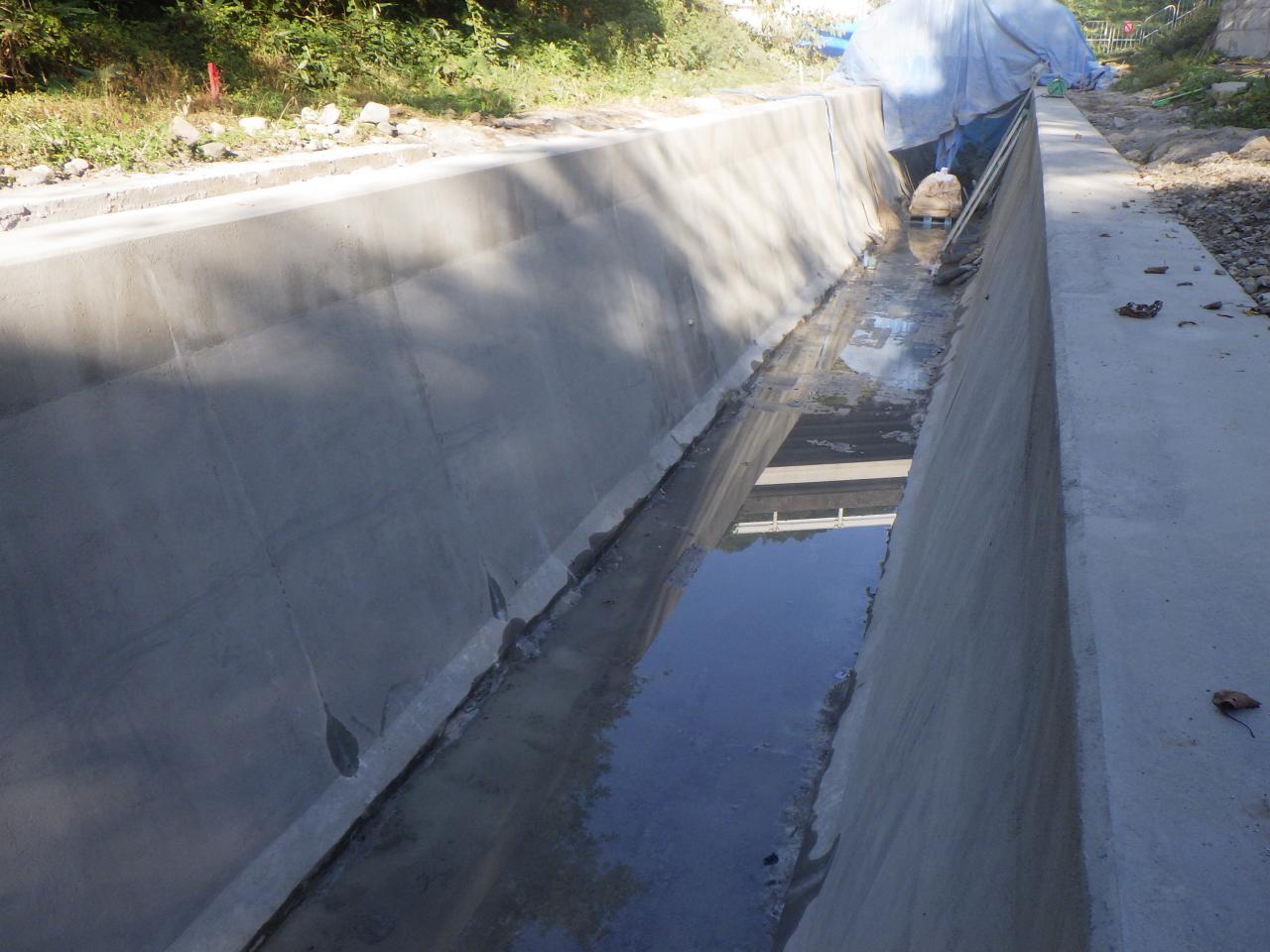

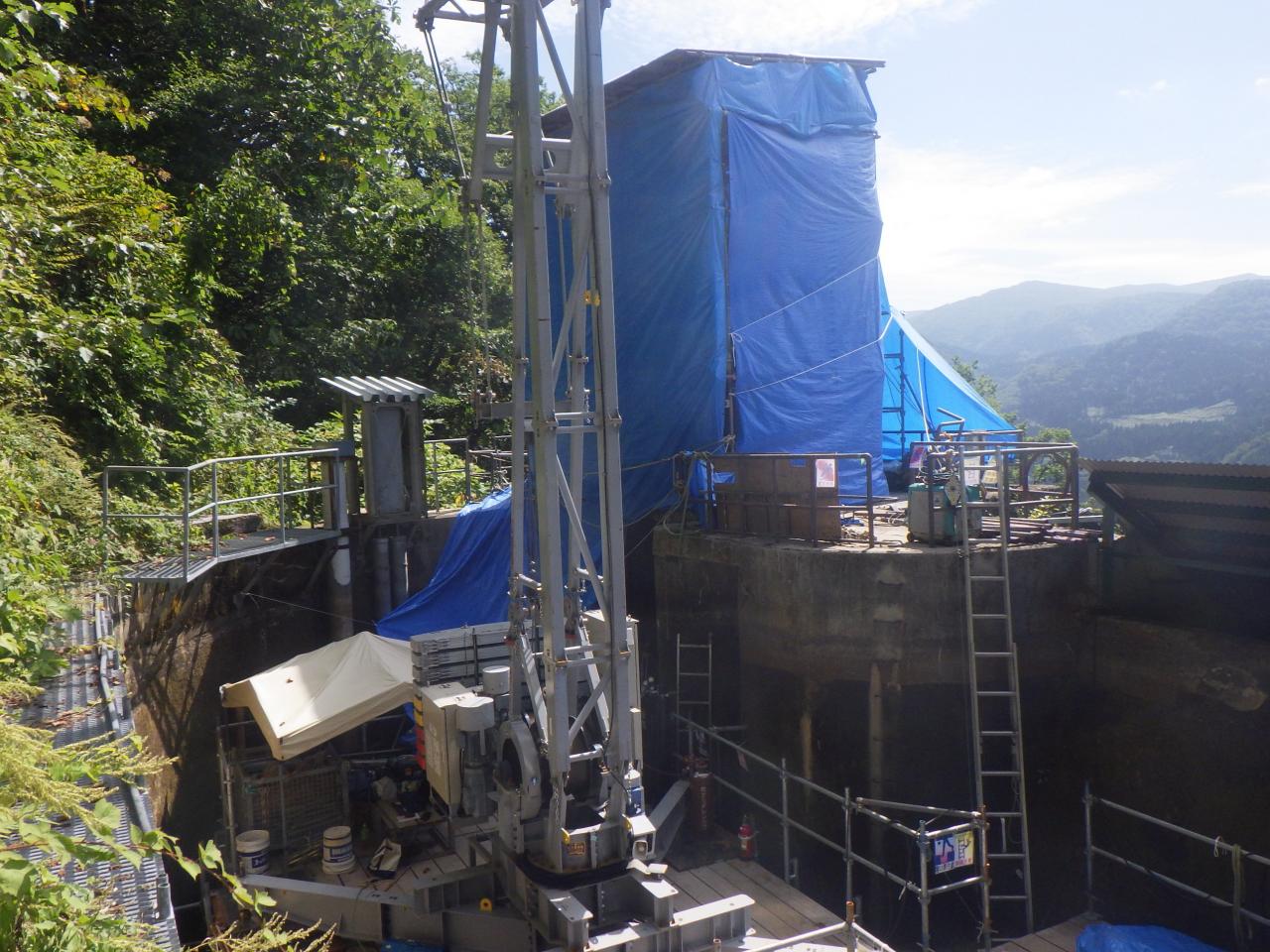

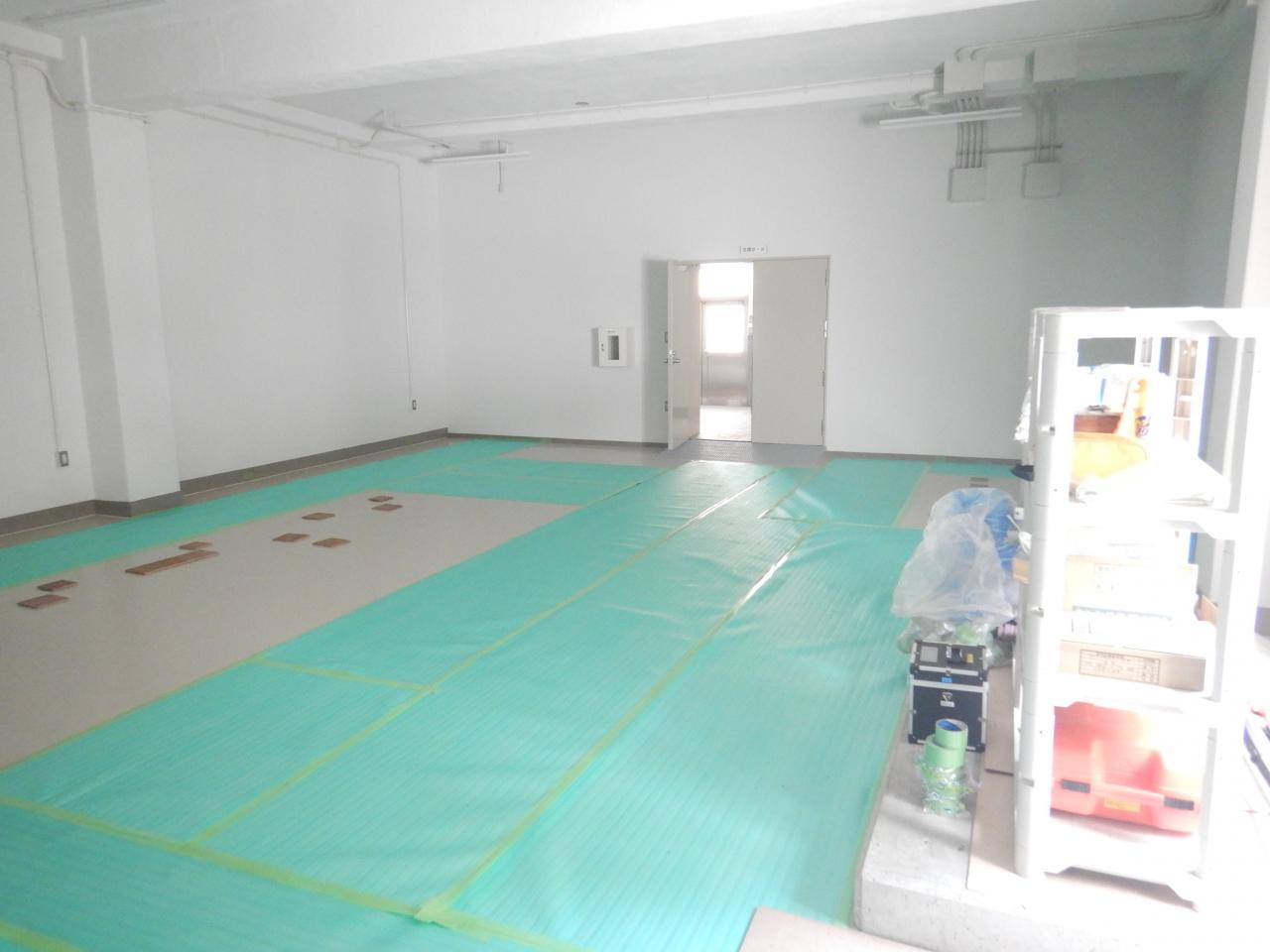

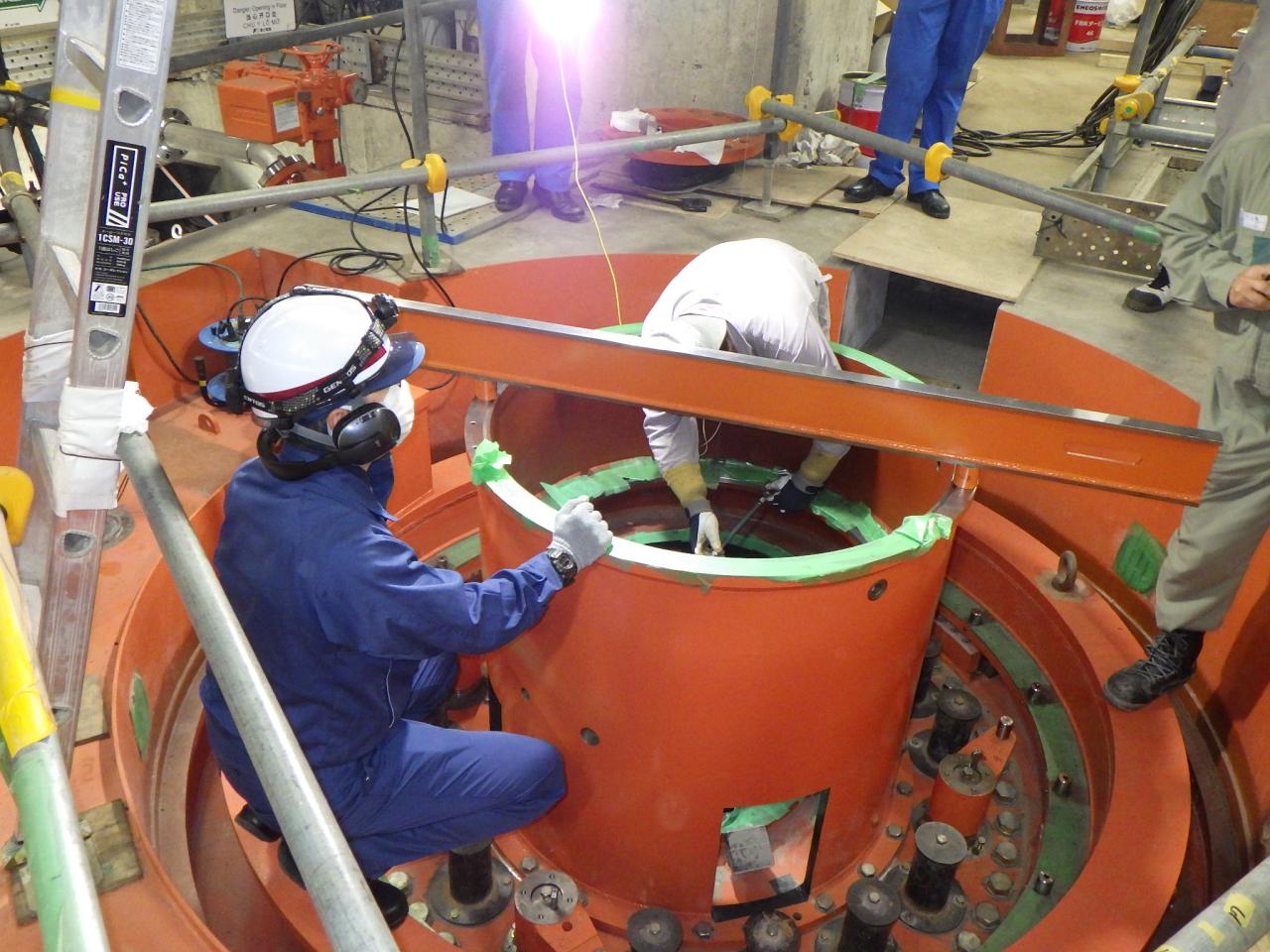

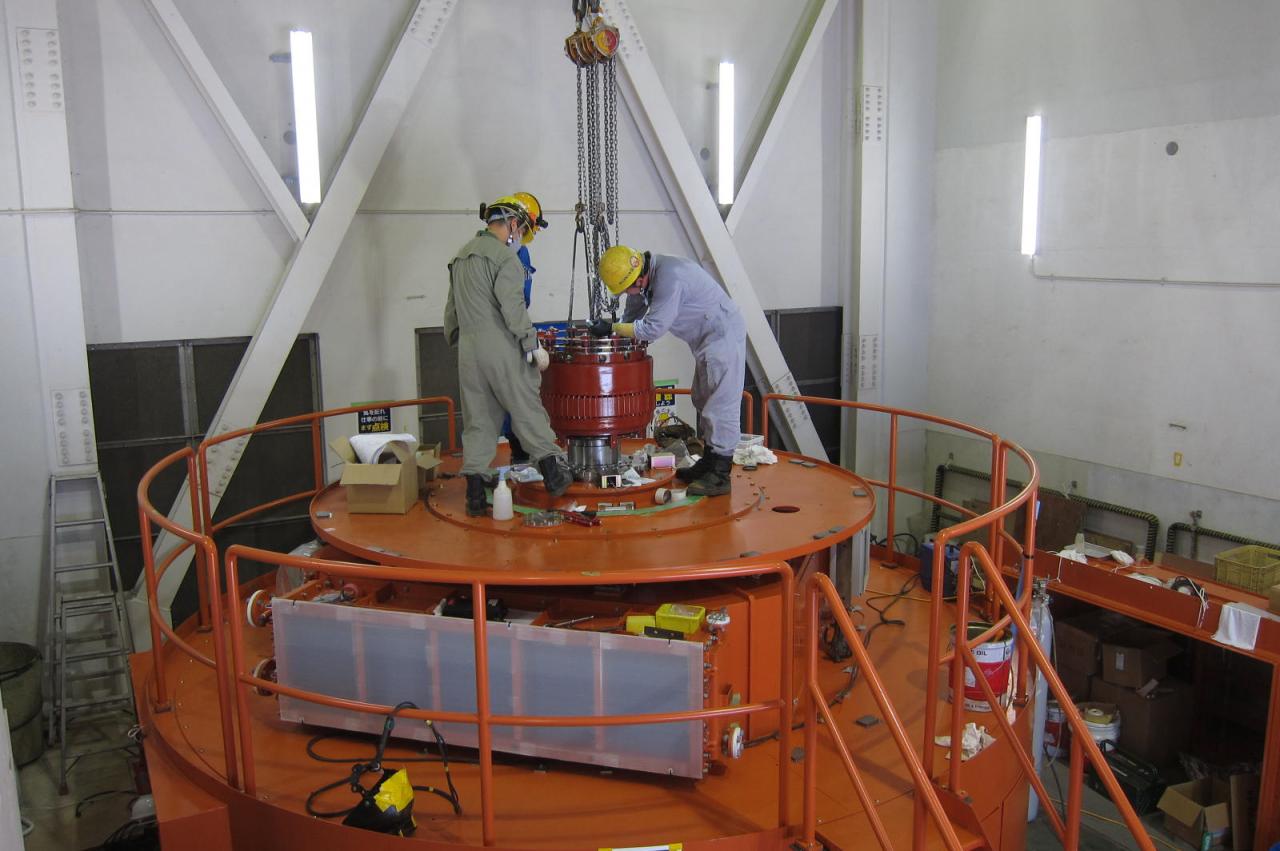

④ 2021年8月工事状況

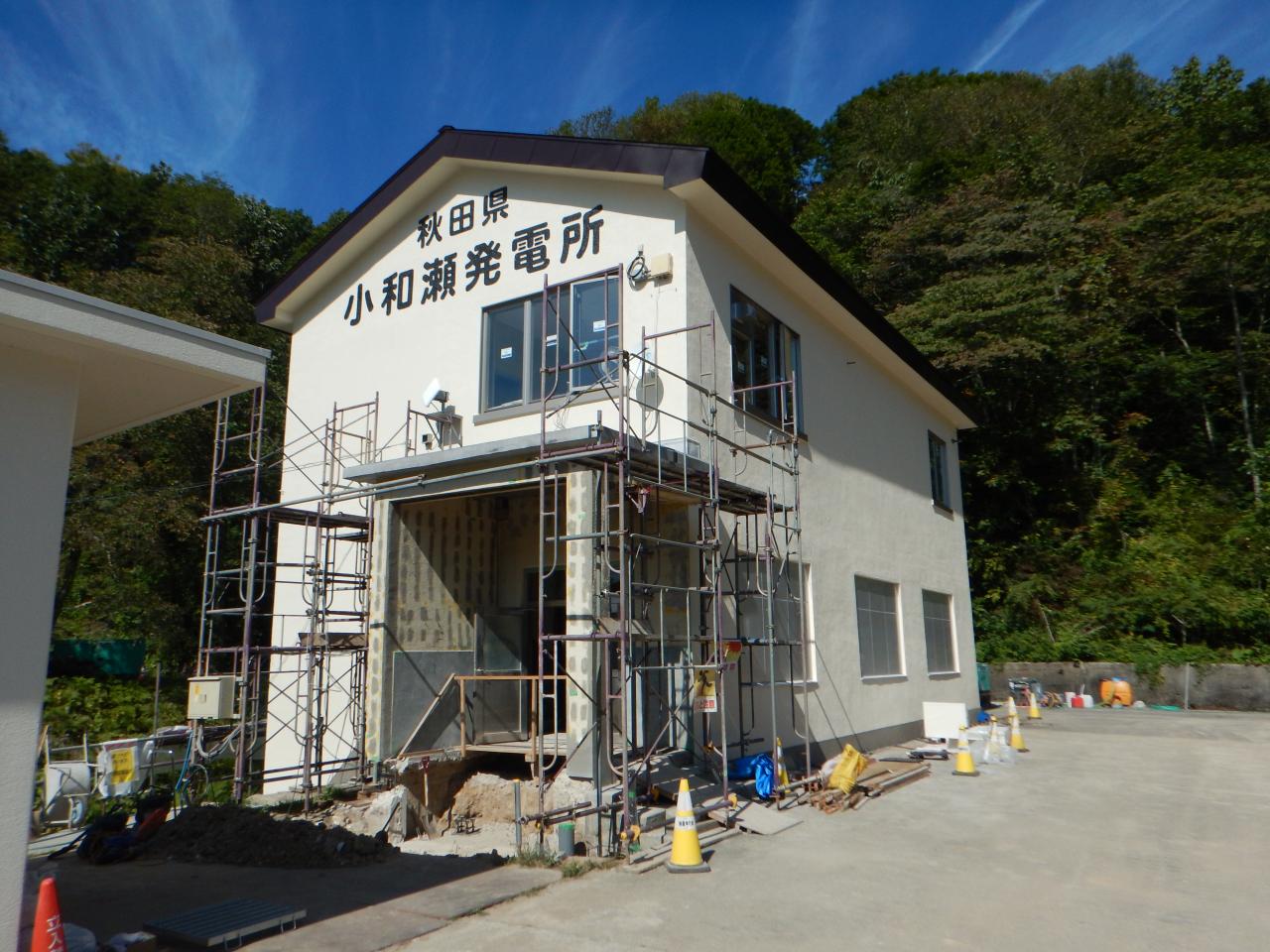

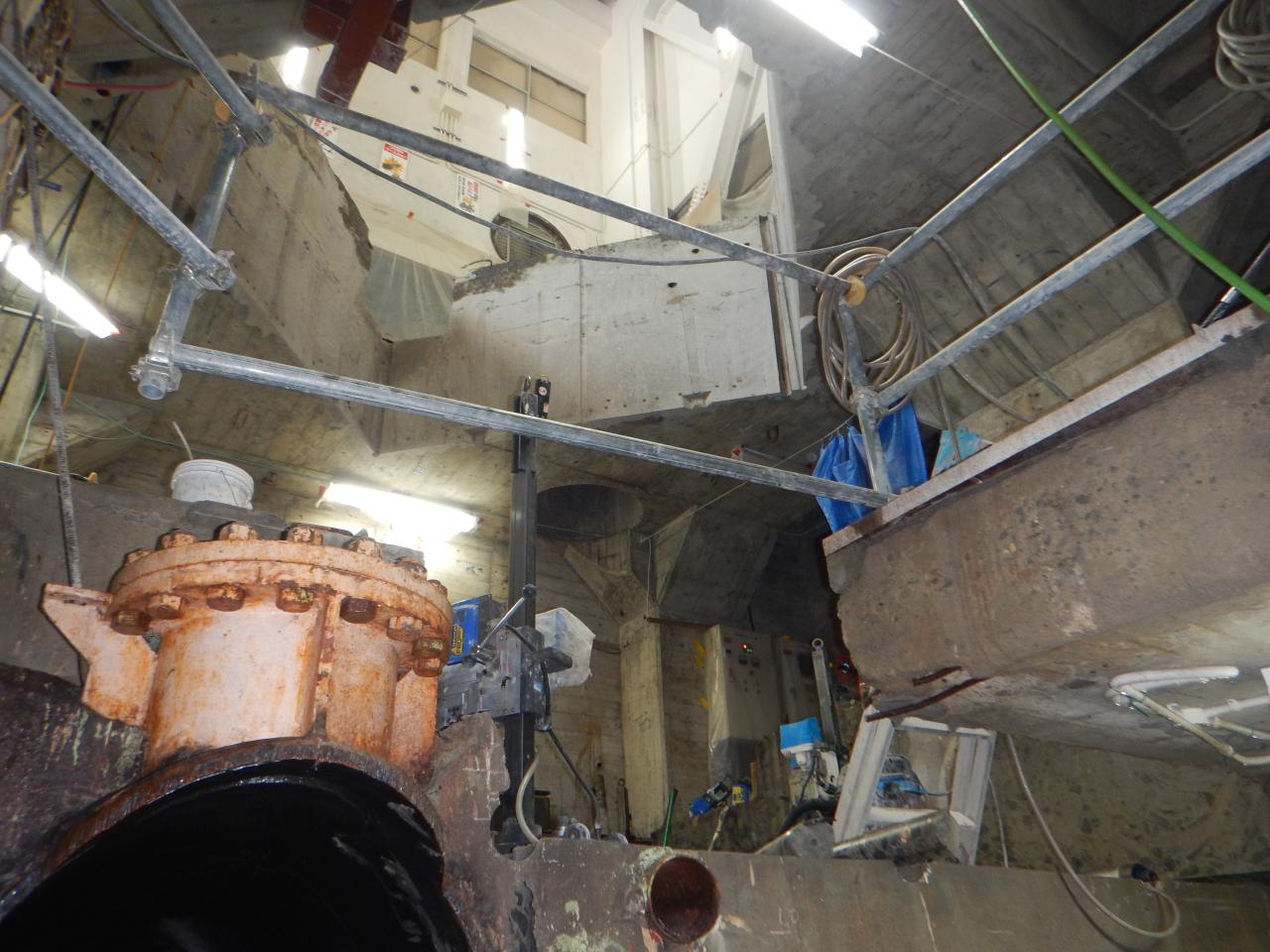

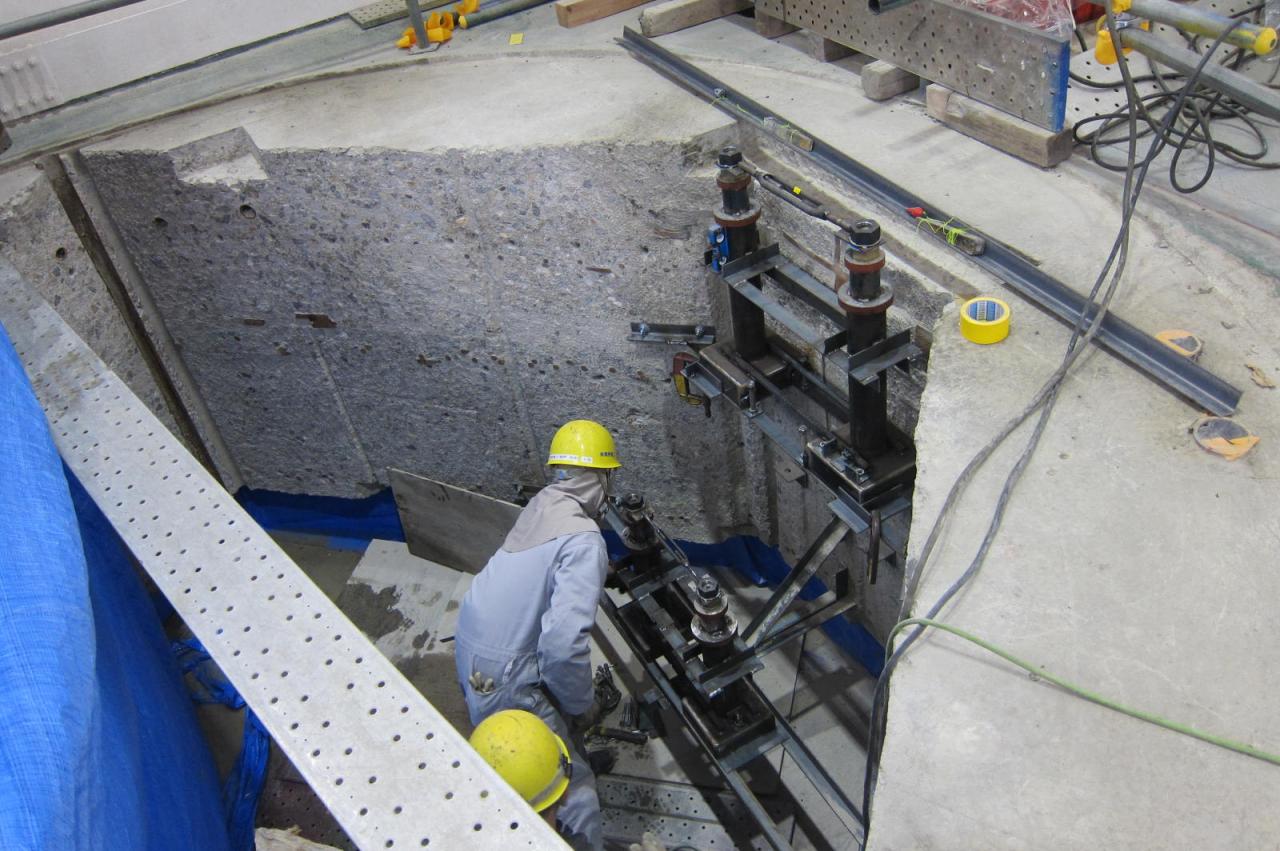

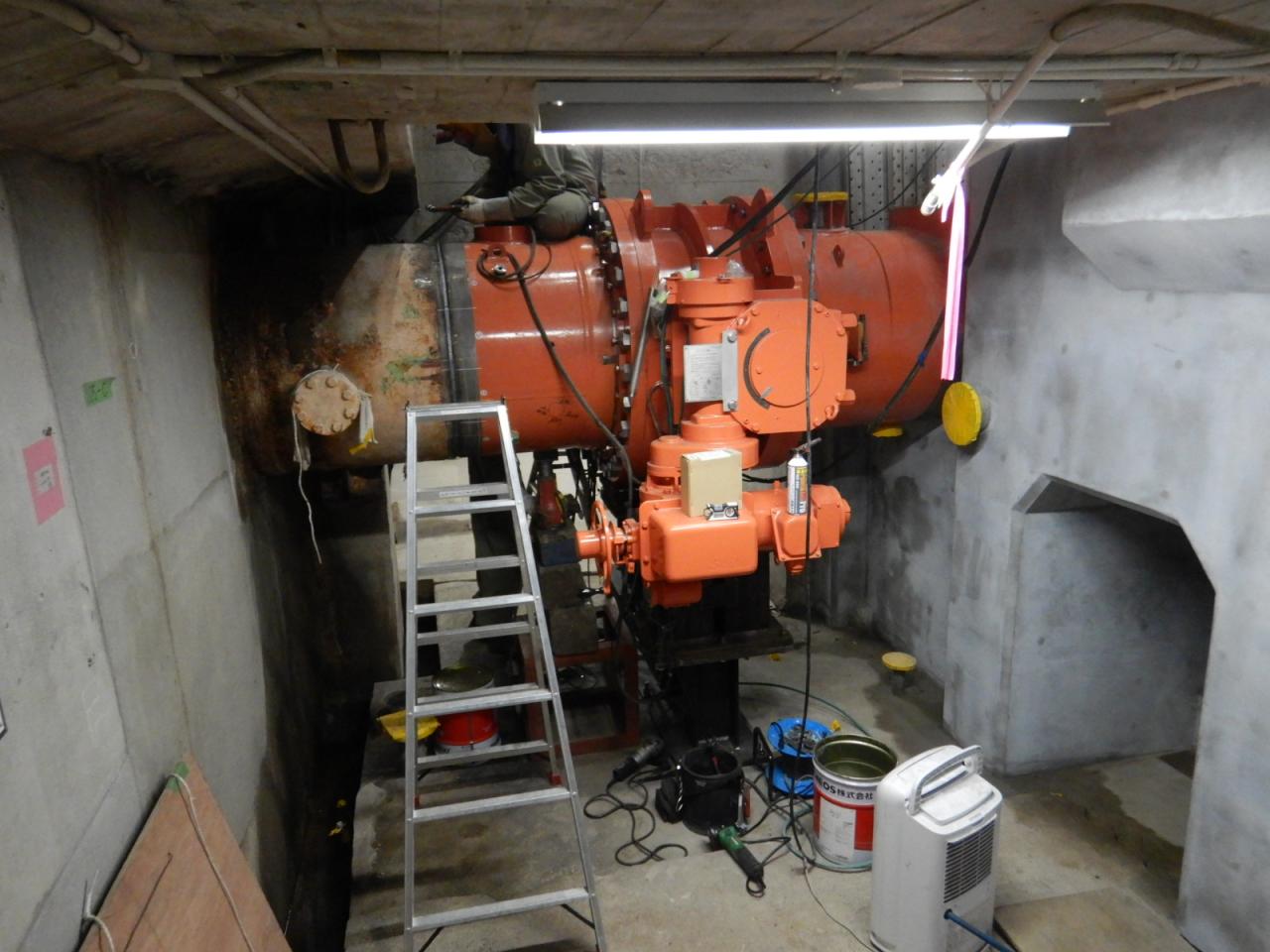

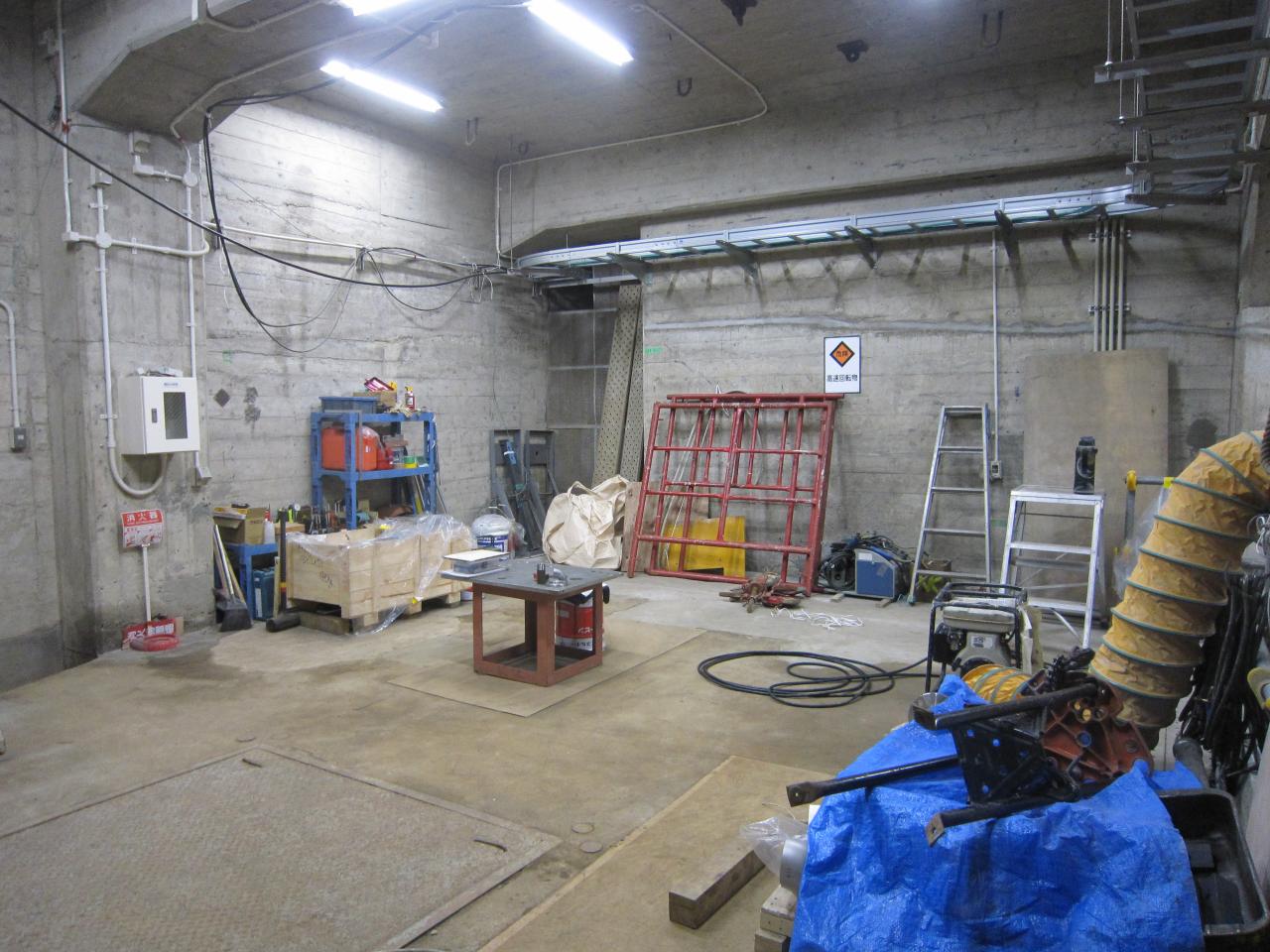

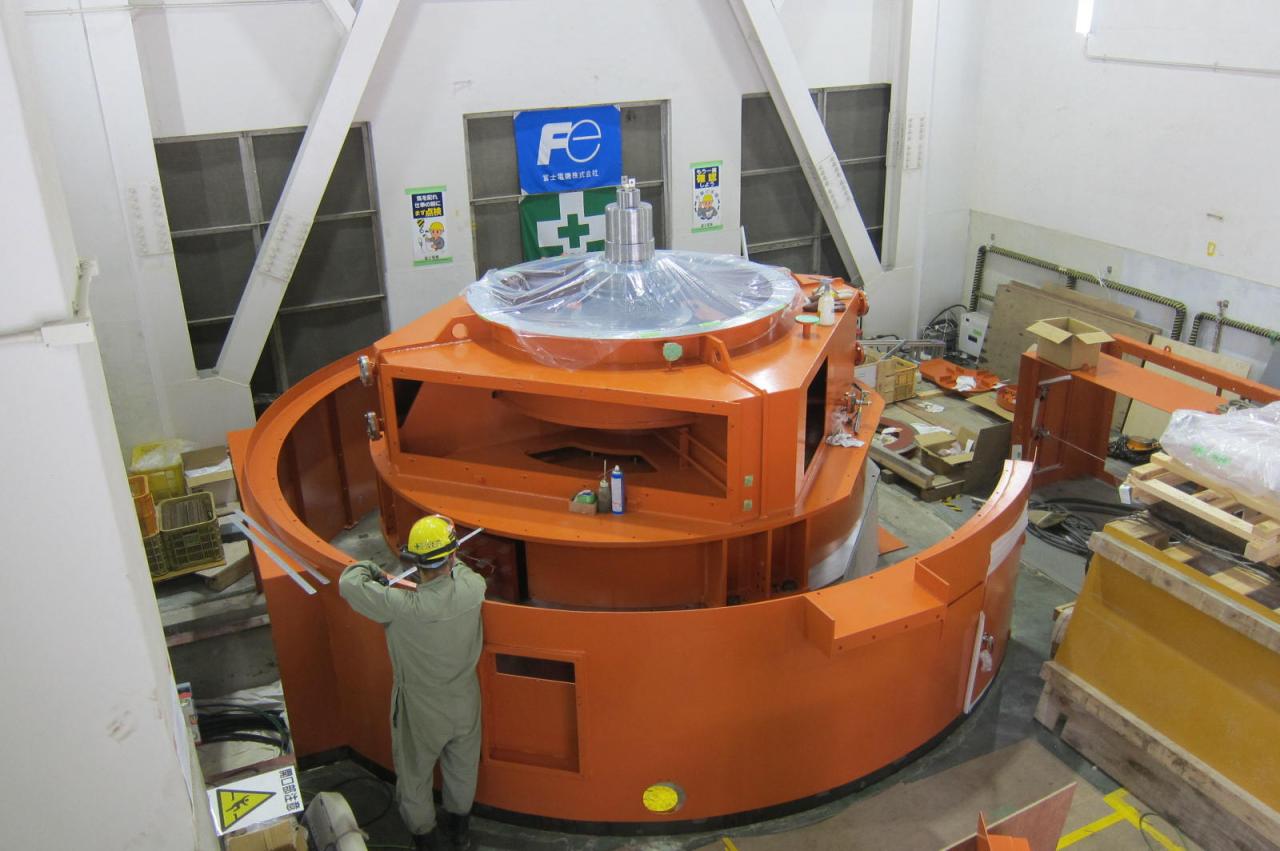

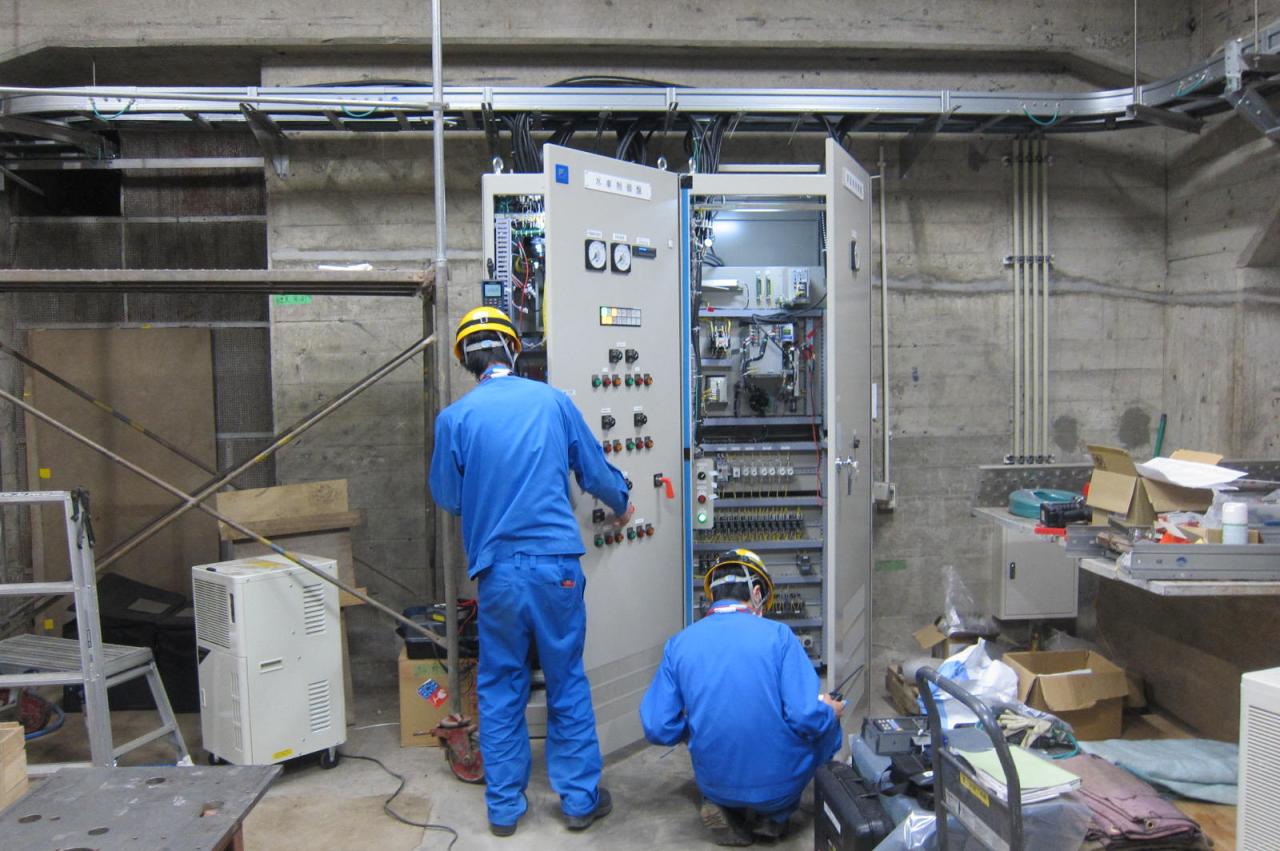

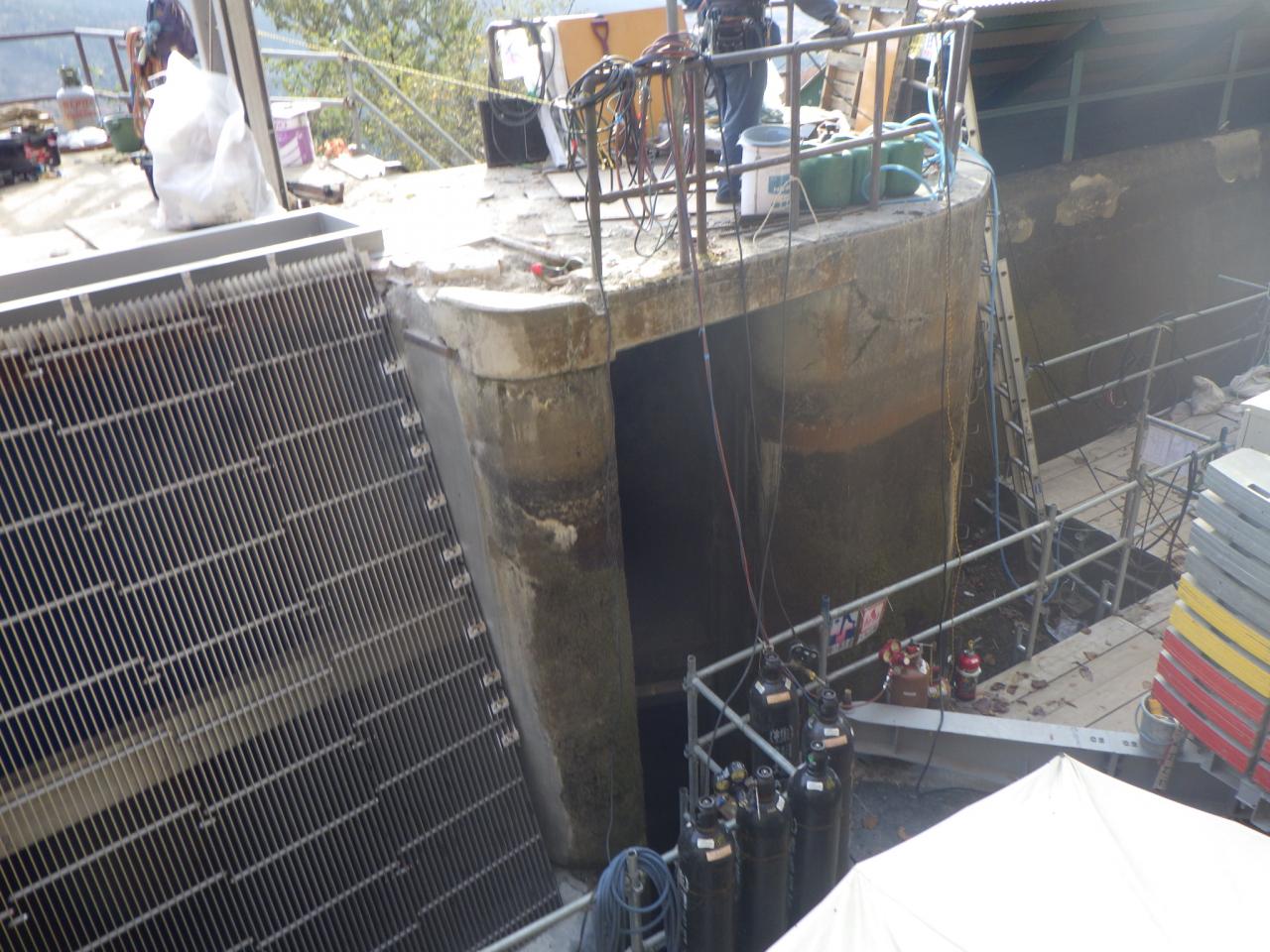

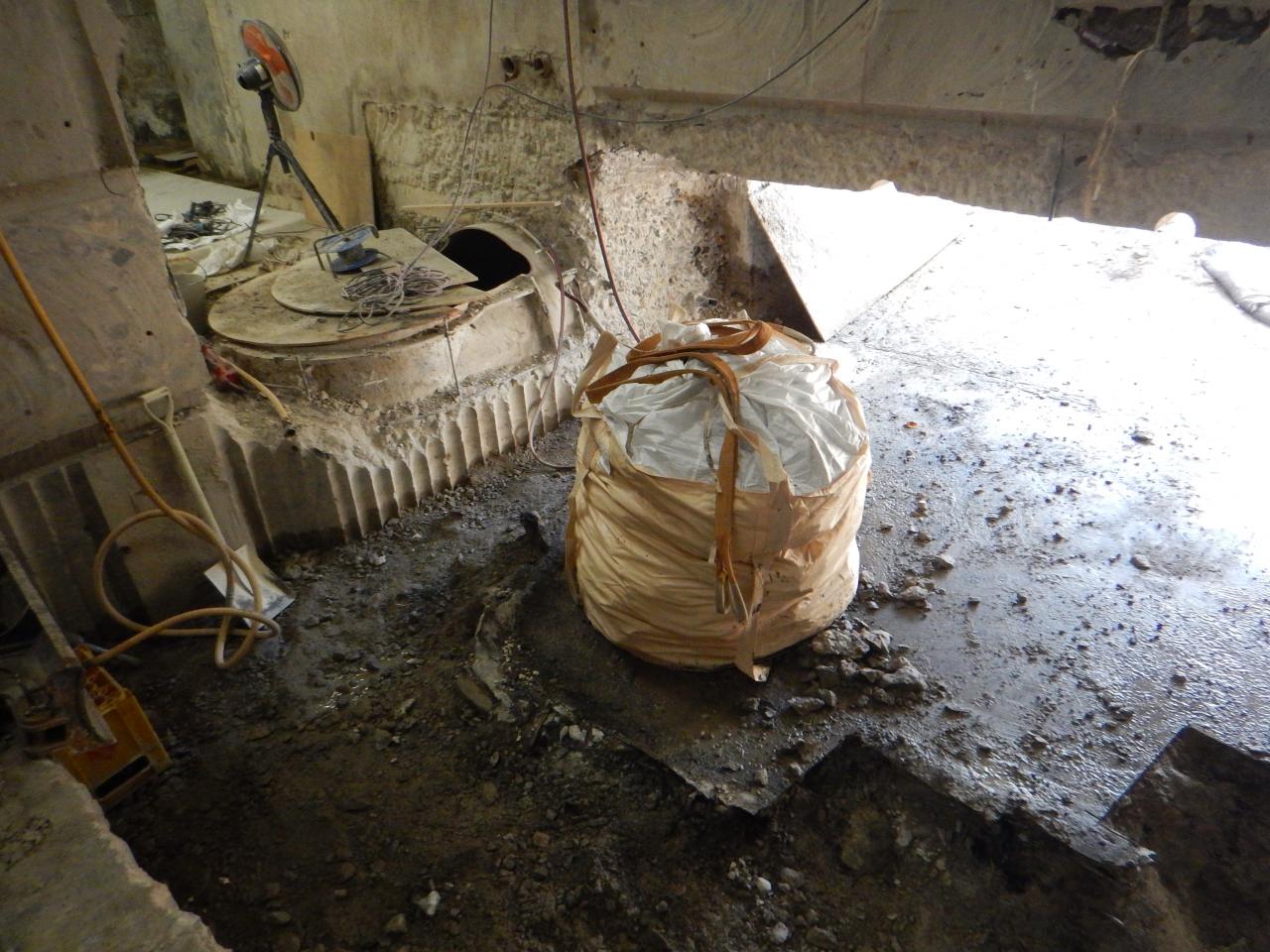

⑤ 2021年9月工事状況

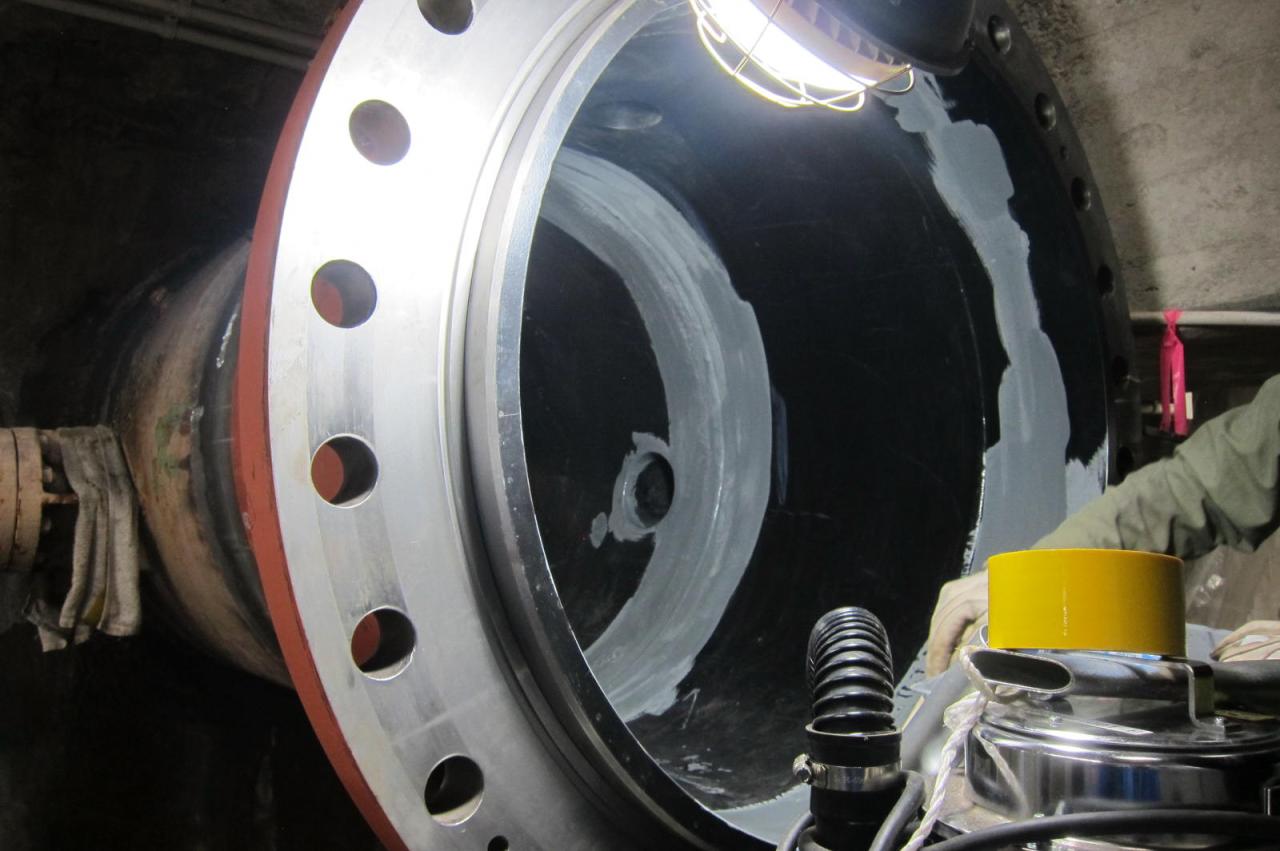

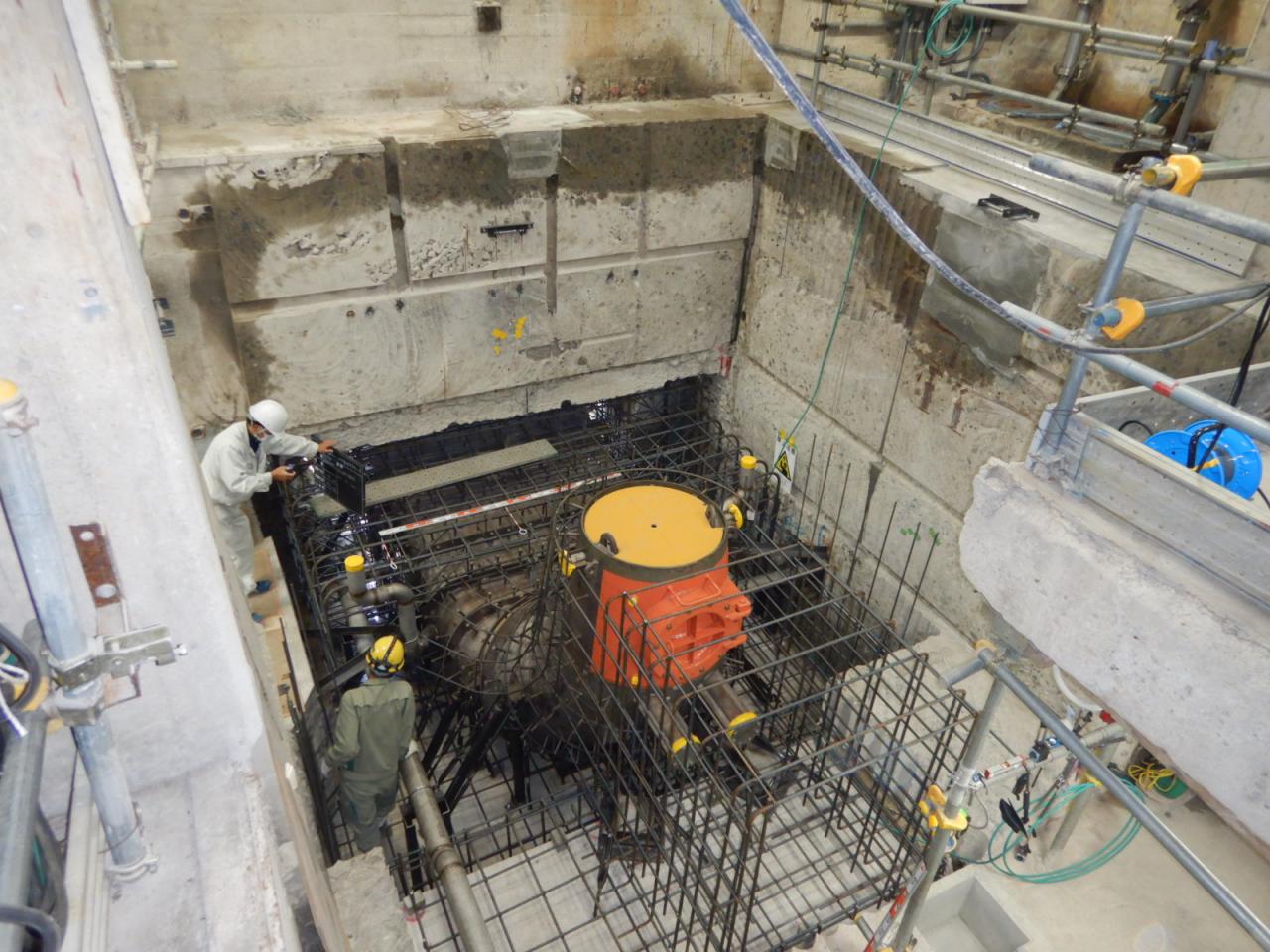

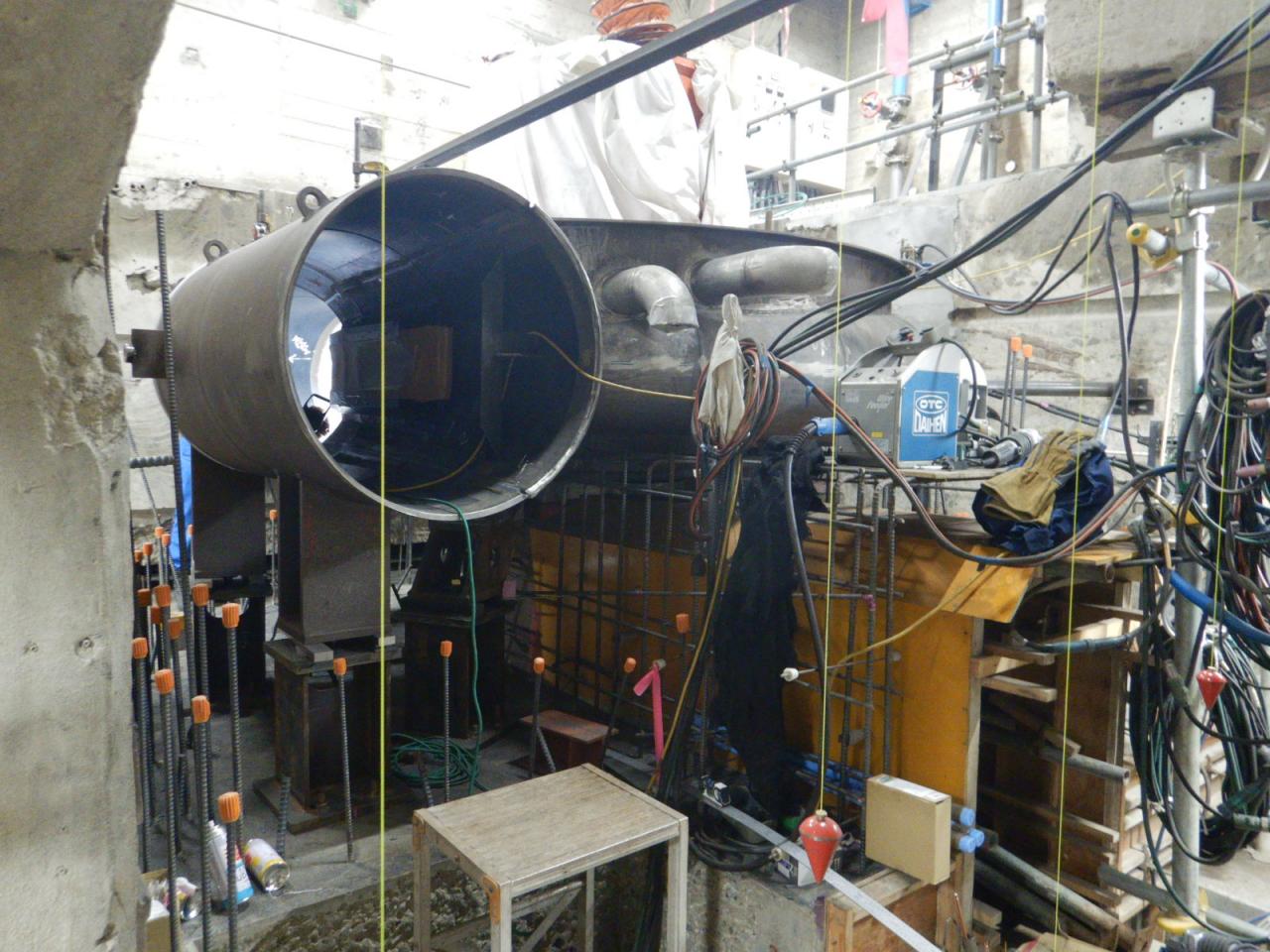

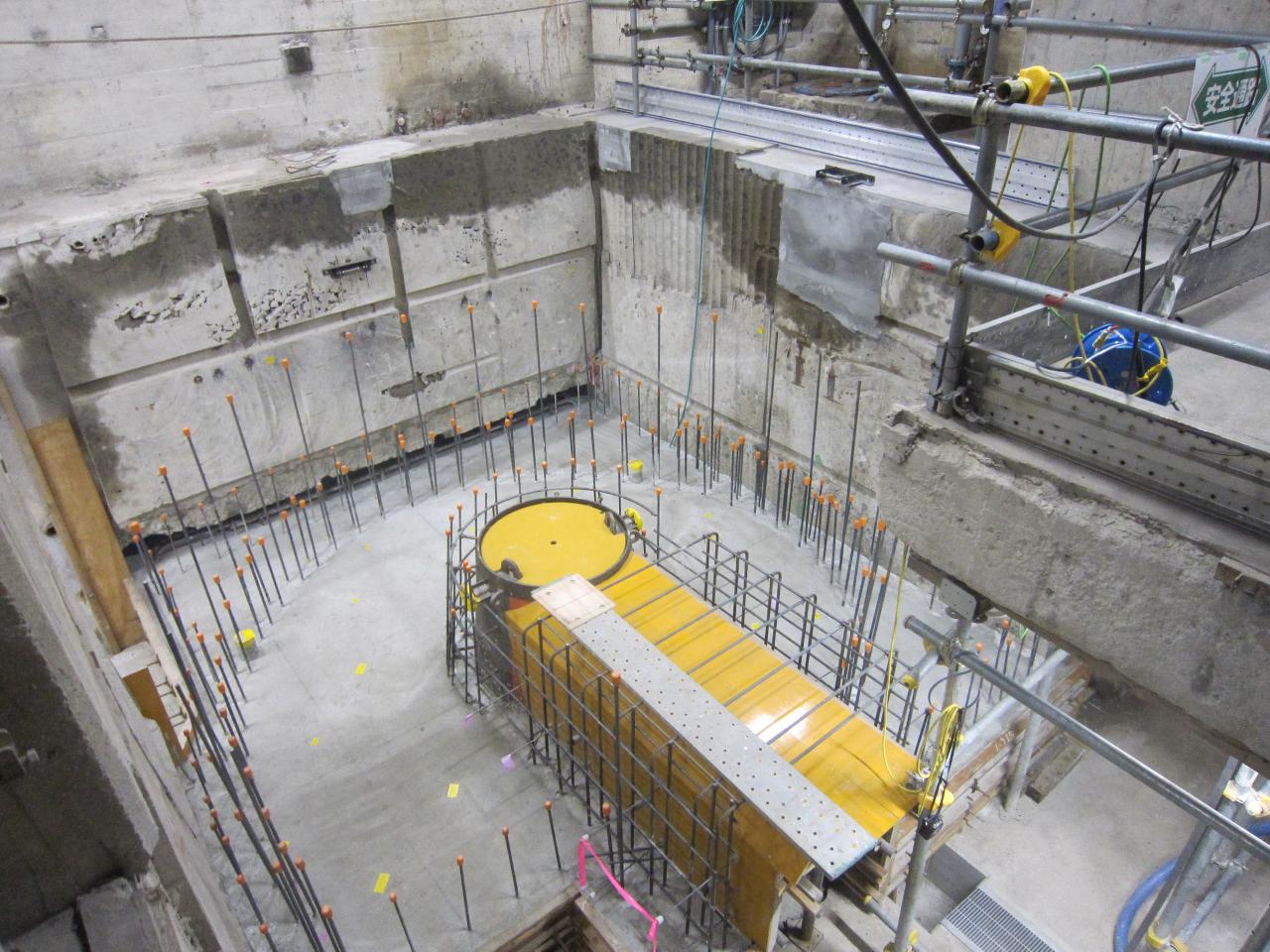

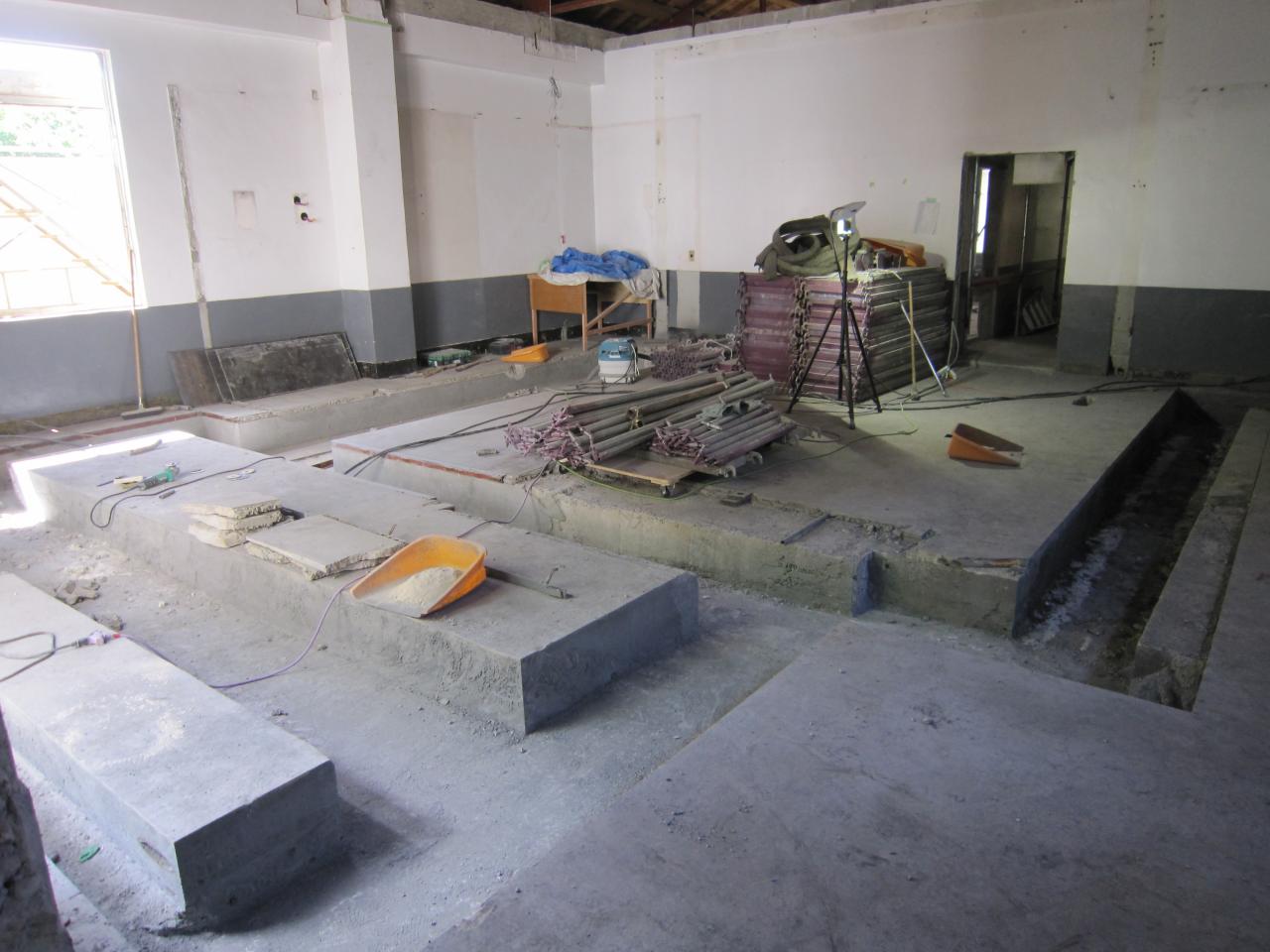

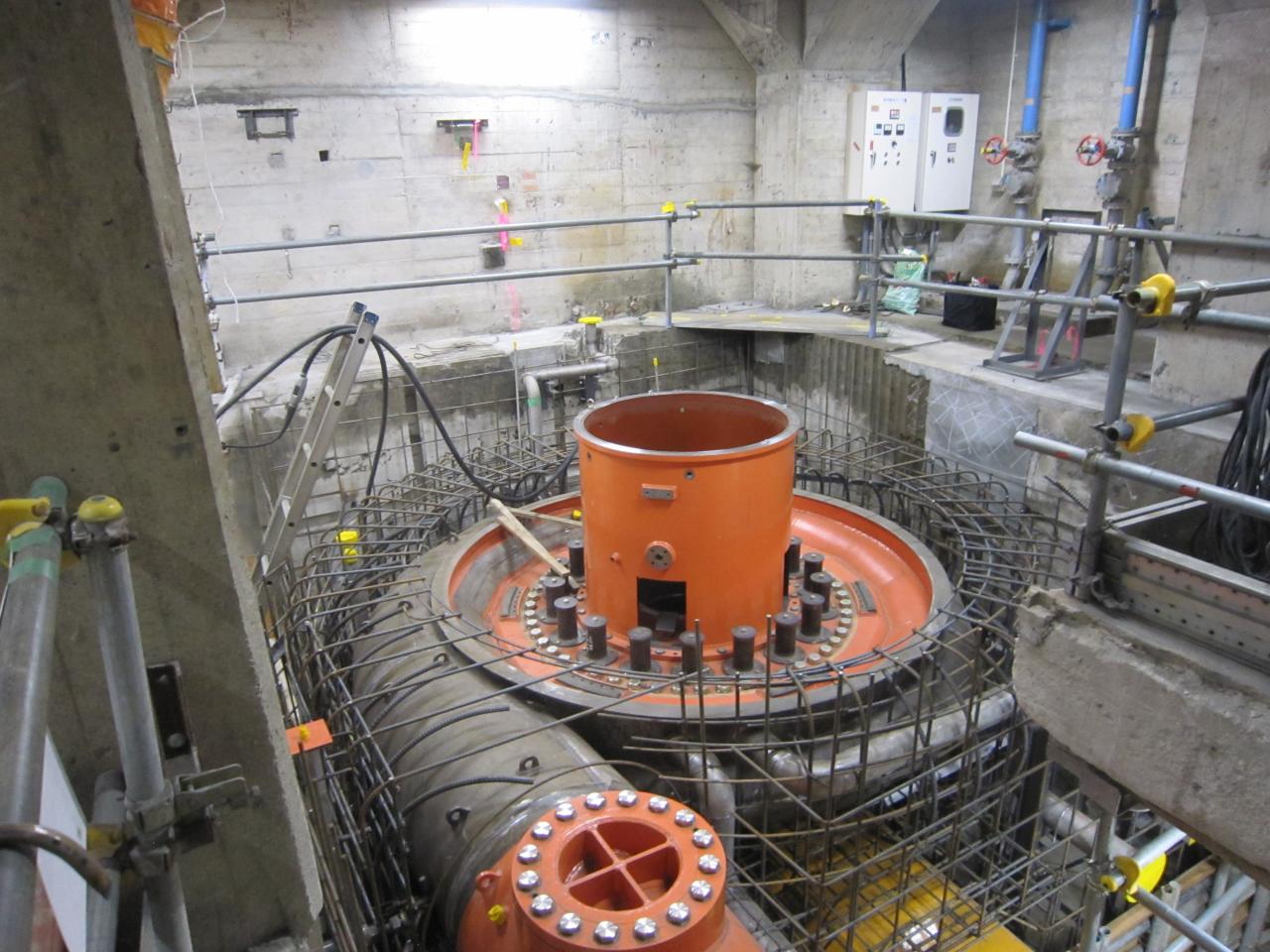

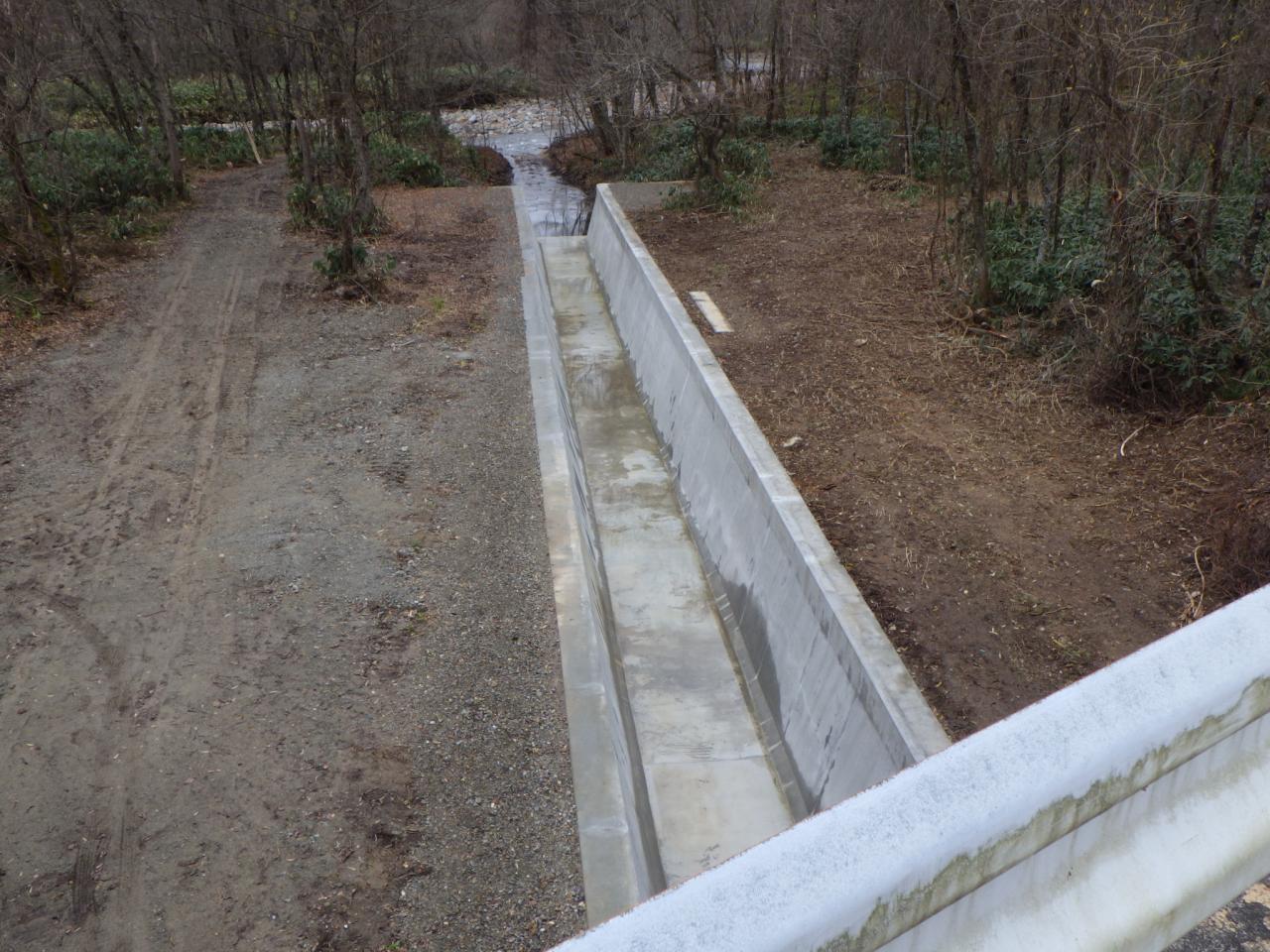

⑥ 2021年10月工事状況

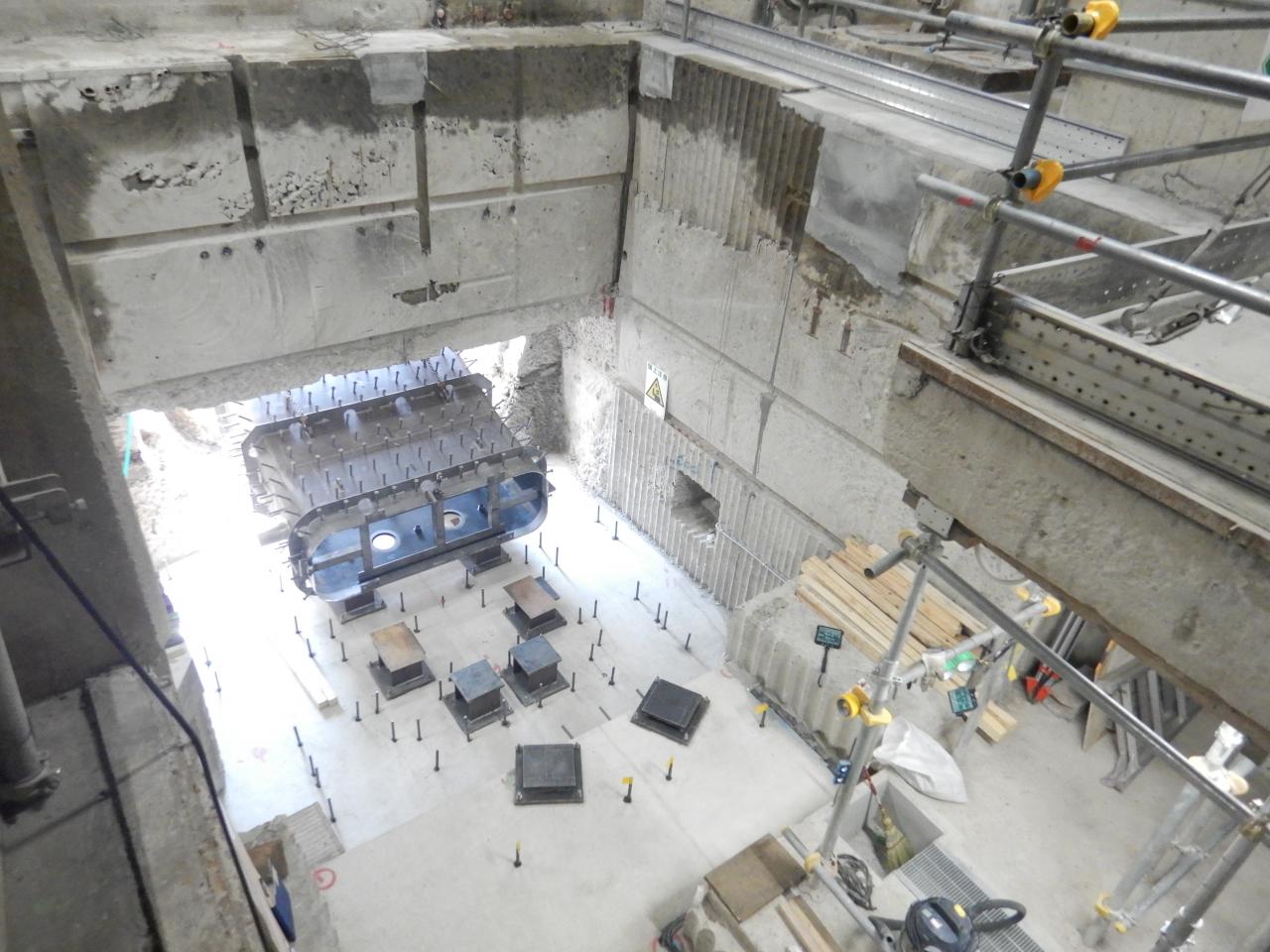

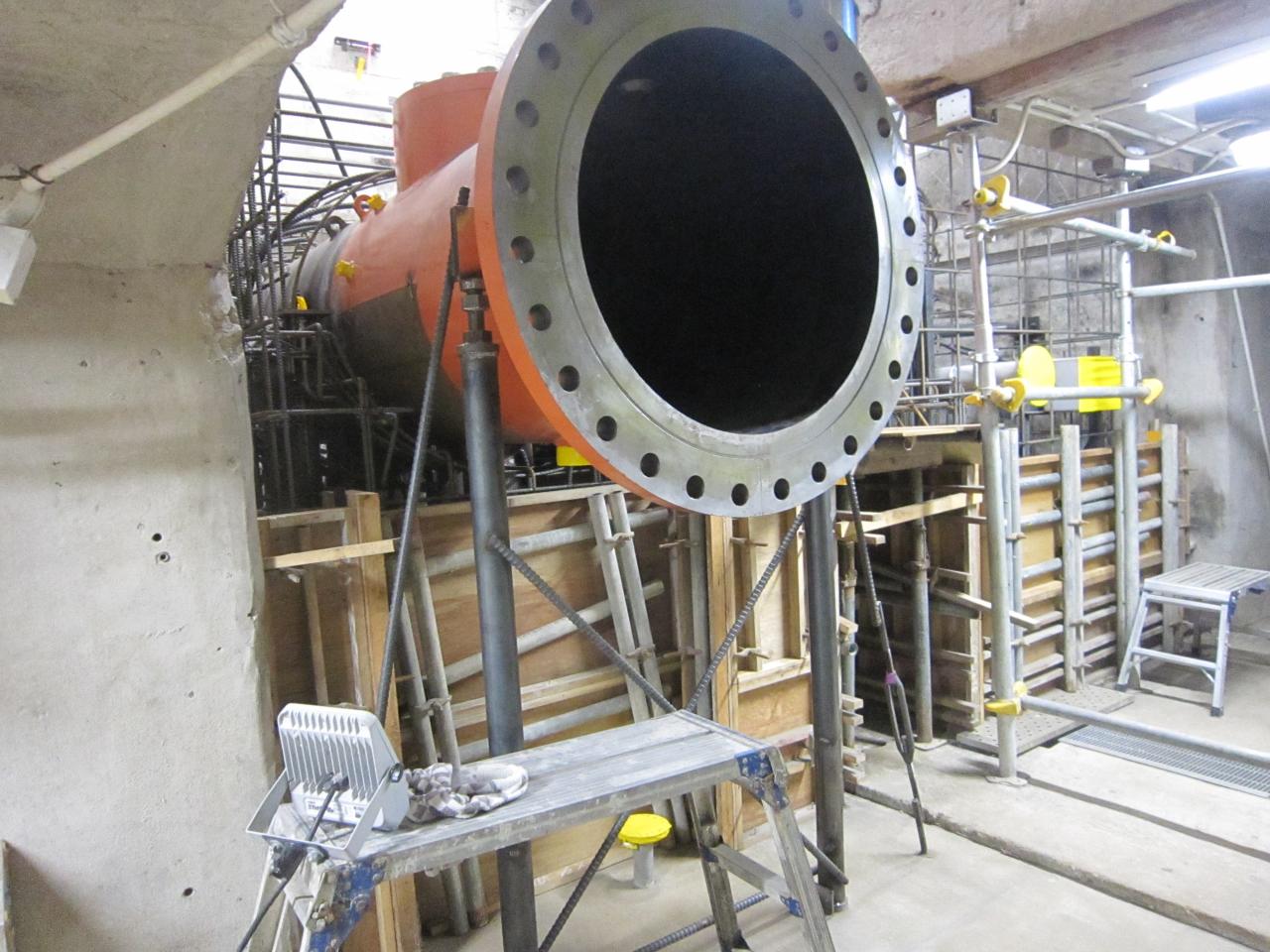

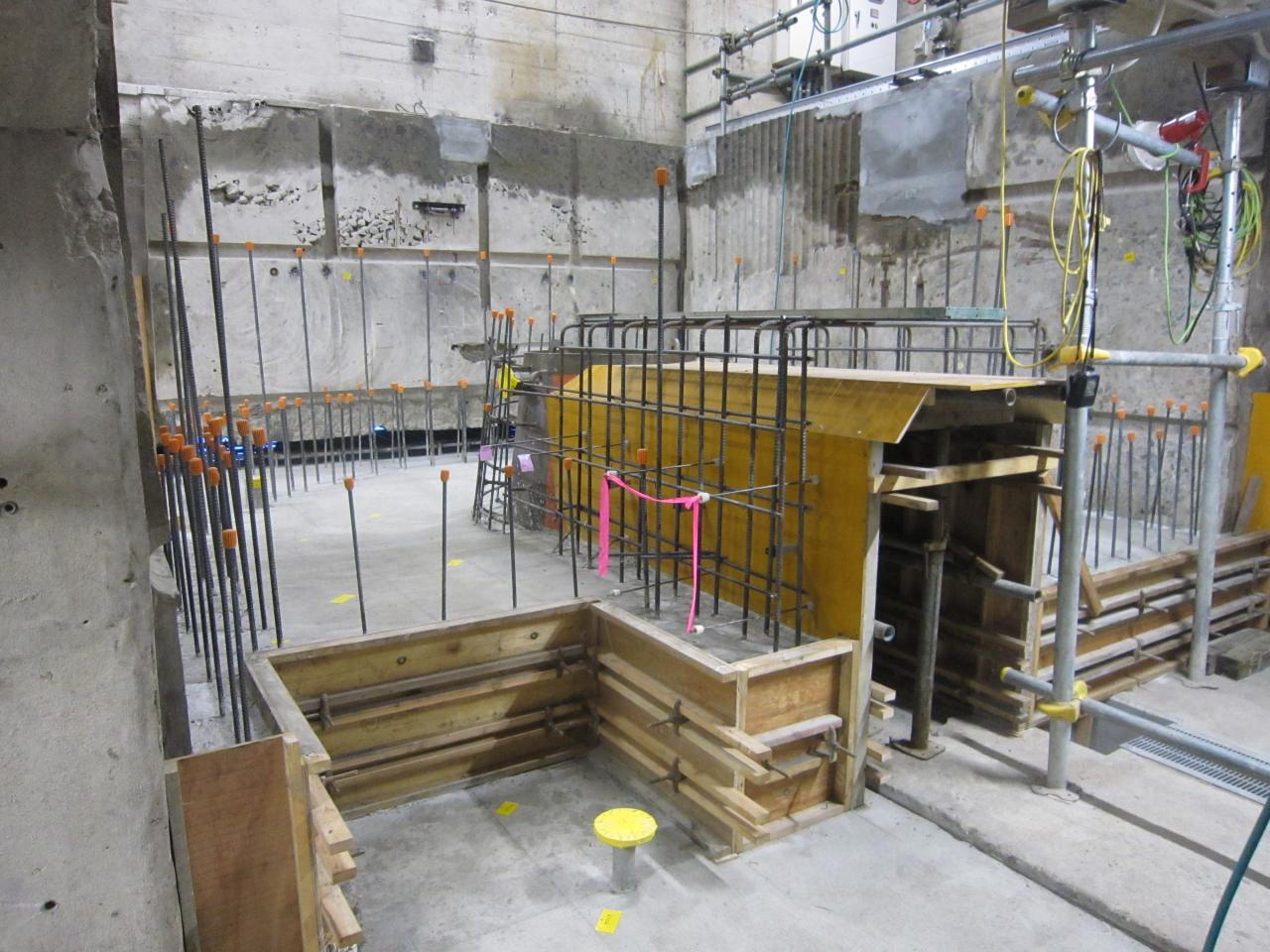

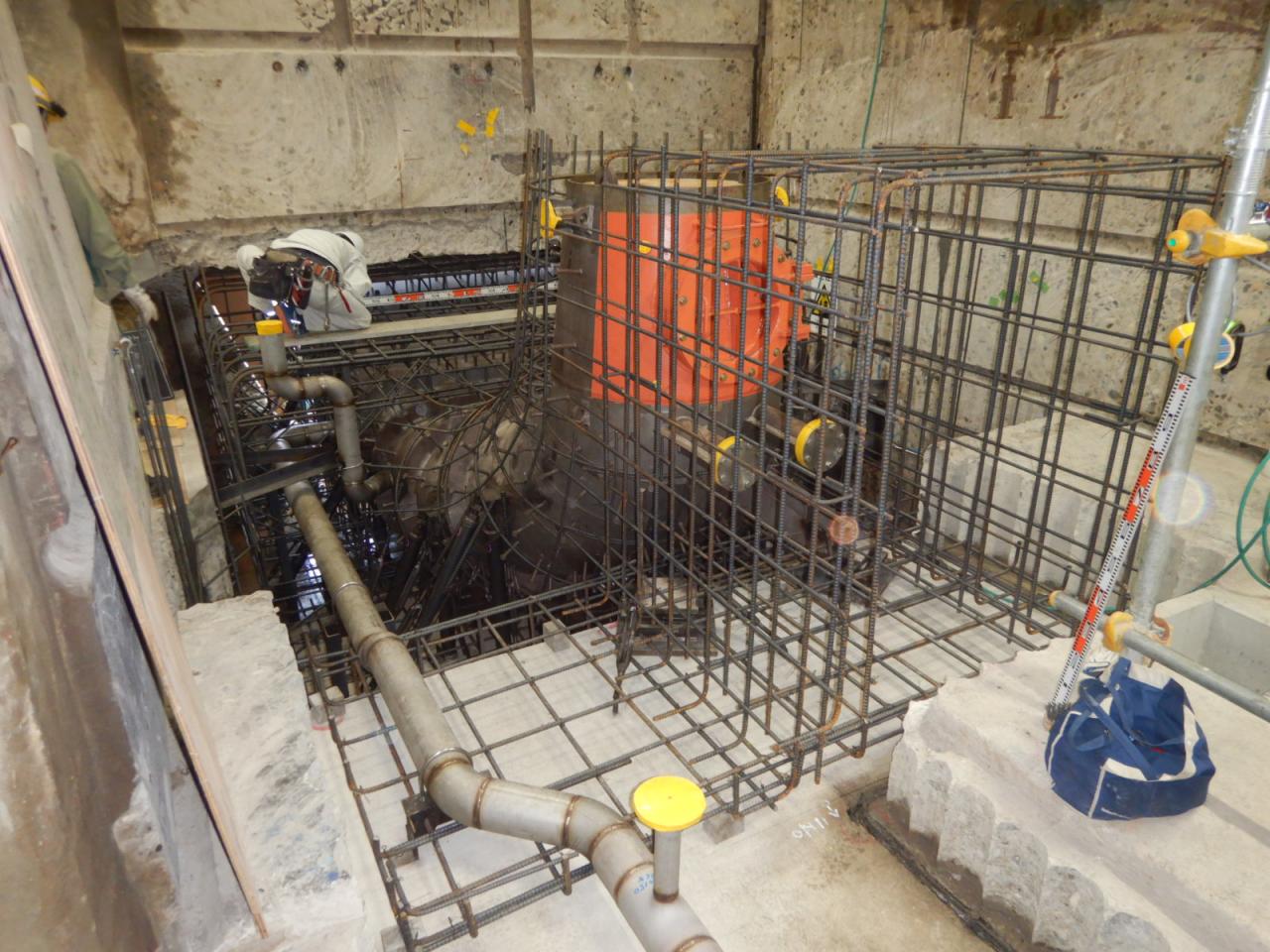

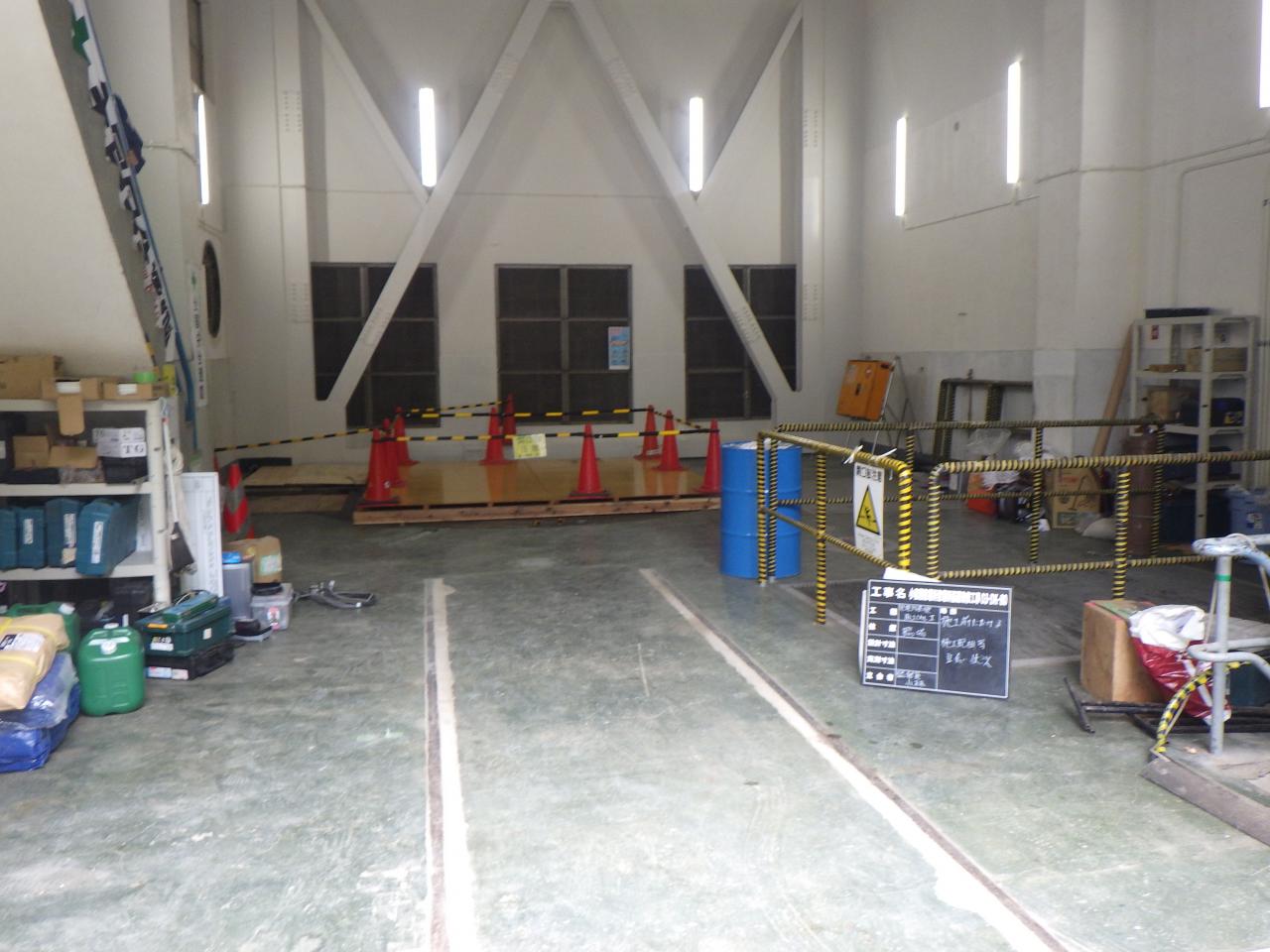

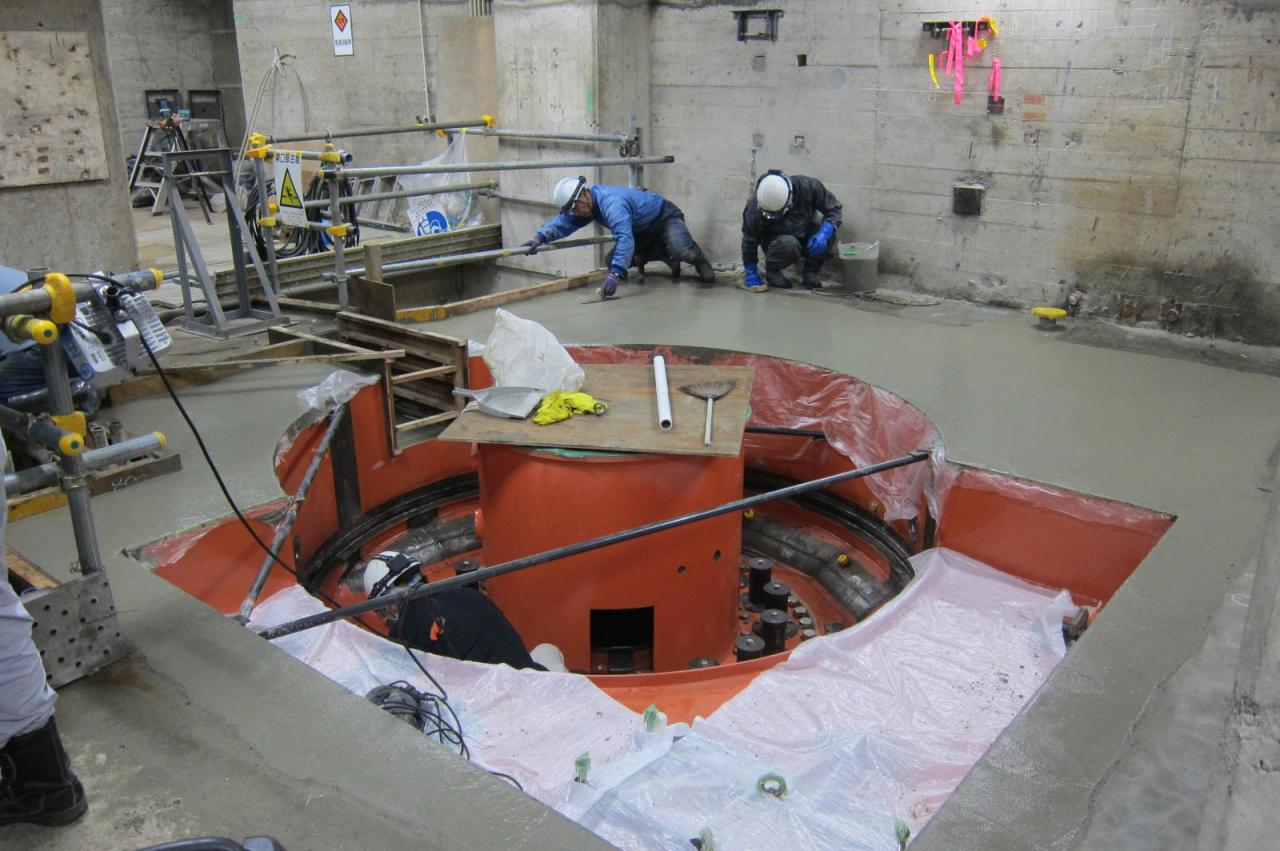

⑦ 2021年11月工事状況

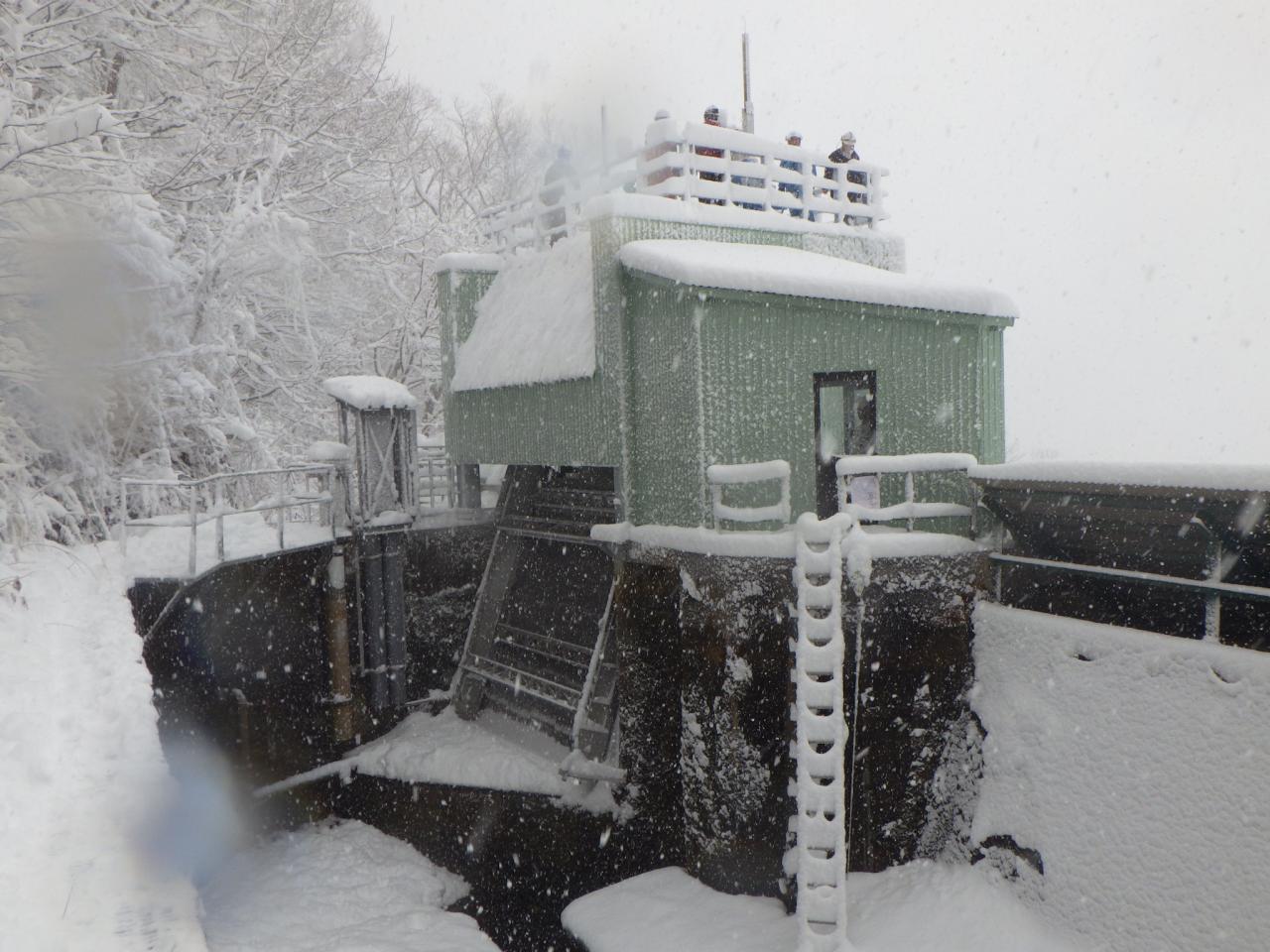

2021年11月29日をもって今年度の現地工事を終了し、冬期休工(4月中旬までを予定)となっています。
2022年4月25日、冬期休工を解除し、水車発電機等の更新工事を再開しました。

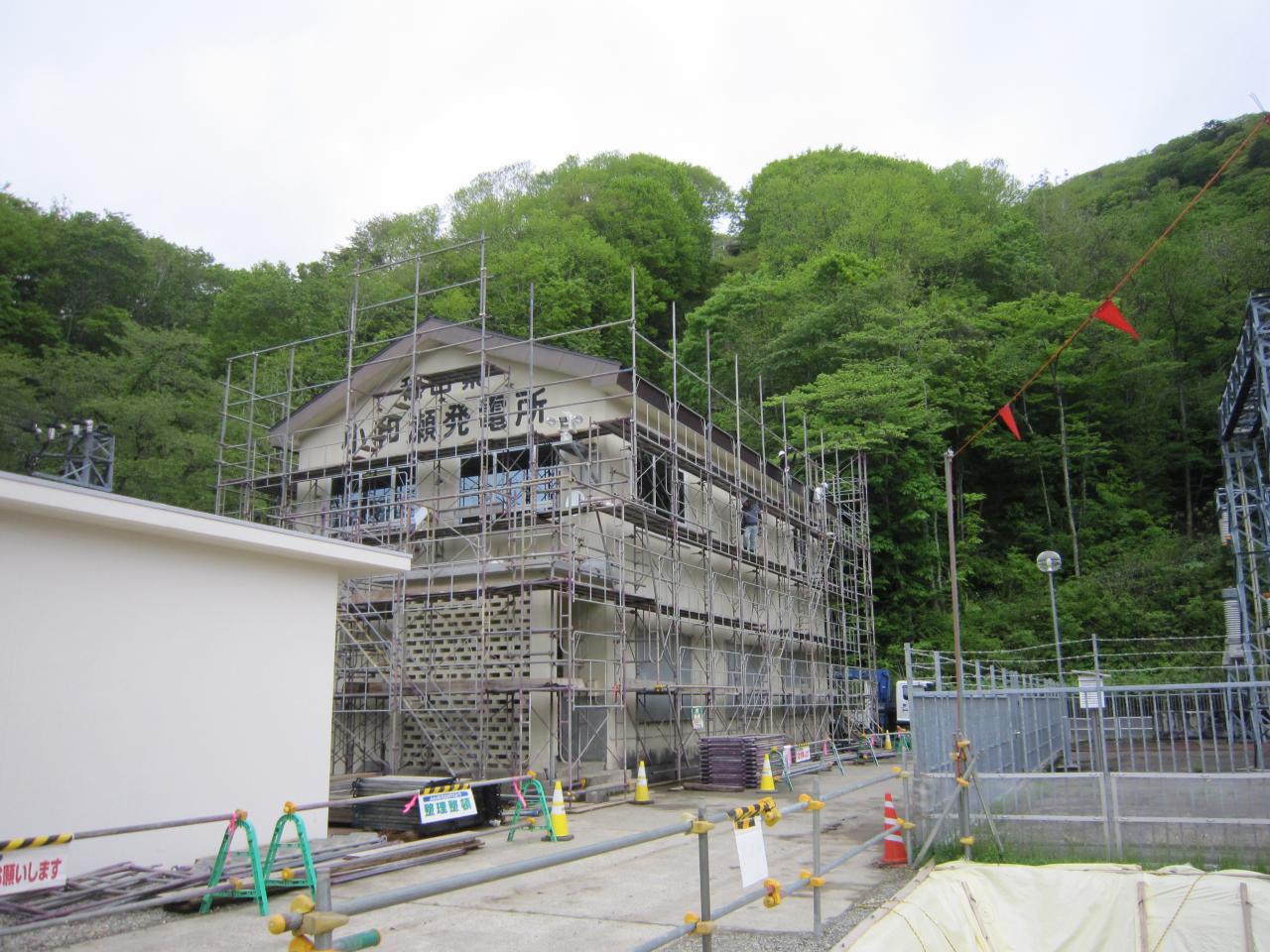

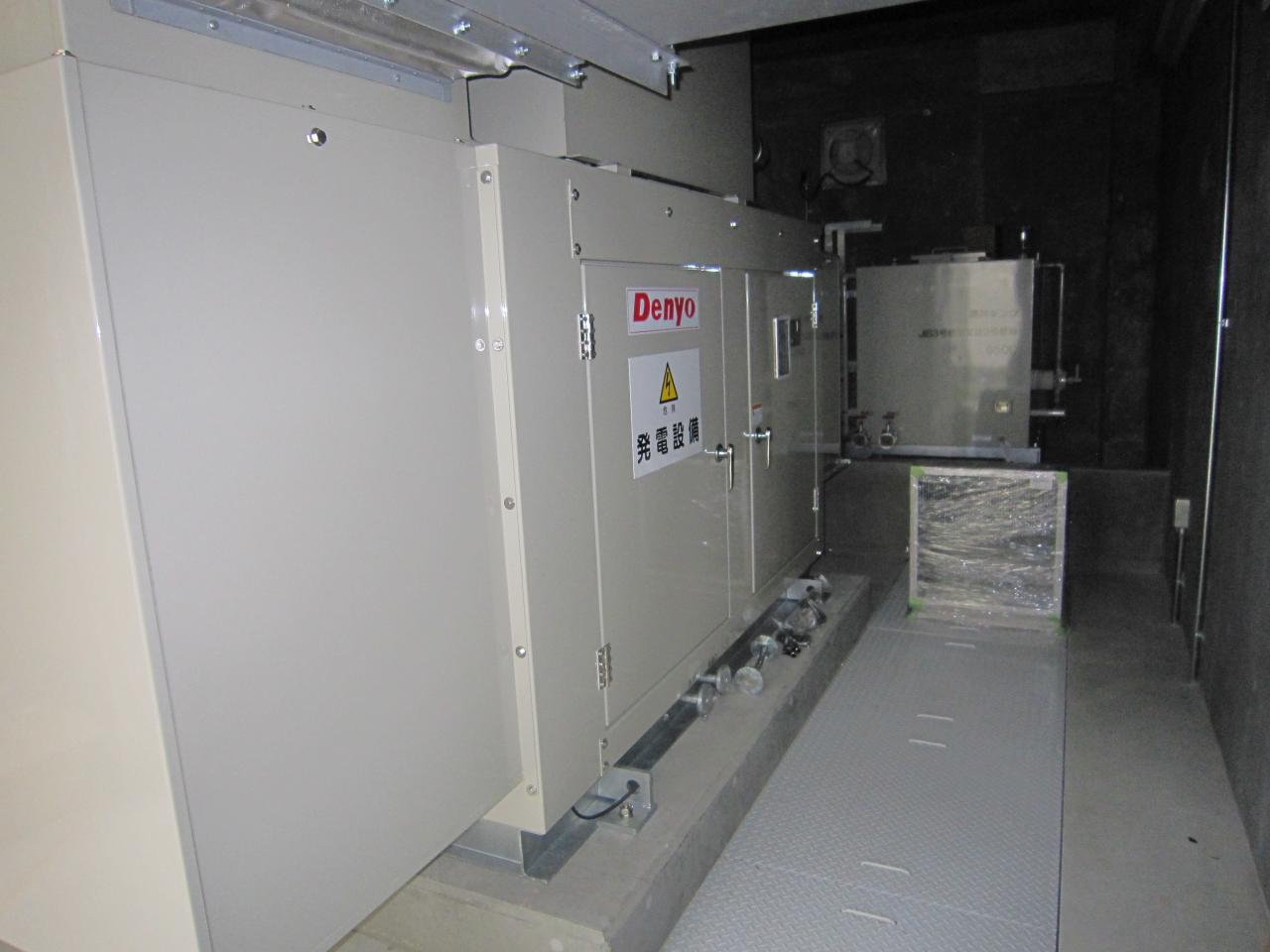

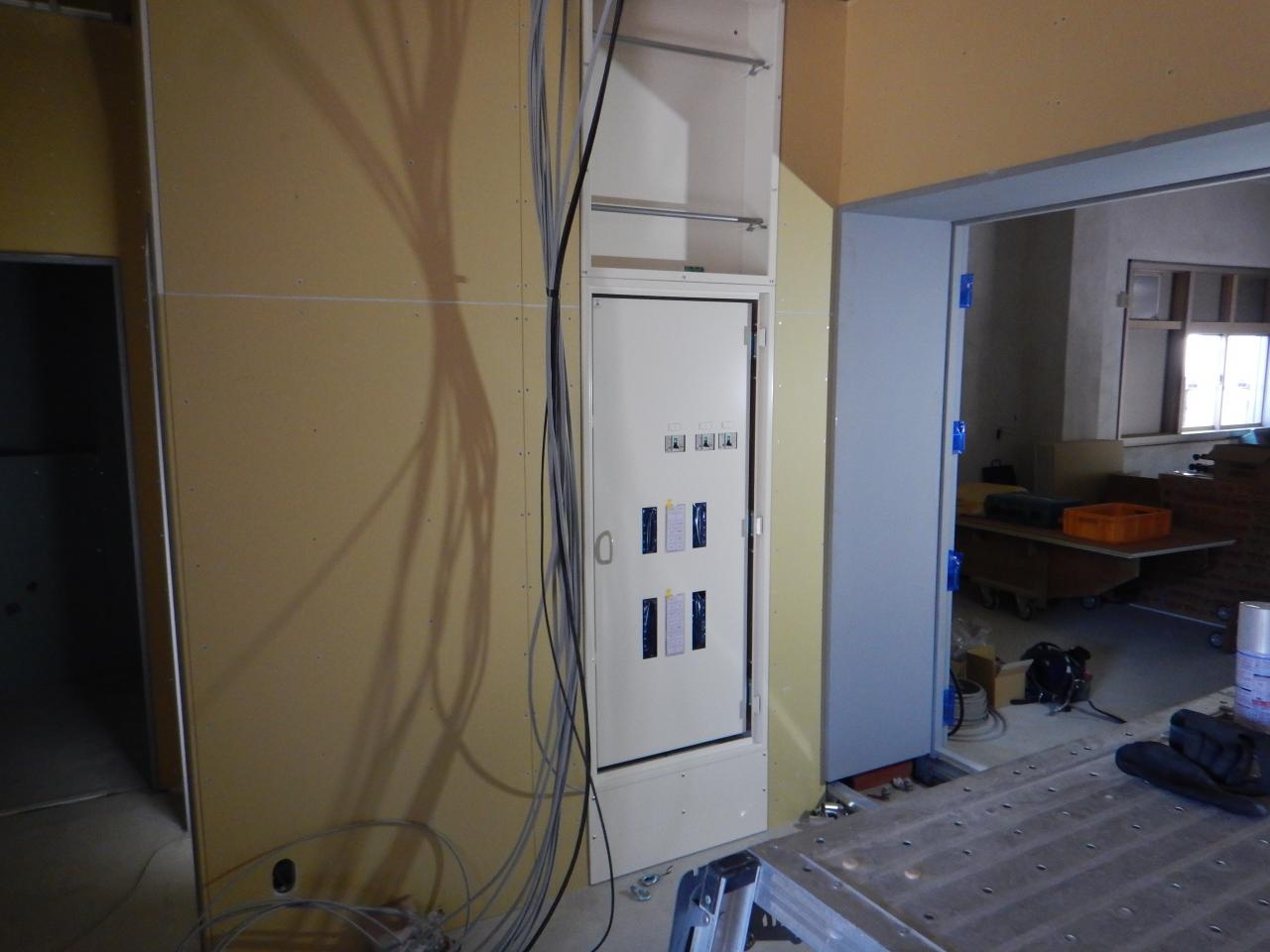

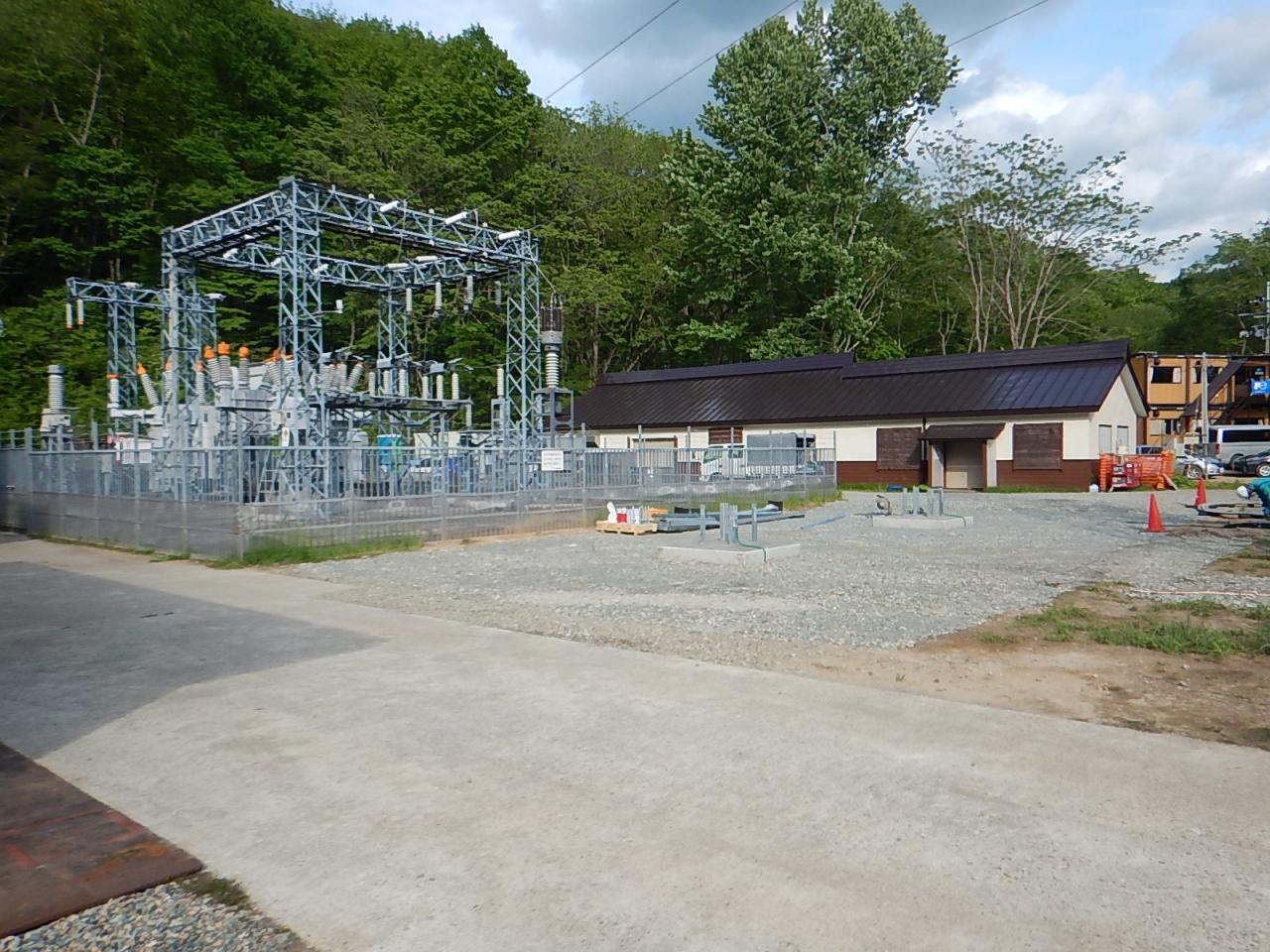

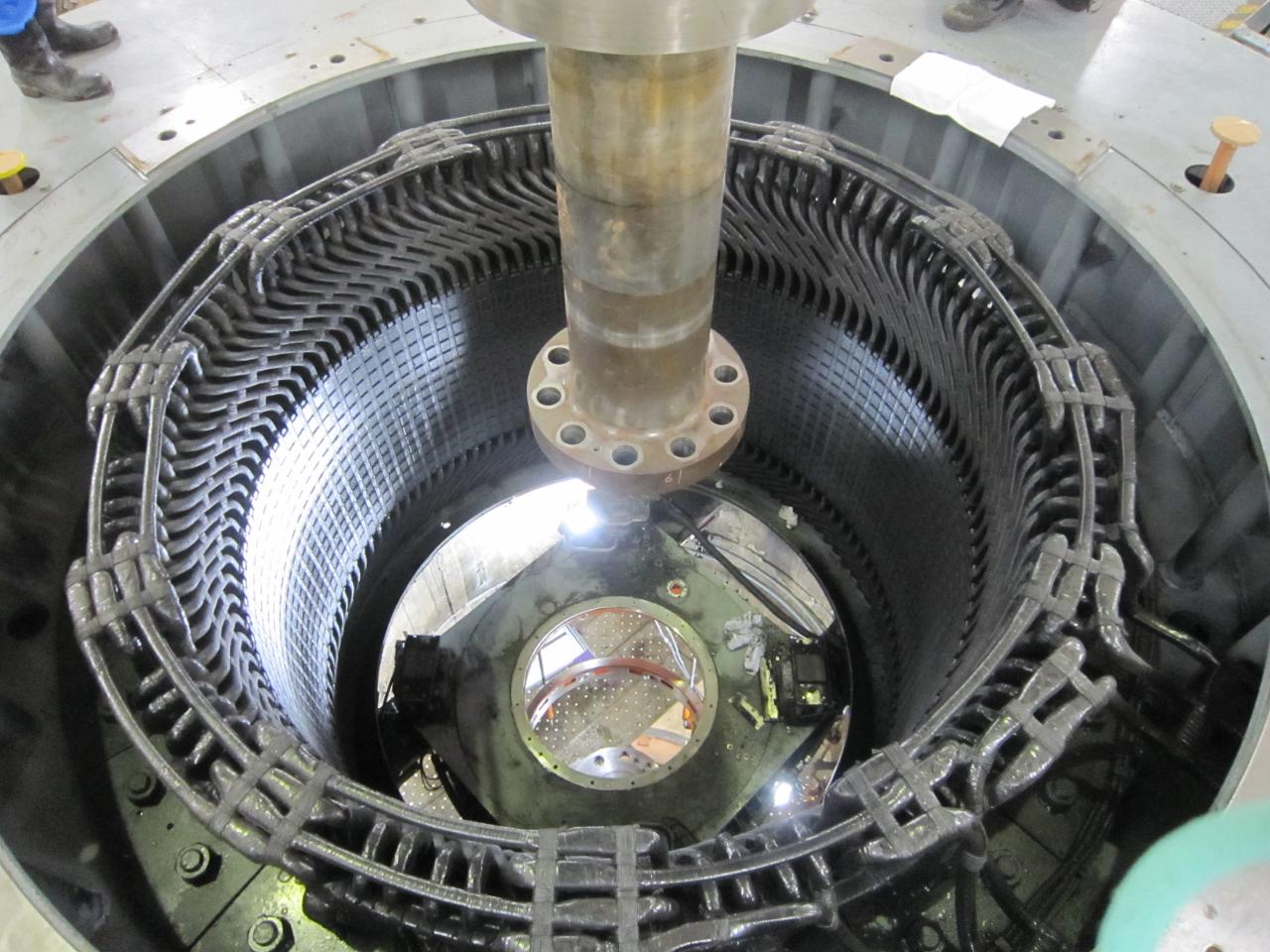

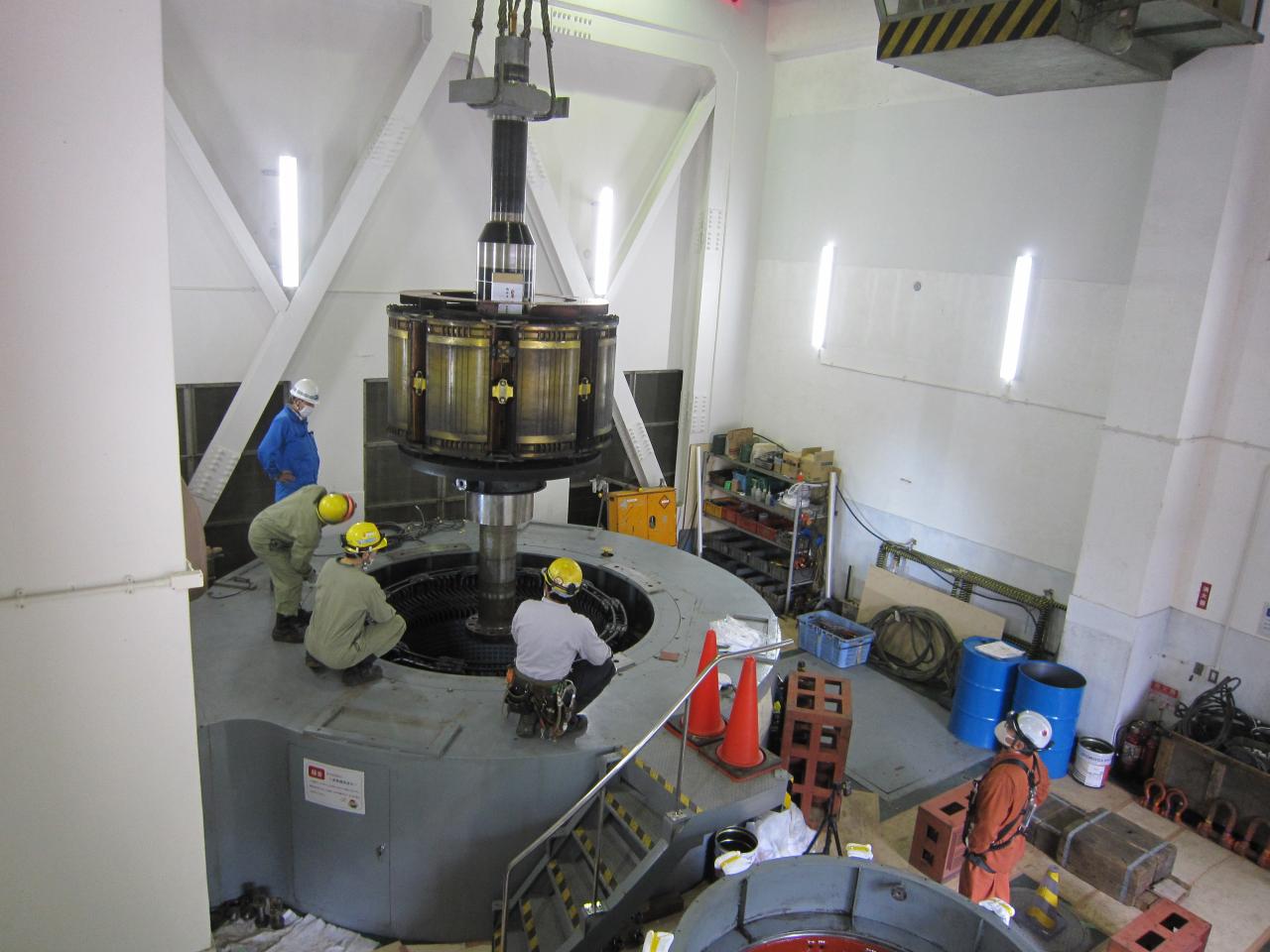

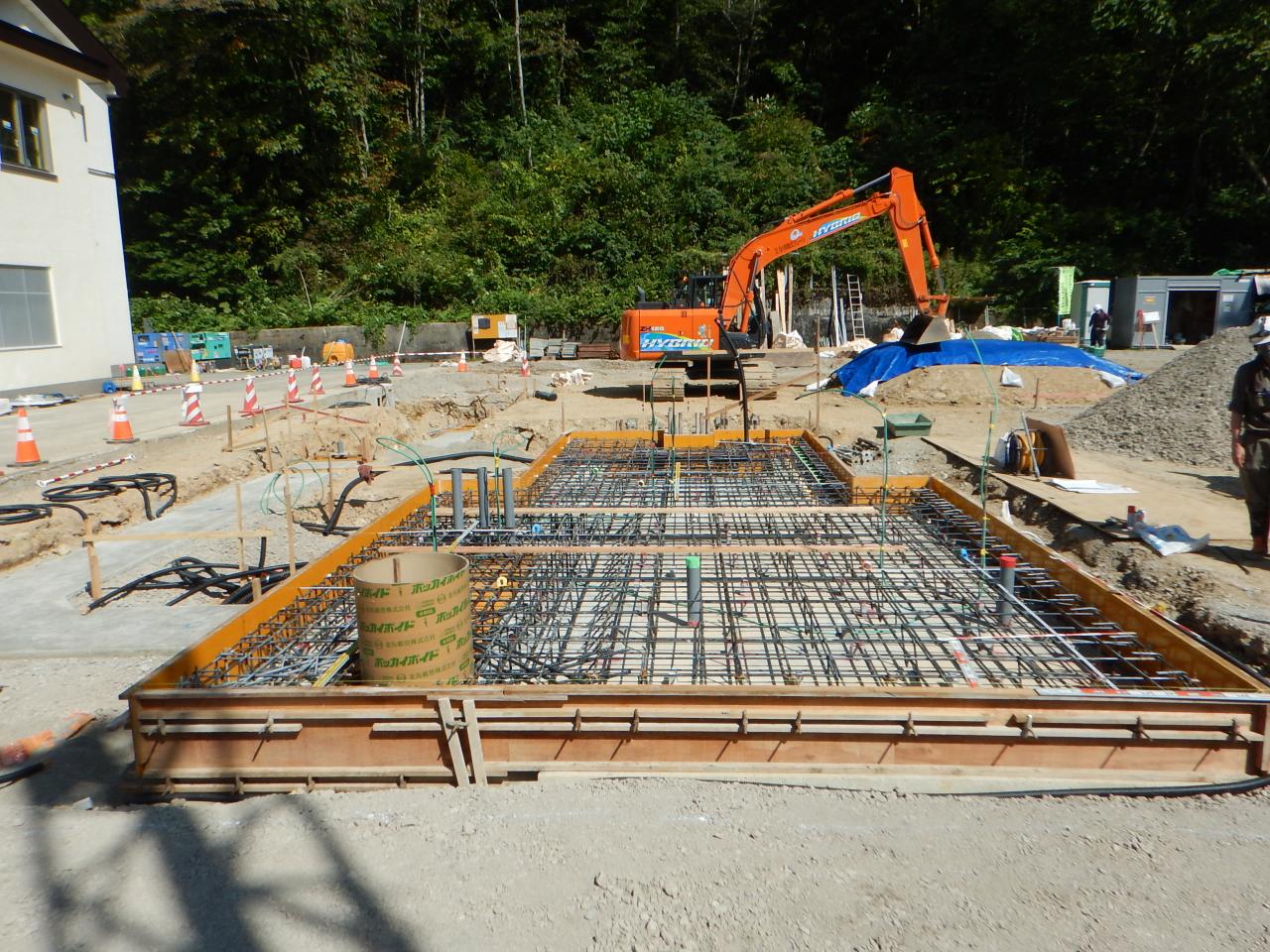

⑧ 2022年5月工事状況

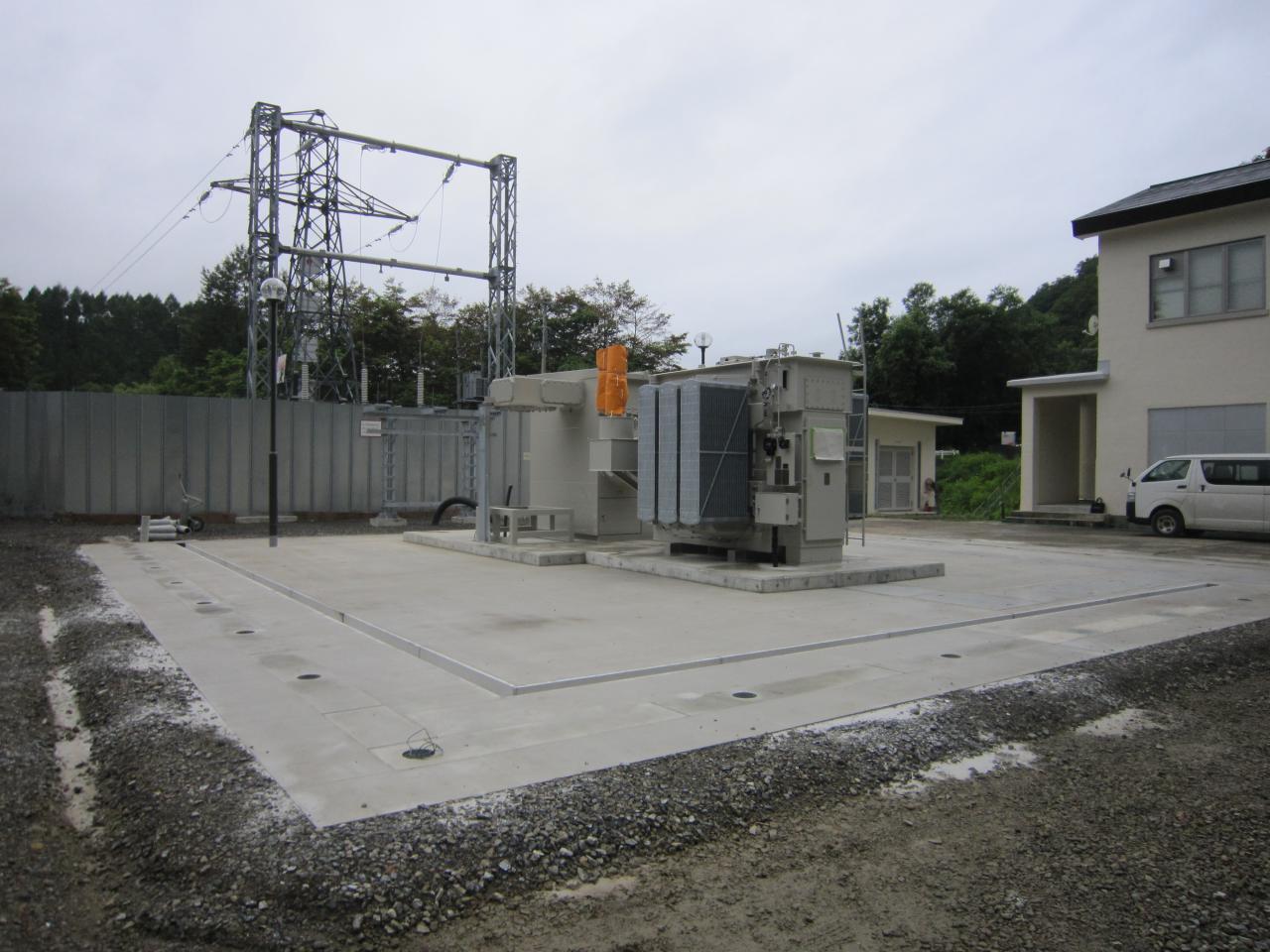

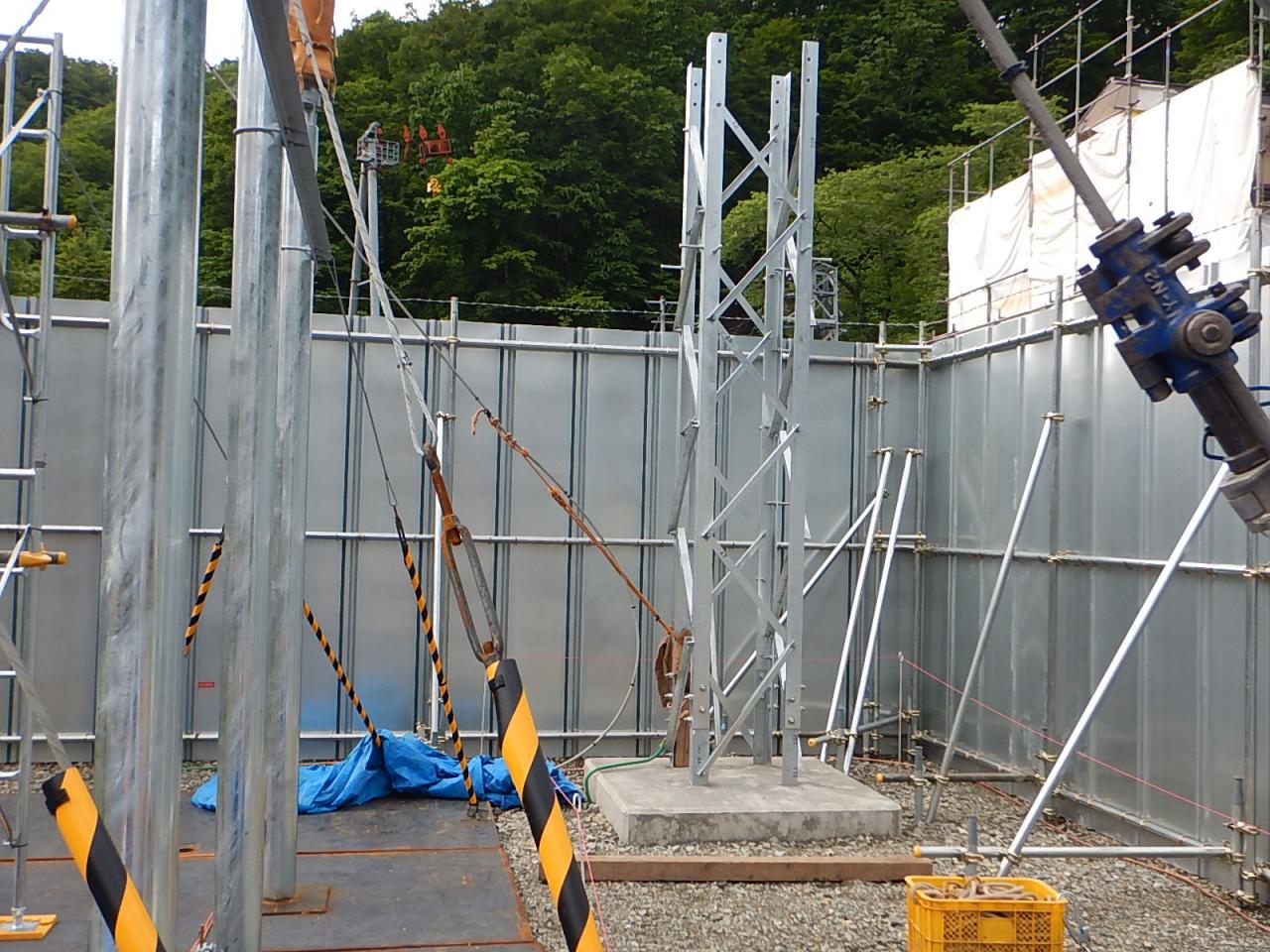

⑨ 2022年6月工事状況

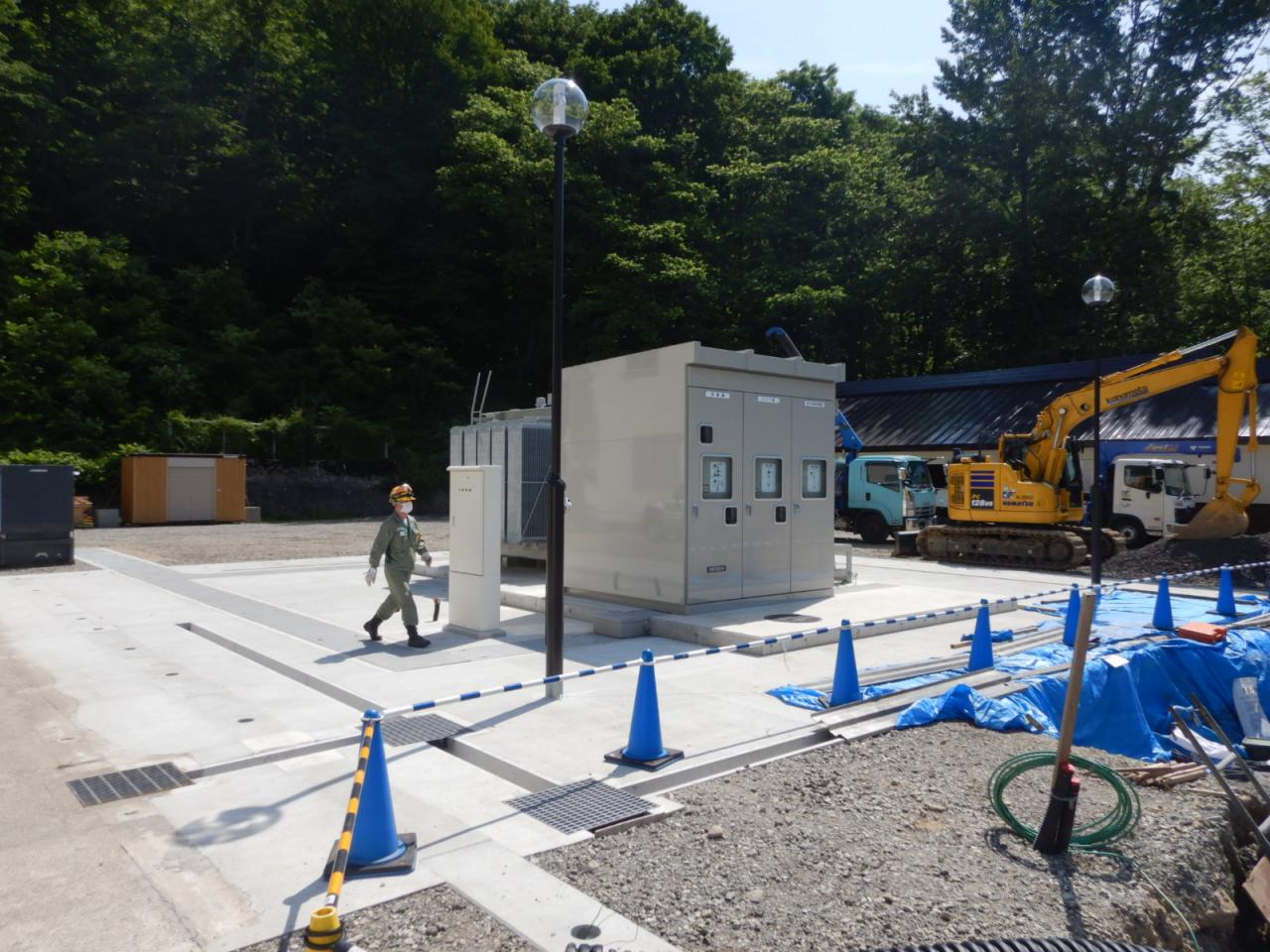

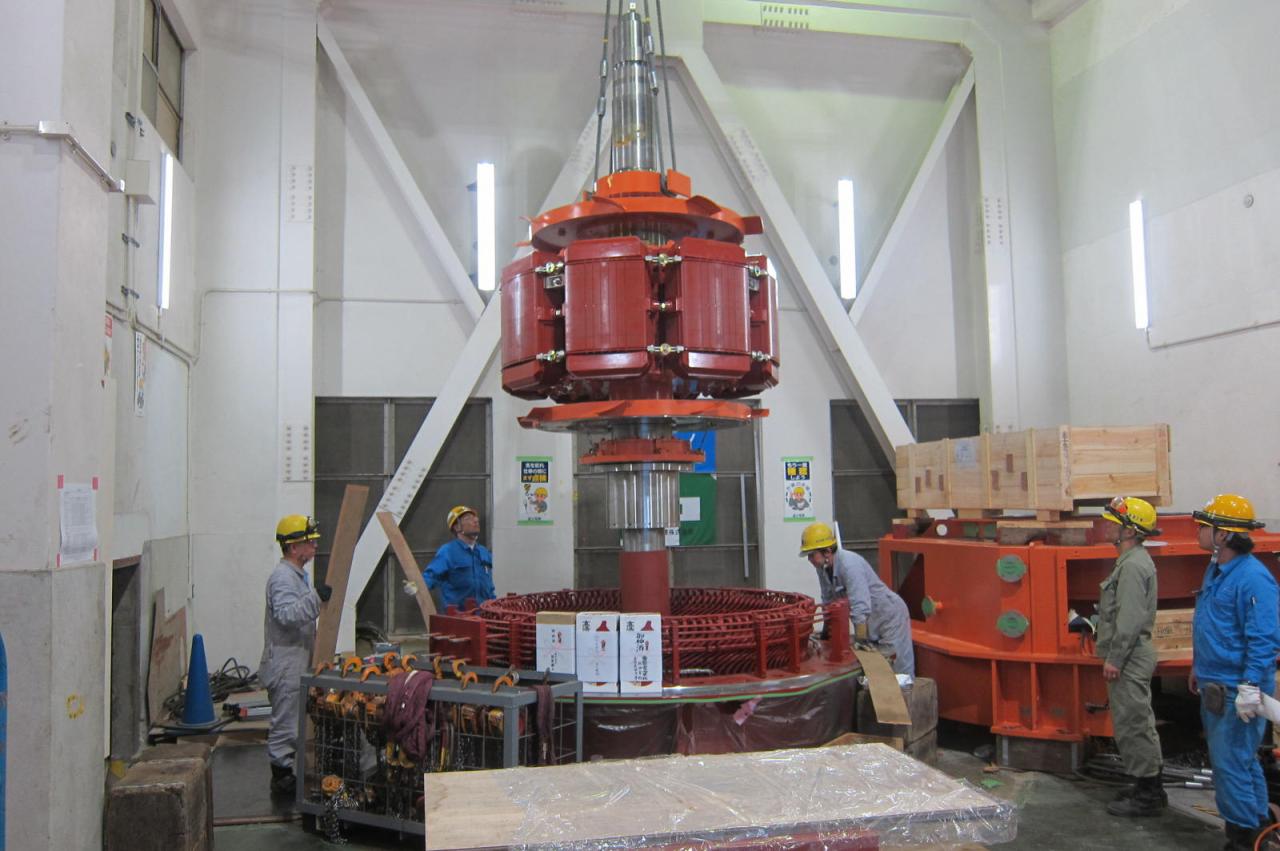

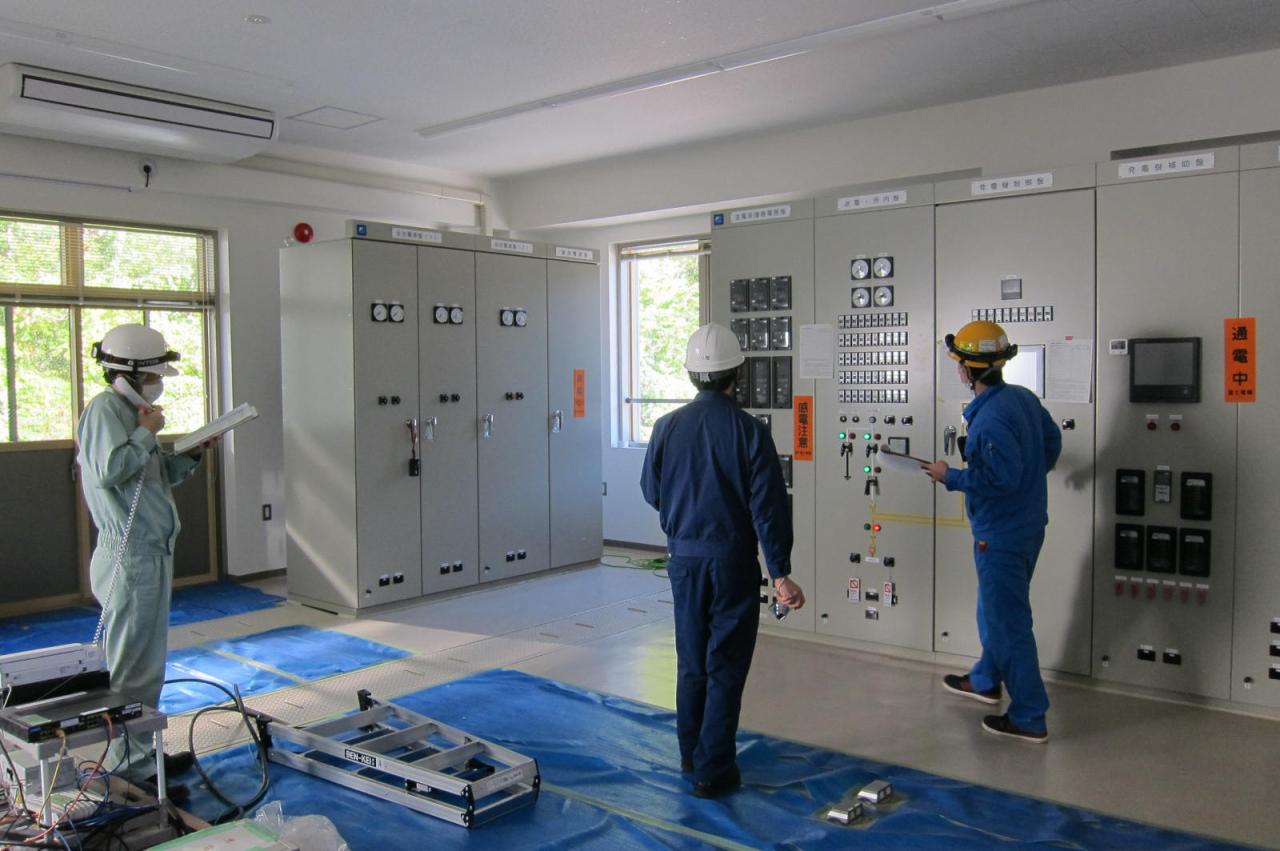

⑩ 2022年7月工事状況

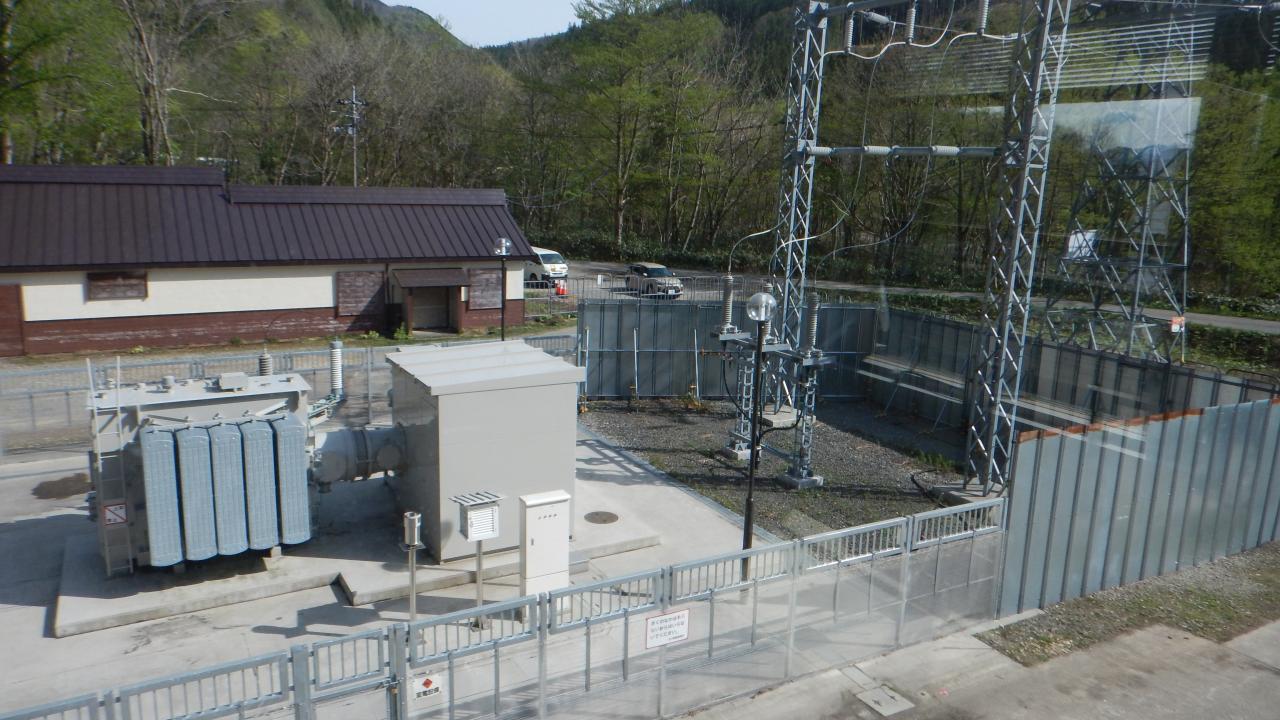

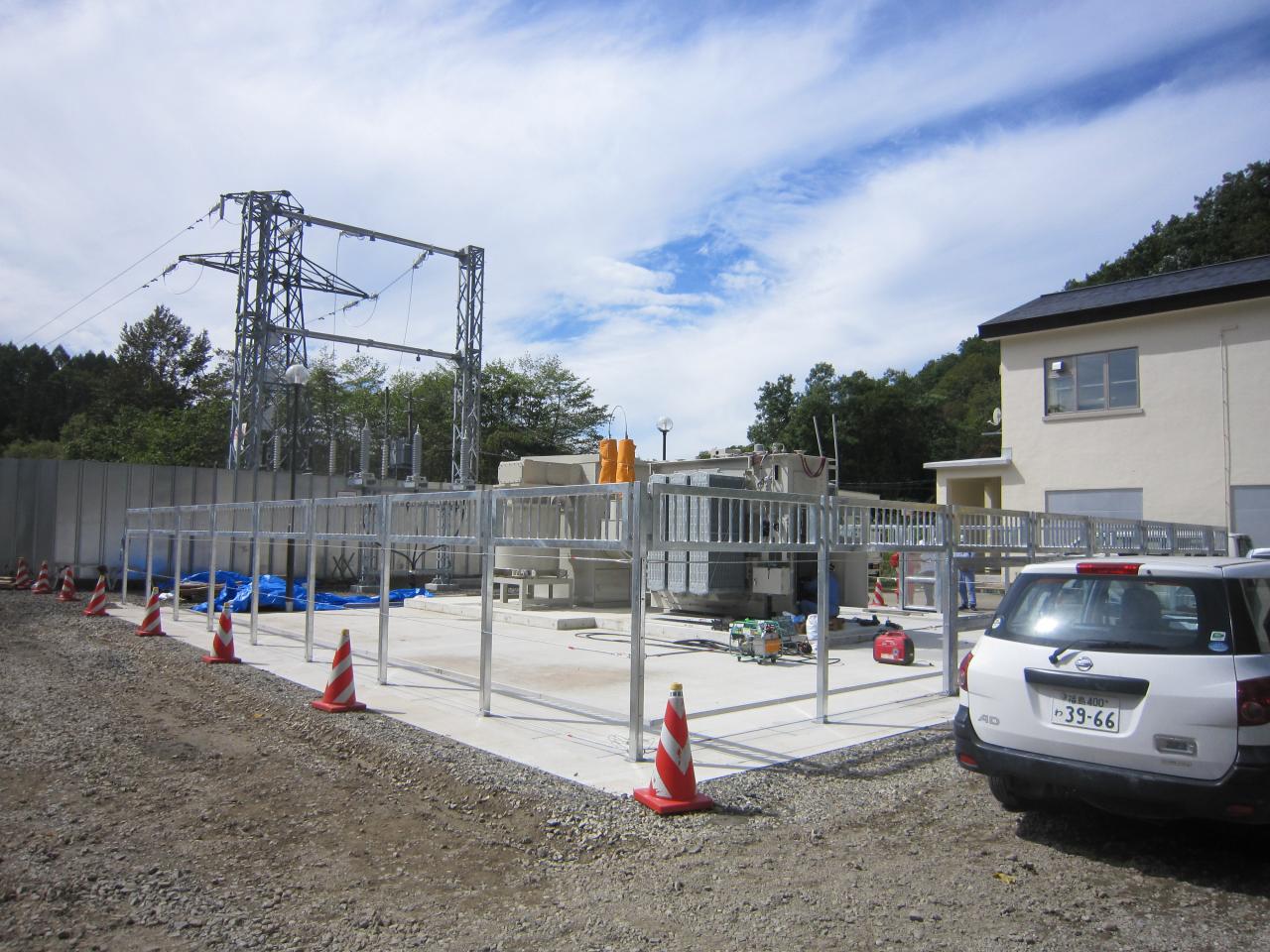

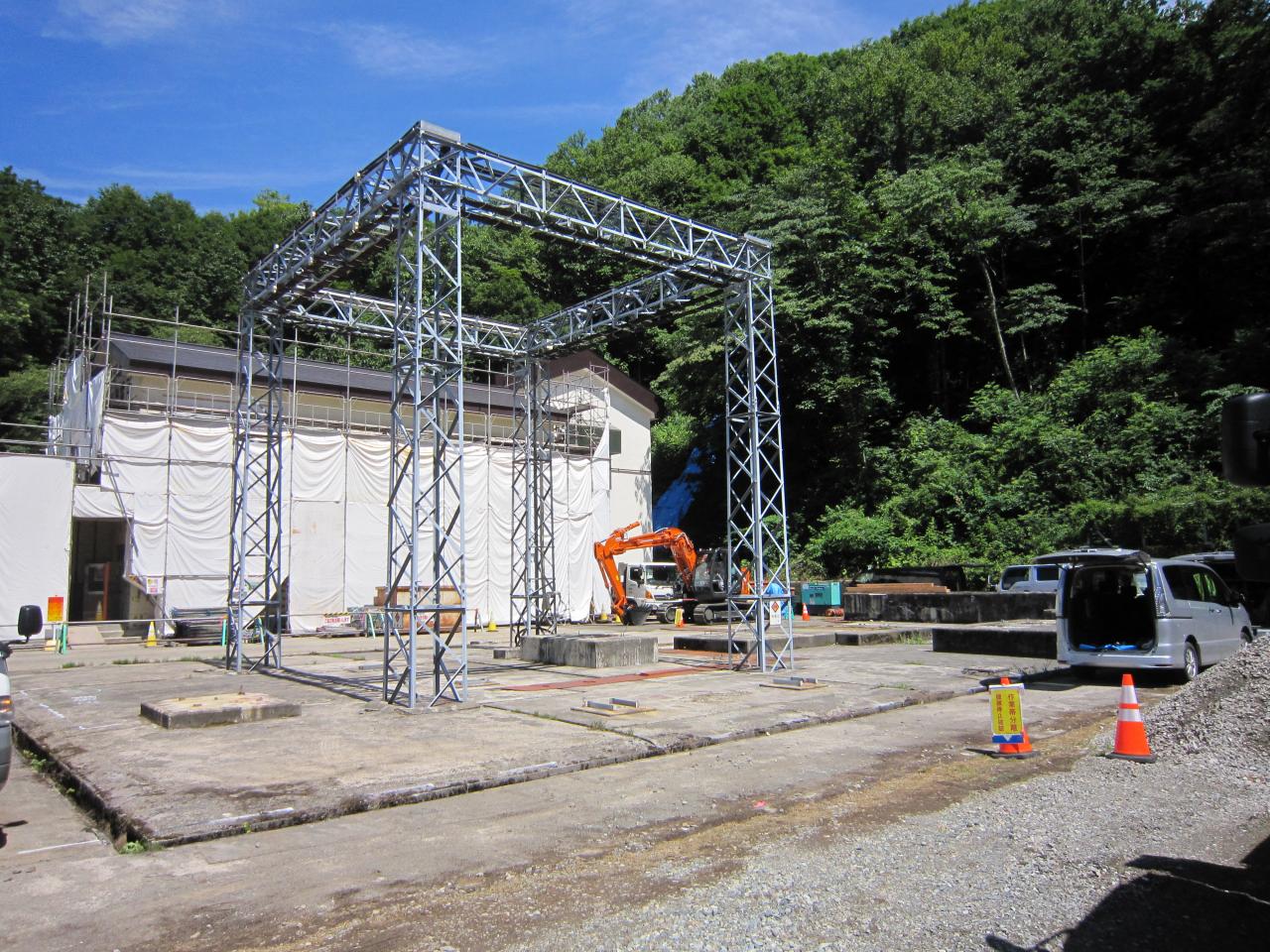

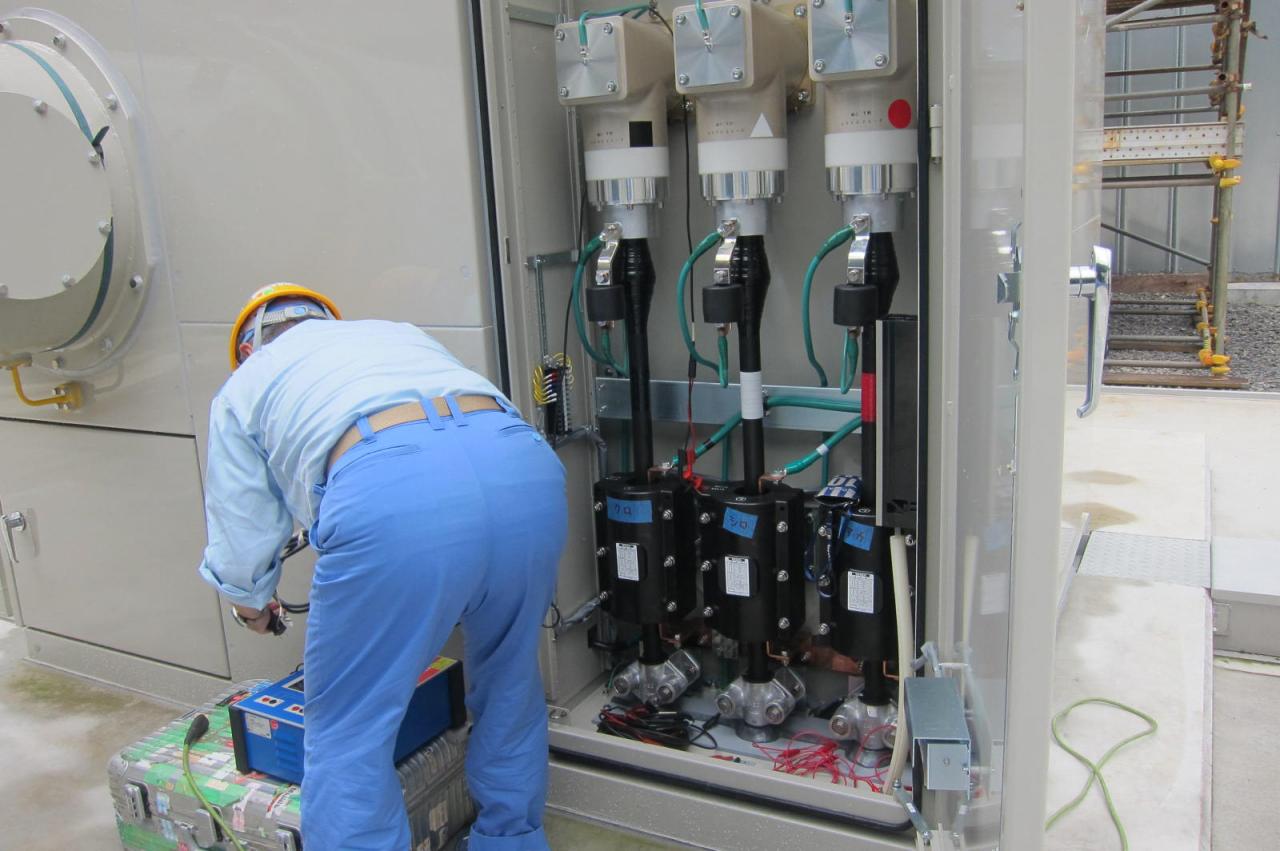

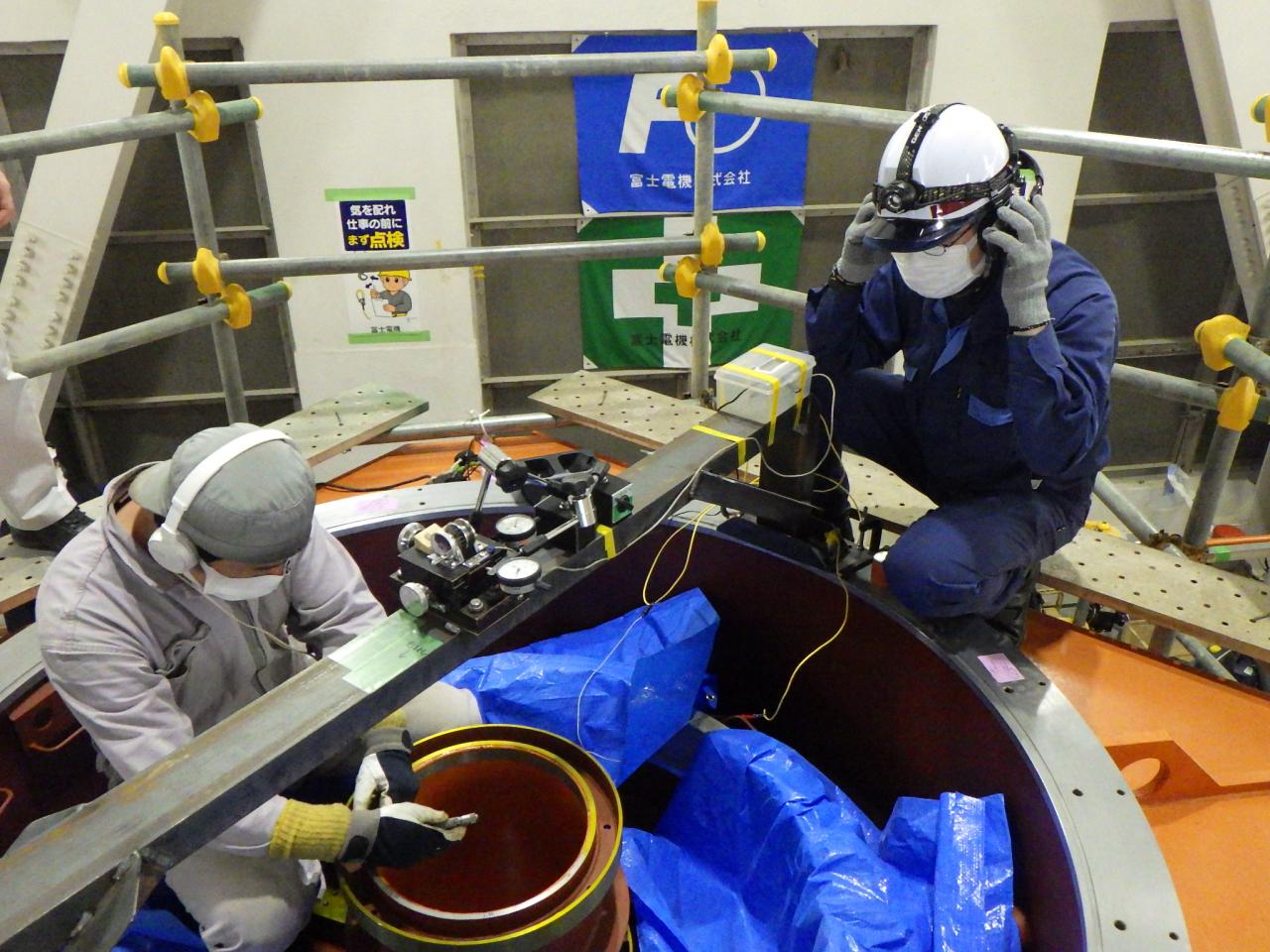

⑪ 2022年8月工事状況

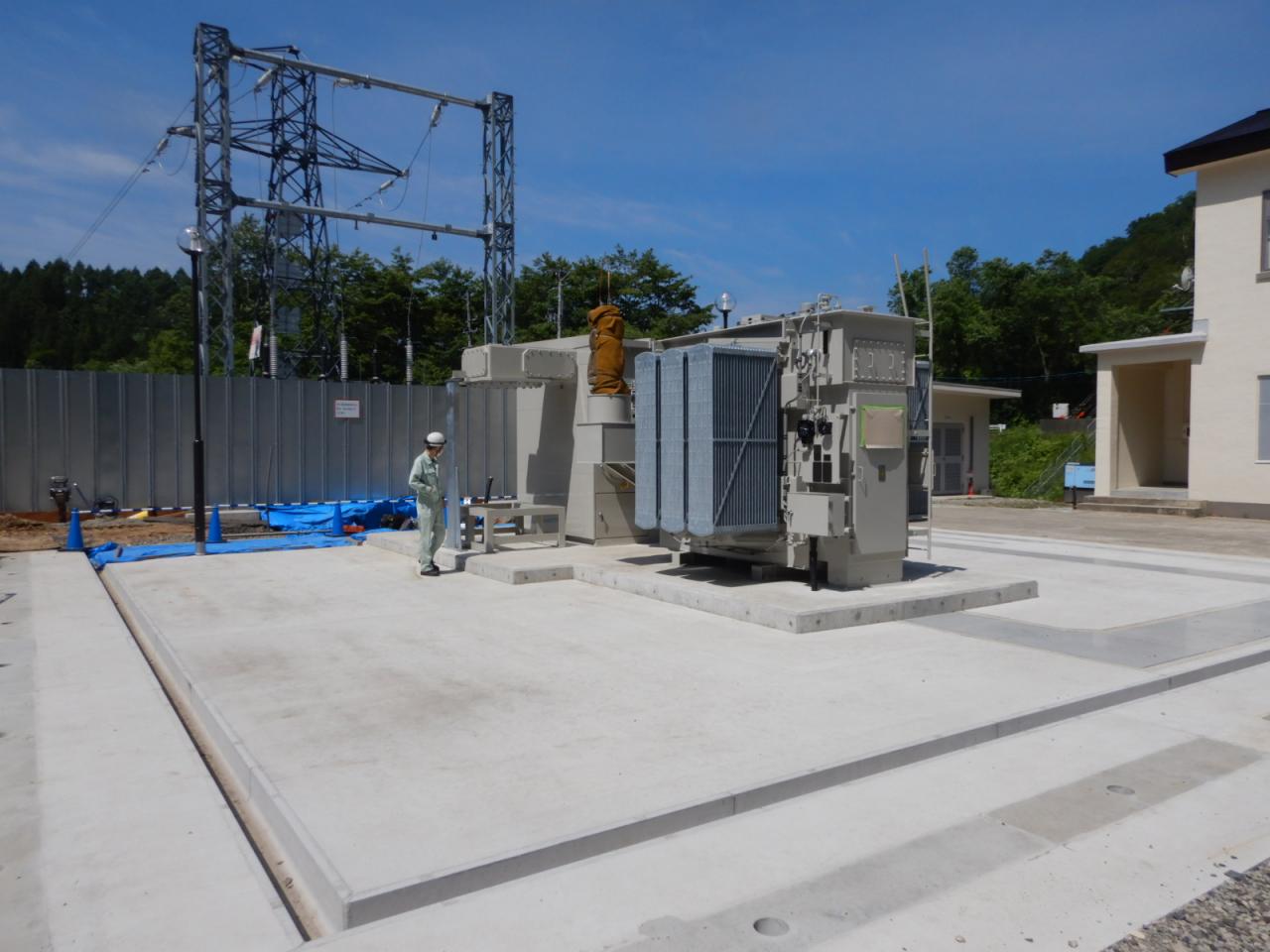

⑫ 2022年9月工事状況

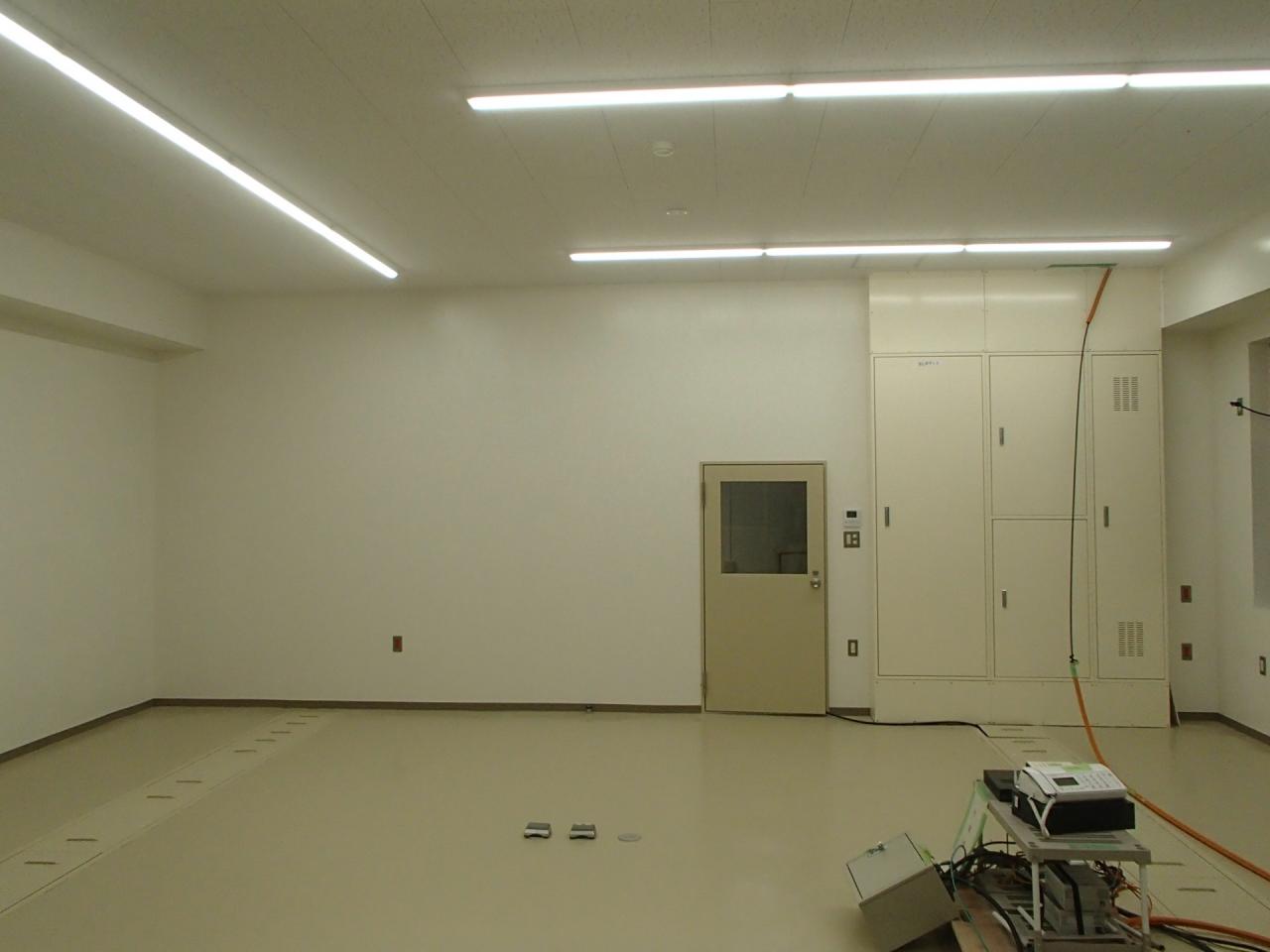

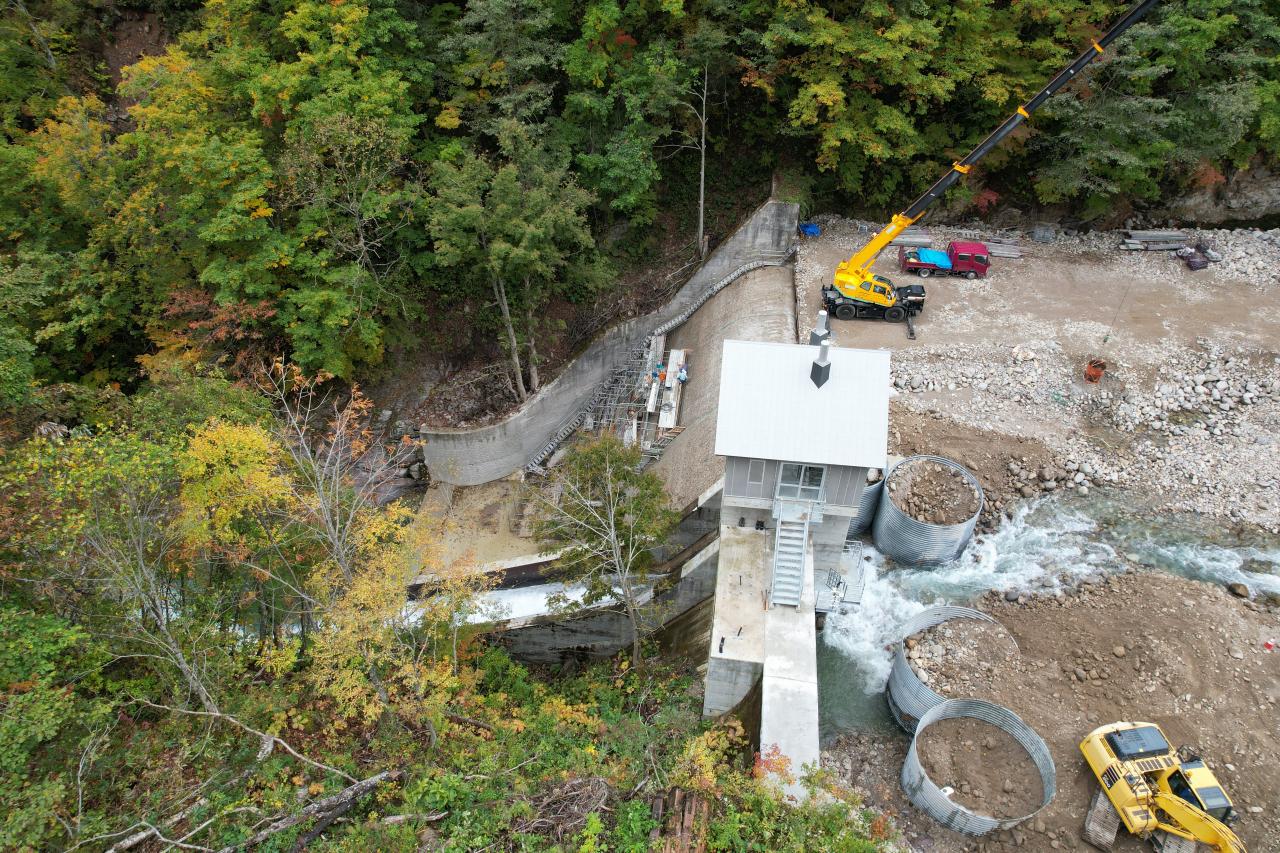

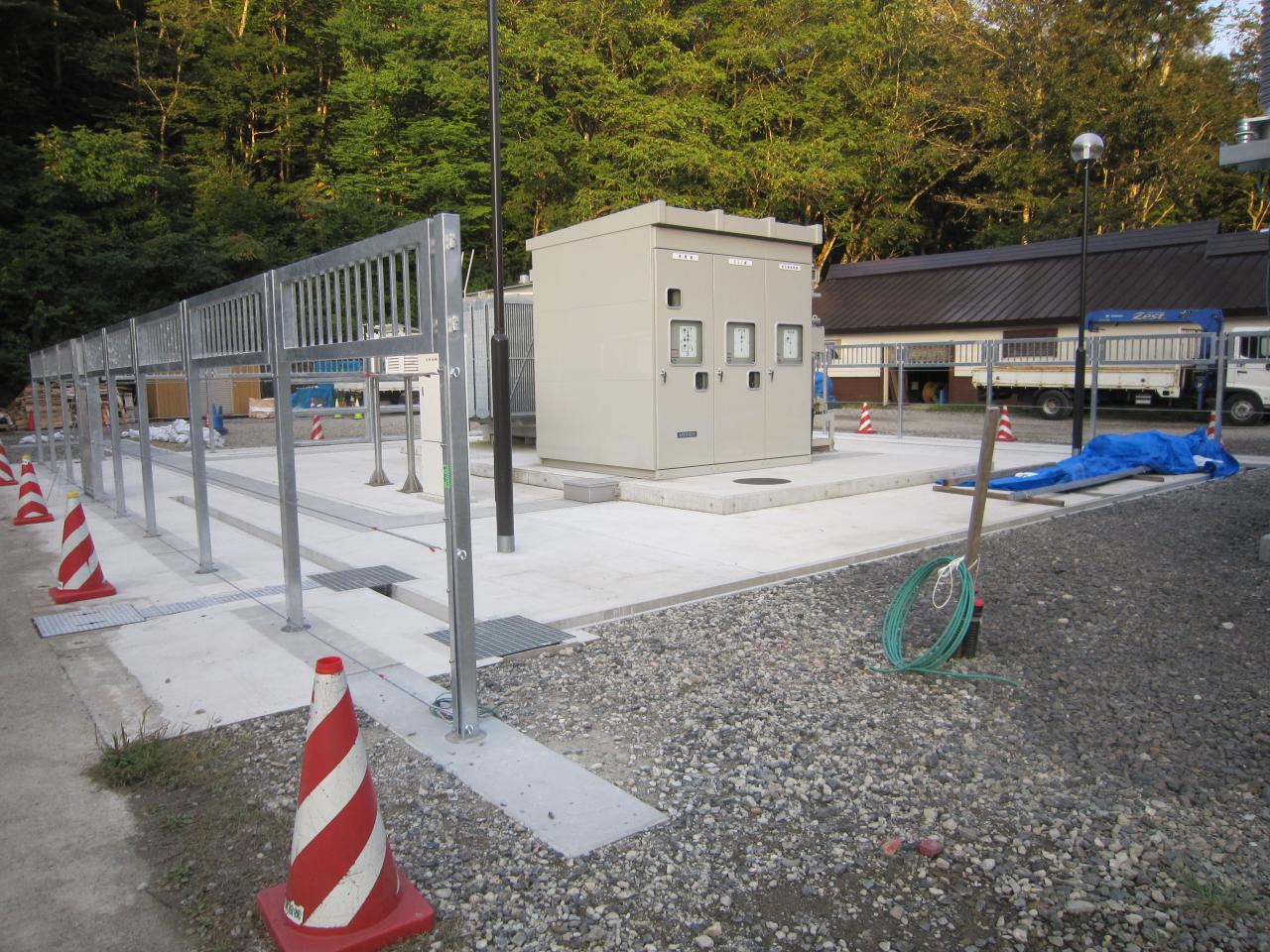

⑬ 2022年月10月工事状況

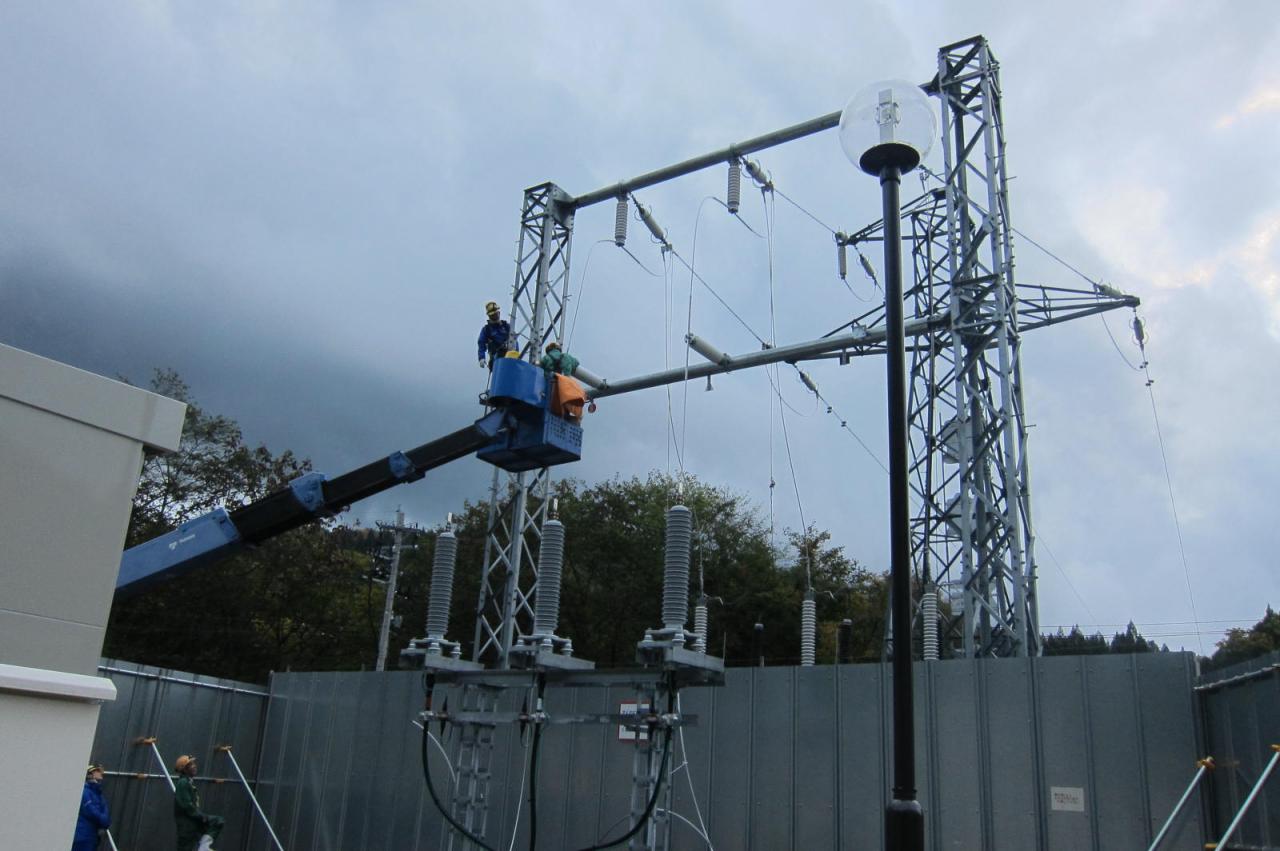

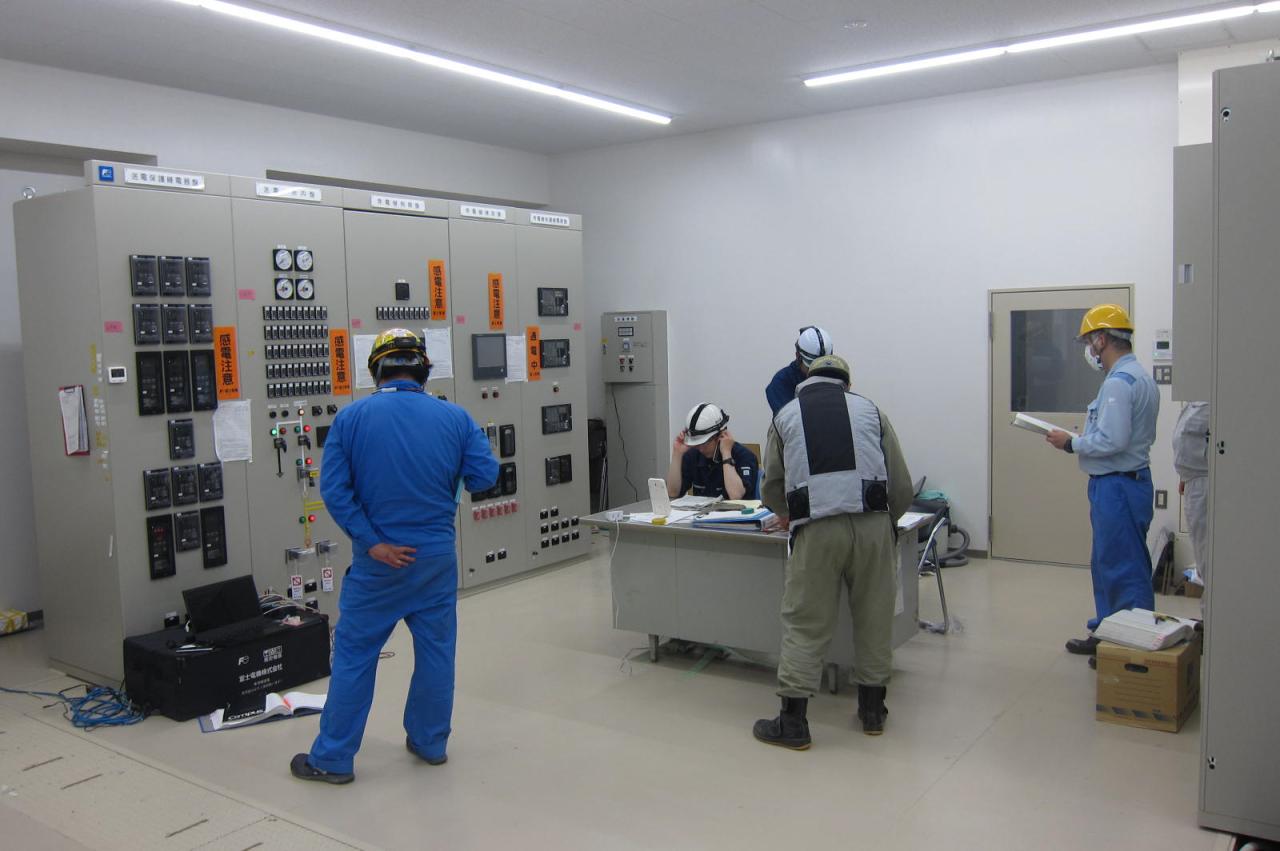

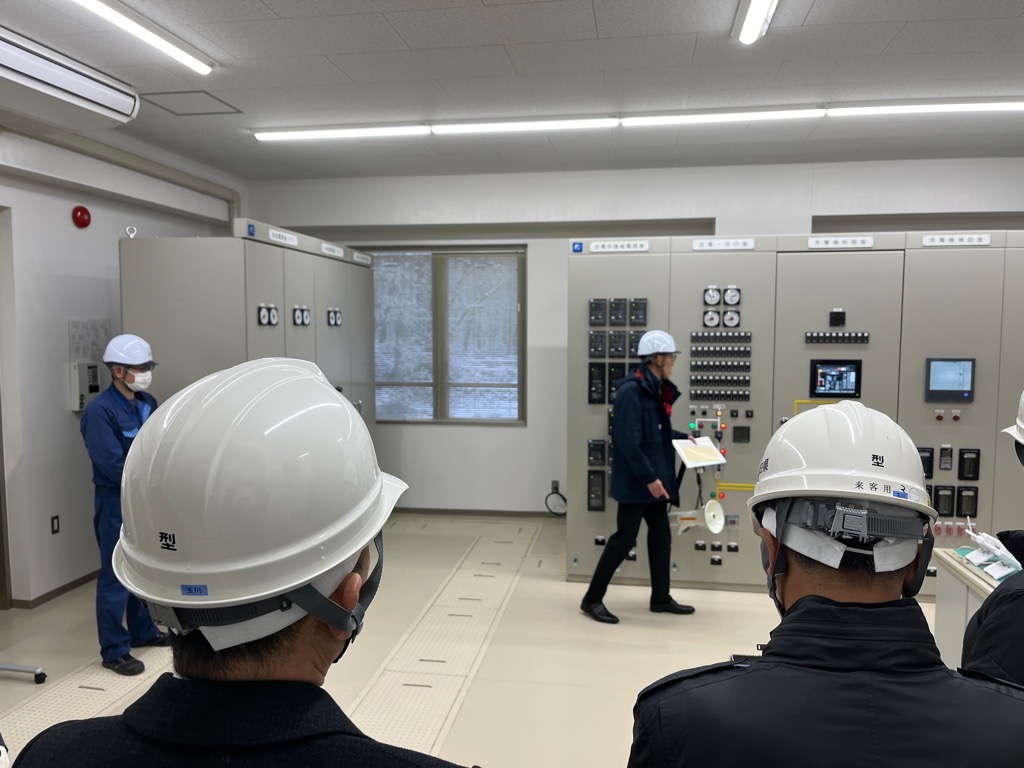

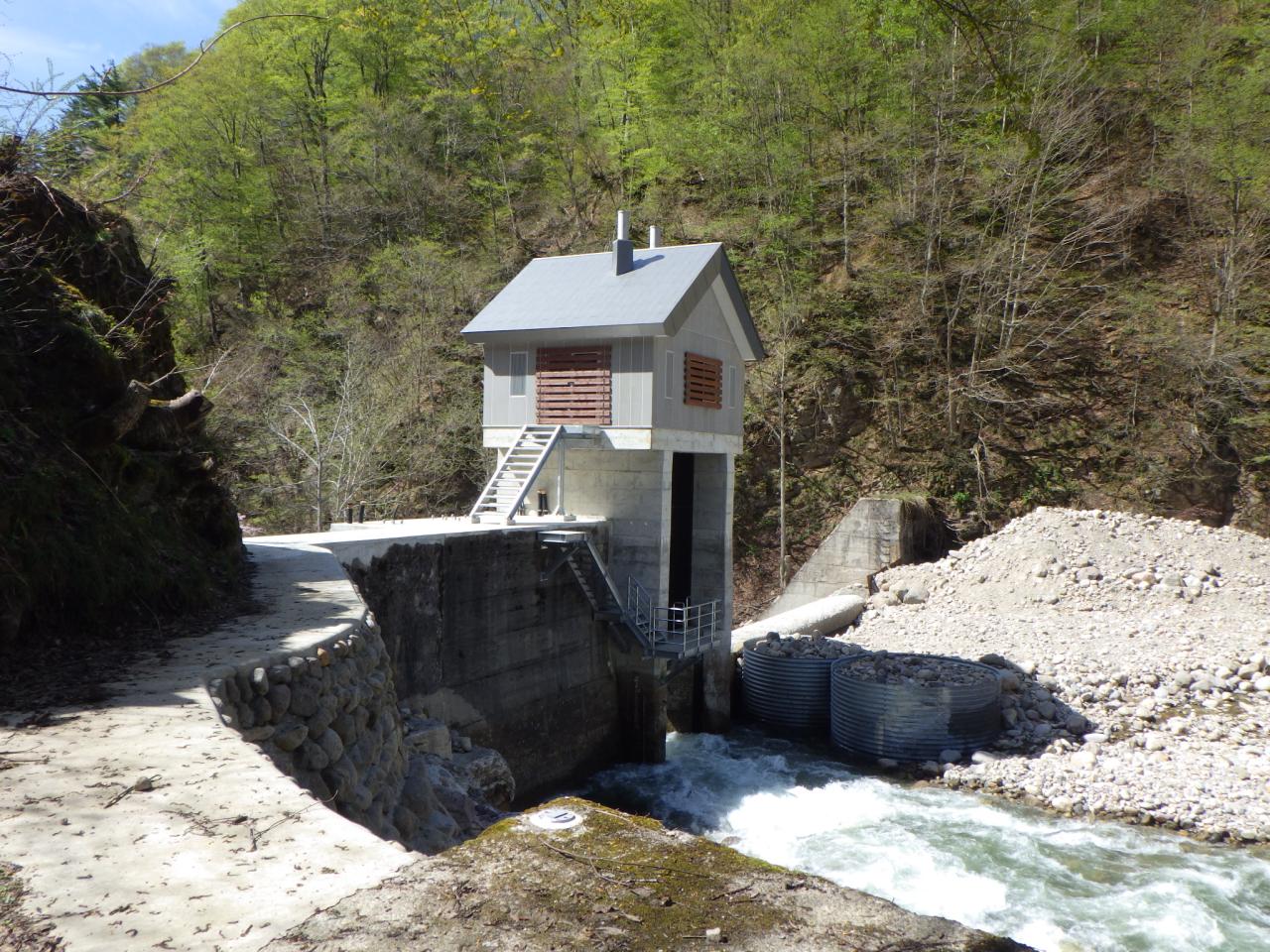

2022年10月19日に66kV送電線と接続・連系し、発電所に通電(受電)となりました。

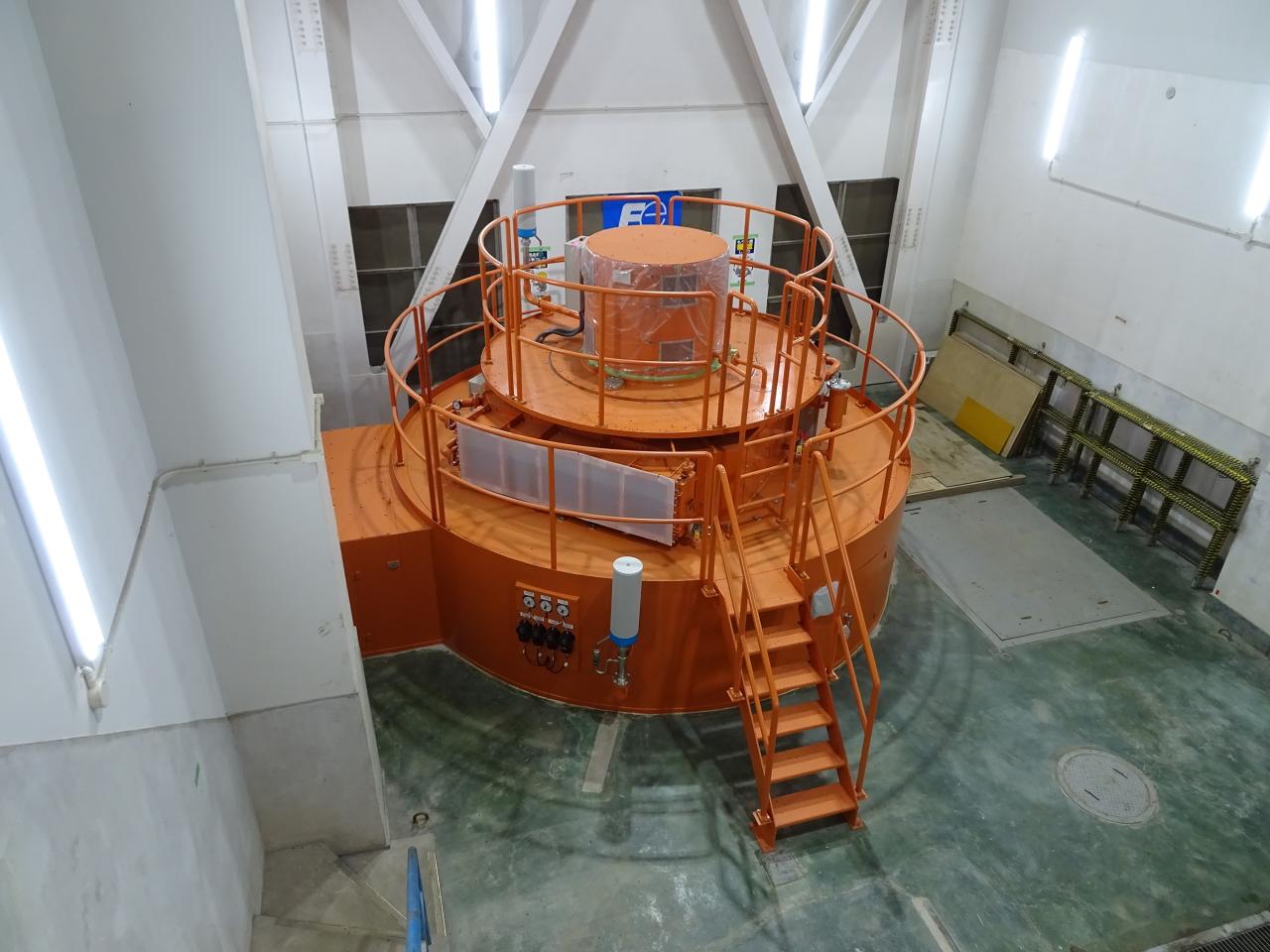

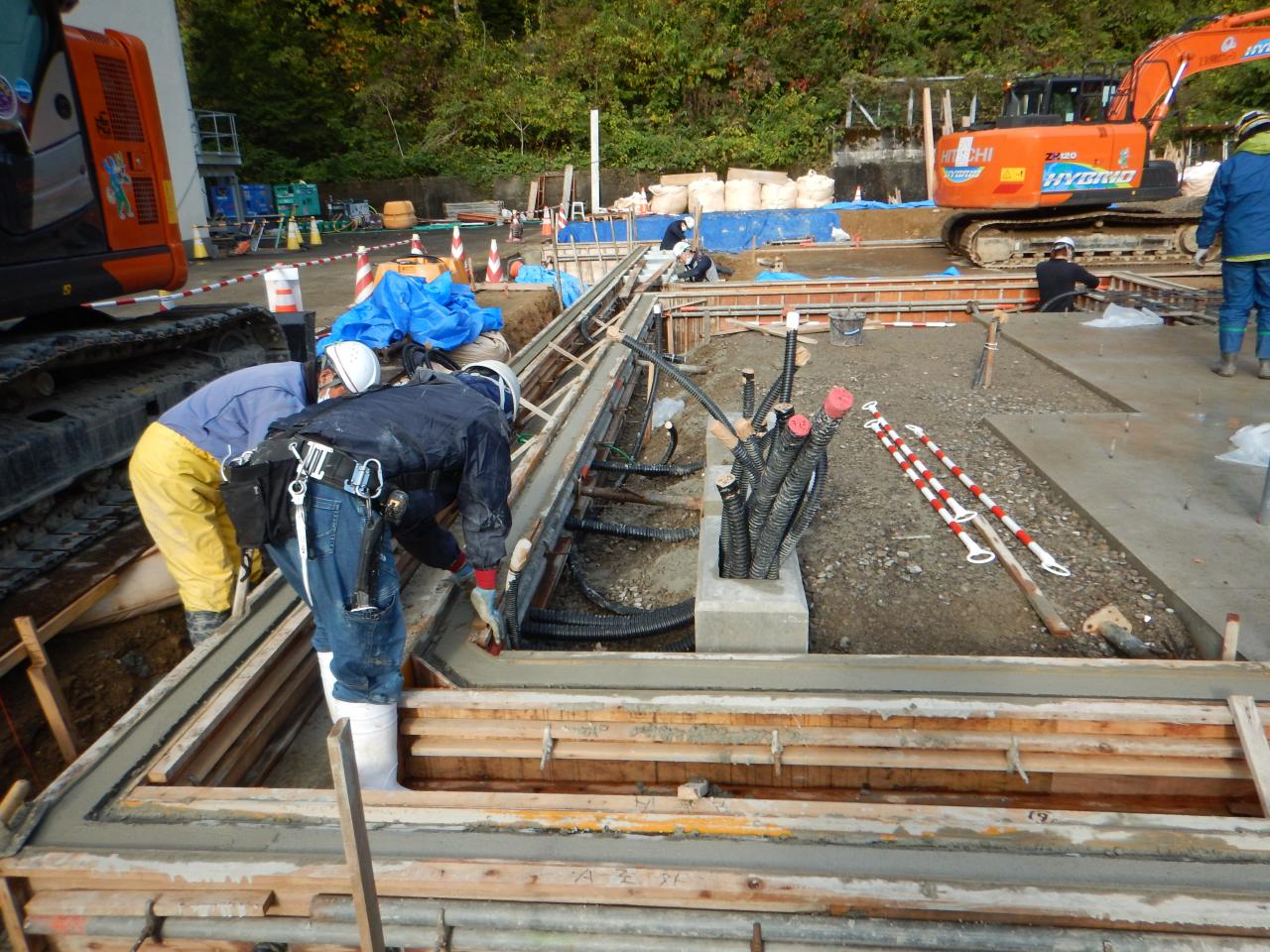

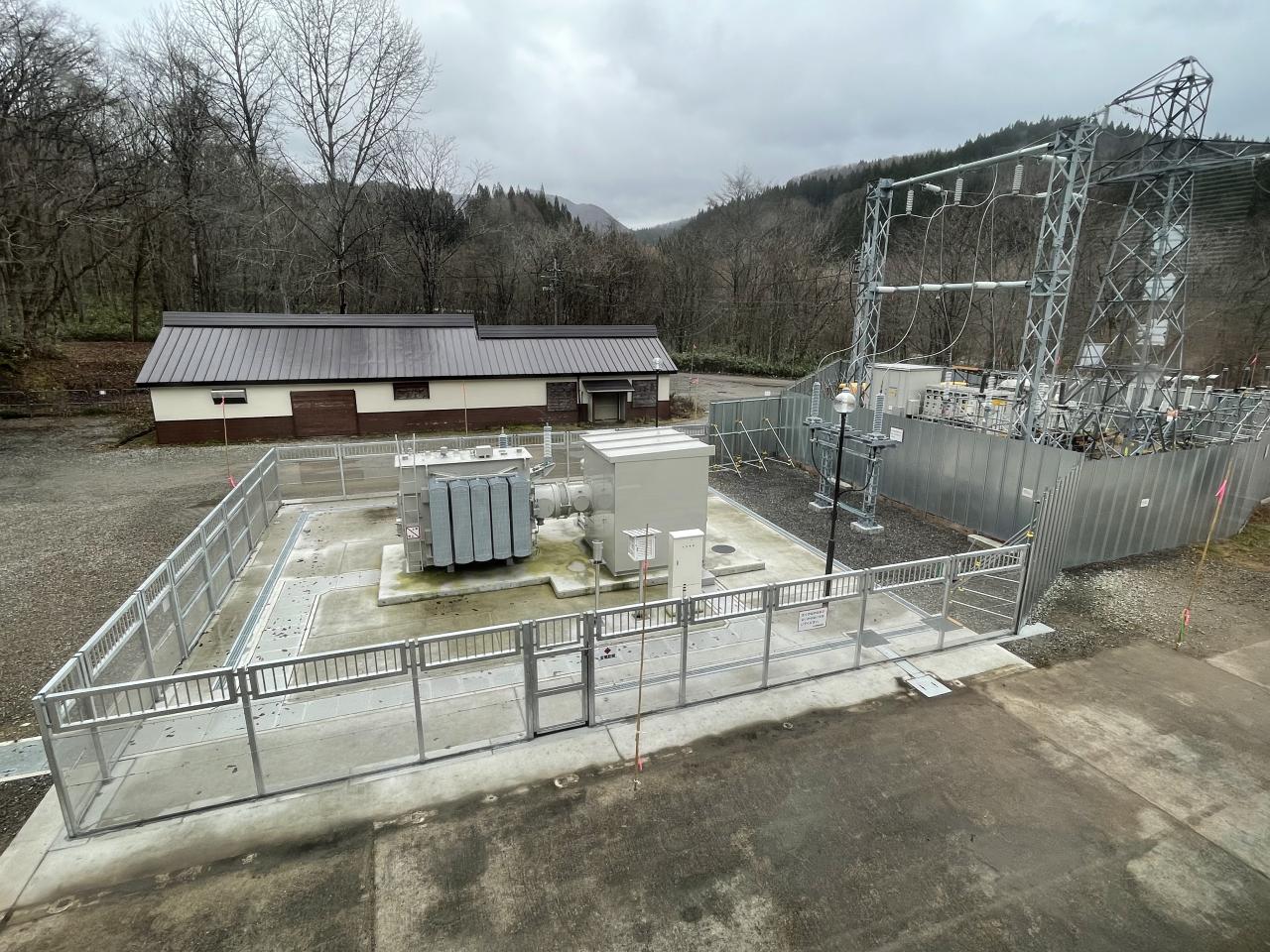

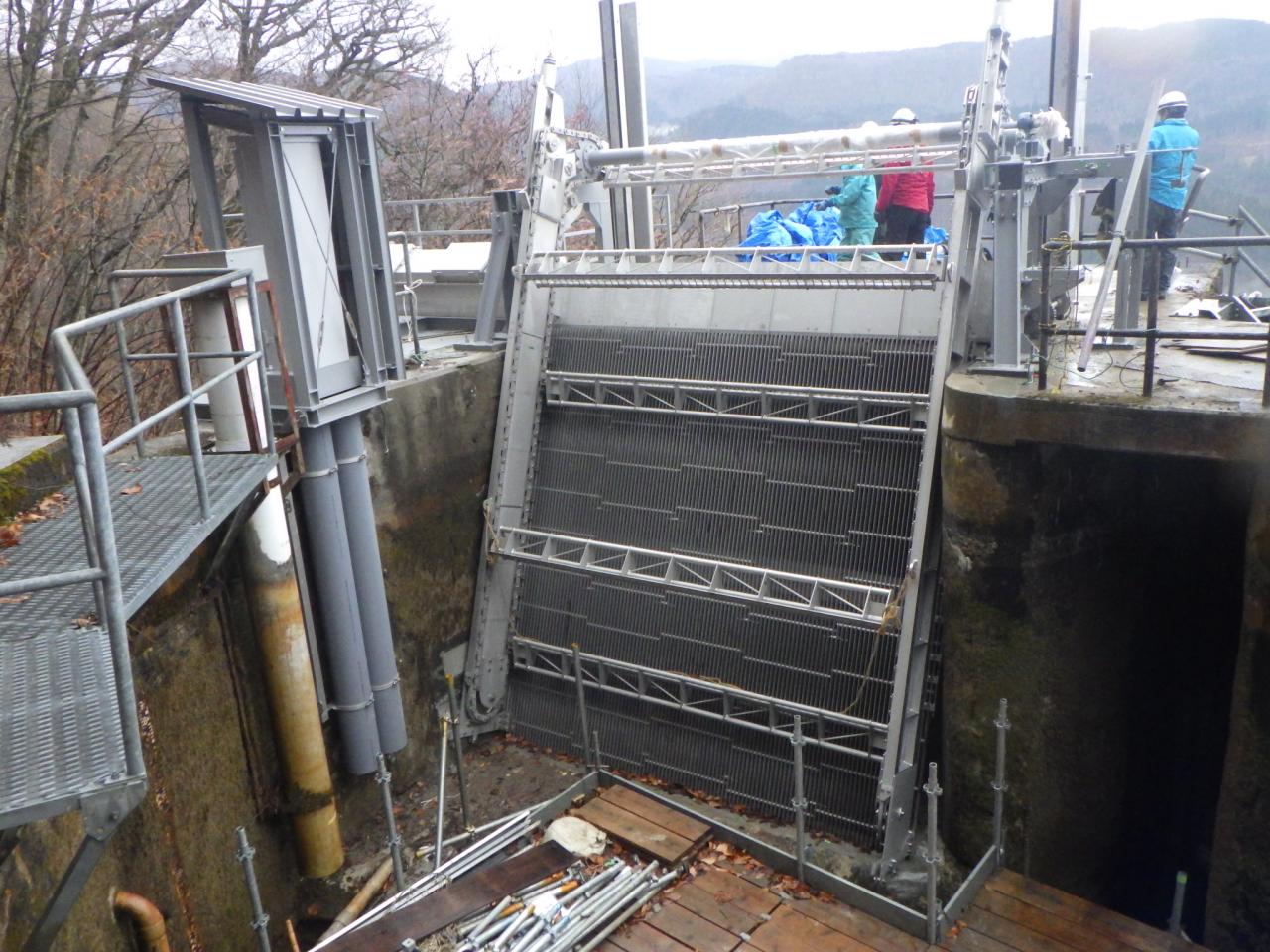

⑭ 2022年月11月工事状況
2022年11月30日をもって今年度の現地工事を終了し、冬期休工(4月中旬までを予定)となっています。
